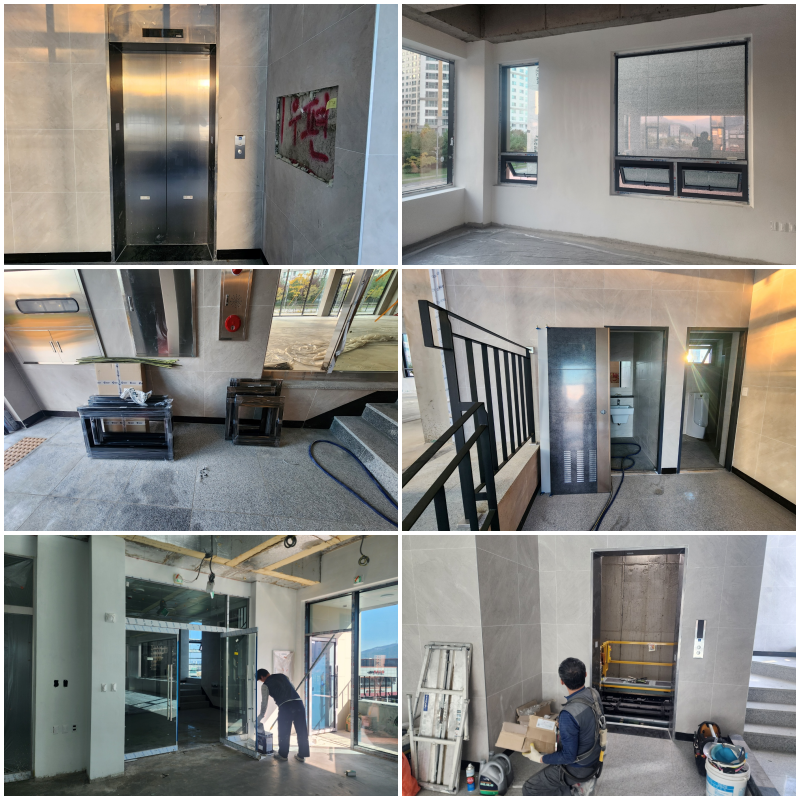

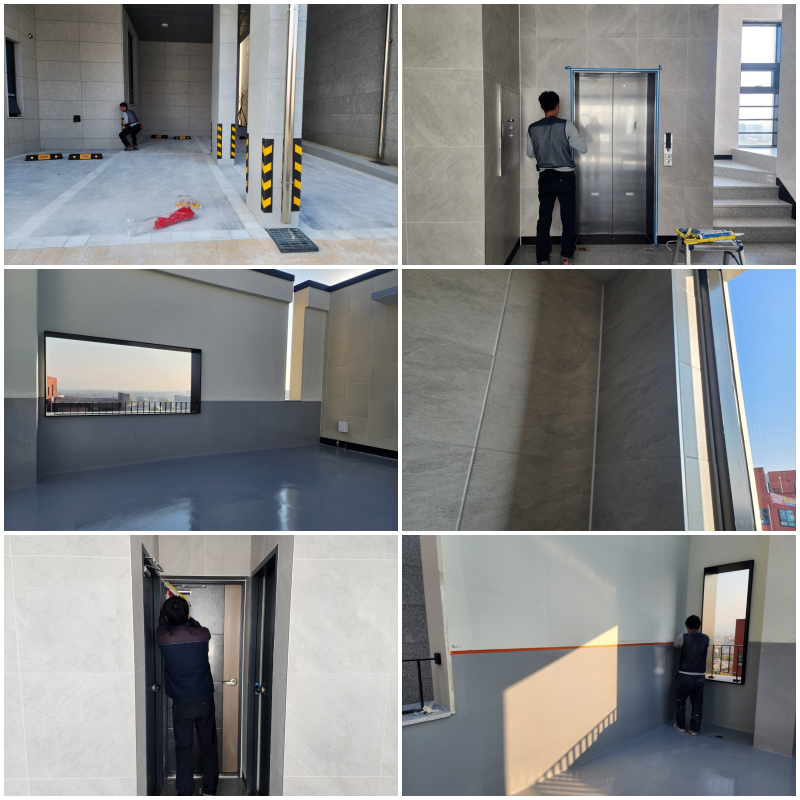

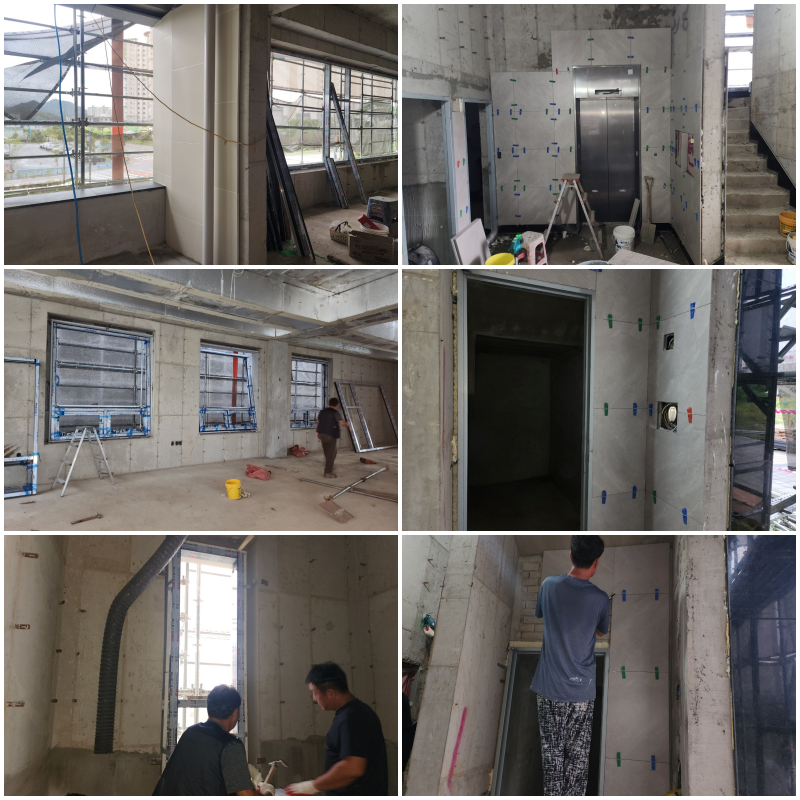

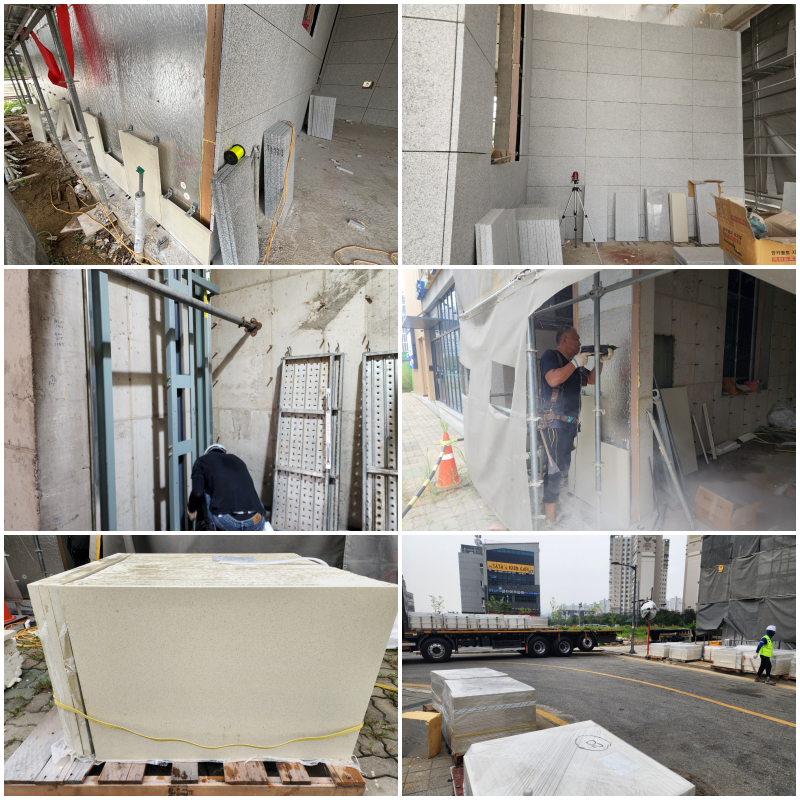

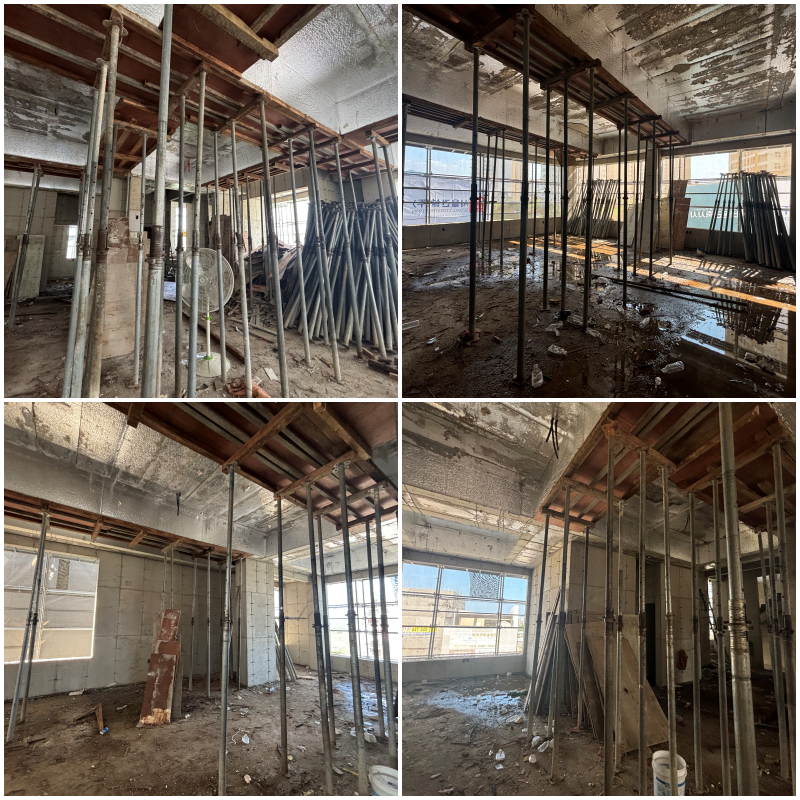

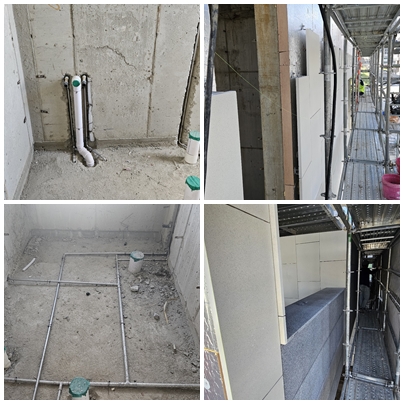

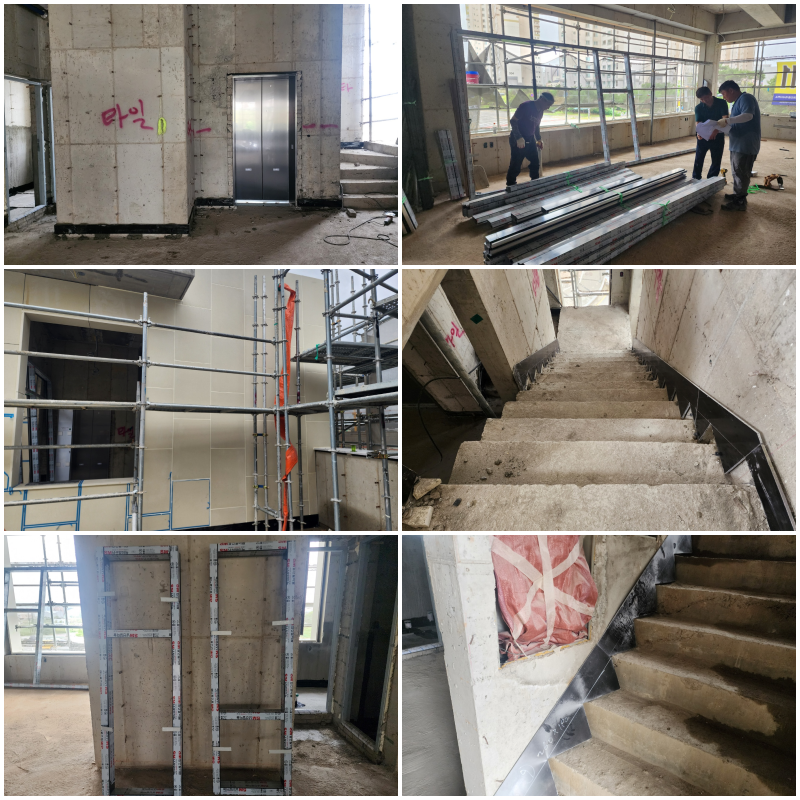

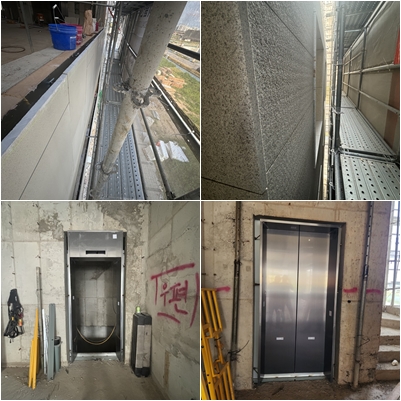

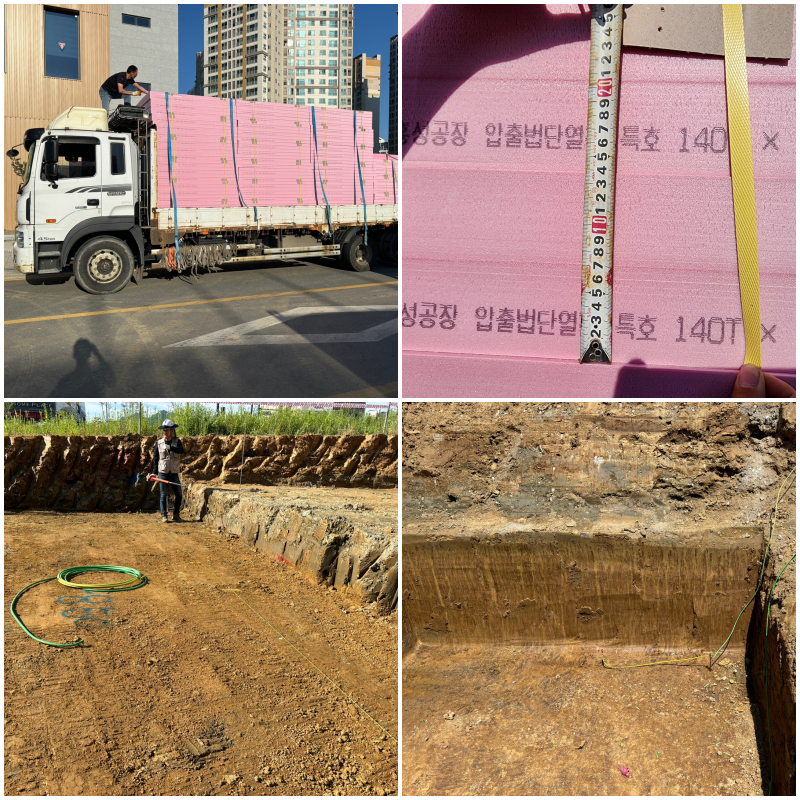

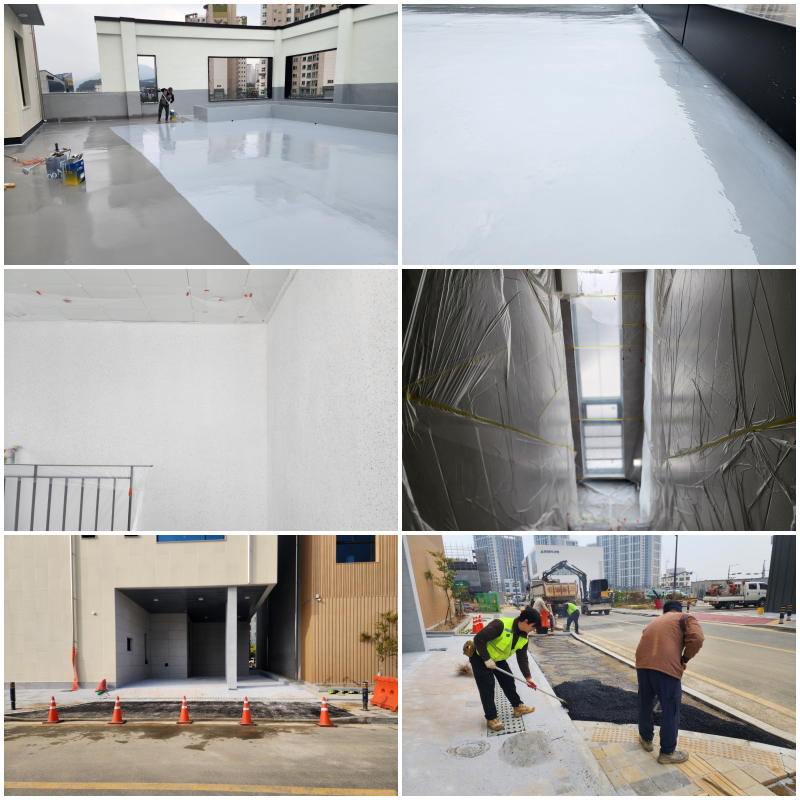

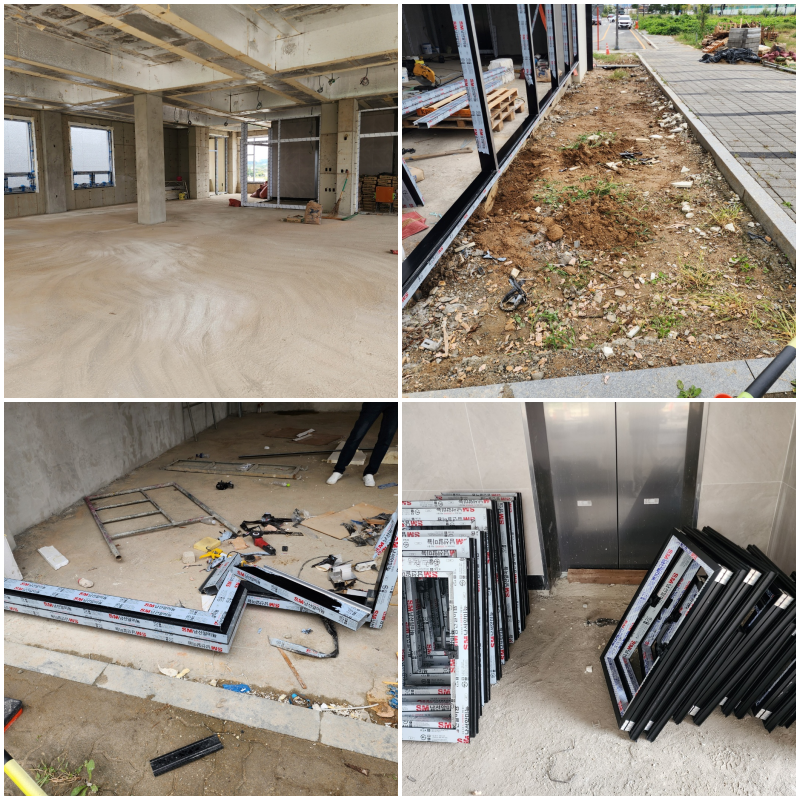

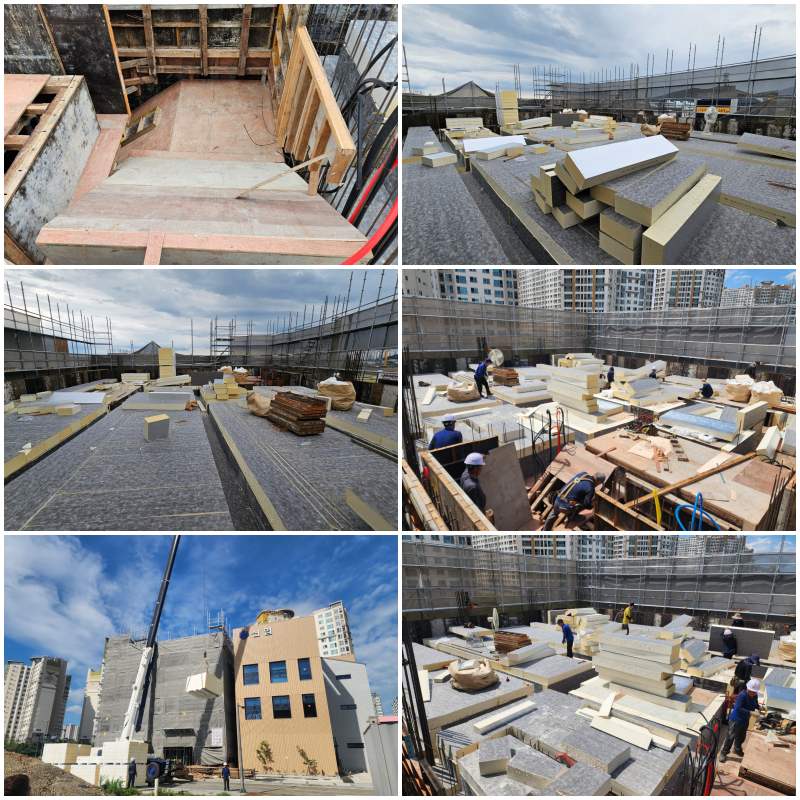

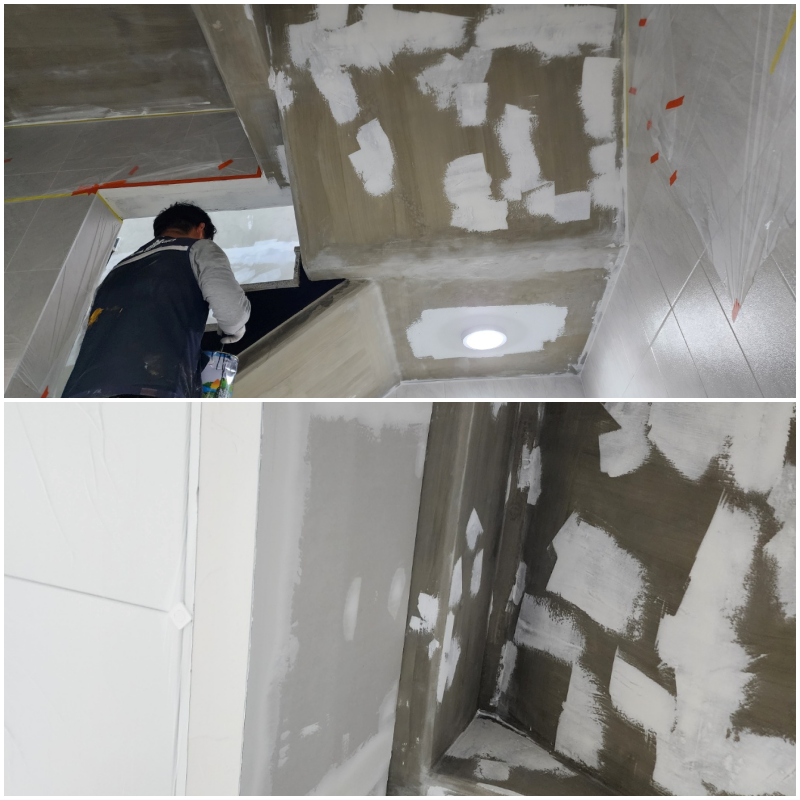

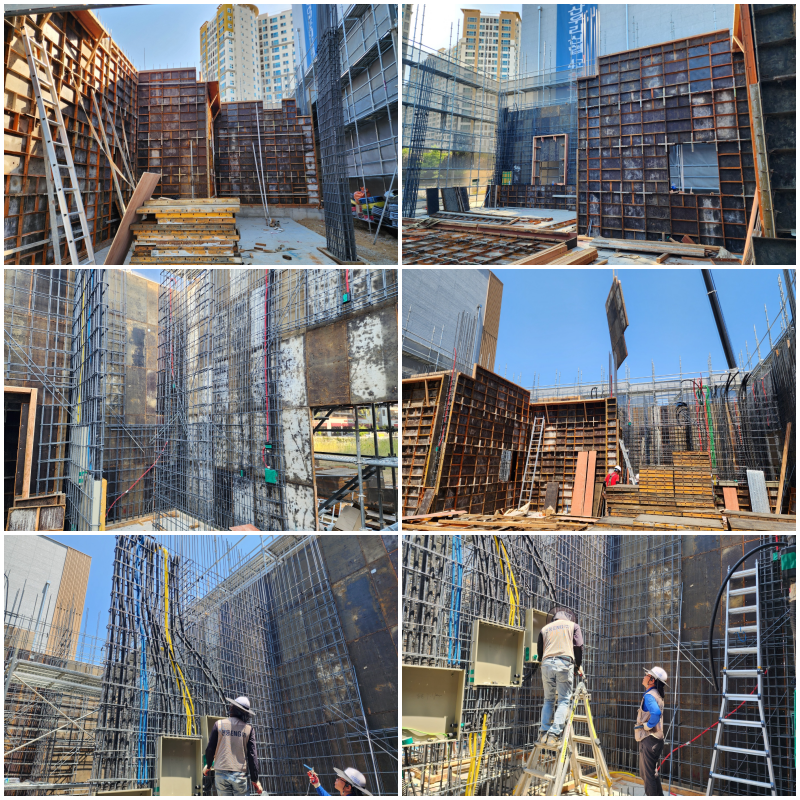

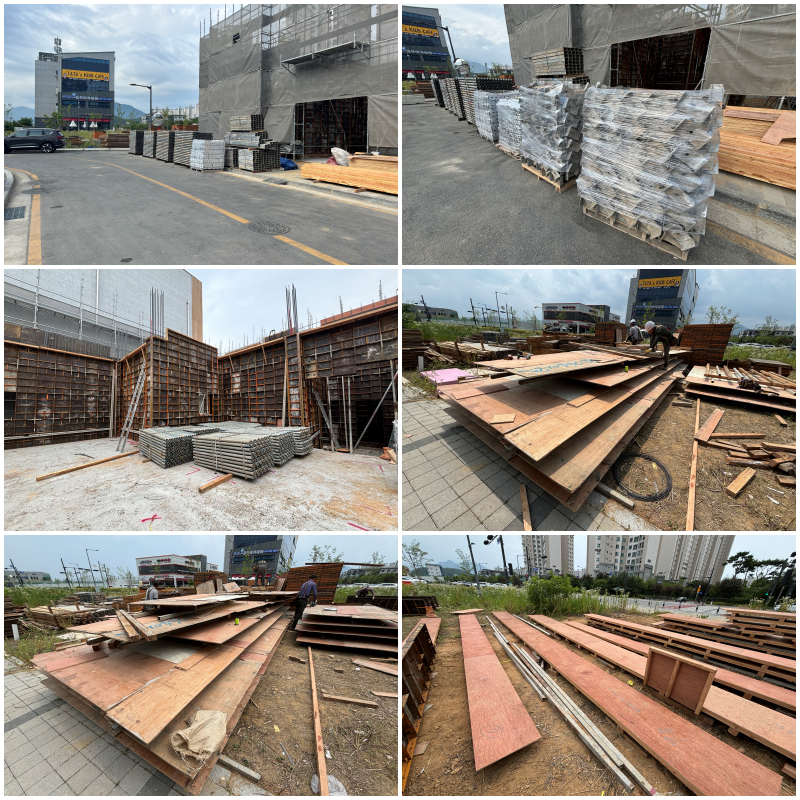

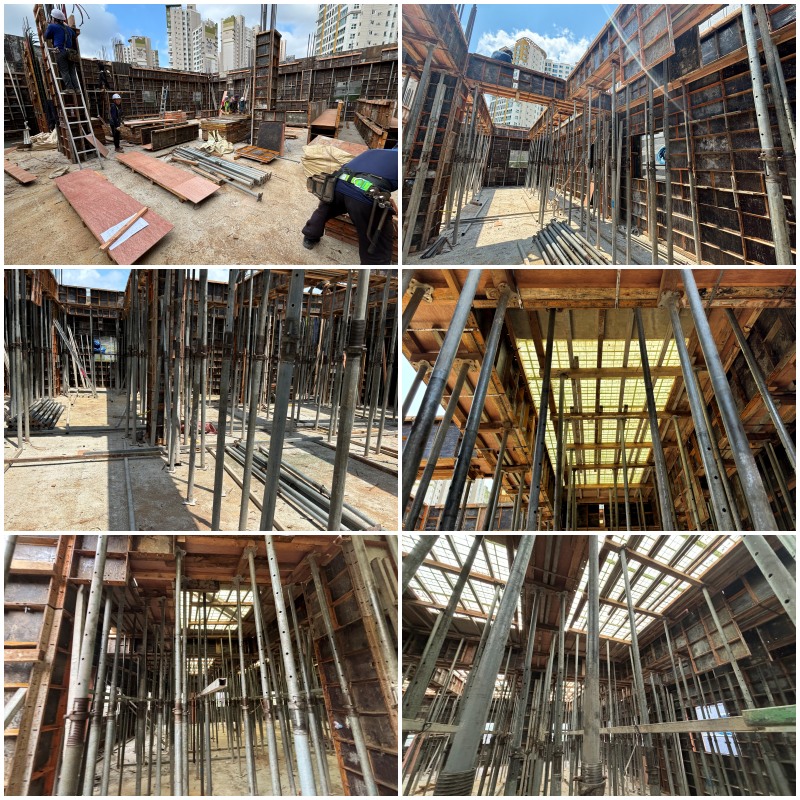

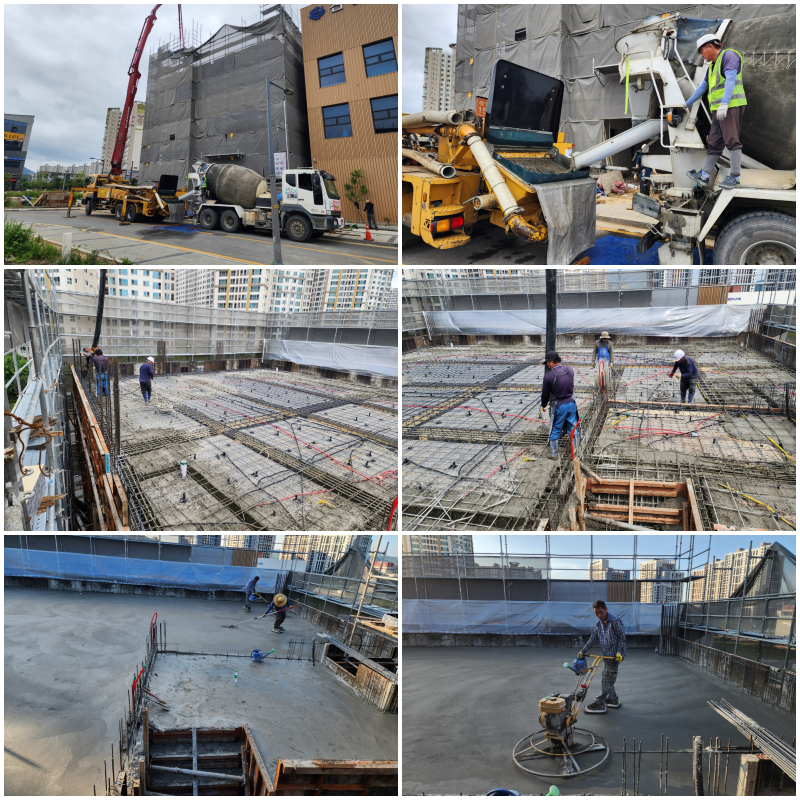

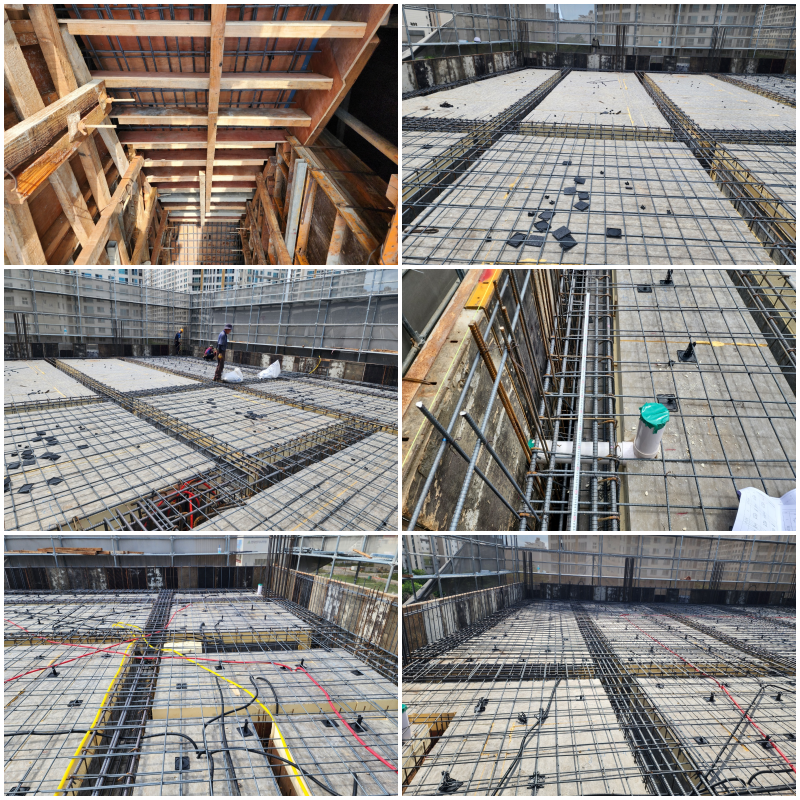

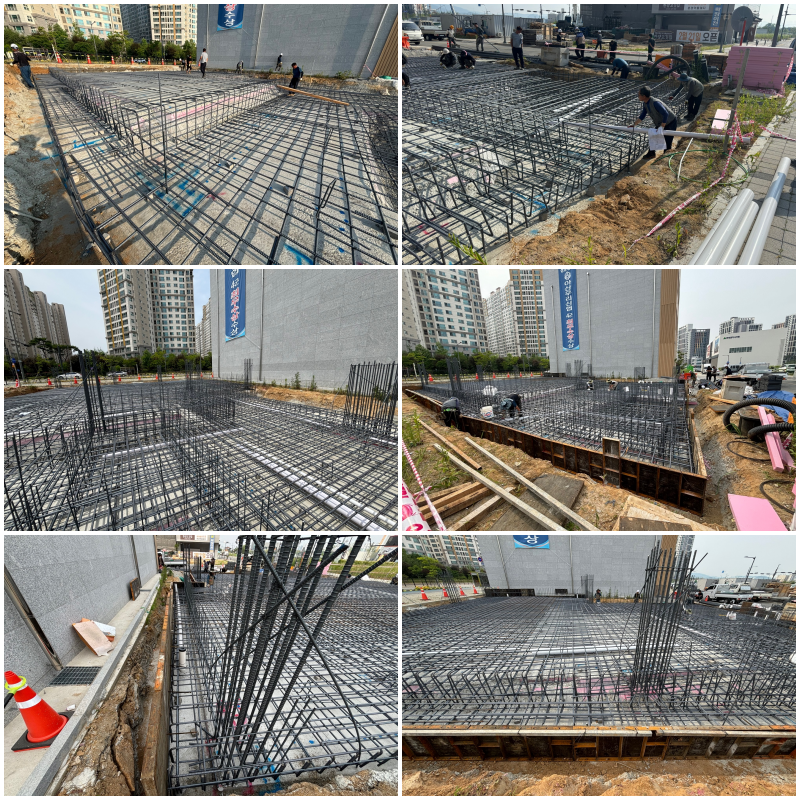

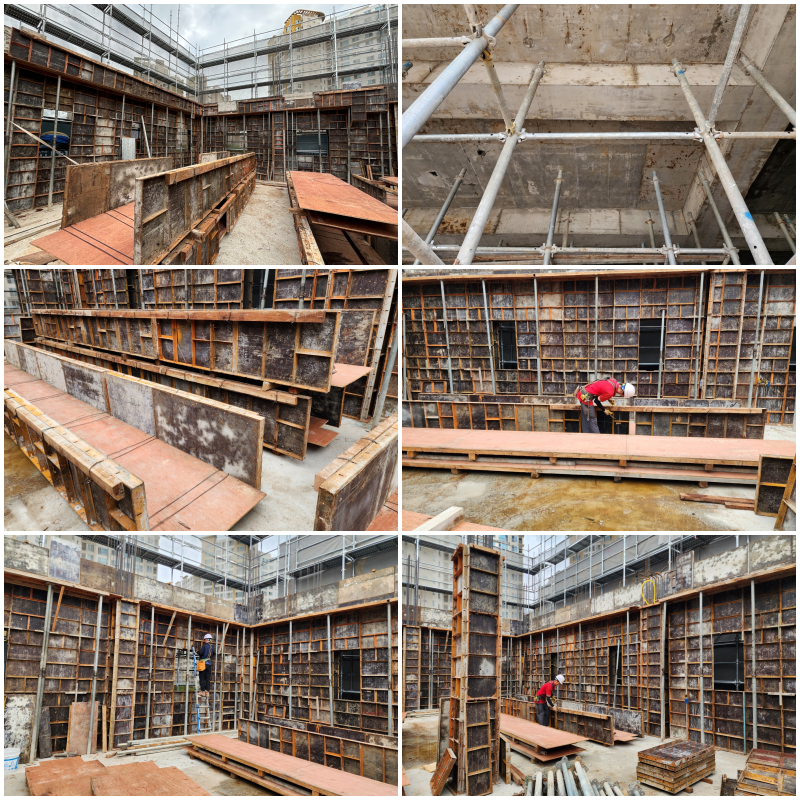

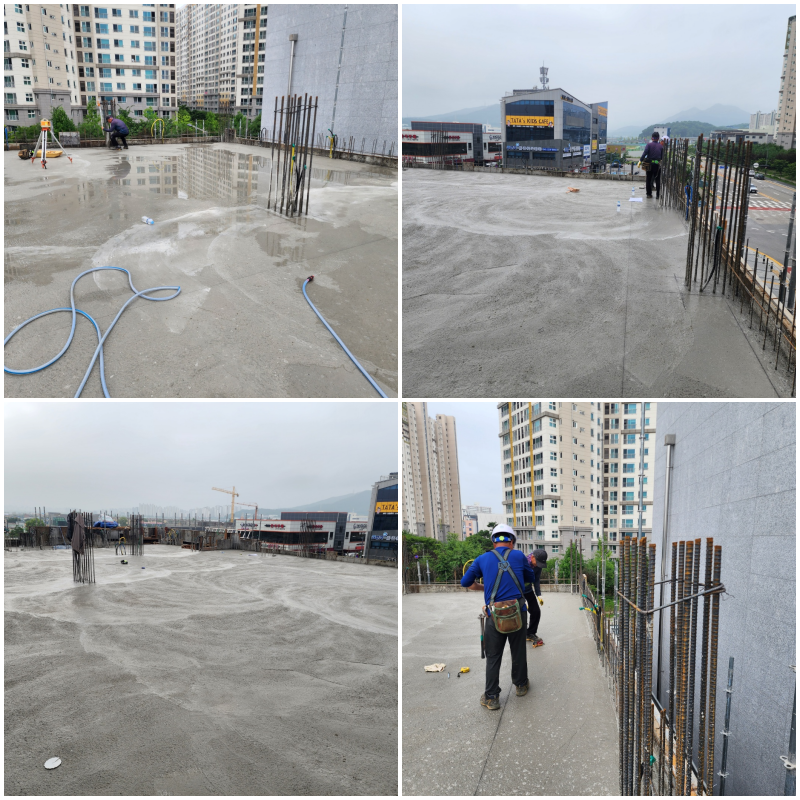

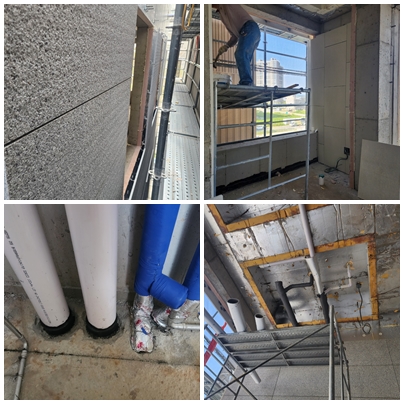

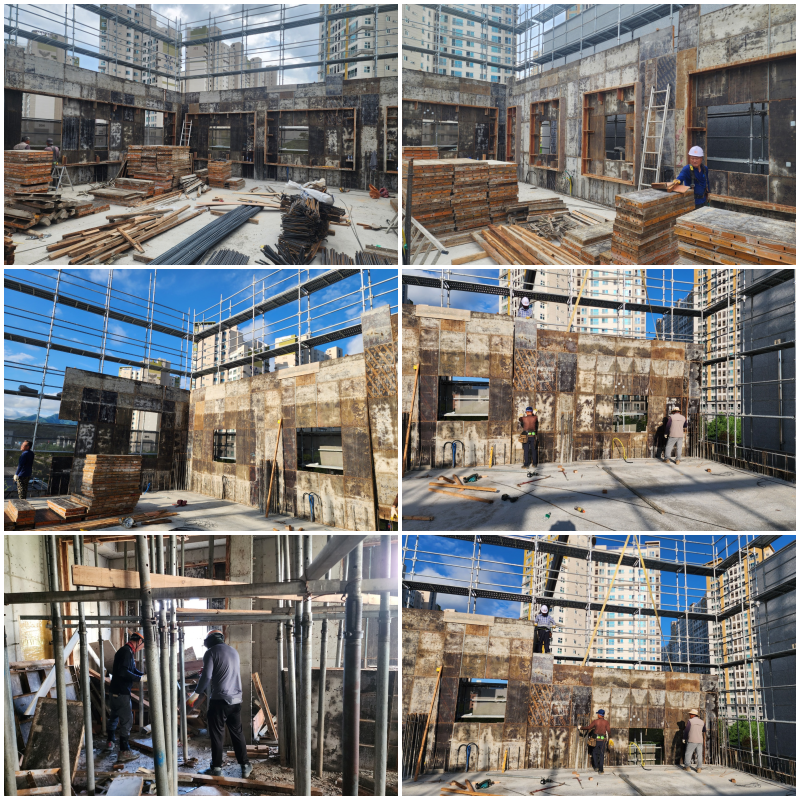

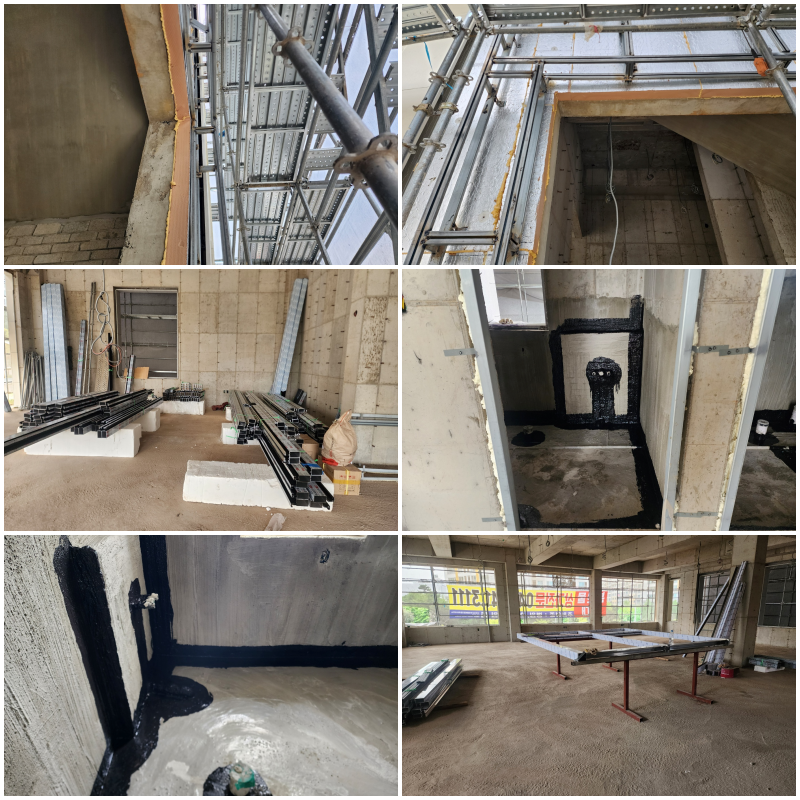

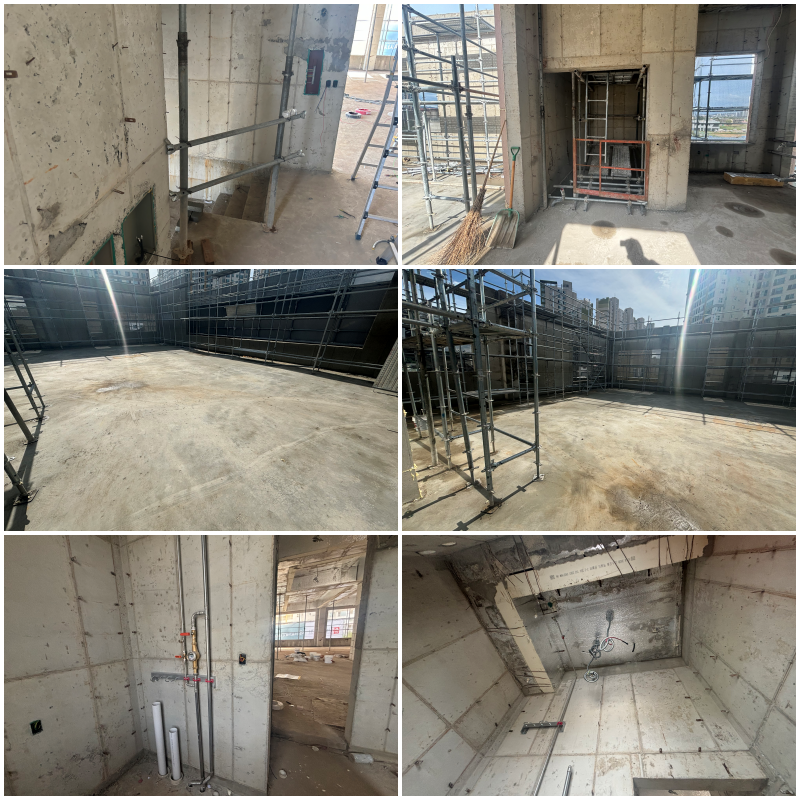

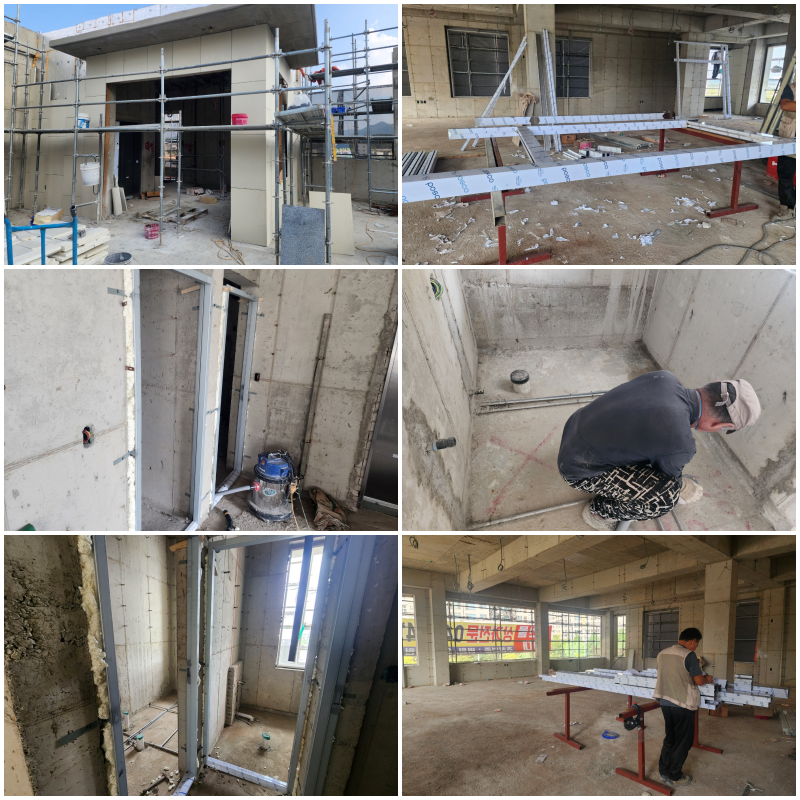

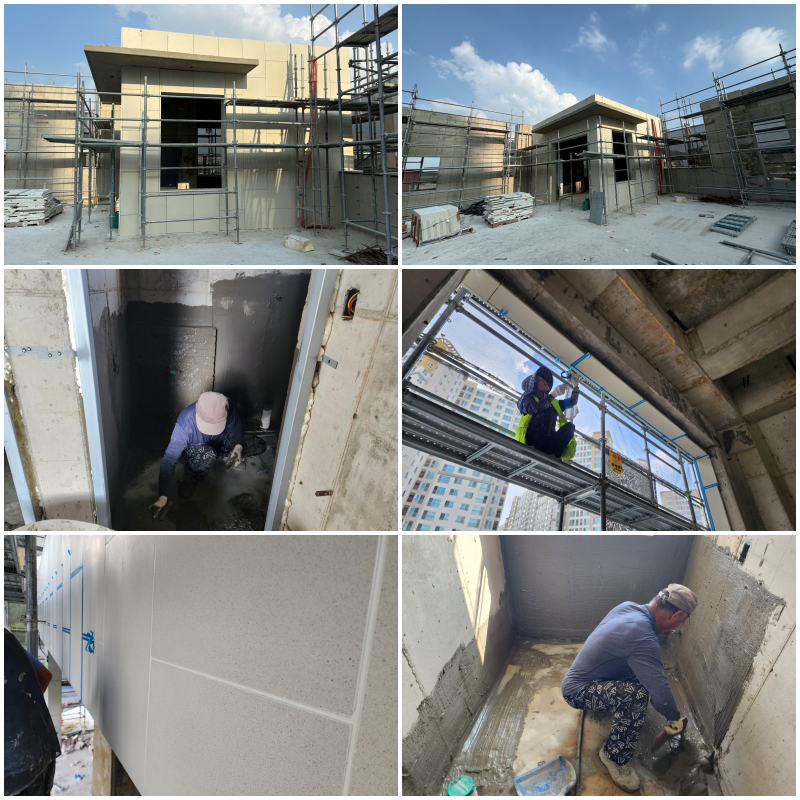

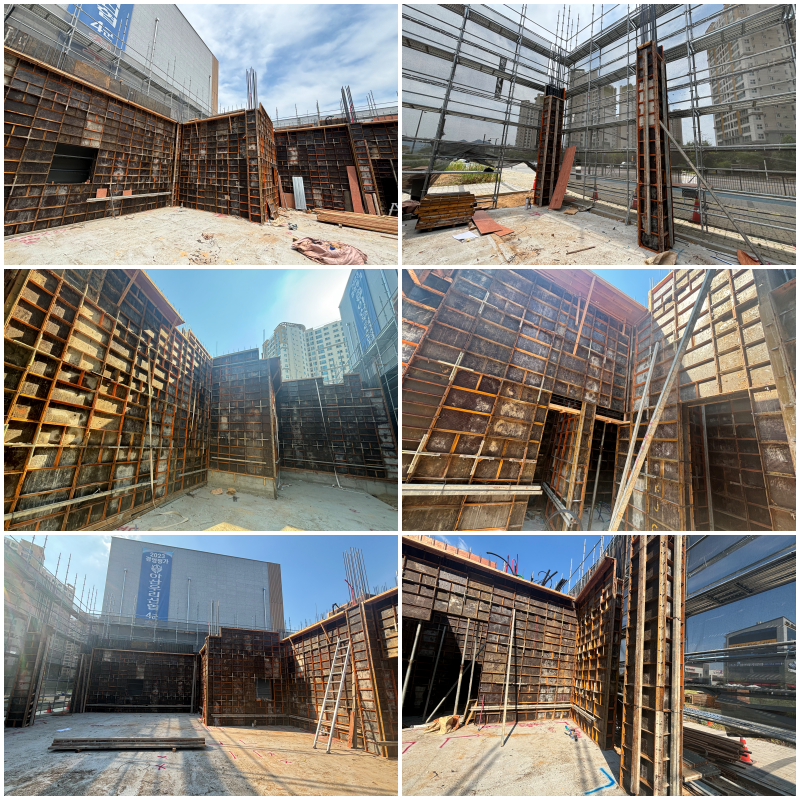

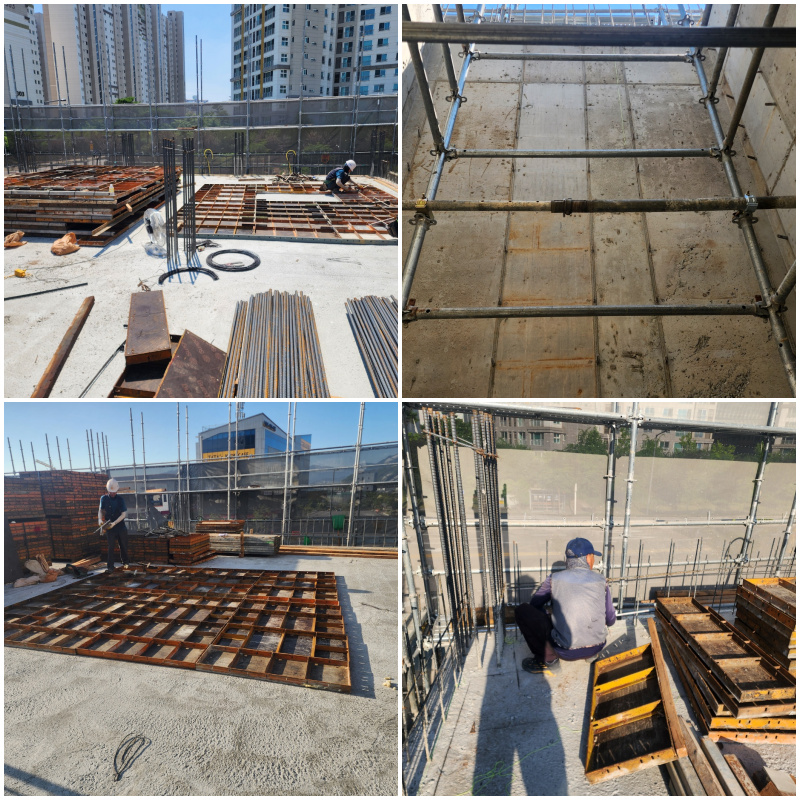

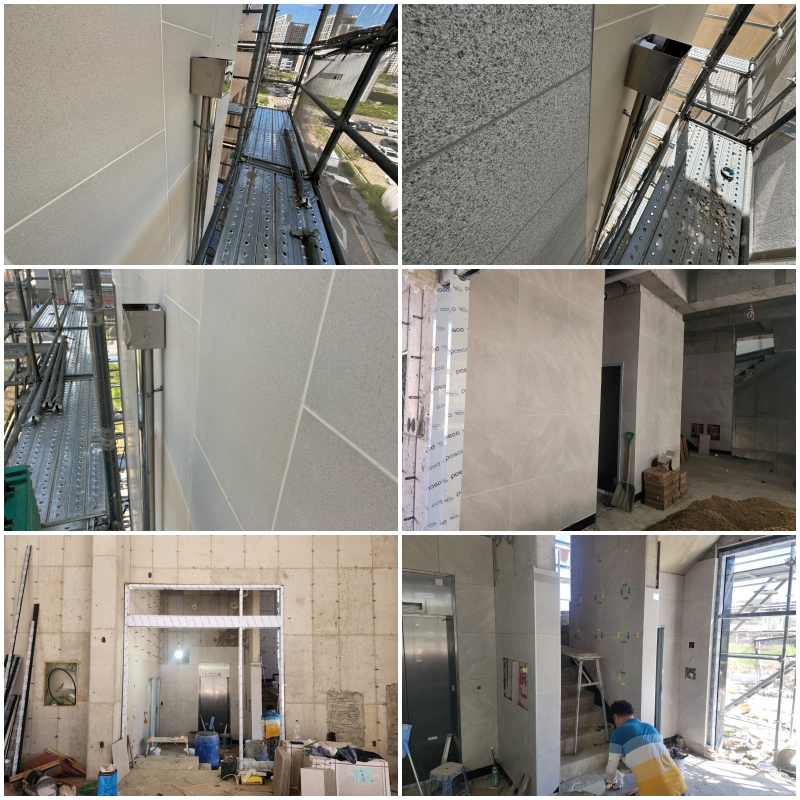

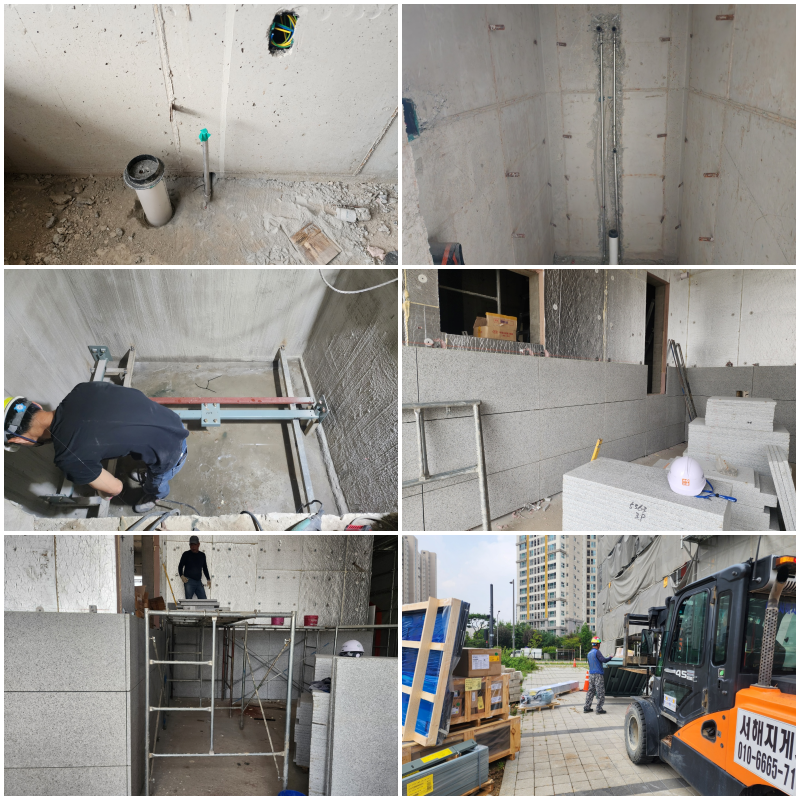

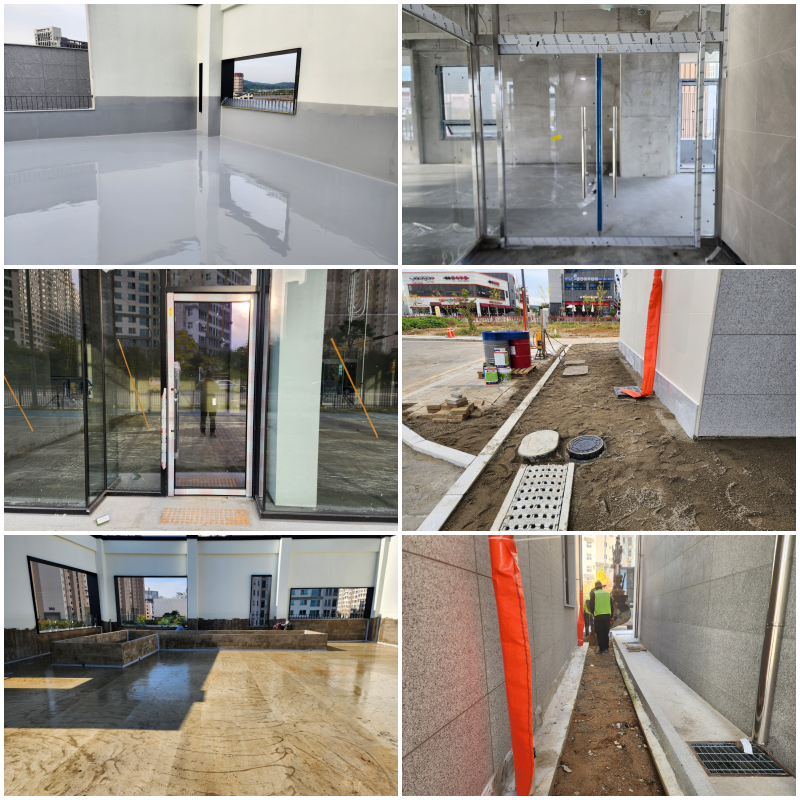

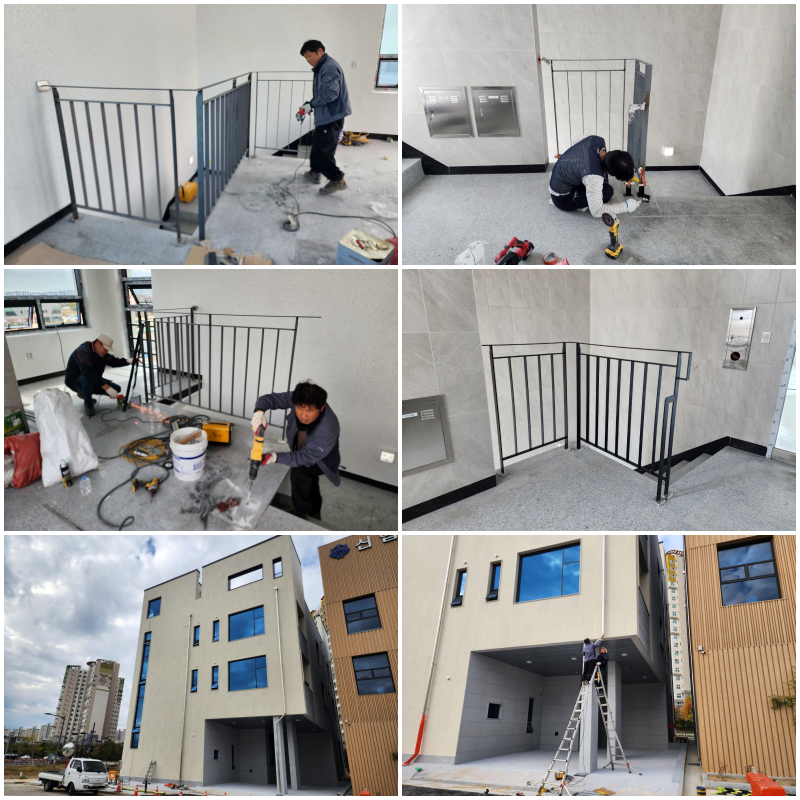

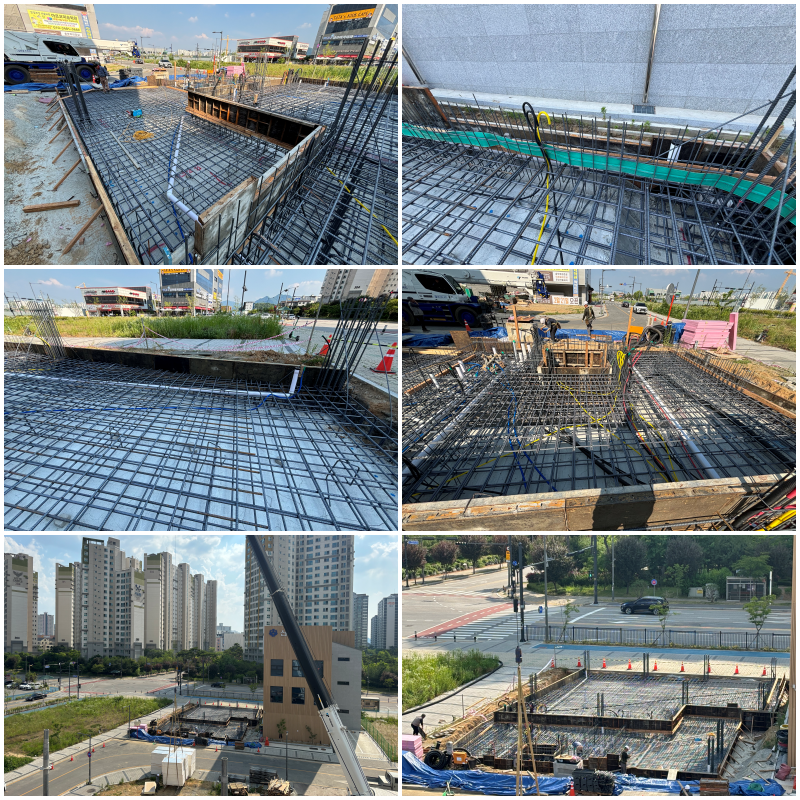

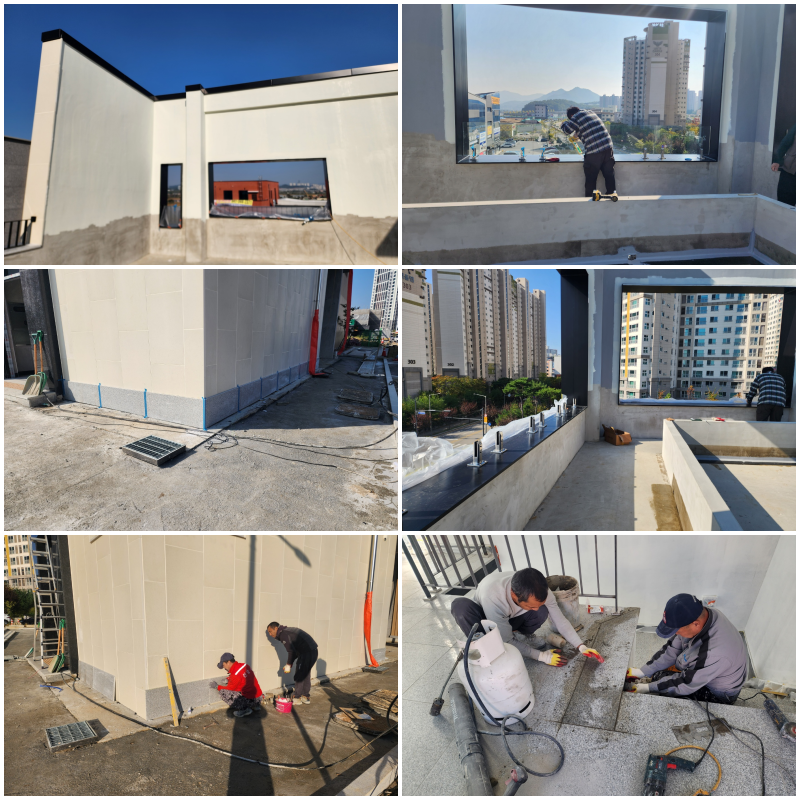

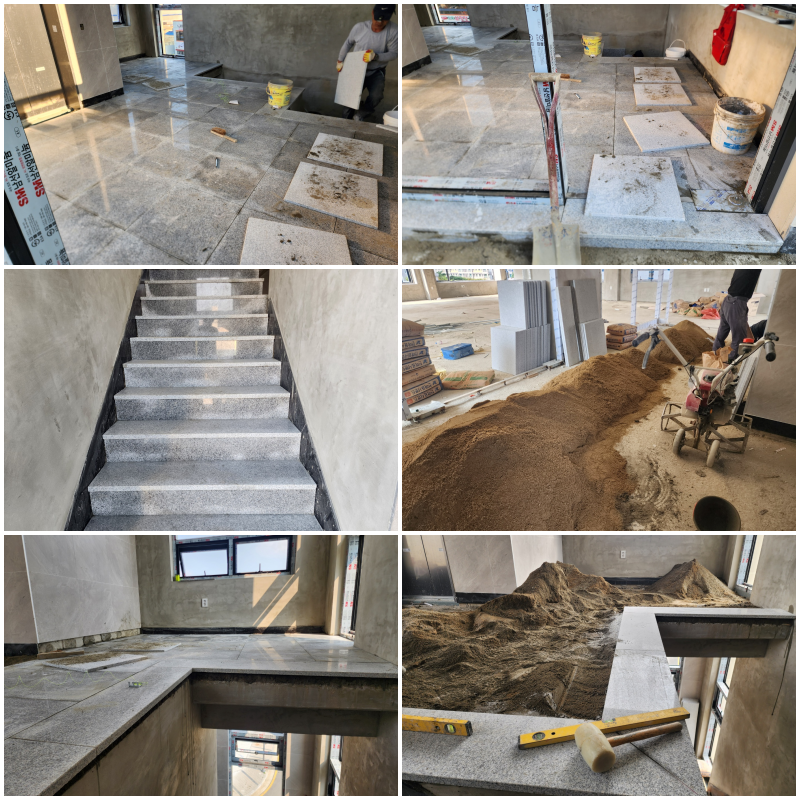

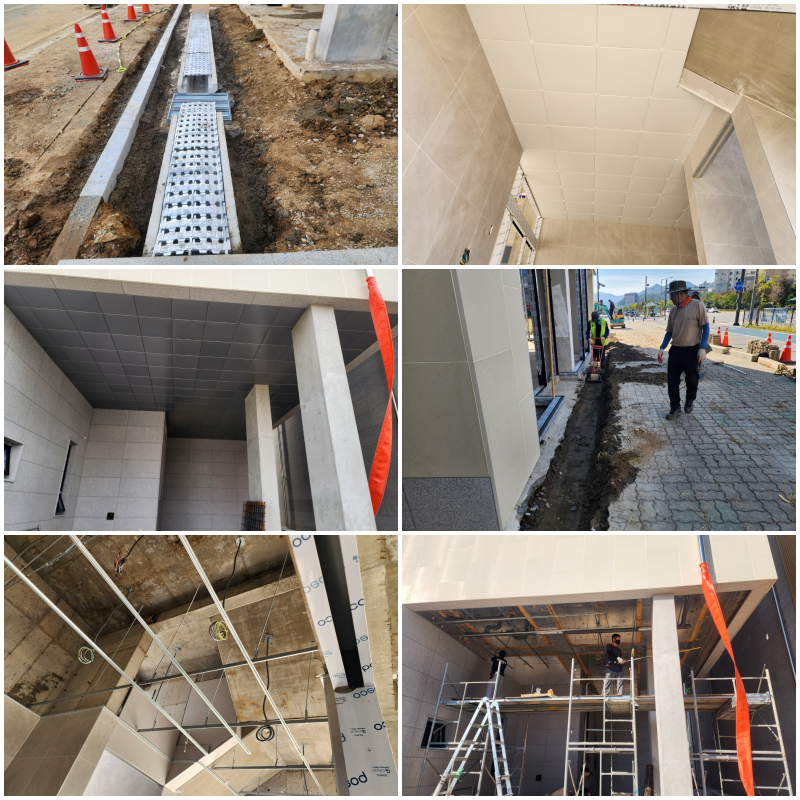

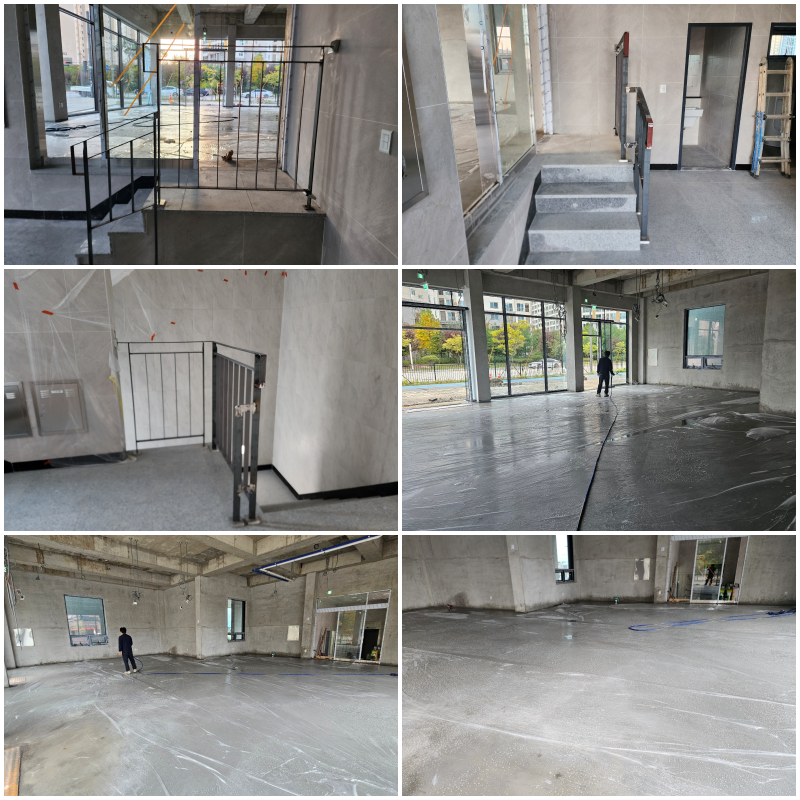

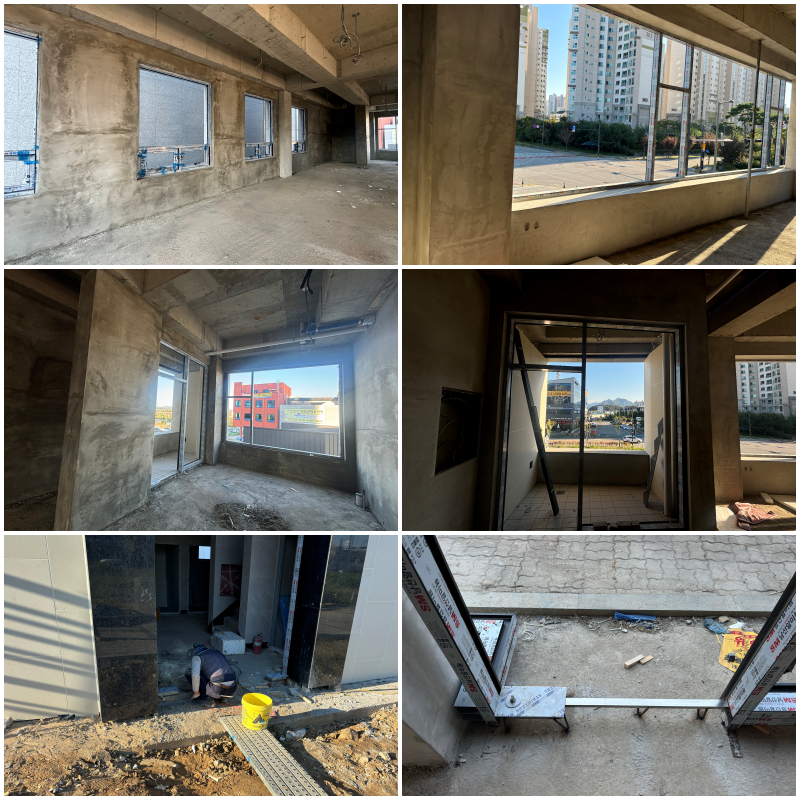

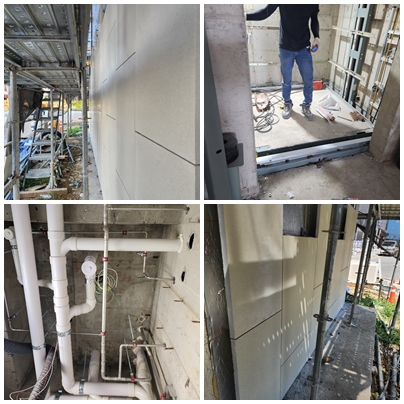

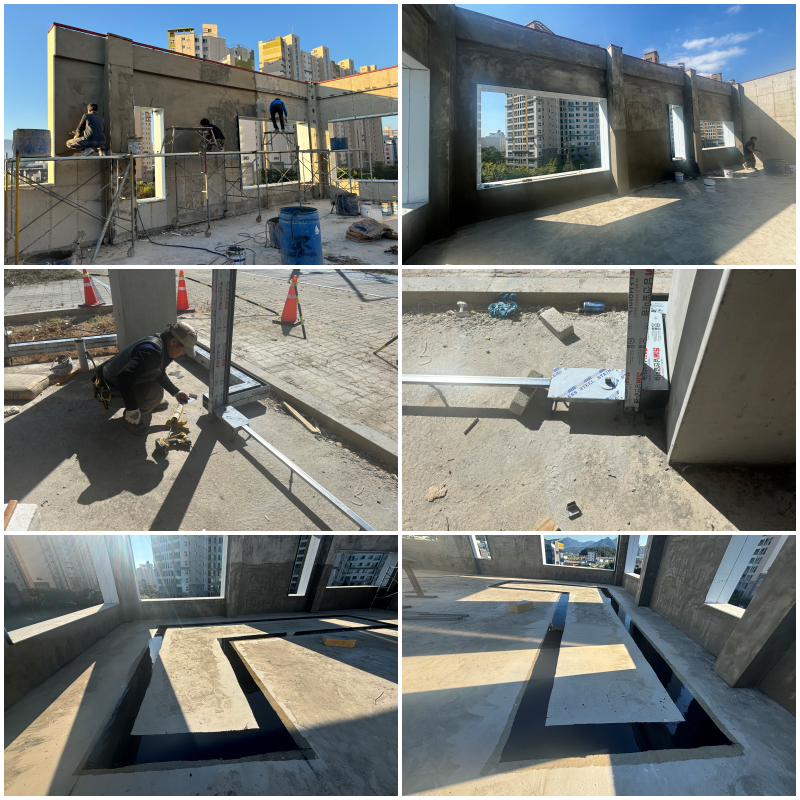

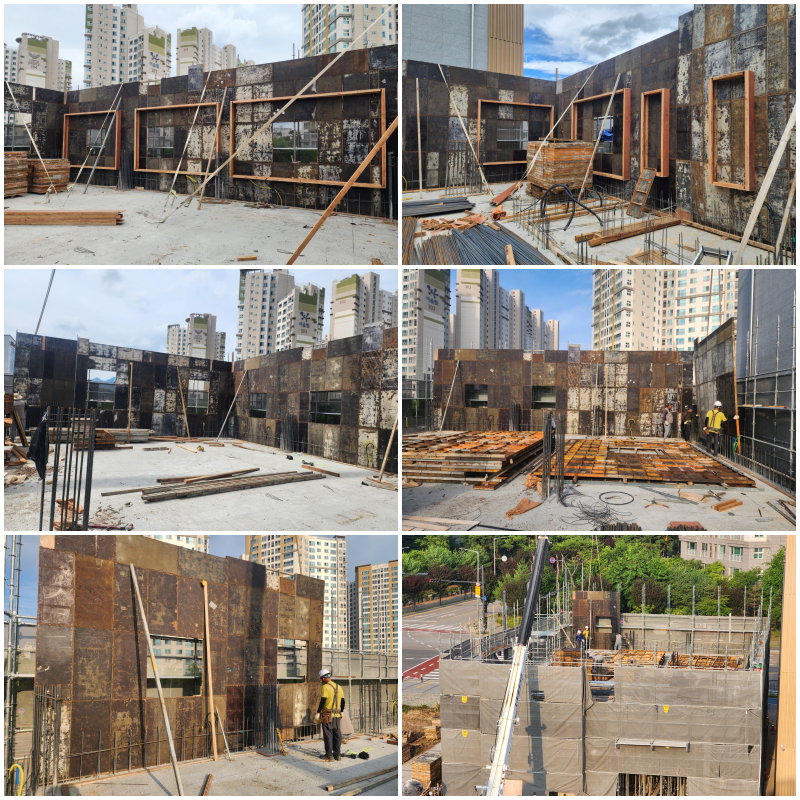

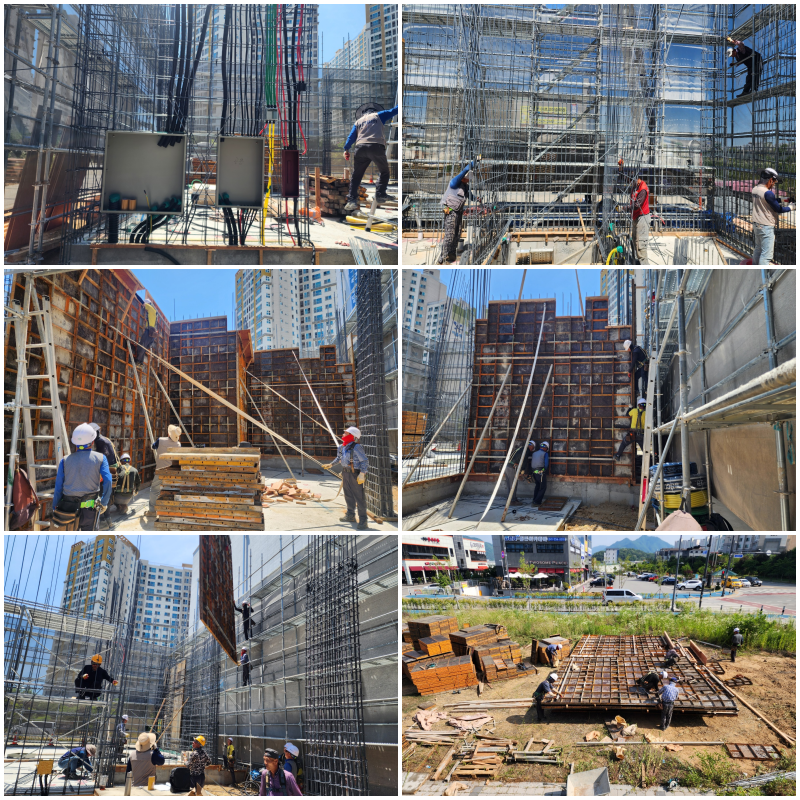

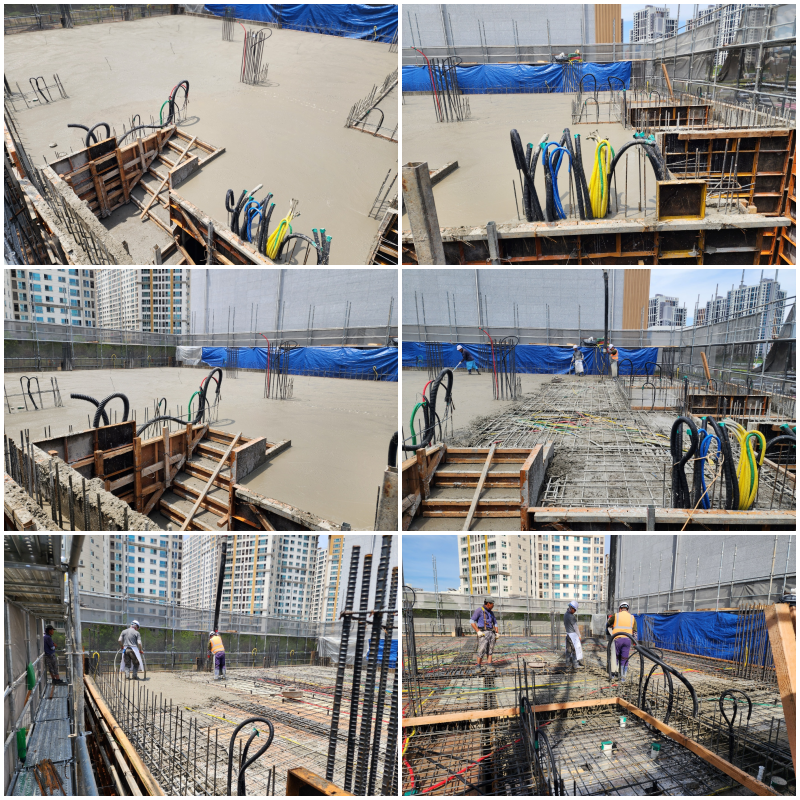

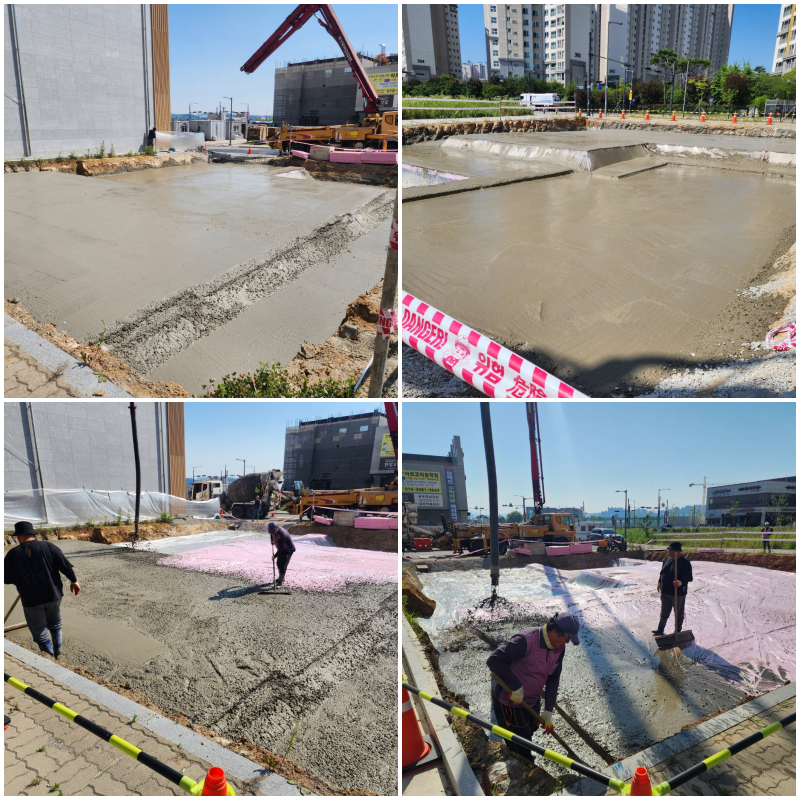

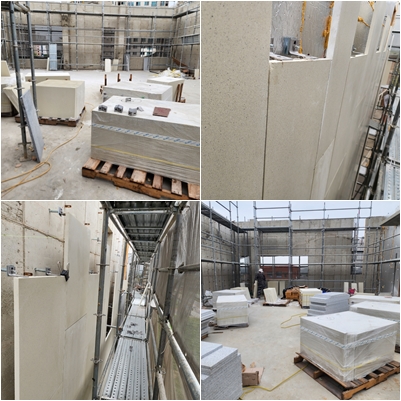

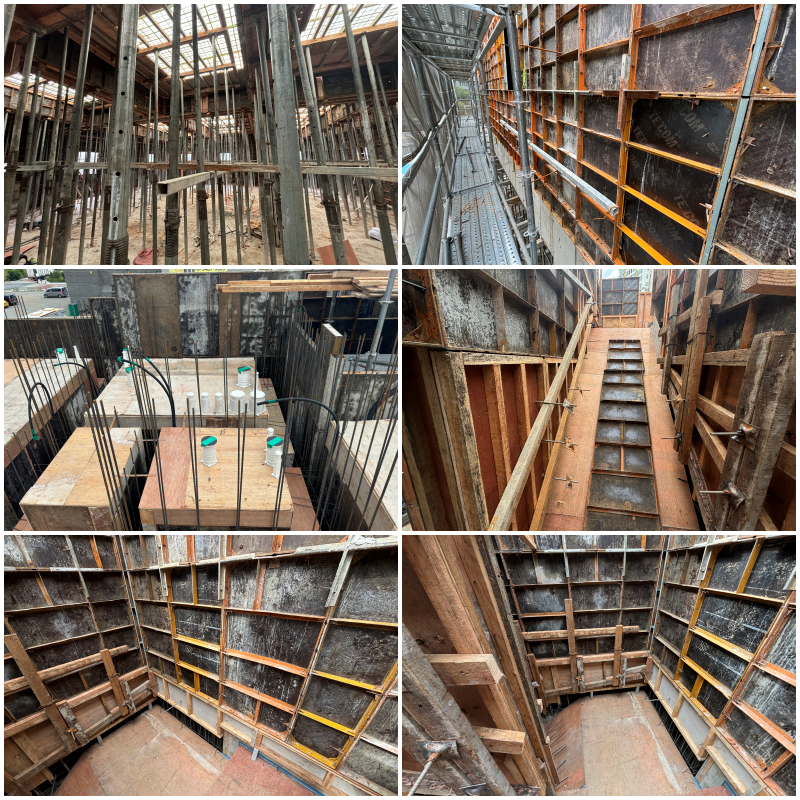

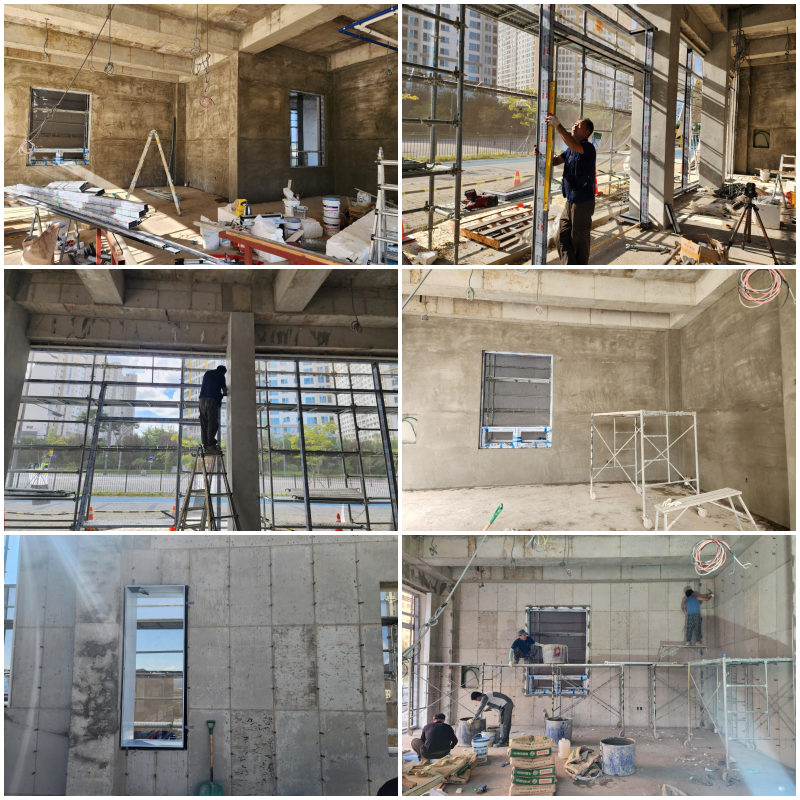

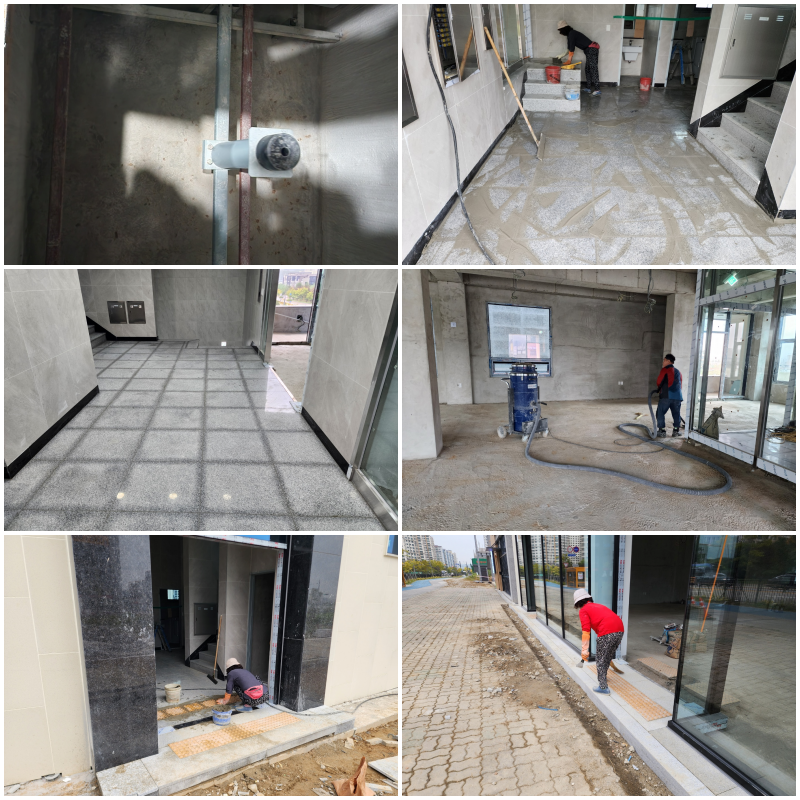

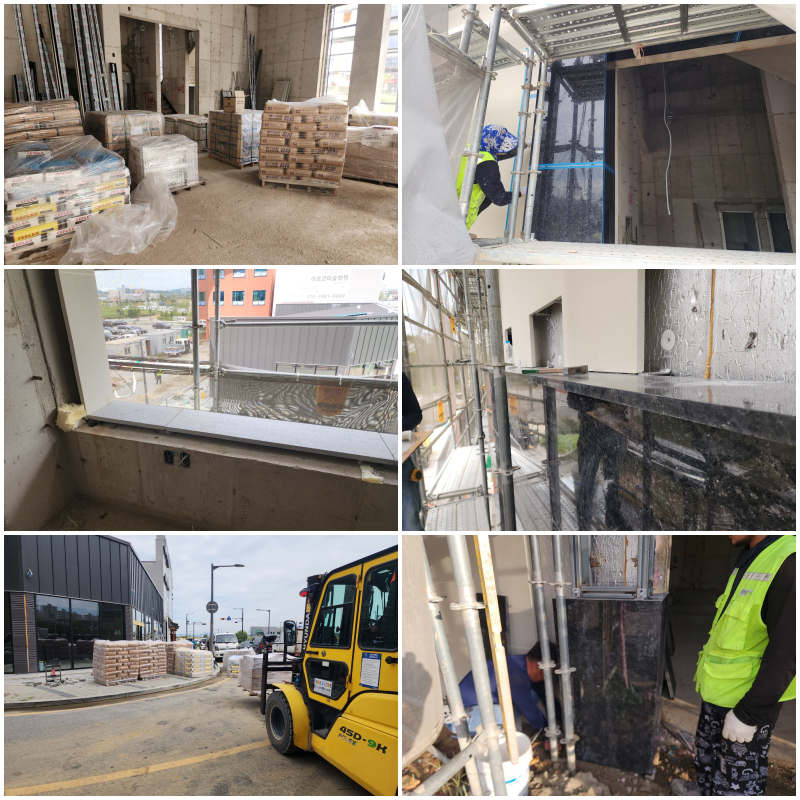

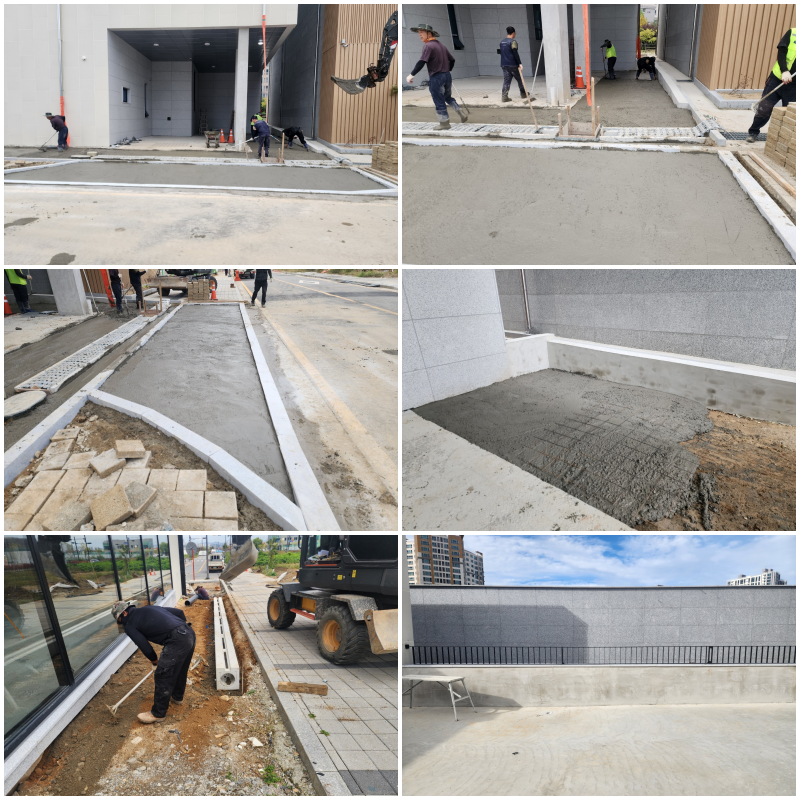

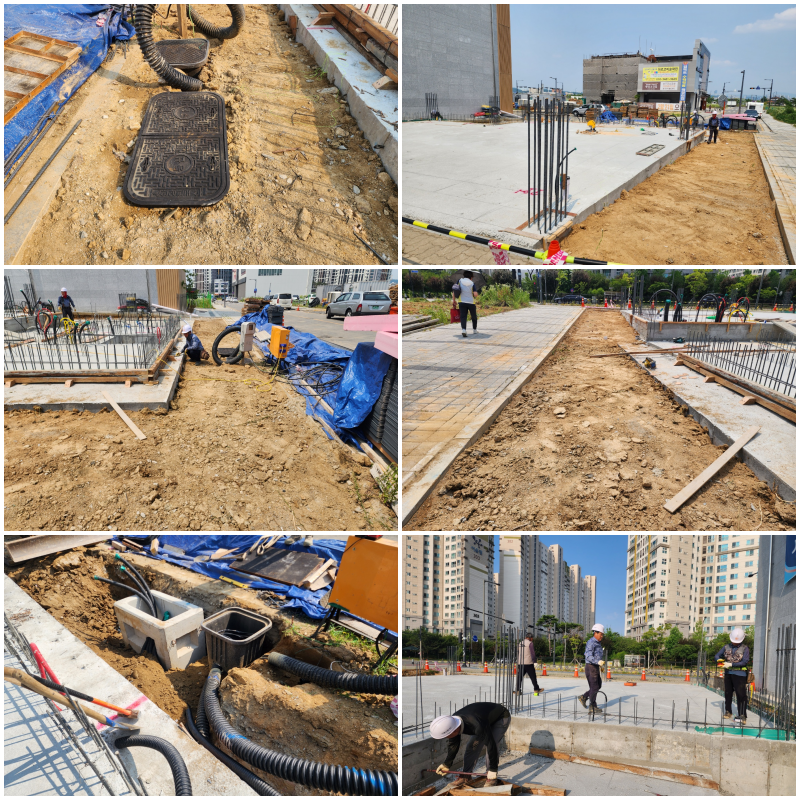

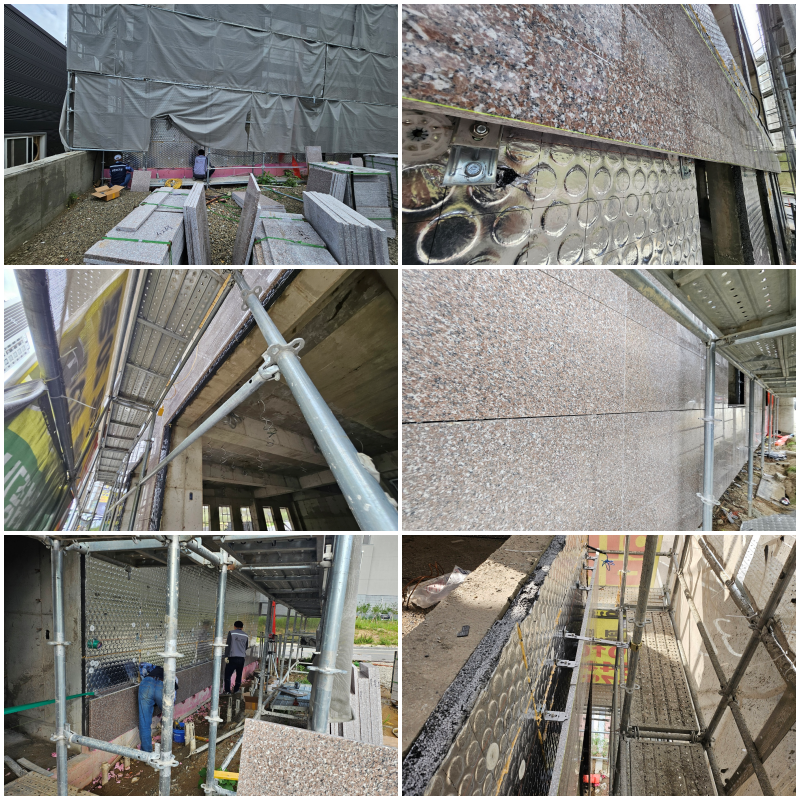

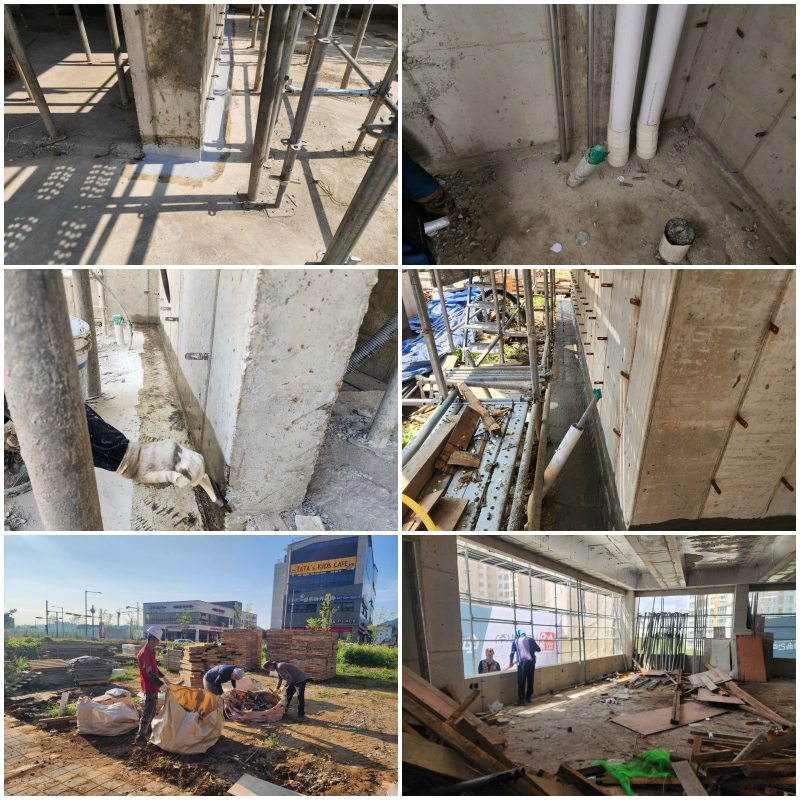

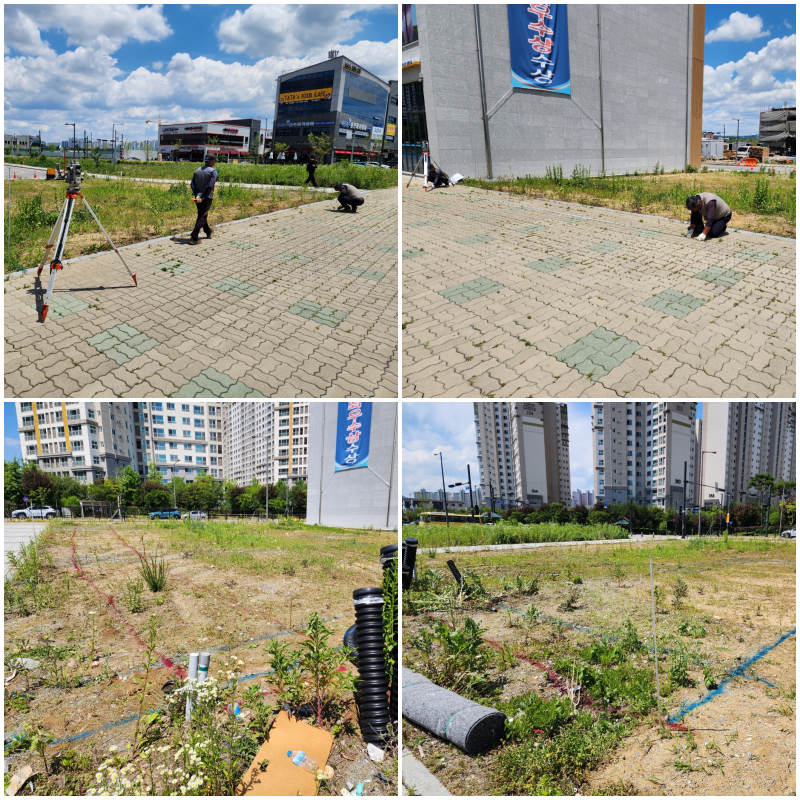

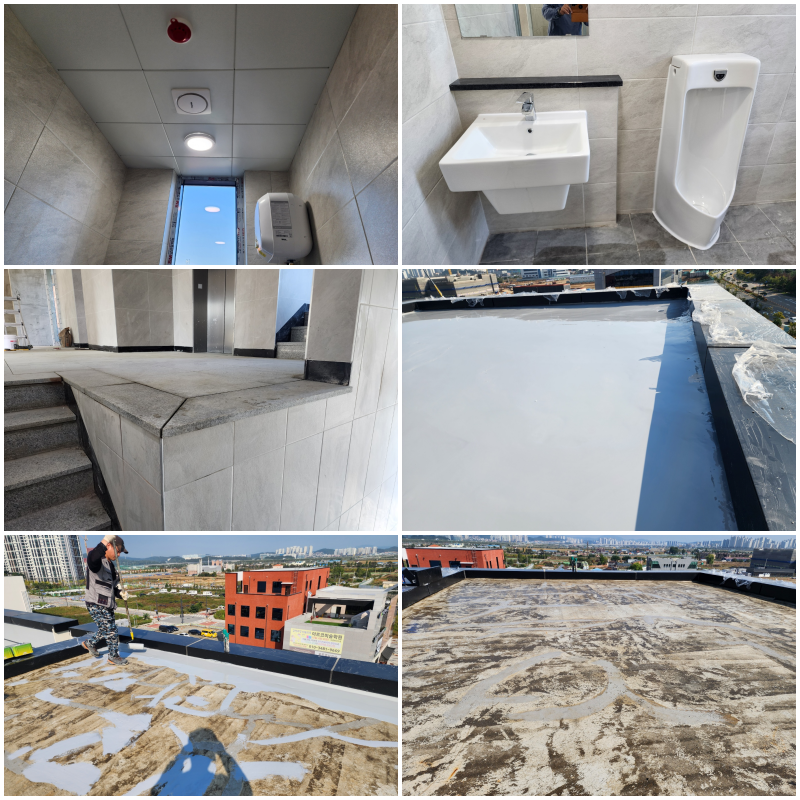

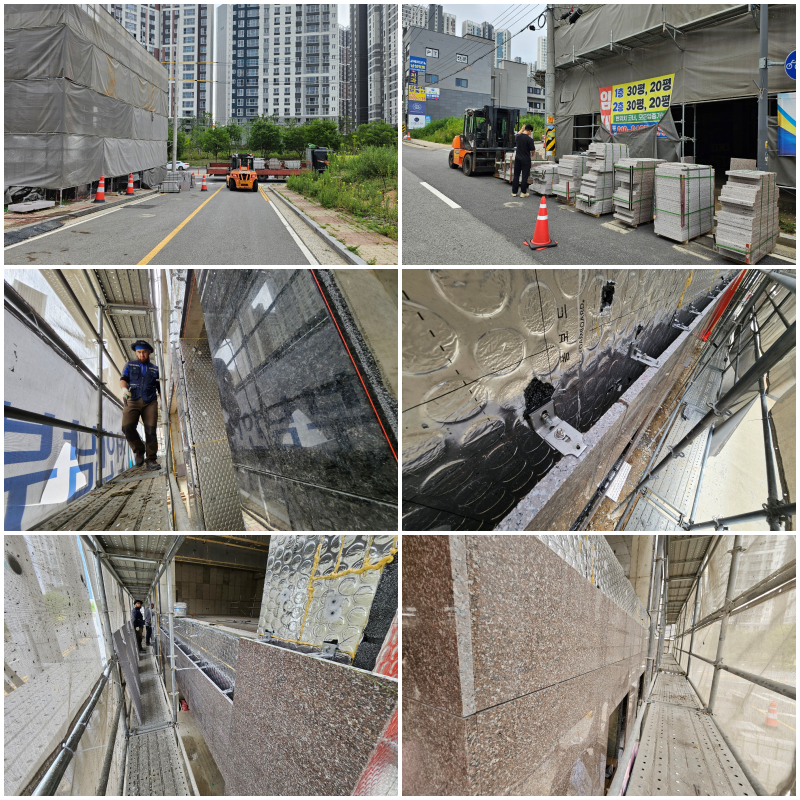

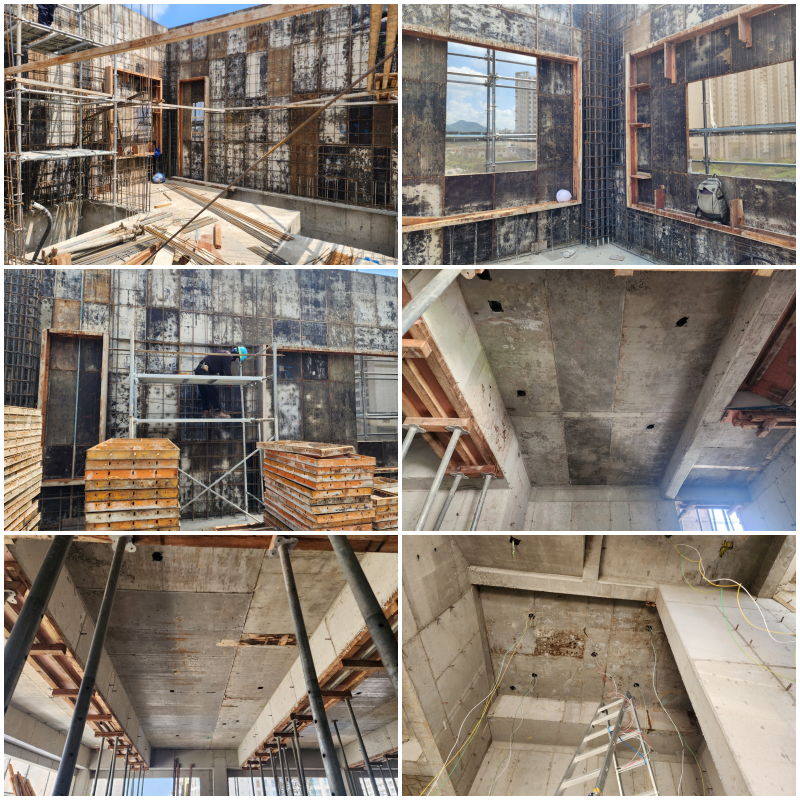

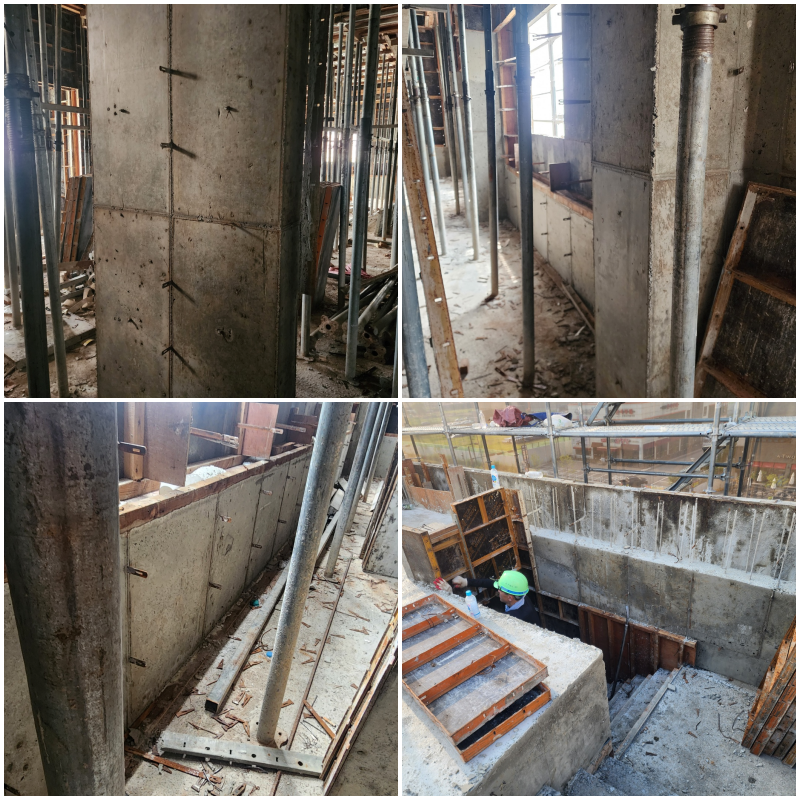

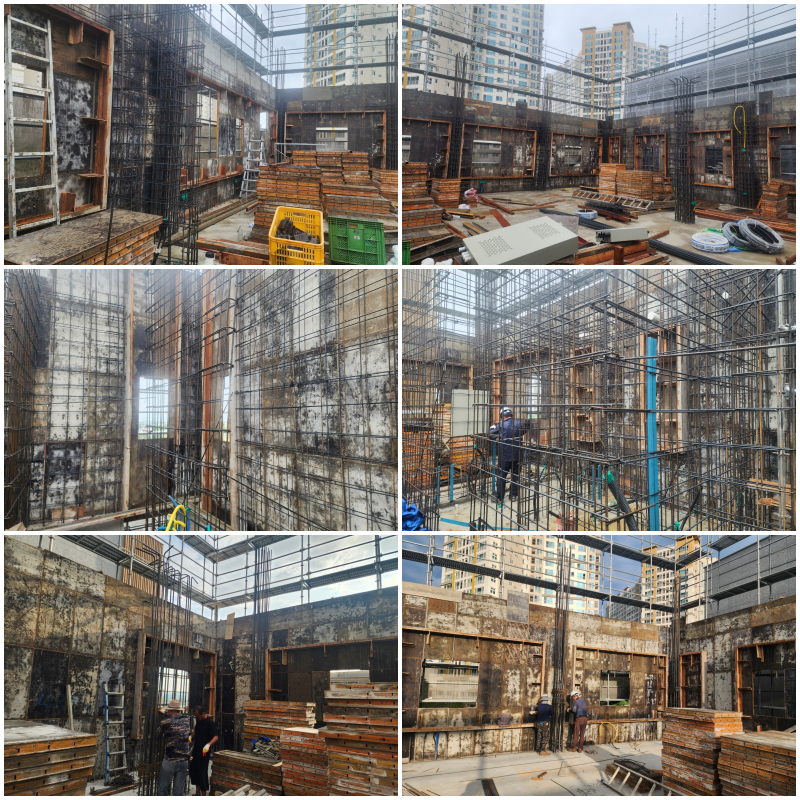

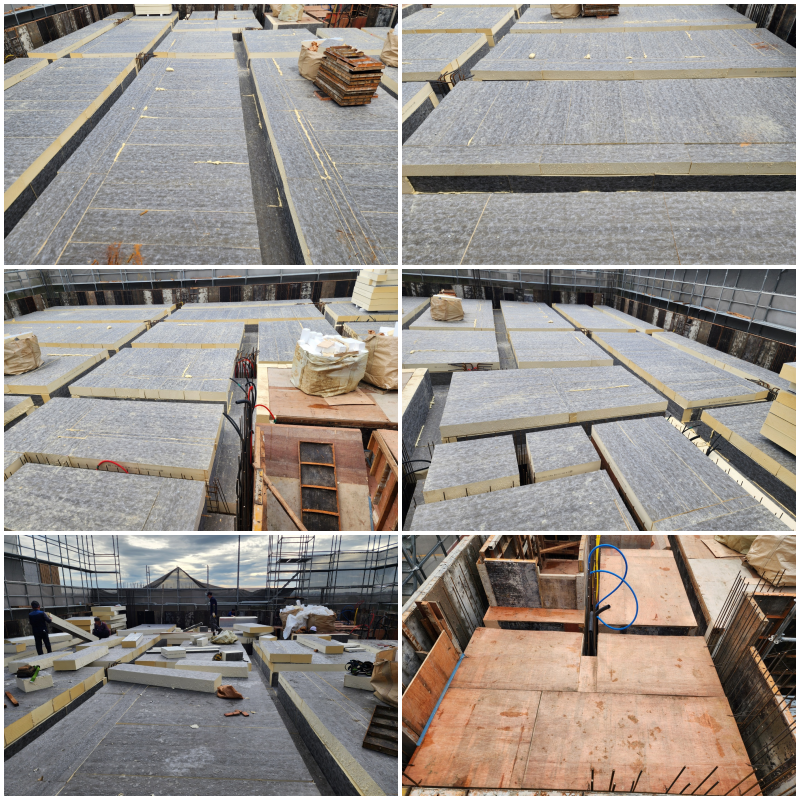

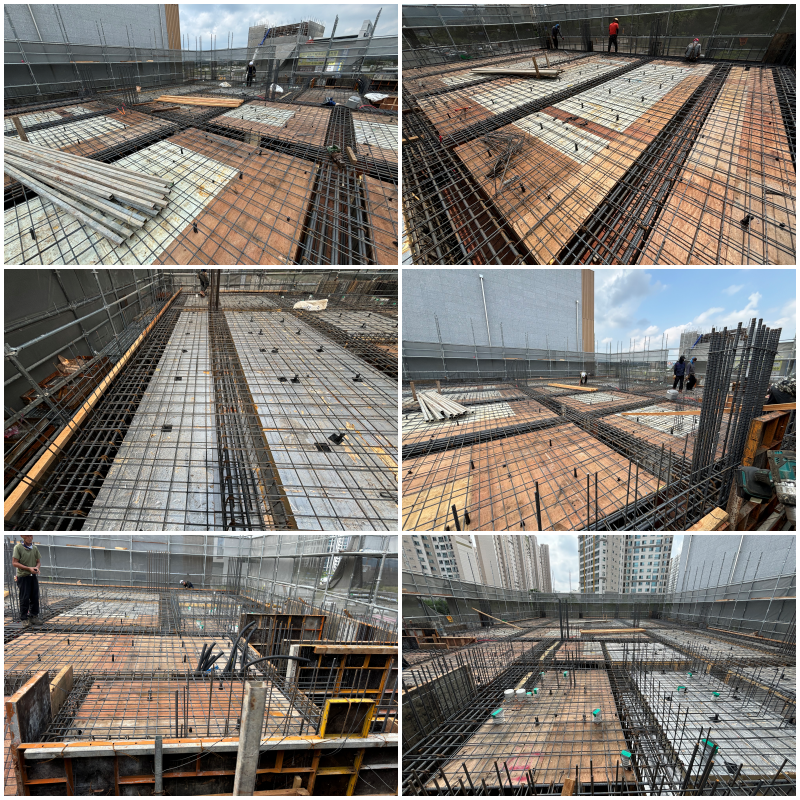

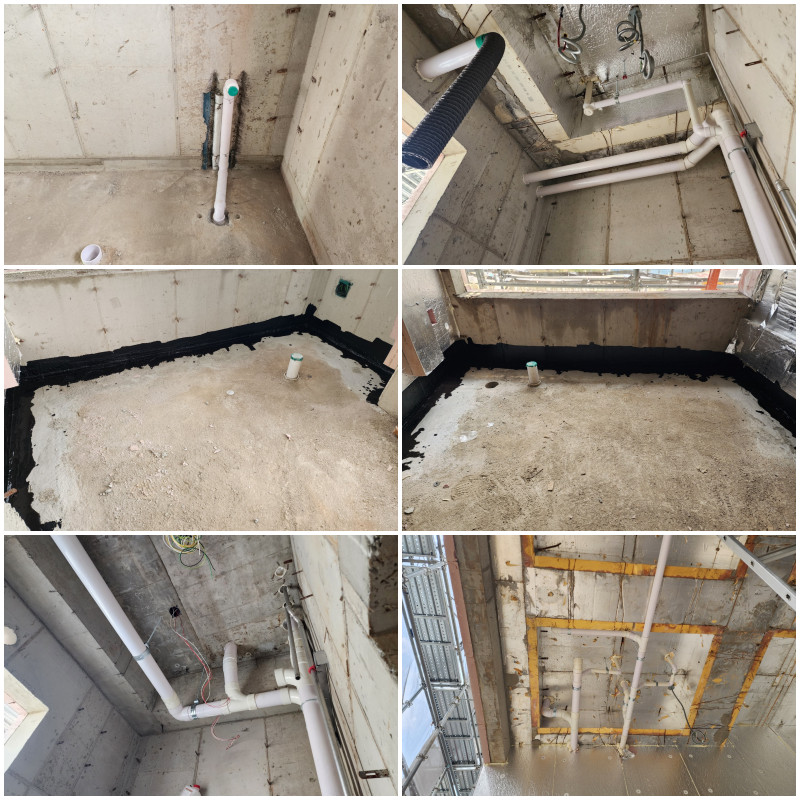

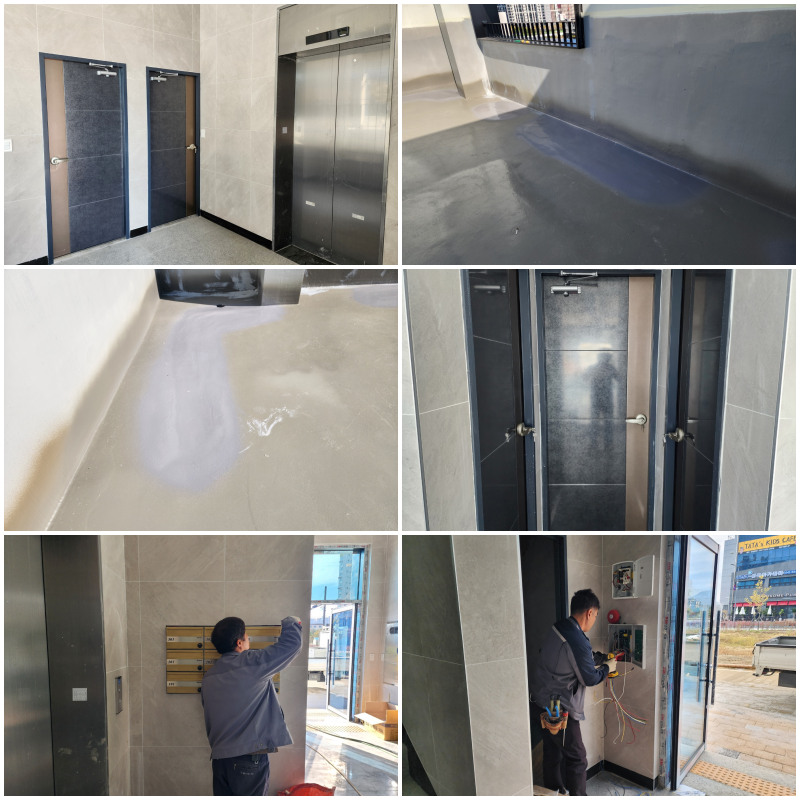

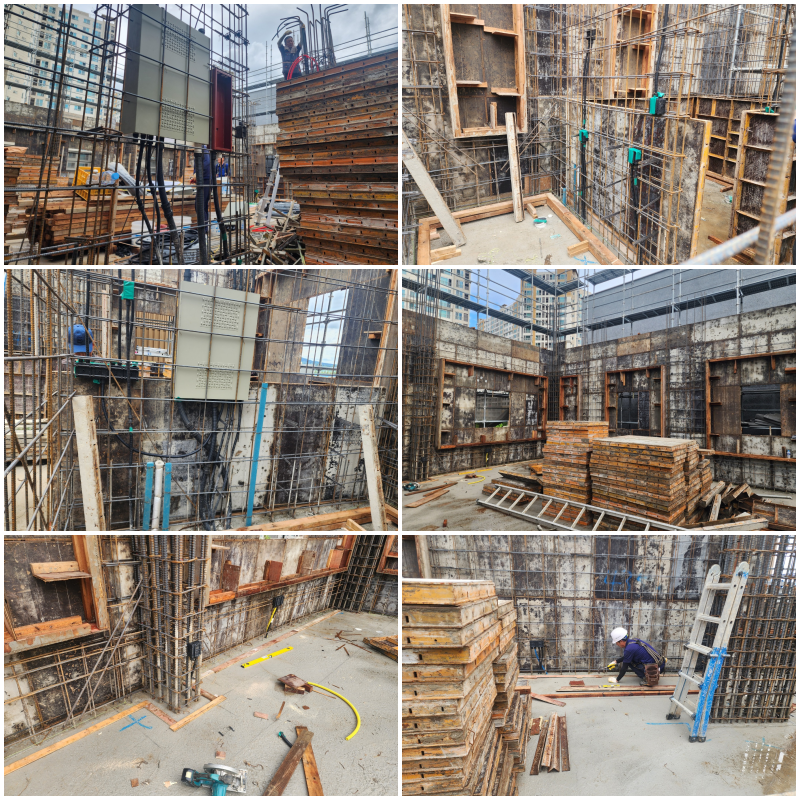

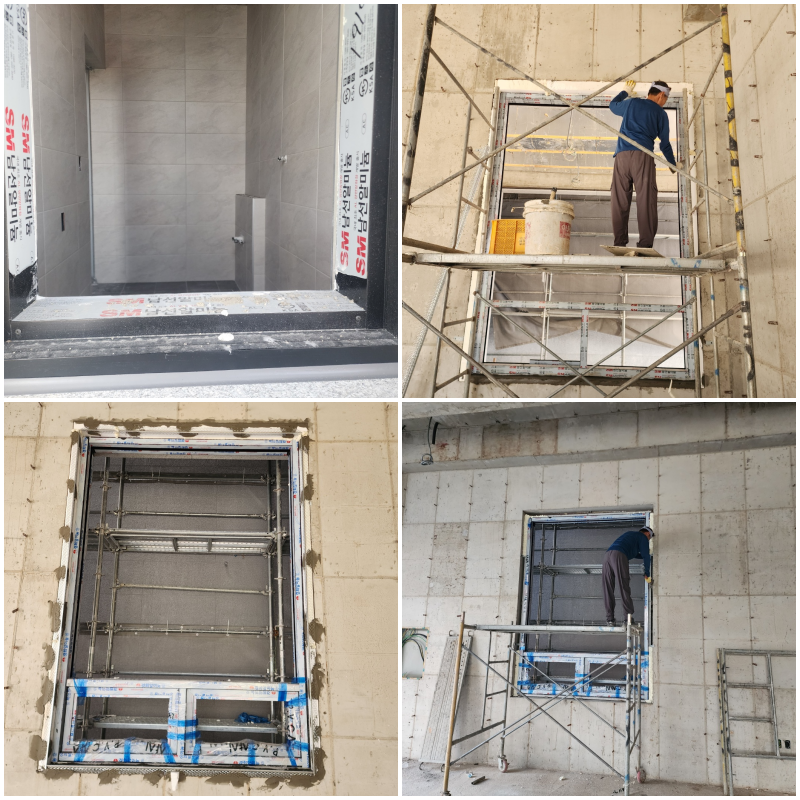

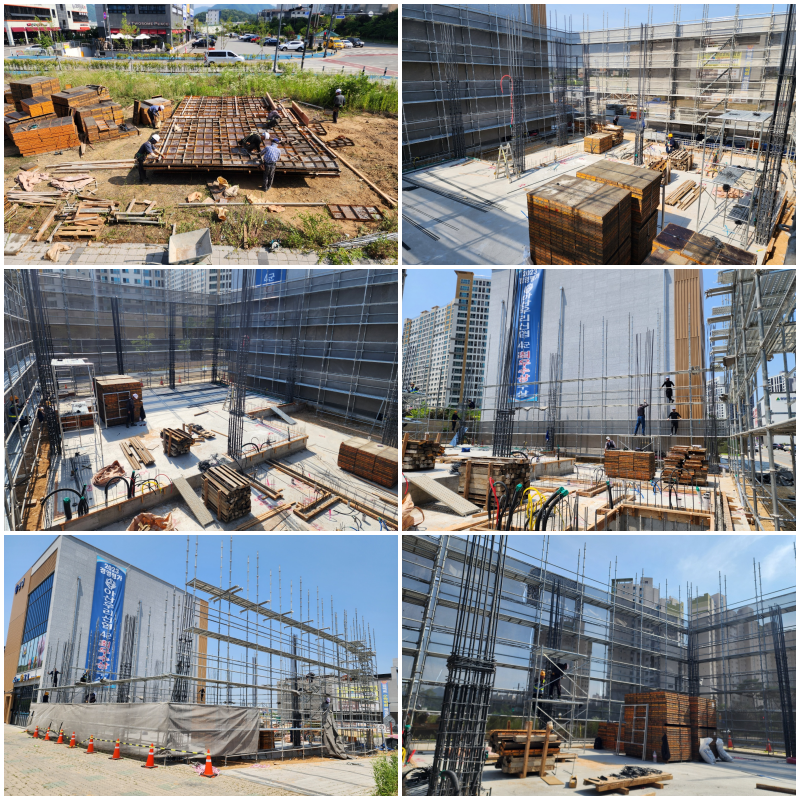

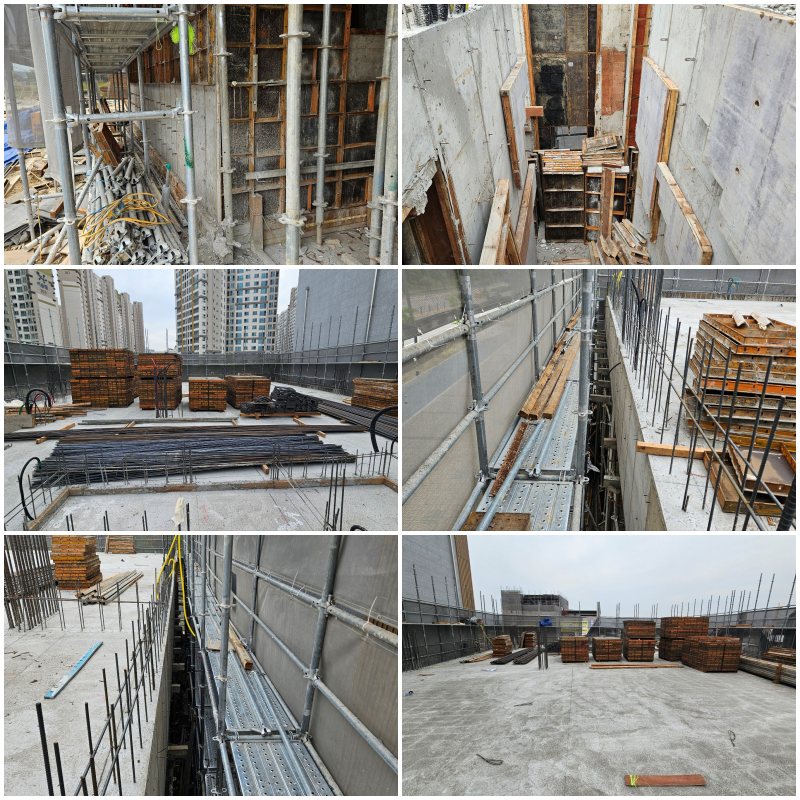

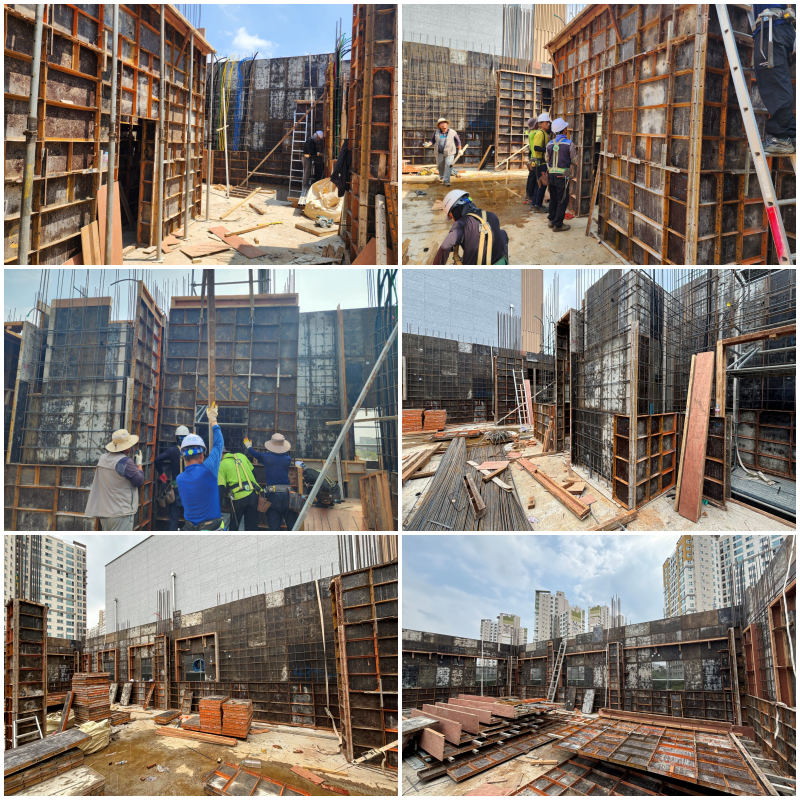

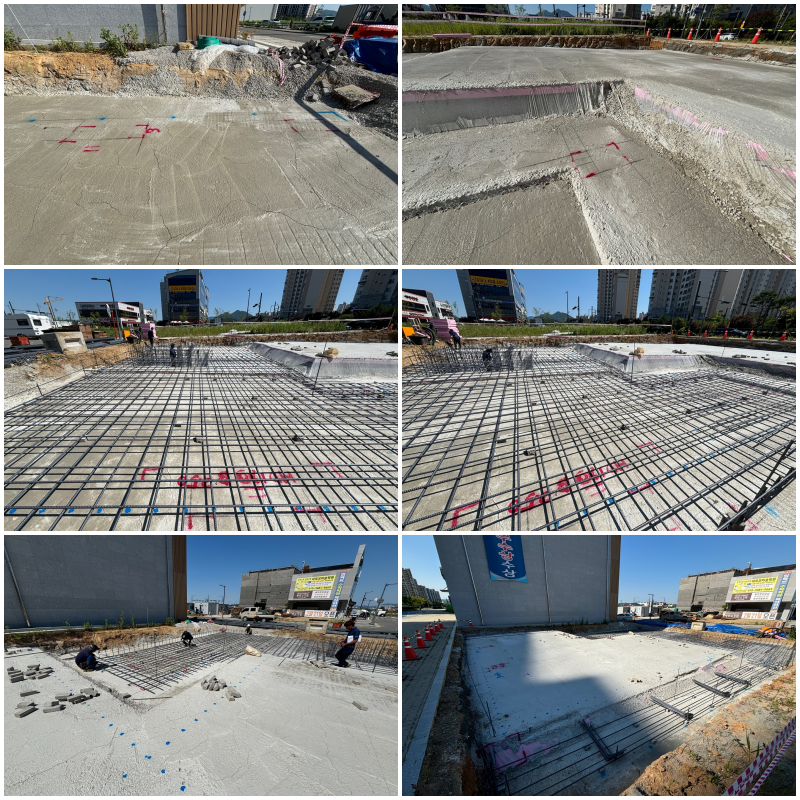

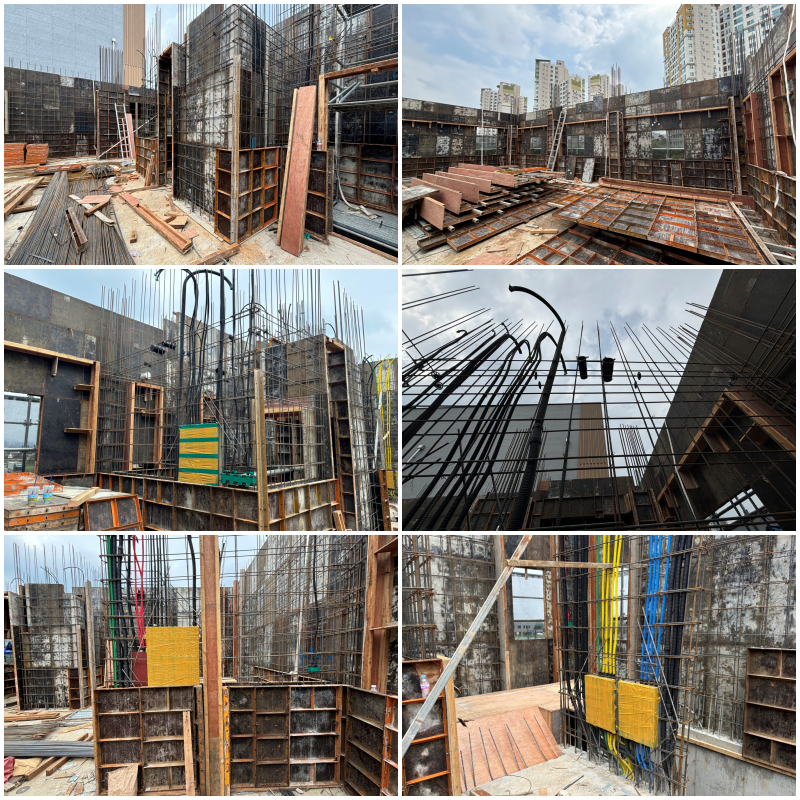

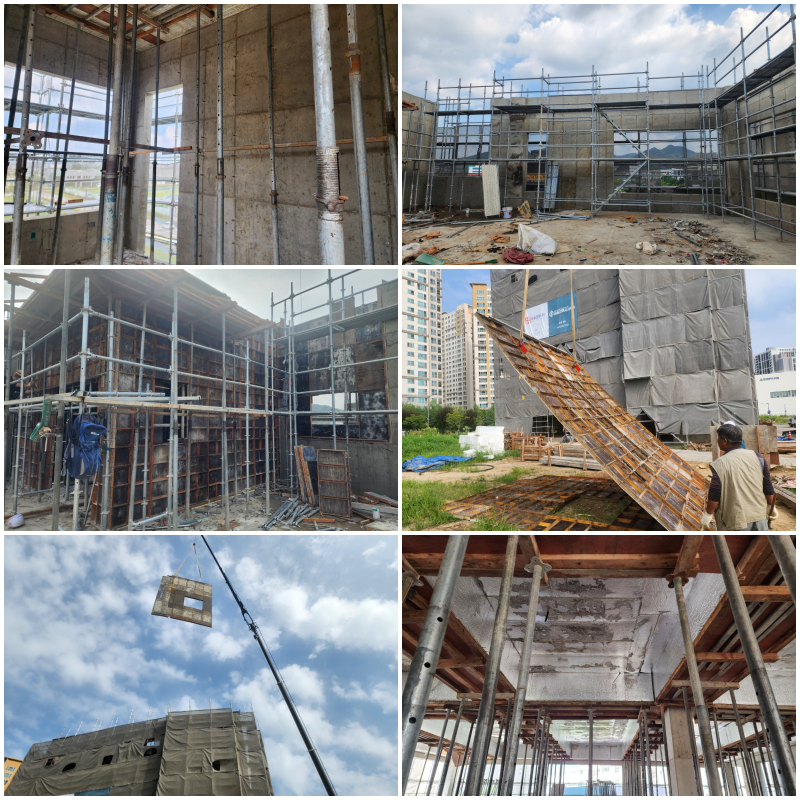

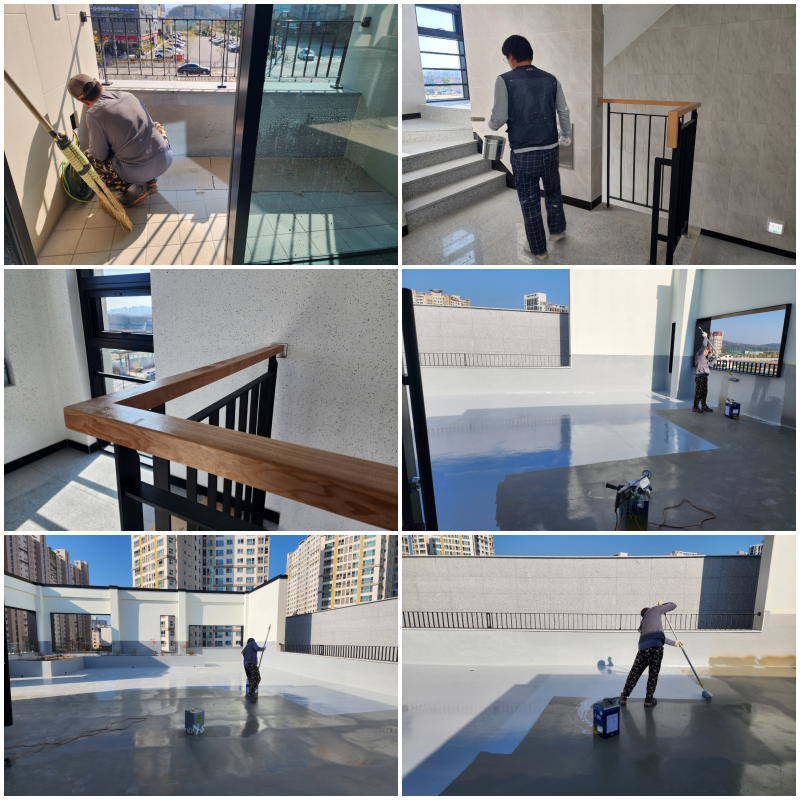

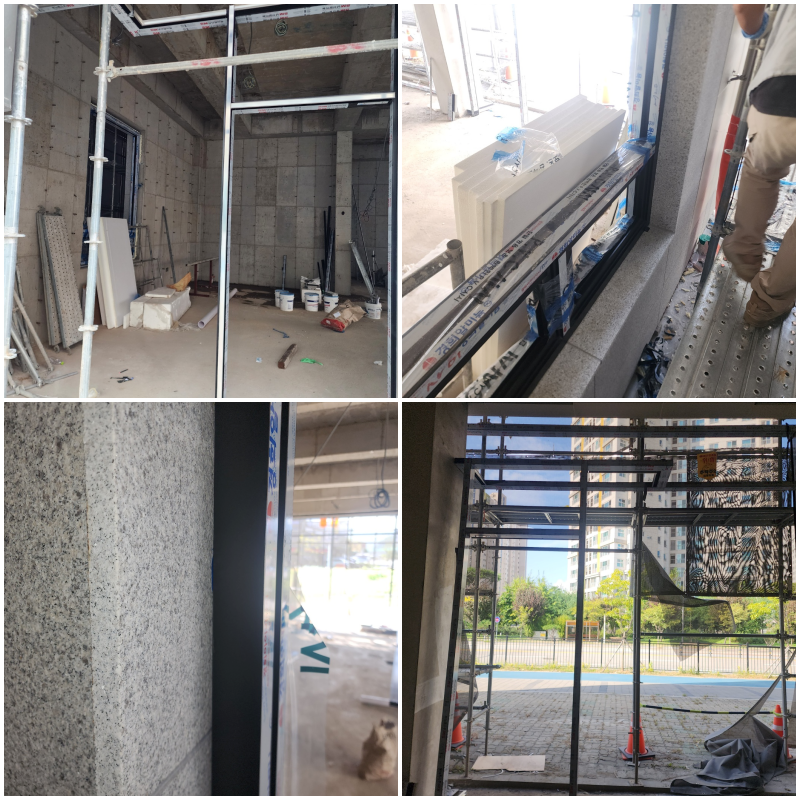

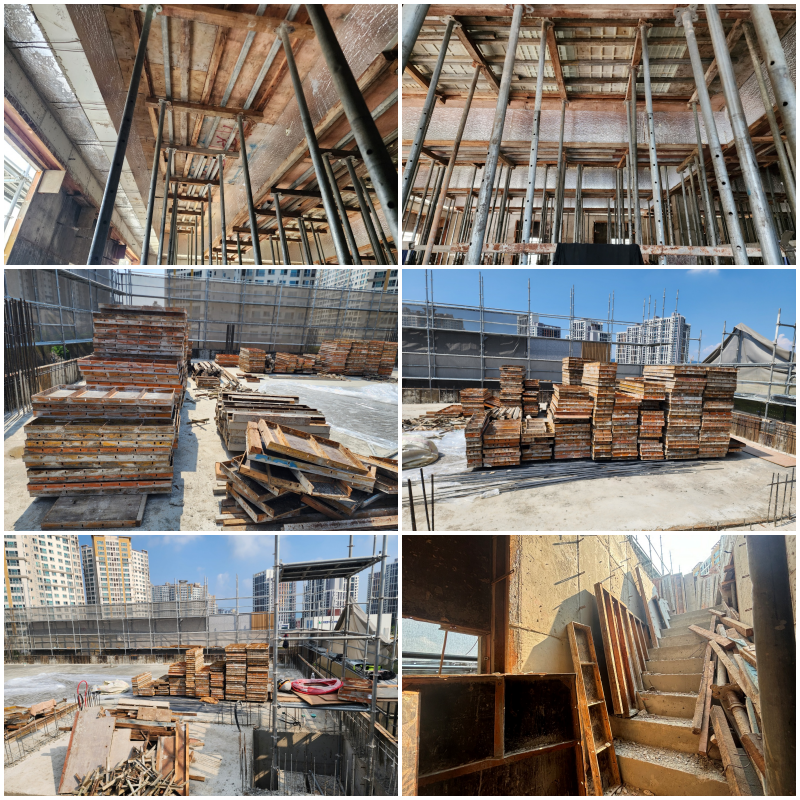

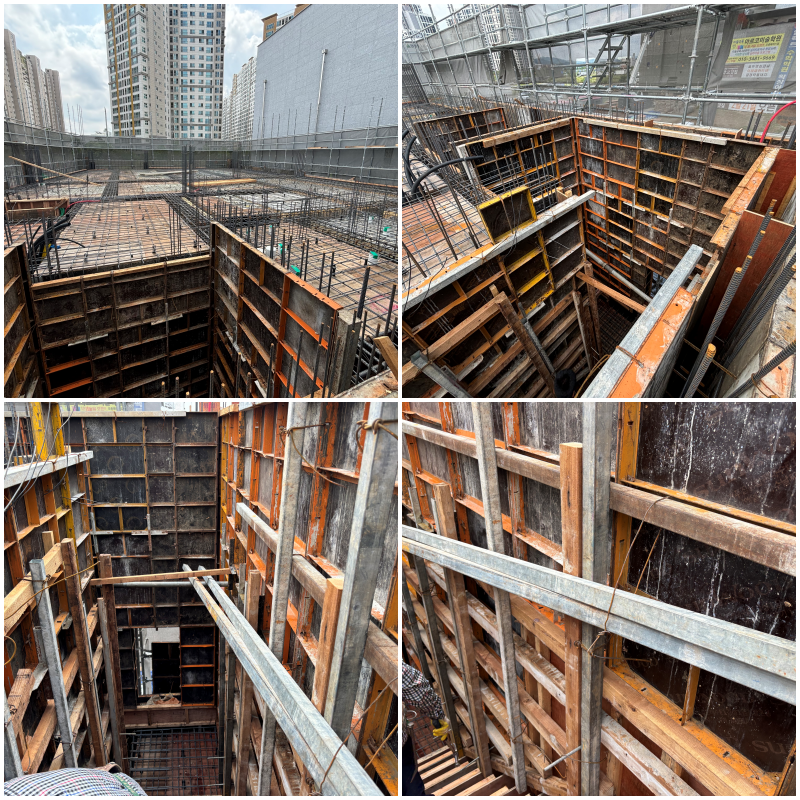

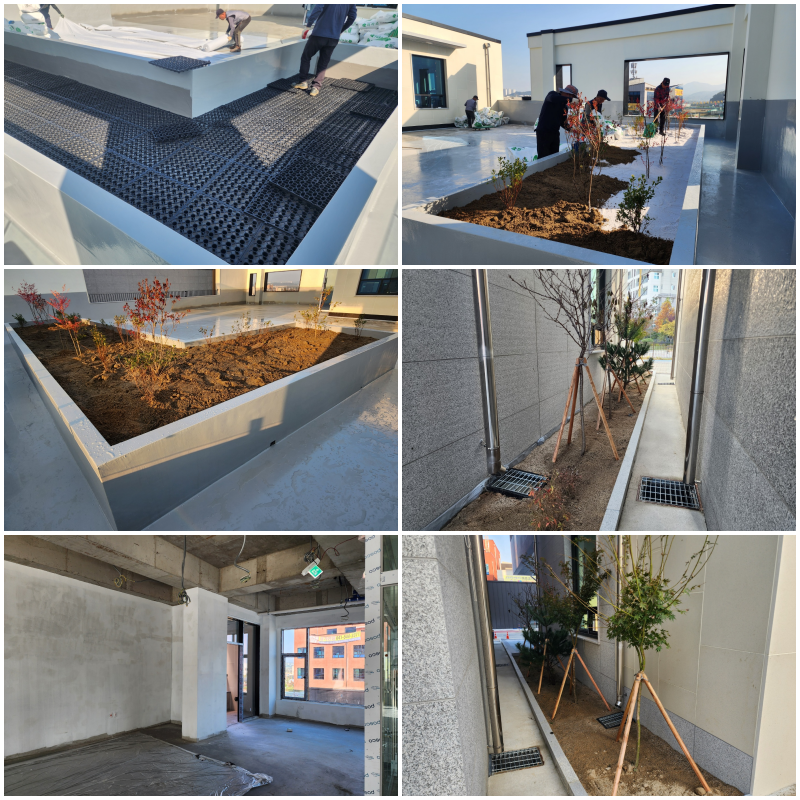

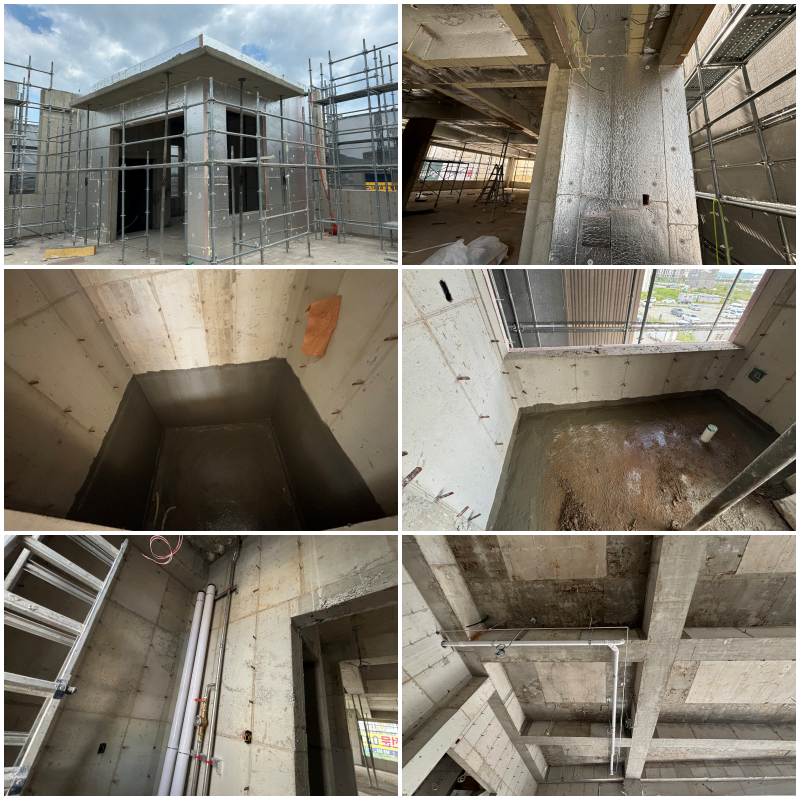

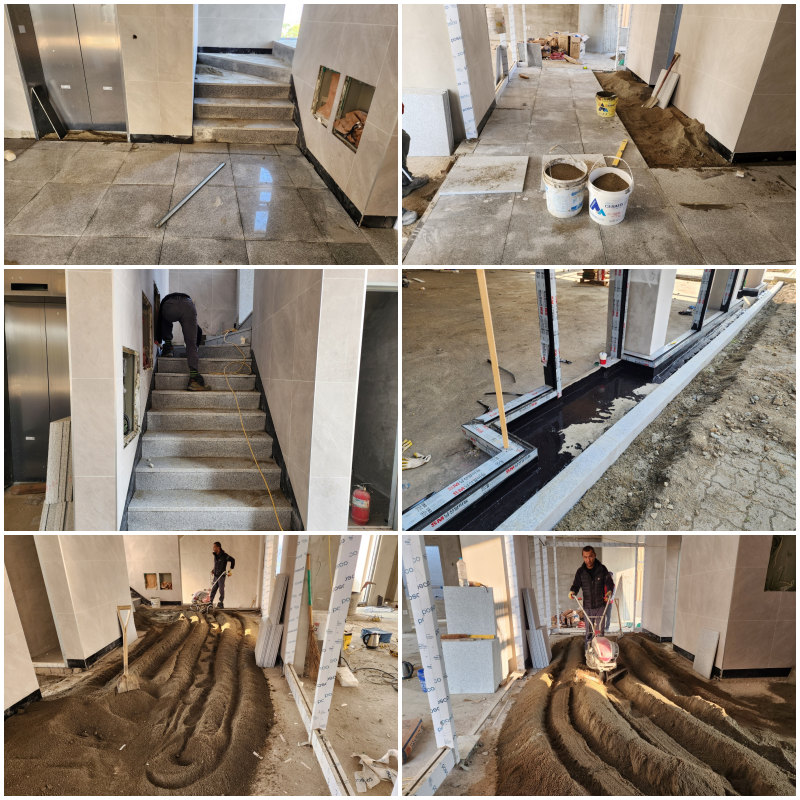

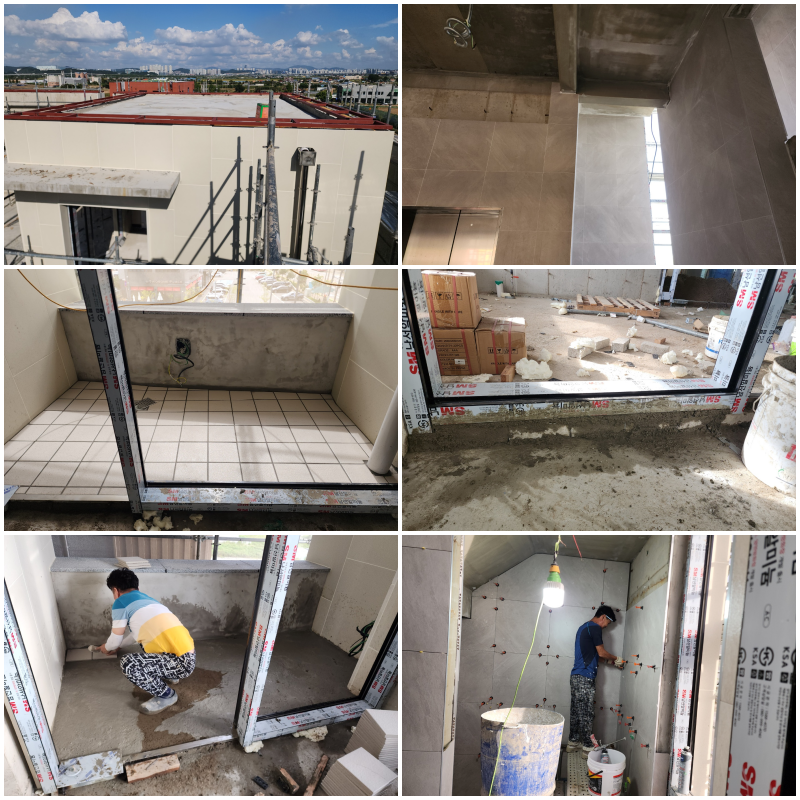

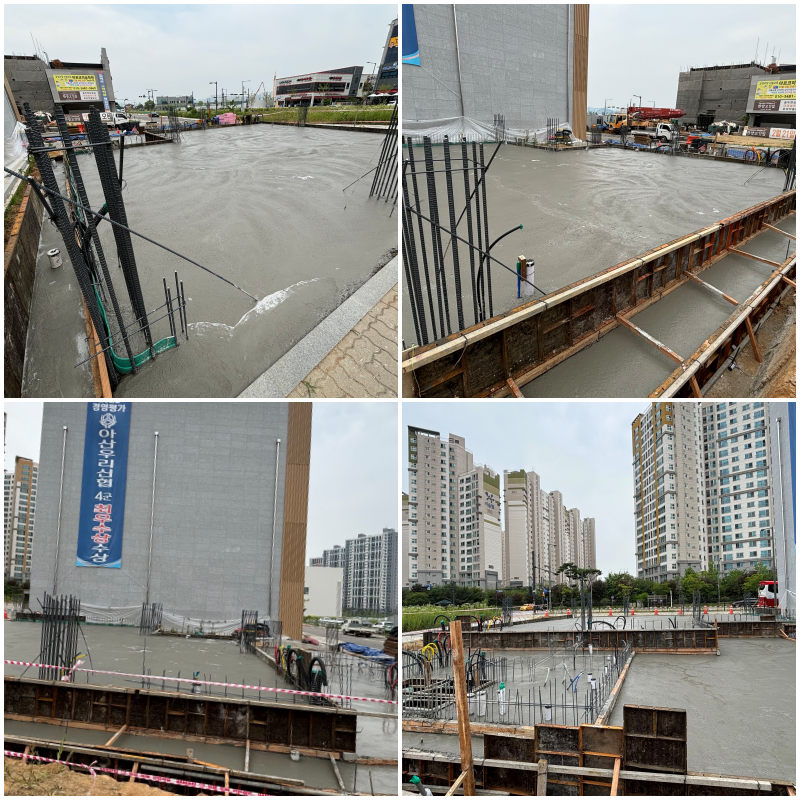

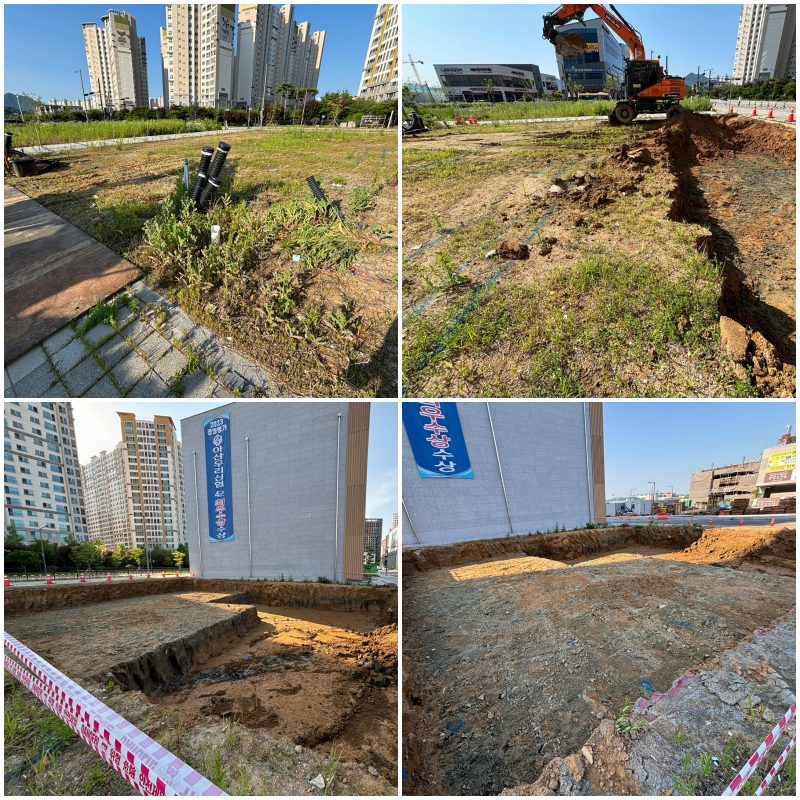

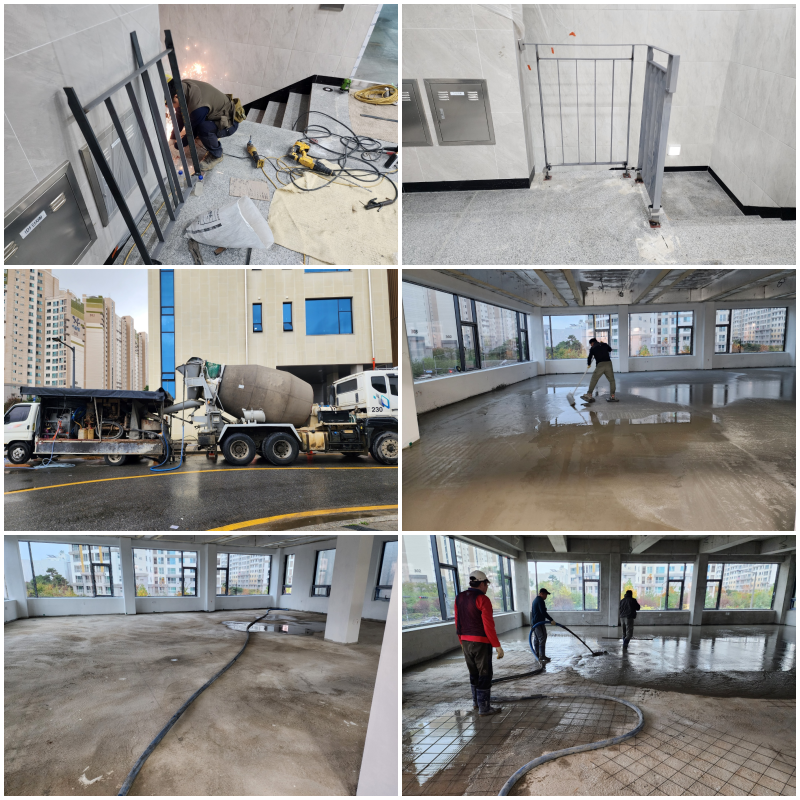

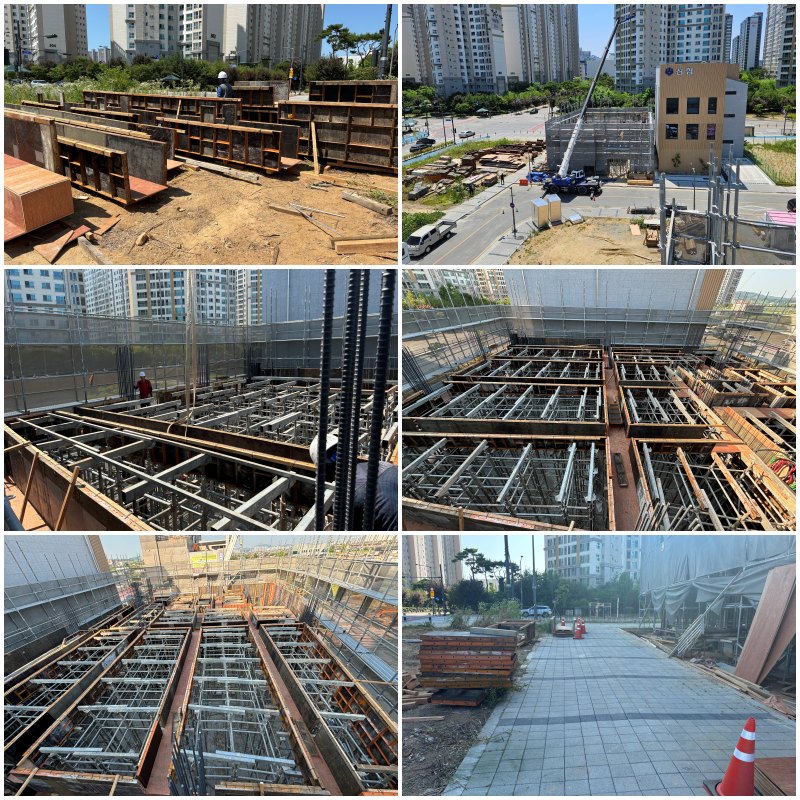

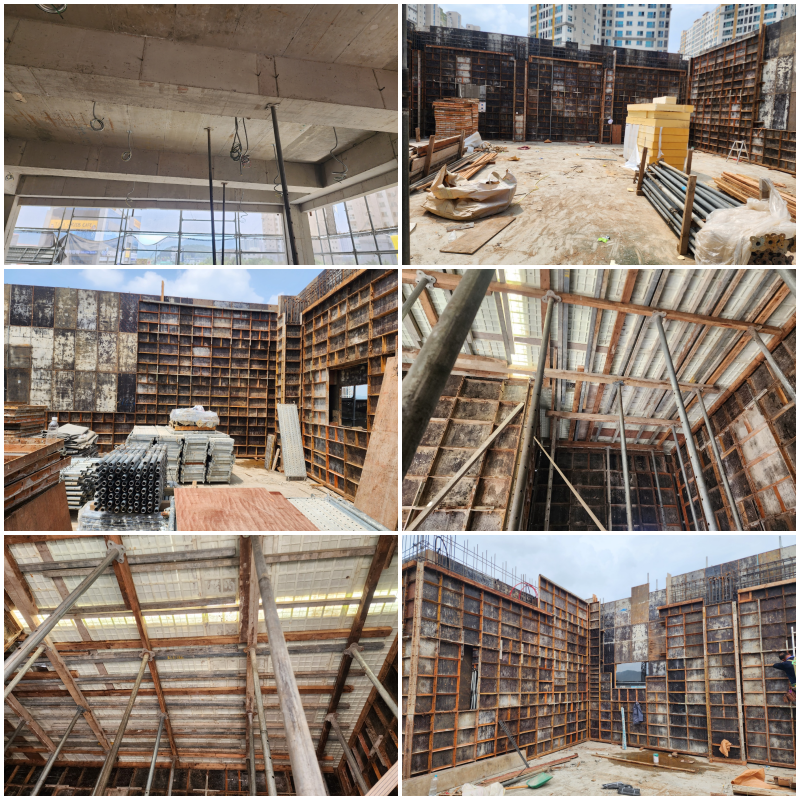

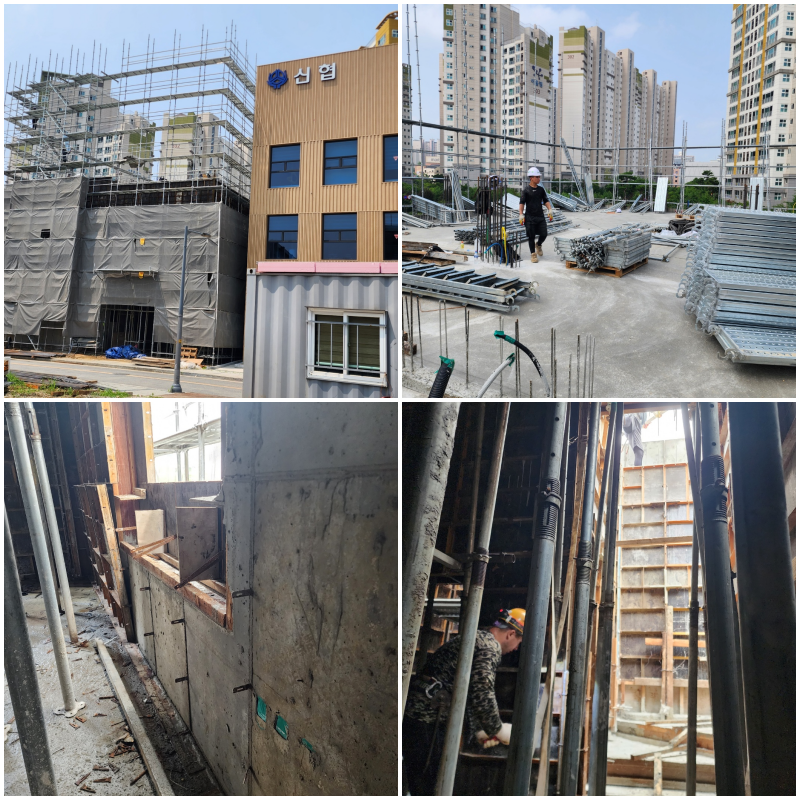

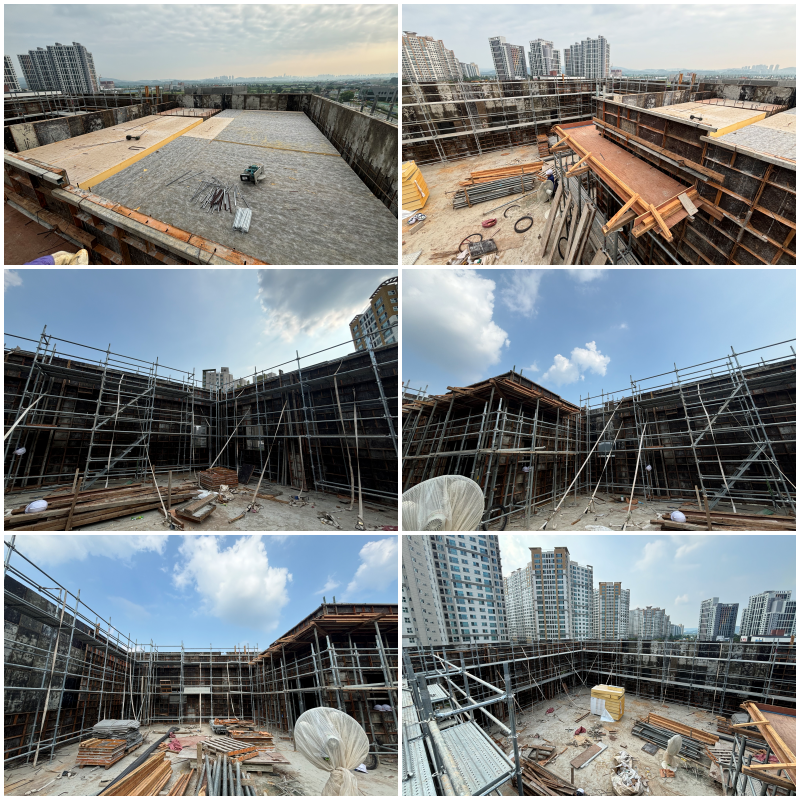

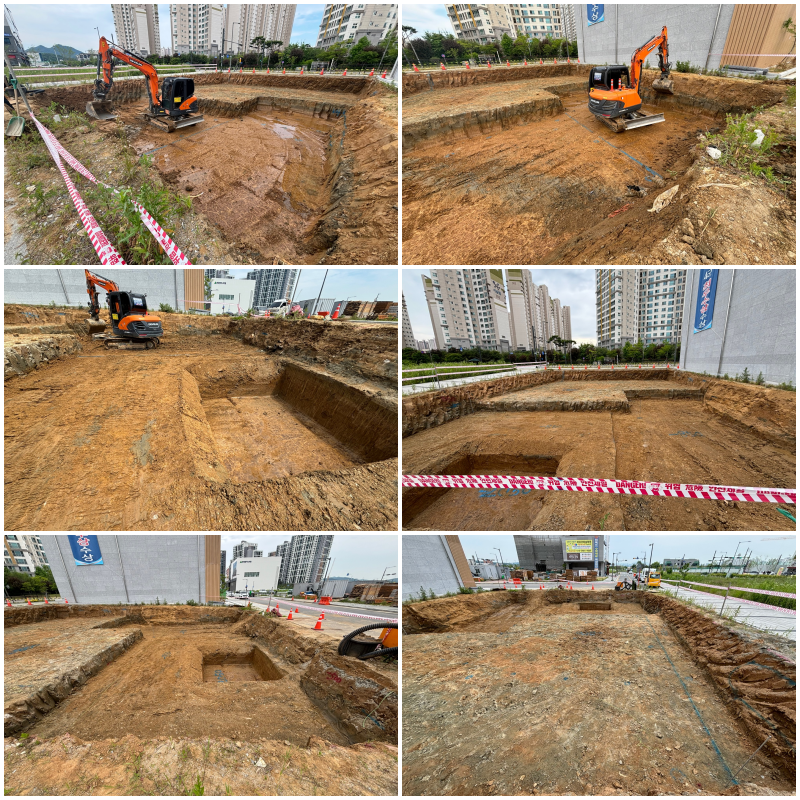

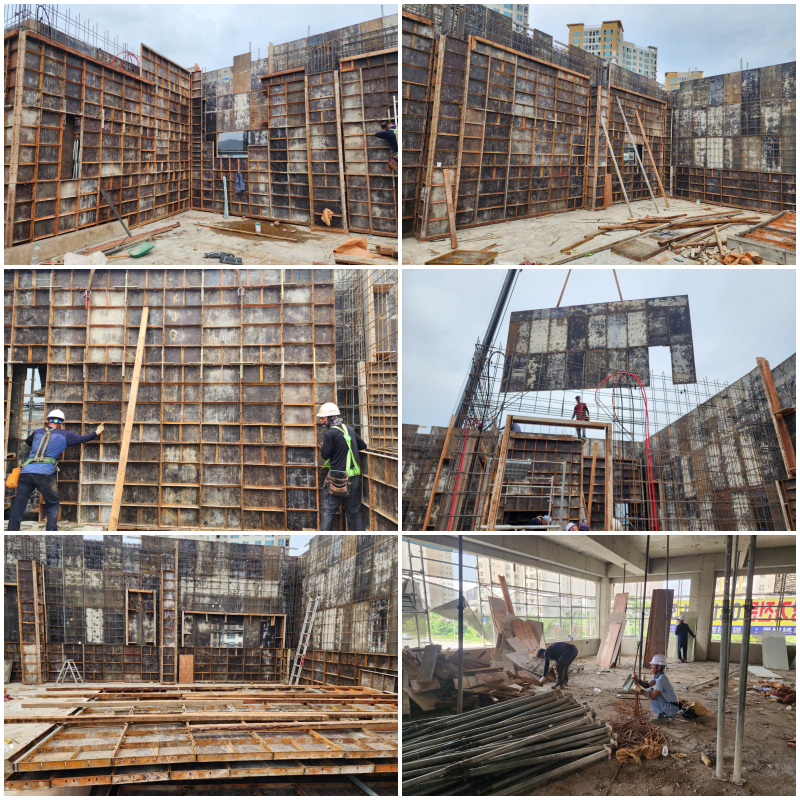

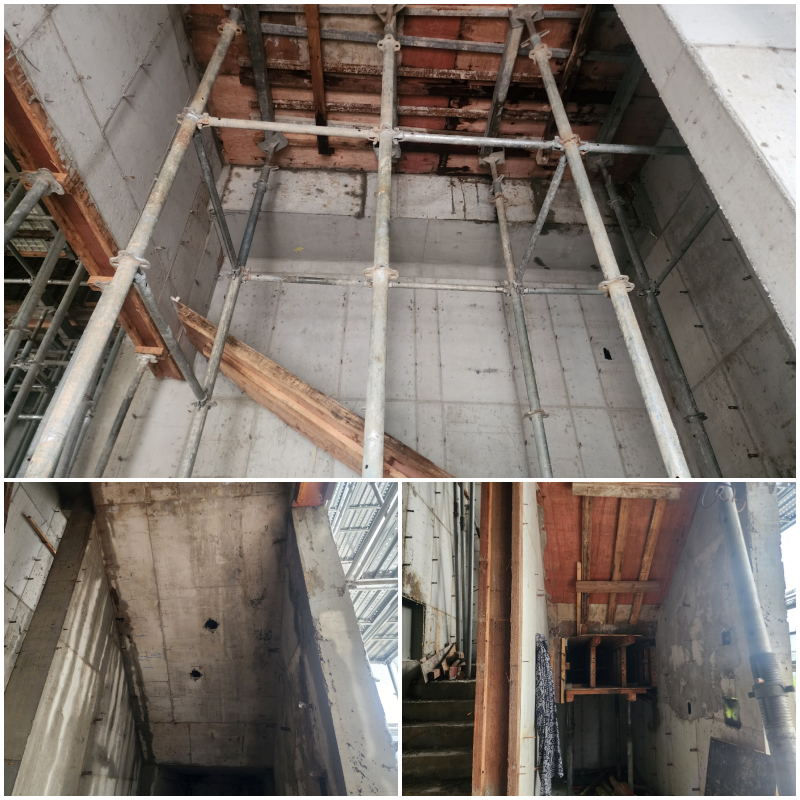

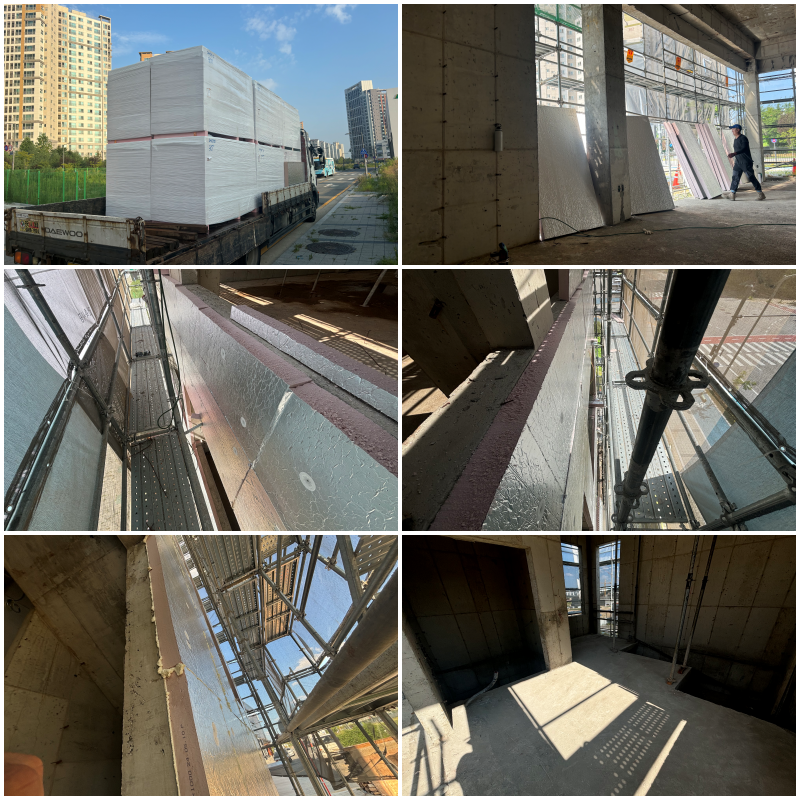

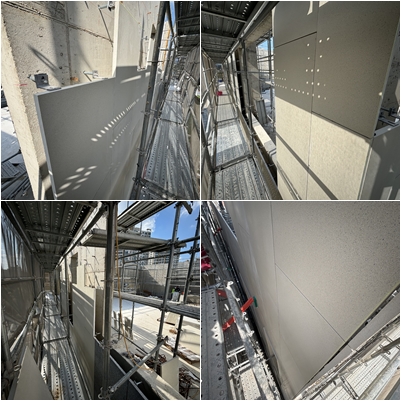

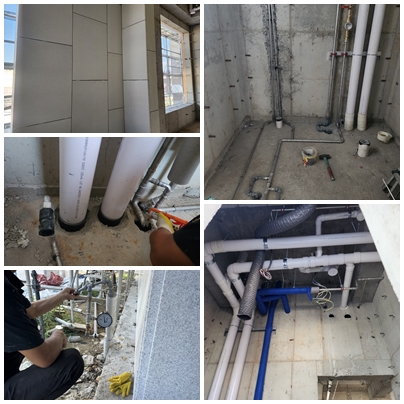

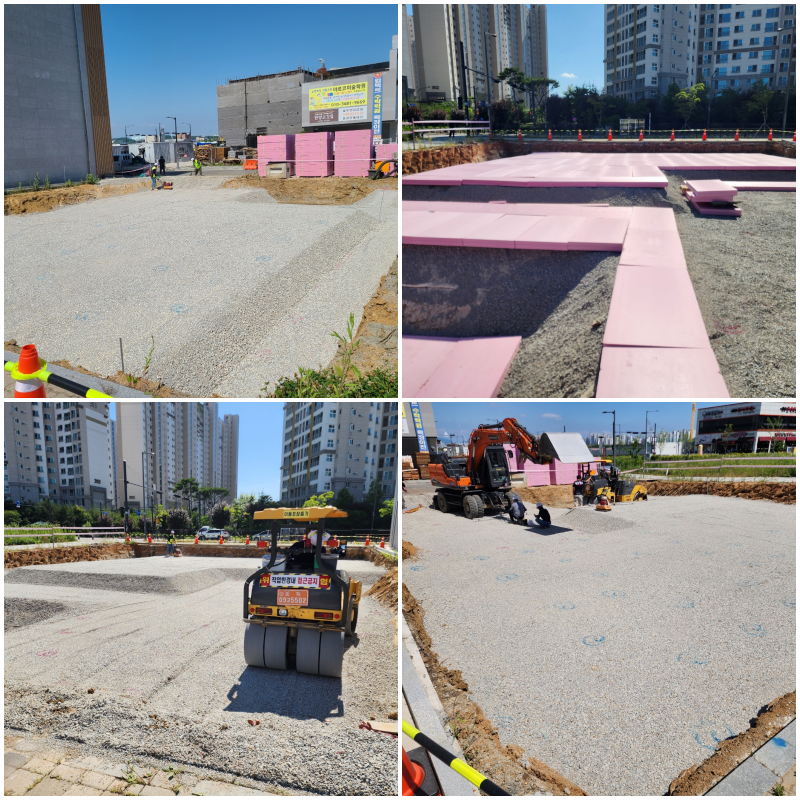

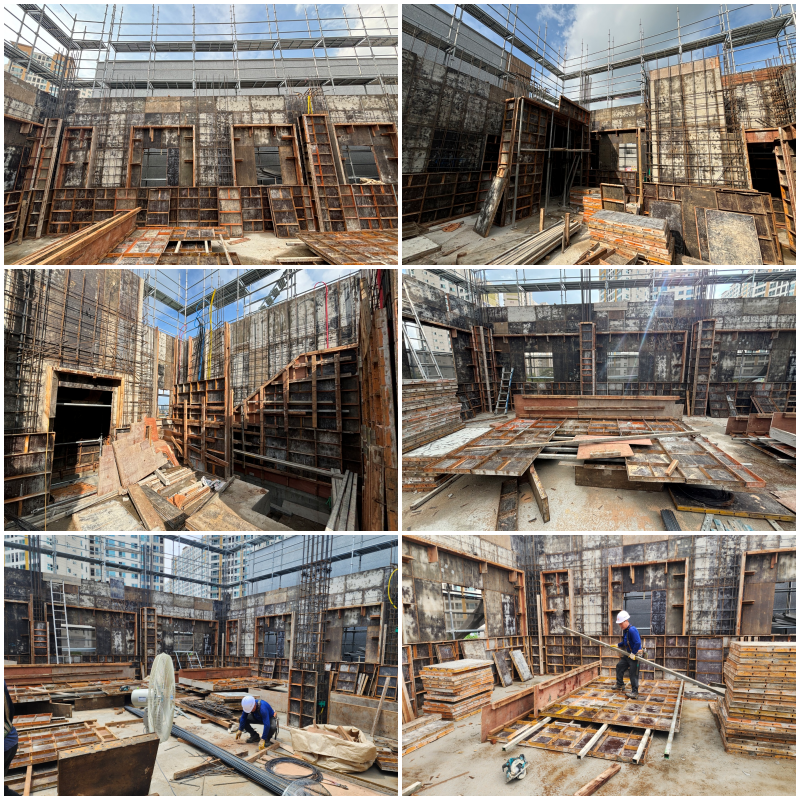

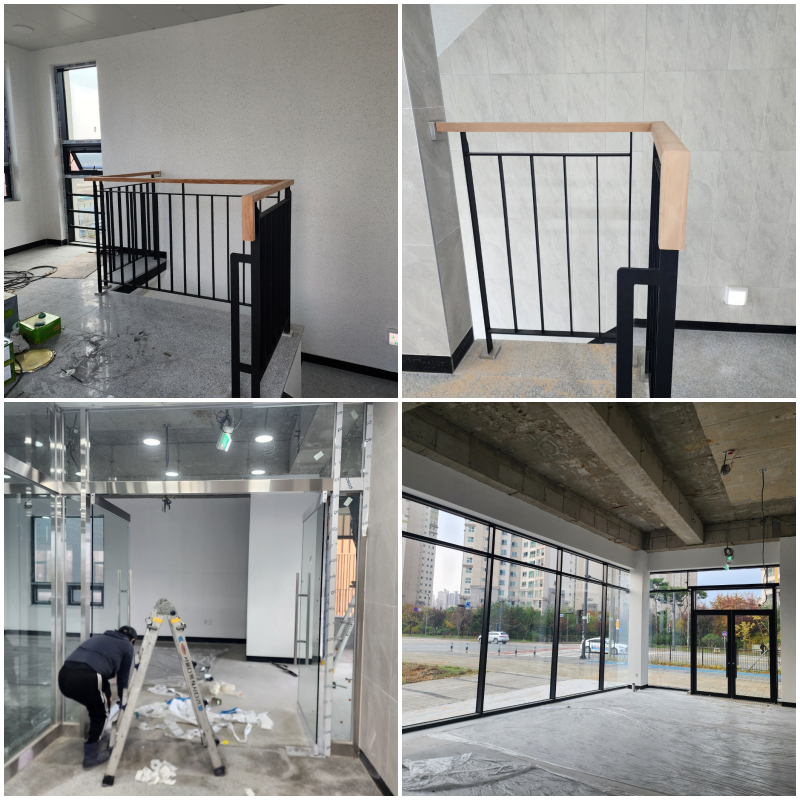

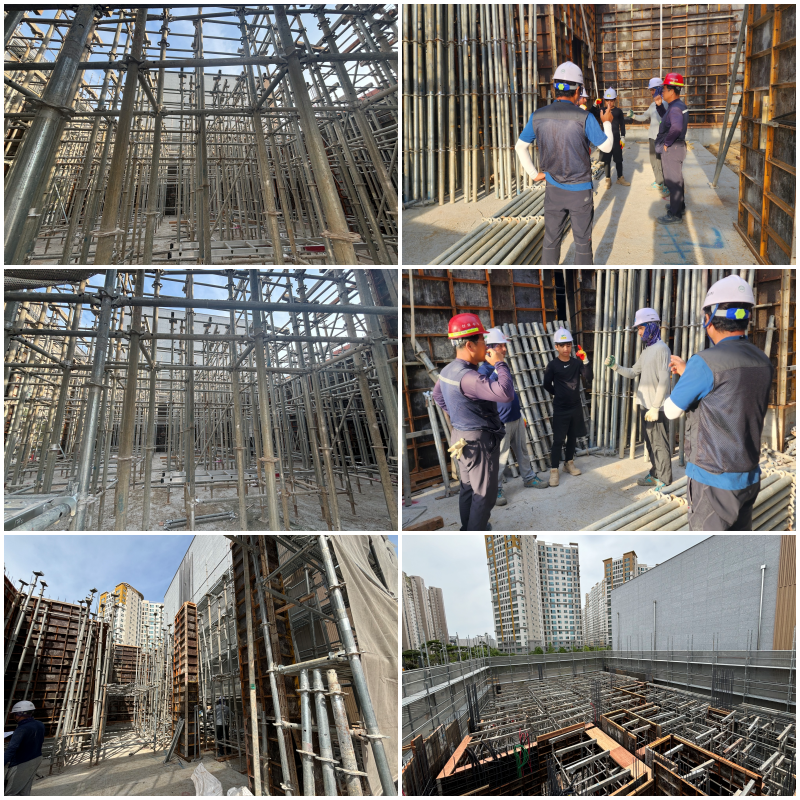

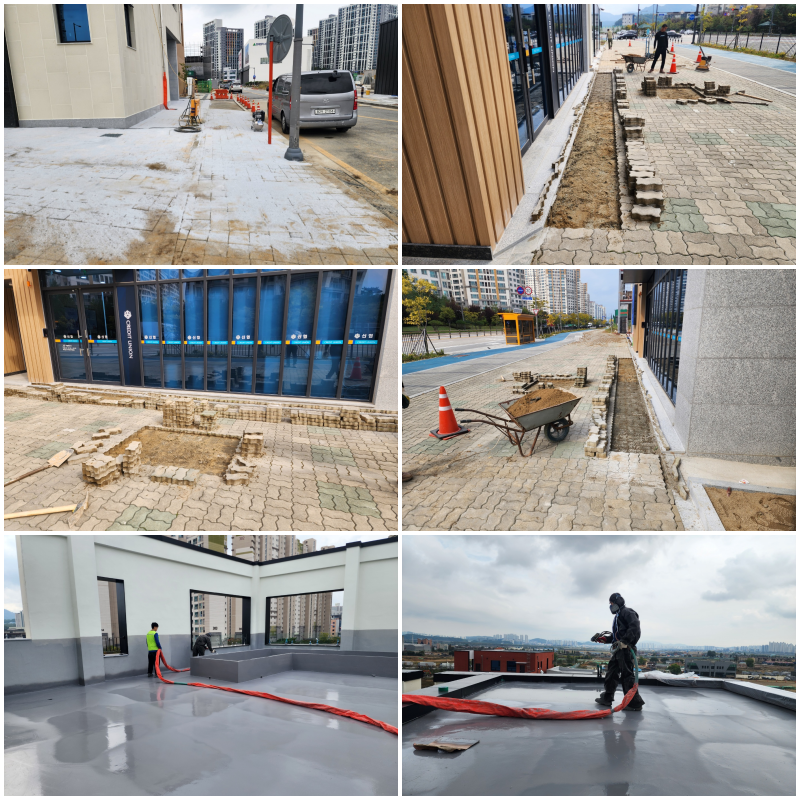

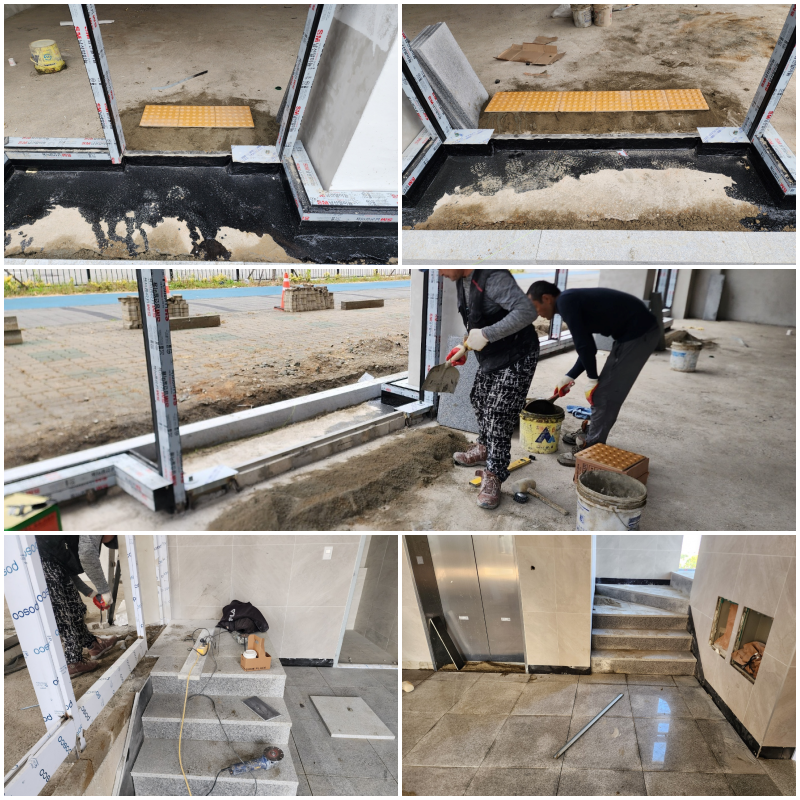

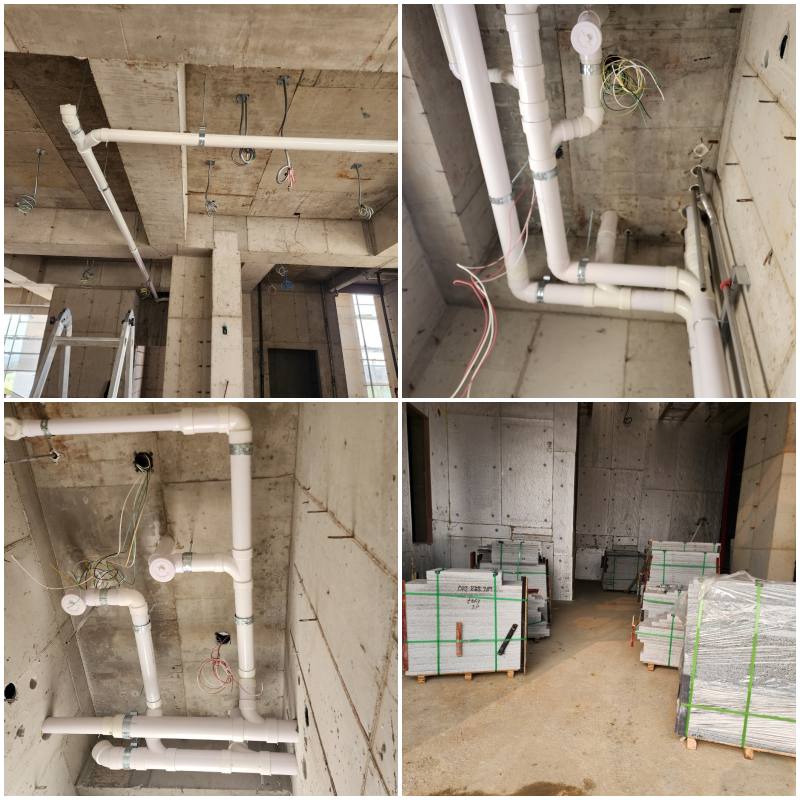

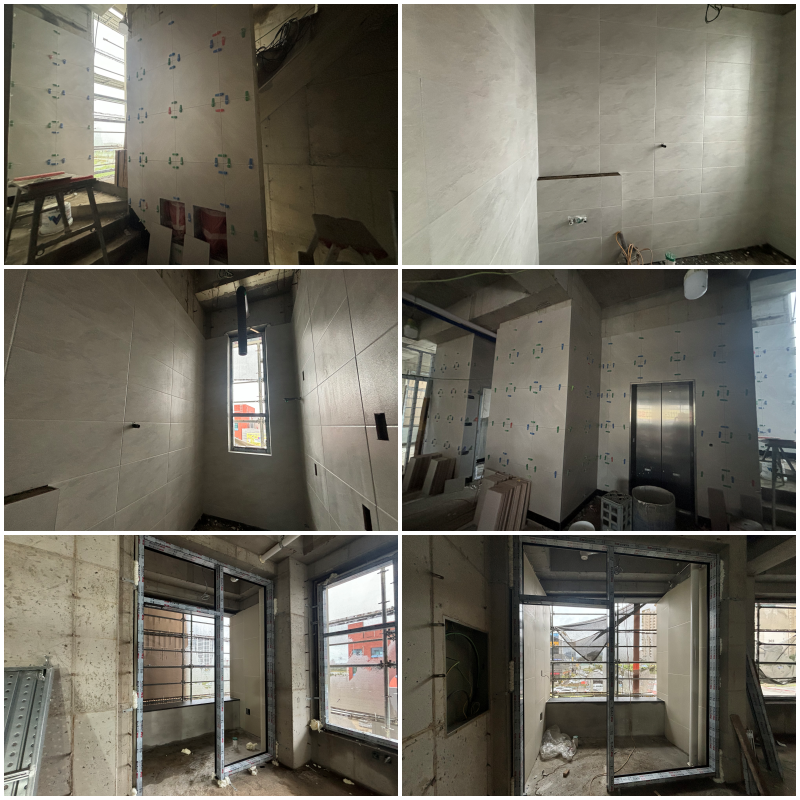

아산시 모종동 근린생활시설 신축공사 (2) 위치아산시 모종동 789번지 대지면적390.10㎡구조철근콘크리트조건폐율67.37%(법정 : 70%)용적률182.65%(법정 : 400%)연면적773.38㎡시공서올건설(주)설계바움건축사사무소 2024.04.23(화) 내용 - 도면작업 2024.05.28(화) 내용 - 건물 규준틀 작업 2024.05.29(수) 내용 - 기초 터파기 공사 2024.05.30(목) 내용 - 기초터파기(세부 터파기) 2024.05.31(금) 내용 - 기초바닥 단열재반입 - 접지공사 2024.06.01(토) 내용 - 퍼즐쏘일공사 - 평판재하시험 - 기초 바닥 단열재 시공 2024.06.03(월) 내용 -버림콘크리트 타설 2024.06.04(화) 내용 - 기초먹메김 - 기초철근배근 2024.06.05(수) 내용 - 기초 철근배근공사 - 기초 위생배관공사 - 기초 우수배관공사 - 기초 형틀설치공사 2024.06.06(목) 내용 - 기초 전선관배관공사 - 기초 형틀설치공사 - 기초 급수, 위생배관공사 2024.06.07(금) 내용 - 기초매트 Con’c타설 2024.06.10(월) 내용 - 기초 토사 되메우기 - 전기, 통신 맨홀 공사 - 1층 바닥 먹매김, 수평목작업 2024.06.11(화) 내용 - 형틀 1층바닥 수평목, 외부거푸집 제작 - 1층 기둥 철근시공 - 외부 비계시공 2024.06.12(수) 내용 - 1층 벽체 철근배근 - 1층 전기함, 배관작업 - 1층 외부 거푸집 작업 2024.06.13(목) 내용 - 형틀 내부 거푸집 작업 - 철근 1층 벽체 철근배근 - 전기,설비 배관 작업 2024.06.14(금) 내용 - 형틀 기둥,내부벽체 거푸집작업 2024.06.15(토) 내용 - 시스템동바리 자재반입 - 2층 바닥 보,슬라브 형틀제작 2024.06.17(월) 내용 - 1층 시스템동바리 설치작업 2024.06.18(화) 내용 - 2층 바닥 보,슬라브제작 및 설치 2024.06.19(수) 내용 - 1층 보,스라브 제작및 설치 2024.06.20(목) 내용 - 2층 바닥 슬라브 설치공사 - 2층 바닥 설비 배관작업 2024.06.21(금) 내용 -형틀 하부보강 - 2층 계단실 형틀작업 2024.06.22(토) 내용 - 2층 바닥 철근배근 2024.06.24(월) 내용 - 2층 바닥 전기,통신 배관작업 - 2층 바닥 형틀하부보강 2024.06.25(화) 내용 -1층 콘크리트 타설 2024.06.26(수) 내용 - 2층 바닥 먹메김 2024.06.27(목) 내용 - 1층 내,외부 거푸집 해체 2024.06.28(금) 내용 - 2층바닥 수평목설치 작업 - 2층 외부거푸집 제작작업 - 1층 거푸집 해체분 정리작업 2024.06.29(토) 내용 - 2층 외부 거푸집 설치 작업 - 5층 창틀 합판설치 작업 2024.07.01(월) 내용 - 2층 벽체 철근배근 - 2층 형틀 창틀 설치및 내부거푸집 제작 - 전기,설비 배관작업 2024.07.02(화) 내용 - 우천으로 형틀작업 취소 2024.07.03(수) 내용 - 2층 내부 거푸집 작업 - 2층 전기함 잔손보기 2024.07.04(목) 내용 - 형틀 2층 내부거푸집 작업 및 보 제작 2024.07.05(금) 내용 - 2층 보제작및 설치 작업 2024.07.06(토) 내용 - 3층바닥 슬라브,계단실작업 - 설비 3층바닥 슬리브 작업 2024.07.08(월) 내용 - 우천으로 철근배근작업취소 2024.07.09(화) 내용 - 우천으로 철근배근작업취소 2024.07.10(수) 내용 - 3층 바닥 보,슬라브 철근배근 2024.07.11(목) 내용 - 3층바닥 전기배관작업 - 2층 타설(오후 예정) - 수도계랑기 작업 2024.07.12(금) 내용 - 3층 바닥 먹매김 2024.07.13(토) 내용 - 외부비계 인상작업 - 2층벽체 형틀해체공사 2024.07.15(월) 내용 - 형틀 2층 외부거푸집 3층으로 인상 - 2층 벽체 거푸집 해체 및 자재이동 2024.07.16(화) 내용 - 3층 벽체 철근배근 작업 - 전기 3층 벽체 배관작업 2024.07.17(수) 내용 - 형틀 3층바닥 수평목 작업 - 형틀 3층 벽체 거푸집 작업 - 전기 전기함 설치 작업 2024.07.18(목) 내용 - 형틀 우천으로 3층 작업 취소 - 형틀 1층 계단실, 화장실 자재정리 2024.07.19(금) 내용 -형틀 3층 내벽 거푸집 제작작업 -전기 3층 벽체 전기함 잔손보기 2024.07.20(토) 내용 -우천시 작업취소 2024.07.22(월) 내용 - 3층 내부 거푸집 작업, 보 설치 작업 - 1층 슬라브 해체작업 2024.07.23(화) 내용 - 형틀 우천으로 작업취소 - 1층 슬라브 해체분 자재정리 2024.07.24(수) 내용 - 우천으로 형틀공사 취소 2024.07.25(목) 내용 - 형틀 3층 보. 슬라브 설치작업 2024.07.26(금) 내용 - 형틀 옥상바닥 슬라브.단열재 시공 - 현장 주변정리 2024.07.27(토) 내용 -형틀 옥상바닥 단열재 시공 2024.07.29(월) 내용 - 형틀 타설전 하부마감 - 전기 옥상바닥 전기 배관 - 설비 옥상 물도이 슬리브 작업 - 옥상바닥 철근배근 2024.07.30(화) 내용 - 3층 타설 - 타설 공구리 망,현장정리 2024.07.31(수) 내용 - 옥상 Con'c 양생 - 조공 현장정리 2024.08.01(목) 내용 - 옥상 Con'c 양생 2024.08.02(금) 내용 - 옥상바닥 콘크리트 양생 - 형틀 3층벽체 내부거푸집 해체 2024.08.03(토) 내용 - 3층 내부거푸집 해체 및 자재인력 이동 2024.08.05(월) 내용 - 3층 외부 거푸집 파라펫 인양작업 2024.08.06(화) 내용 - 파라펫, 계단실 철근배근 - 형틀 2층 천정슬라브 해체 및 정리 - 전기 1층 입선및 계단실 전기배관 2024.08.07(수) 내용 - 파라펫,계단실 내부거푸집 작업 - 철근 파라펫 보작업 - 현장정리 - 전기 입선작업 2024.08.08(목) 내용 - 계단실,파라펫 거푸집 작업 - 2층 자재및 현장정리 2024.08.09(금) 내용 - 파라펫,계단실 형틀작업 - 2층 전기입선 - 형틀 자재정리 2024.08.10(토) 내용 - 파라펫 내부 시스템 비계 설치 - 직영 건물 내부 난간대설치 및 정리 2024.08.12(월) 내용 - 파라펫,계단실 거푸집설치 2024.08.13(화) 내용 - 계단실 슬라브,캐노피 철근배근 - 계단실 슬라브 전기배관작업 - 계단실 슬라브 설비배관작업 - 옥상층 파라펫,계단실 슬라브타설 2024.08.14(수) 내용 - 파라펫,계단실 슬라브 콘크리트양생 - 3층천정 슬라브 해체 2024.08.15(목) 내용 - 파라펫 거푸집해체 - 내부 기계설비배관작업 2024.08.16(금) 내용 - 형틀자재 정리및 반출 - 설비 입상작업 - 방수 건물조인방수 2024.08.17(토) 내용 - 형틀자재 정리 및 반출 2024.08.19(월) 내용 - 외부단열재 반입 및 시공 - 3층,옥상층 현장정리 및 청소 - 설비 위생급수배관공사 2024.08.20(화) 내용 - 외부 단열재 시공 - EV 피트,테라스 방수 - 설비 입상및 각층 수도배관 2024.08.21(수) 내용 - 설비 각층 입상 및 수도배관 - 전기,통신 각층 입선공사 - 현장정리 2024.08.22(목) 내용 - 현장정리 2024.08.23(금) 내용 - 설비 입상및 수도배관 - 테라스 도막방수 2024.08.24(토) 내용 - 외부건식 석재반입 - 설비 PVC배관 작업 2024.08.26(월) 내용 -외부 건식석재 작업 -설비 각층 수도배관 작업 -EV 자재 입고 및 시공 2024.08.27(화) 내용 - 외부건식 석재작업 - 라임스톤 석재반입 및 시공 - EV 시공 - 설비 PVC,수도배관 2024.08.28(수) 내용 - 외부건식 석재작업 - EV 시공 - 설비 PVC,수도배관 2024.08.29(목) 내용 - 외부석재 건식작업 - 설비 화장실 수도배관 2024.08.30(금) 내용 - 외부석재 건식작업 - 설비 화장실 수도배관 - 설비 수도배관 보온 - 설비 수도배관 수압 - 설비 입상 내화충진 작업 2024.08.31(토) 내용 - 외부석재 건식작업 - 설비 내화충진 및 보온작업 2024.09.02(월) 내용 - 외부2층 석재 건식작업 - 계단실 천정 견출작업 2024.09.03(화) 내용 - 외부 2층 석재건식작업 - EV 잠 입고 및 시공 2024.09.04(수) 내용 - 외부 석재건식작업 - 회장실 피트 조적 시공 2024.09.05(목) 내용 - 석재 외부건식작업 2024.09.06(금) 내용 - 3층 외부 석재건식 작업 - 오후 우천으로 작업취소 2024.09.07(토) 내용 - 외부석재 파라펫 건식작업 - 화장실 방화문틀 입고 2024.09.09(월) 내용 - 파라펫,계단실 외부 석재건식작업 - 석재 실리콘작업 - 화장실 방화문틀 시공 - 내부 SSD창호자재 입고및 제작 - 화장실 방수 예비작업 2024.09.10(화) 내용 - 외부 석재 실리콘 작업 - 1층 주출입구 석재하지 작업 - 현장 정리정돈 2024.09.11(수) 내용 - 외부 석재 실리콘 작업 - 1층 주출입구 석재하지 작업 - 화장실 도막방수 - 현장 정리 2024.09.12(목) 내용 - 석재 각층 걸레받이 시공 - 석재 실리콘 작업 - 창호 제작 2024.09.13(금) 내용 - 건물기둥 미장 시공 - 외벽석재 실리콘작업 - 창호제작및 설치 2024.09.19(목) 내용 - 석재 1층 주출입구 석재시공 - 창틀 하부 석재 교체작업 - 타일 자재 입고 2024.09.20(금) 내용 - 홀,계단실 타일시공 - 창호 화장실,방화창,계단연창 창틀시공 - 설비 테라스 물도이 시공 2024.09.21(토) 내용 - 화장실,홀 타일시공 - 창호 방화창,테라스 문틀시공 - 미장 창틀 단열재 사춤 2024.09.23(월) 내용 - 타일 화장실,계단실 타일시공 - 창호 주출입구,자동문 창틀시공 - 외부 물도이 시공 2024.09.24(화) 내용 - 계단실 벽체,화장실 바닥 타일시공 - 옥상층 두겁 하지작업 2024.09.25(수) 내용 - 타일 홀,계단실,테라스 타일시공 - 옥상 두겁 하지 시공 2024.09.26(목) 내용 - 창호 1층 상가출입구 창호시공 - 옥상두겁 실측 - 외부창호 실리콘 준비작업 2024.09.27(금) 내용 -외벽 창호주의 실리콘작업 -미장 창틀 사춤 및 자재 인양 -창호 1층 상가 출입구 샷시시공 2024.09.28(토) 내용 - 옥상 방수후레싱 시공 - 옥상내부 난간대 해체작업 - 1층 상가 미장작업 2024.09.30(월) 내용 - 외부비계 시스템 해체작업 및 반출 2024.10.01(화) 내용 - PJ창호 입고 및 설치 - 1층 상가 알루미늄 샷시 잔손보기 - 직영 현장정리 2024.10.02(수) 내용 - 상가 2층 미장 - 창호 PJ설치준비작업 및 1층 창호 잔손보기 2024.10.03(목) 내용 - 3층 상가미장 - 창호 PJ설치 2024.10.04(금) 내용 - 옥상층 파라펫미장 - 창호 잔손보기 - 옥상층 화단자리 방수 2024.10.05(토) 내용 - 옥상 화단,주차장 담장,1층 상가 창호하부 조적시공 - 옥상 파라펫미장 - 창호잔손보기 - 현장정리청소 2024.10.07(월) 내용 - 상가내벽,옹벽 미장 - 상가홀 천정DMC입고 및 시공 2024.10.08(화) 내용 - DMC천정 2,3층 작업 - 부대토목 플륨관,맨홀,오수받이 작업 2024.10.09(수) 내용 - 부대토목 경계석 재시공및 측구수로관 설치 - 1층 주차장 DMC천정, 홀 천정 시공 2024.10.10(목) 내용 - 전기 스위치 및 콘센트 기구시공 - 소변기 수도 위치변경 -석재 계단,홀 습식자재 입고 2024.10.11(금) 내용 - 바닥석재 각층계단,홀 자재운반 - 3층,옥탑 바닥 습식작업 2024.10.12(토) 내용 - 3층 홀,게단 바닥 습식작업 2024.10.14(월) 내용 - 1층 바닥 석재 습식작업 2024.10.15(화) 내용 - 외부 석재 습식작업 - 유리입고 및 시공 - 미장 계단 옆 미장 및 잔손보기 - 전기 각층 전기함 작업 2024.10.16(수) 내용 - 건물 유리시공 - 화장실 도기 설치 - 1~3층 전기함 시공 - 옥상 파라펫 도장시공 2024.10.17(목) 내용 - 유리 실리콘작업 - 옥상 AL시트 두겁석 작업 - 옥탑 슬라브 방수작업 - 2층 바닥석재 잔손보기 - 직영청소 2024.10.18(금) 내용 - 1층~옥탑층 바닥석재 메지작업 - 1~3층 몰탈전 청소 2024.10.19(토) 내용 - 도장 퍼티 작업 2024.10.21(월) 내용 - 외부 부대토목 주출입구,수로관작업 - 외부 콘크리트 타설 - 옥상 난간대 시공 2024.10.22(화) 내용 - 상가 몰탈작업 - 홀 평철 난간 시공 2024.10.23(수) 내용 - 상가 몰탈 양생 - 계단실 난간대 작업 - 계단실 무늬코트 전 준비작업 2024.10.24(목) 내용 - 외벽석재 하단 포천석 걸레받이 시공 - 옥상 유리 난간대 시공 - 옥상 파라펫 도장 재시공 2024.10.25(금) 내용 - 옥상 방수 작업,우레탄방수 - 대지내 부대토목 - 건물 외벽 외등 설치 - 강화유리문 설치 2024.10.26(토) 내용 - 대지 보도블럭 시공 - 화장실 큐비클 설치 2024.10.27(일) 내용 - 옥상 폴리우레아 시공 - 대지 보도블럭 시공및 보수 - 주차장기둥 마블시톤 시공 2024.10.28(월) 내용 - 주출입구 아스콘작업 - 계단실 무늬코트 작업 - 옥상 상도 코팅작업 2024.10.29(화) 내용 - 외부 물도이시공 - 계단 평철 난간대 시공 - 평철 난간대 도장 2024.10.30(수) 내용 - 상가내부 수성폐인트작업 - 1층,옥상 조경작업 2024.10.31(목) 내용 - 상가내부 내벽 폐인트 도장 - EV 버튼 및 전기작업 -방충망 ,화장실SD입고 2024.11.01(금) 내용 -건물 외벽청소(스카이) -상가 내부 걸레받이 도장 -화장실 방열기 설치 2024.11.02(토) 내용 -화장실 방화문 작업 -캐이스먼트 창호 문열림 조정 -발신기,수신기 소방결선 -폴리우레아 방수 보수작업 2024.11.04(월) 내용 - 준공청소 보양지 제거 - 계단실 평철난간 손스침 작업 2024.11.05(화) 내용 - 옥상 상도코팅작업 - 평철난간 손스침 도장 2024.11.06(수) 내용 -내부 준공청소 2024.11.07(목) 내용 - 준공청소 -1층 유리 잔손보기 2024.11.09(토) 내용 - 주창장 코너보호대 작업 - 내부 실리콘 작업 - 옥상 도장 잔손보기 2024.11.11(월) 내용 - 카스토퍼설치 - 내부 실리콘작업 - 우편함 잔손보기 2024.11.12(화) 내용 - CCTV 설치 이전글안성시 석정동 근린생활시설 신축공사 다음글아산시 모종동 근린생활시설 신축공사 (1) 목록
