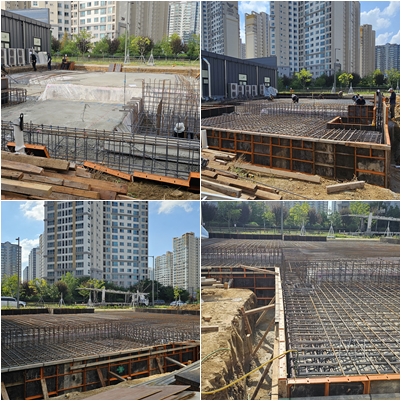

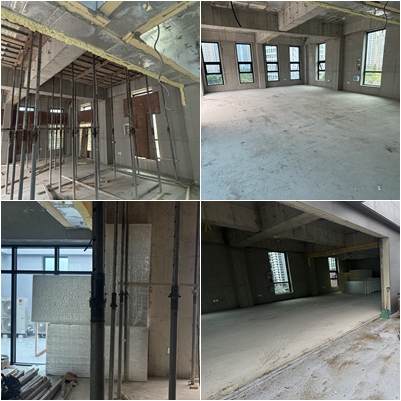

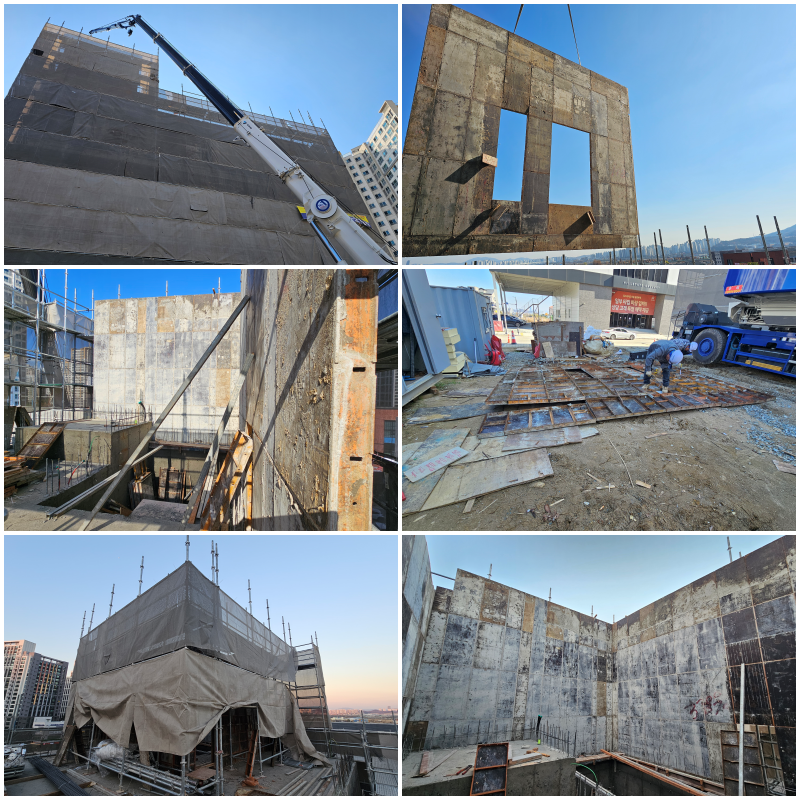

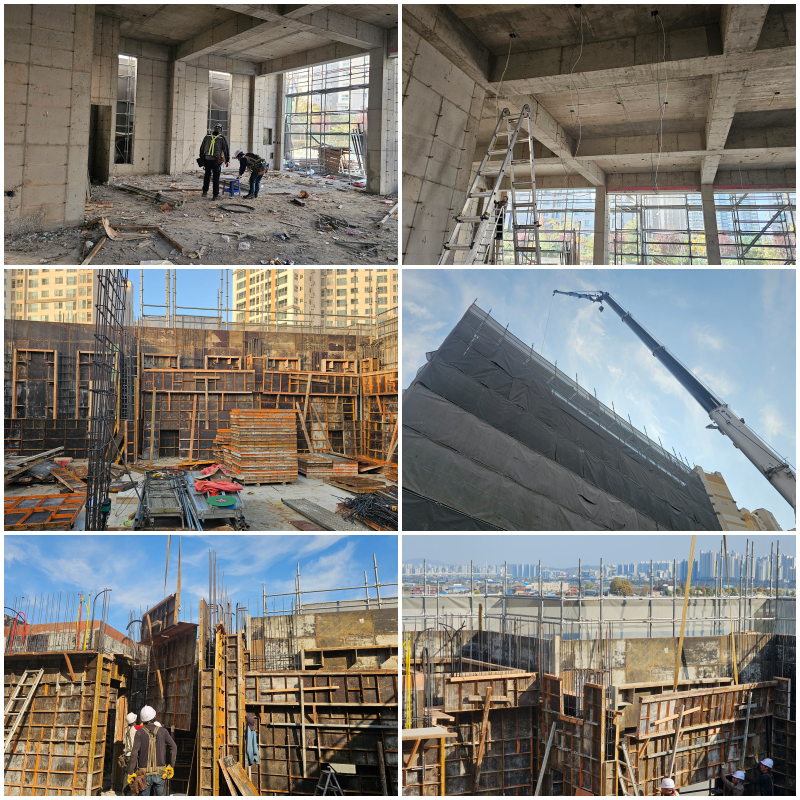

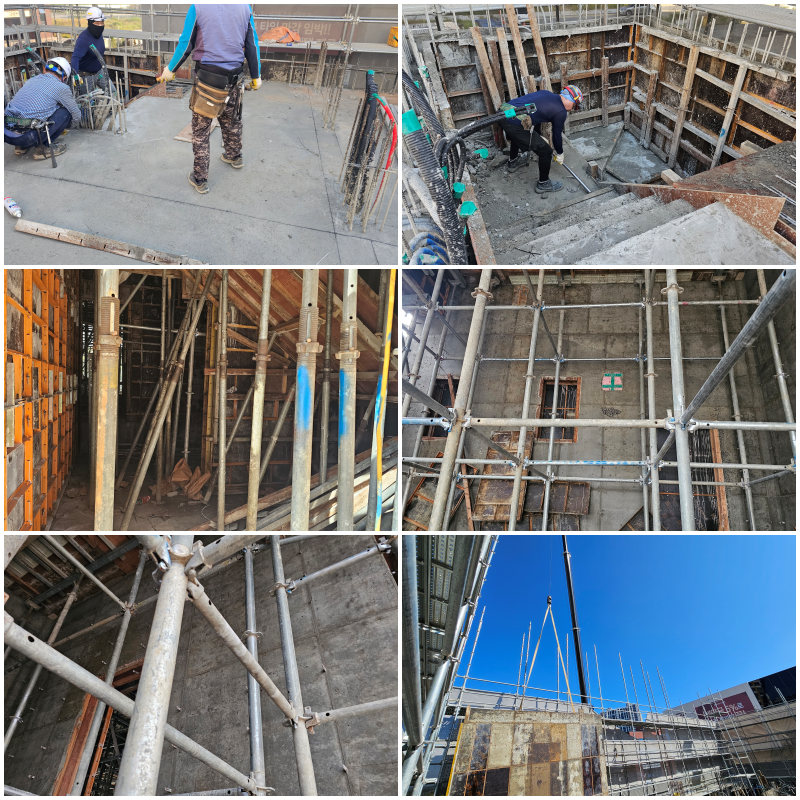

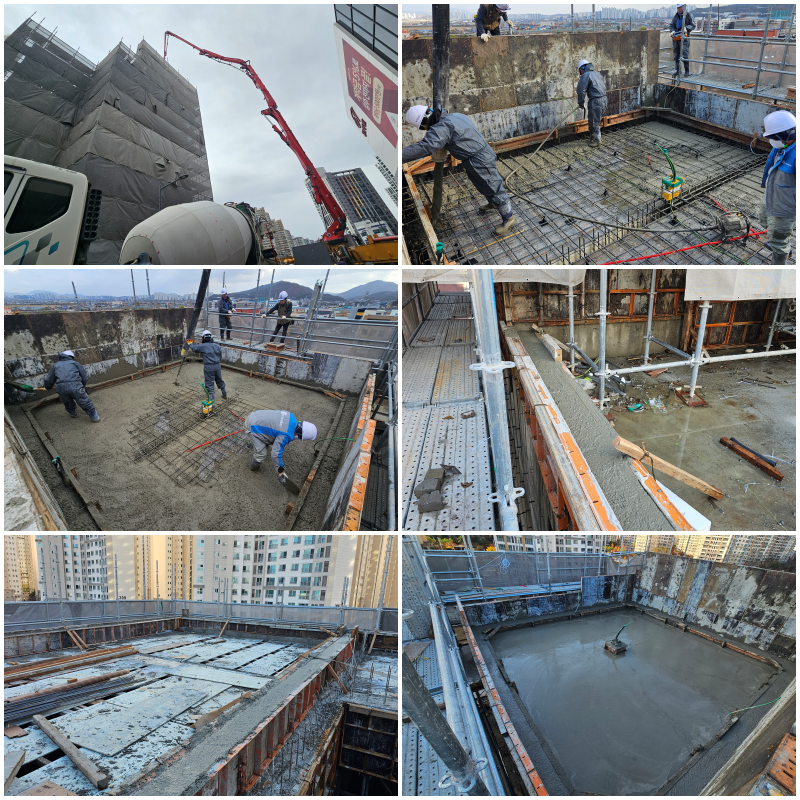

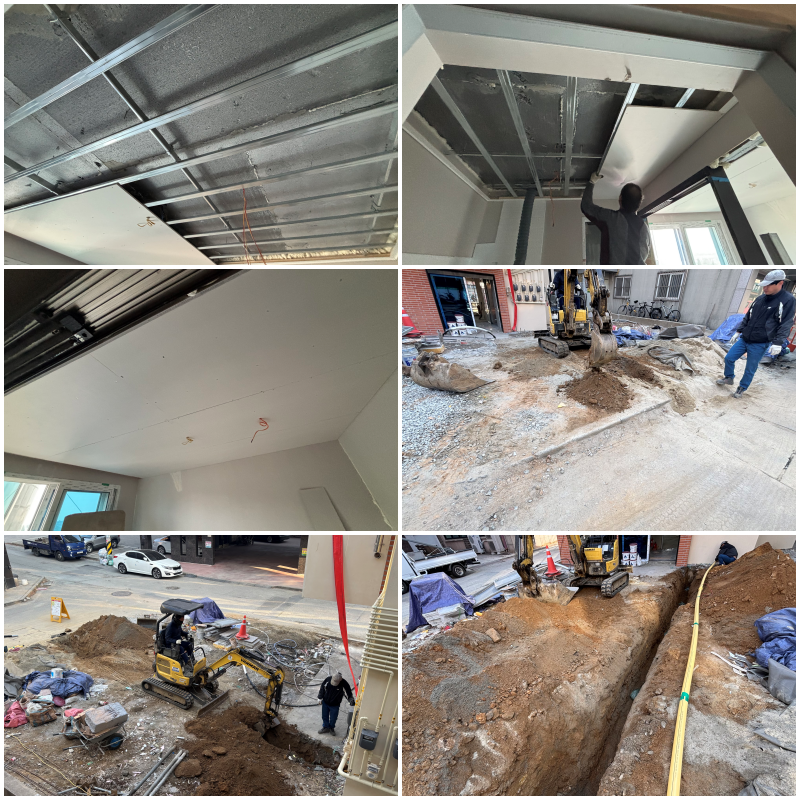

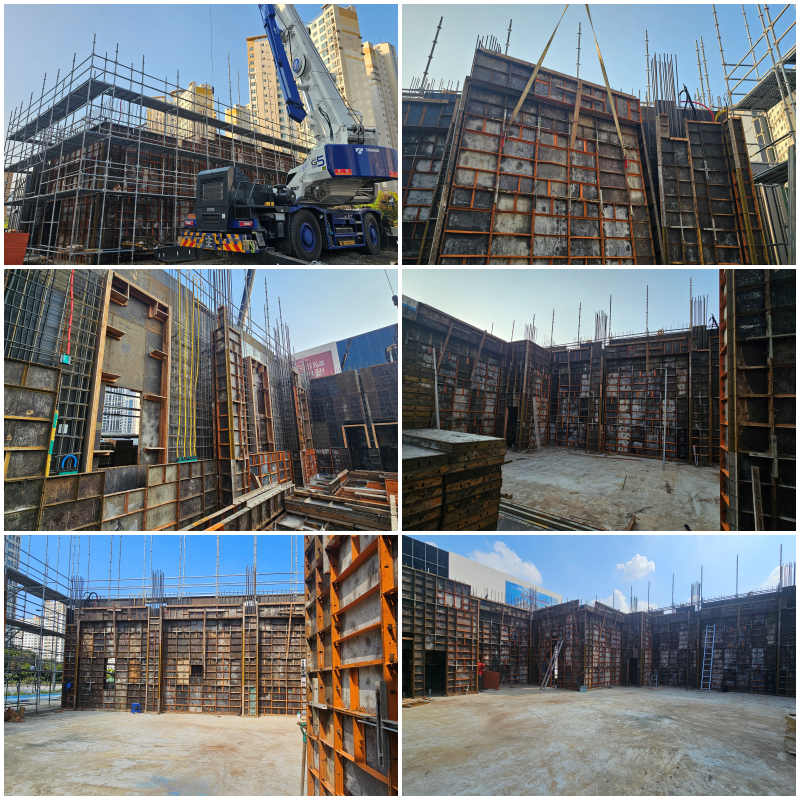

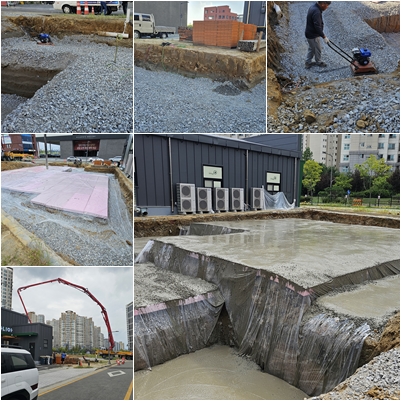

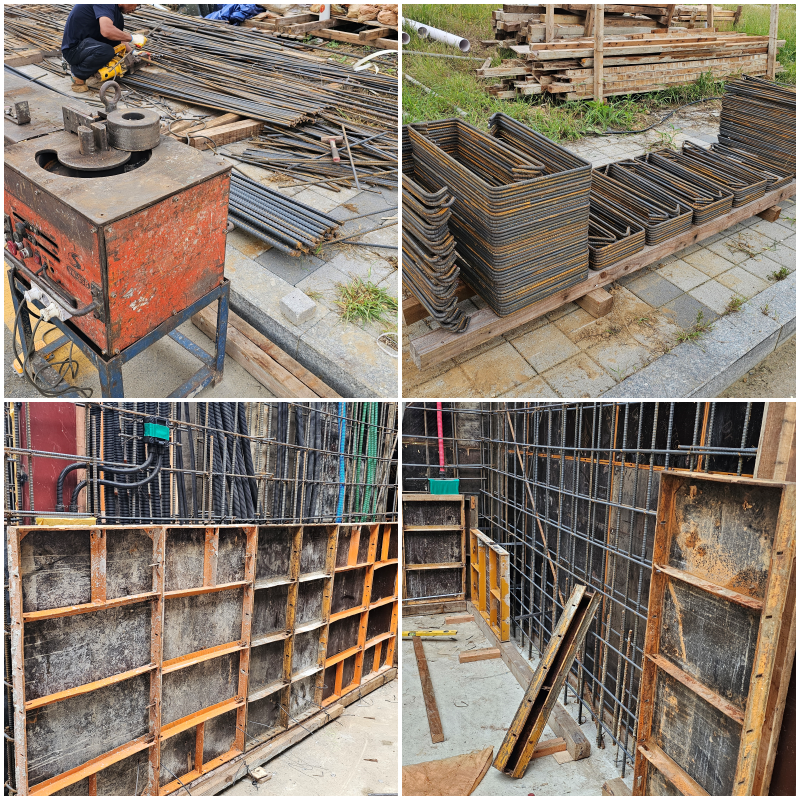

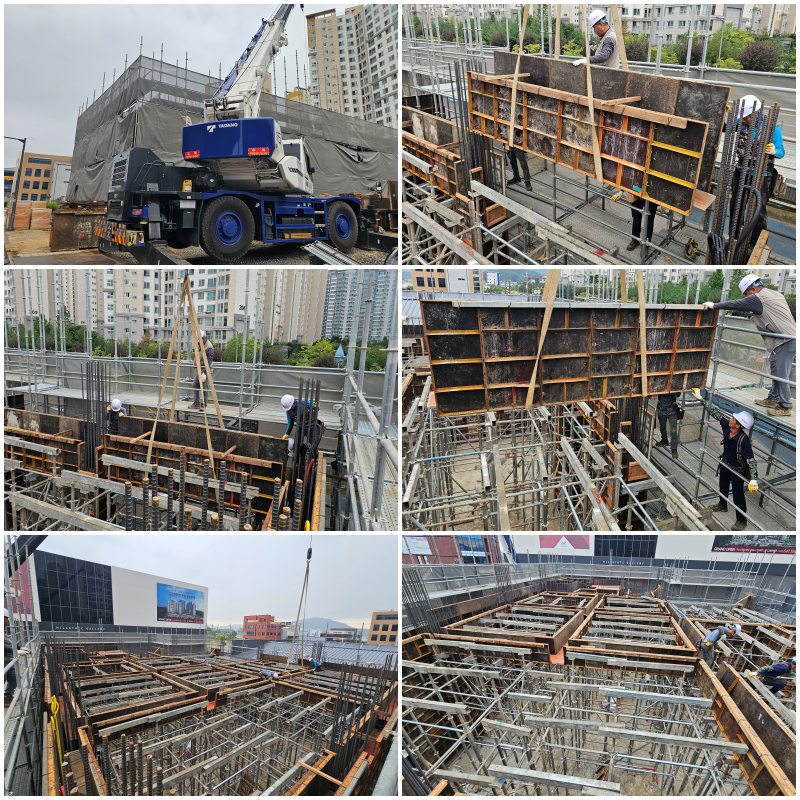

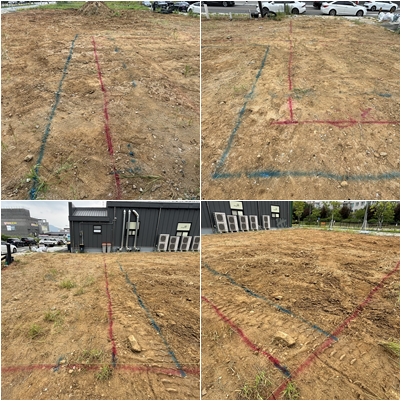

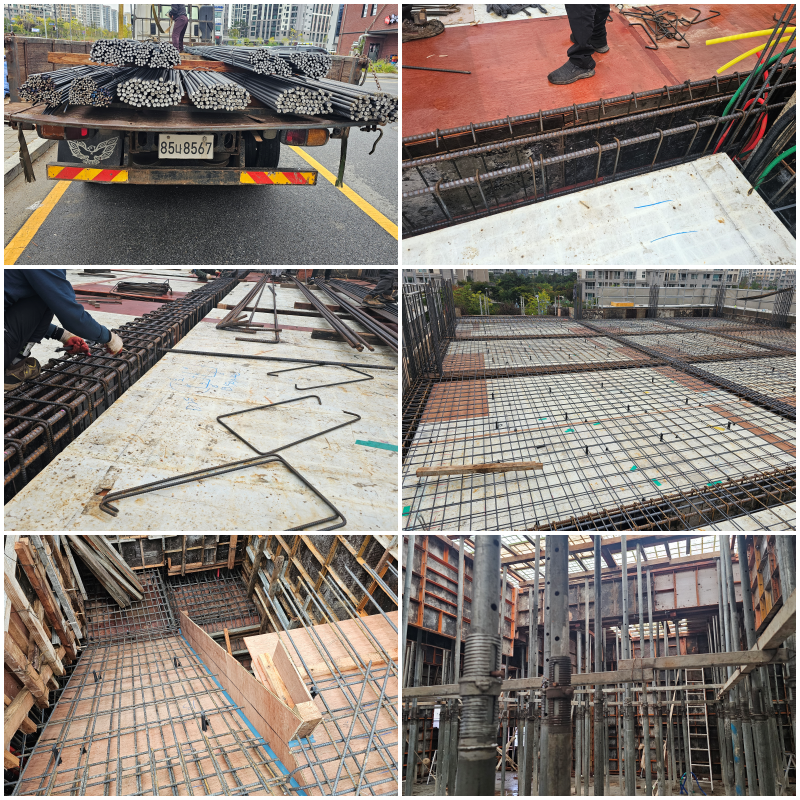

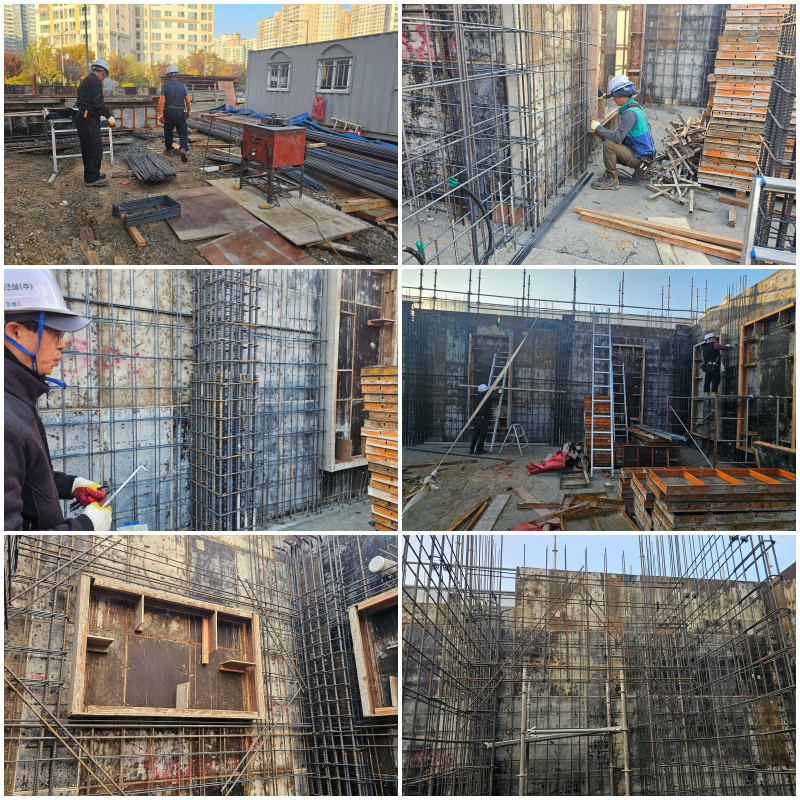

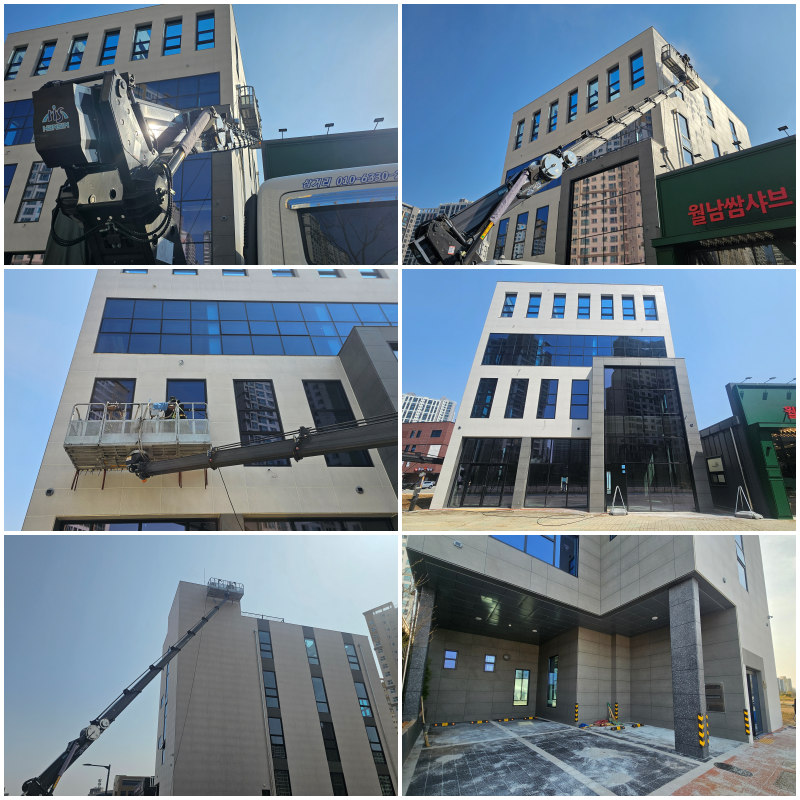

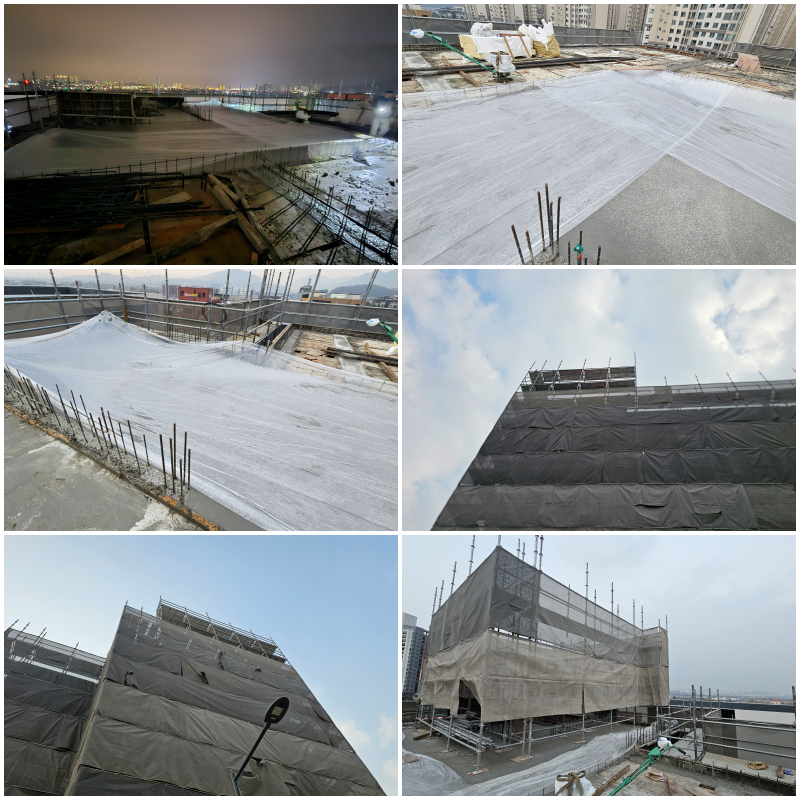

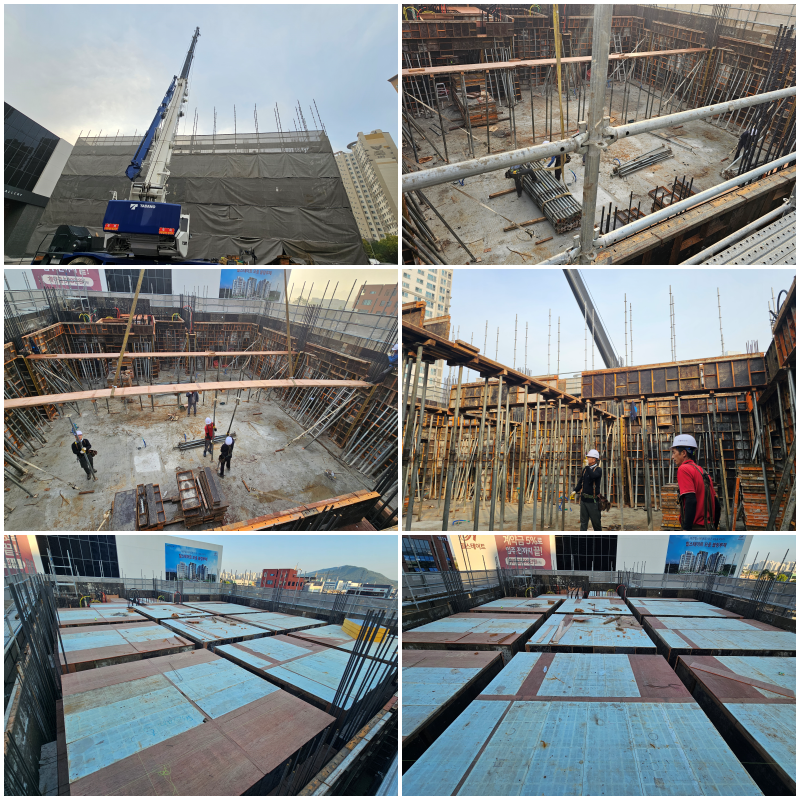

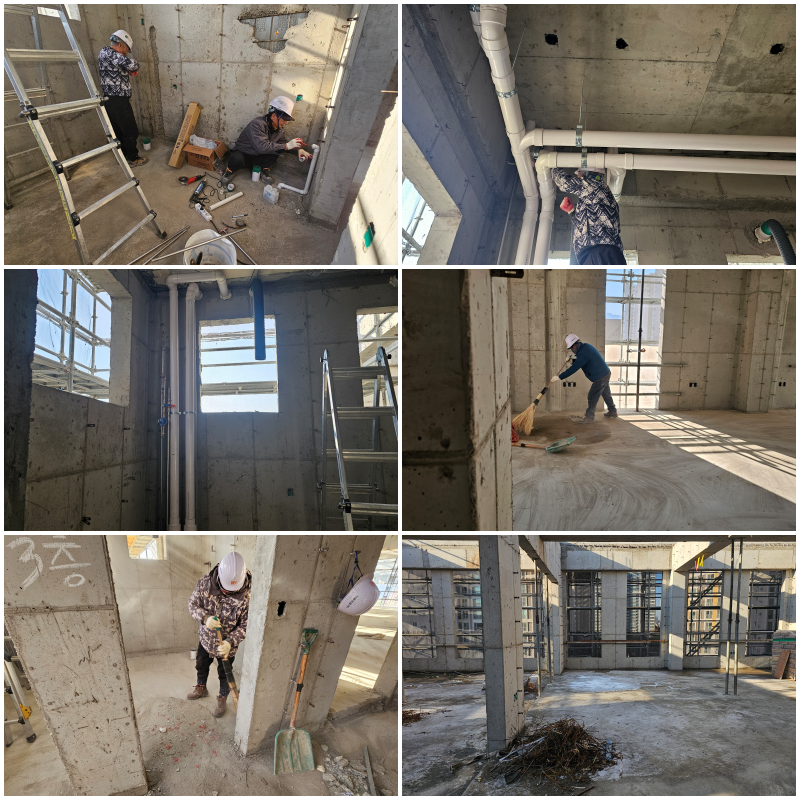

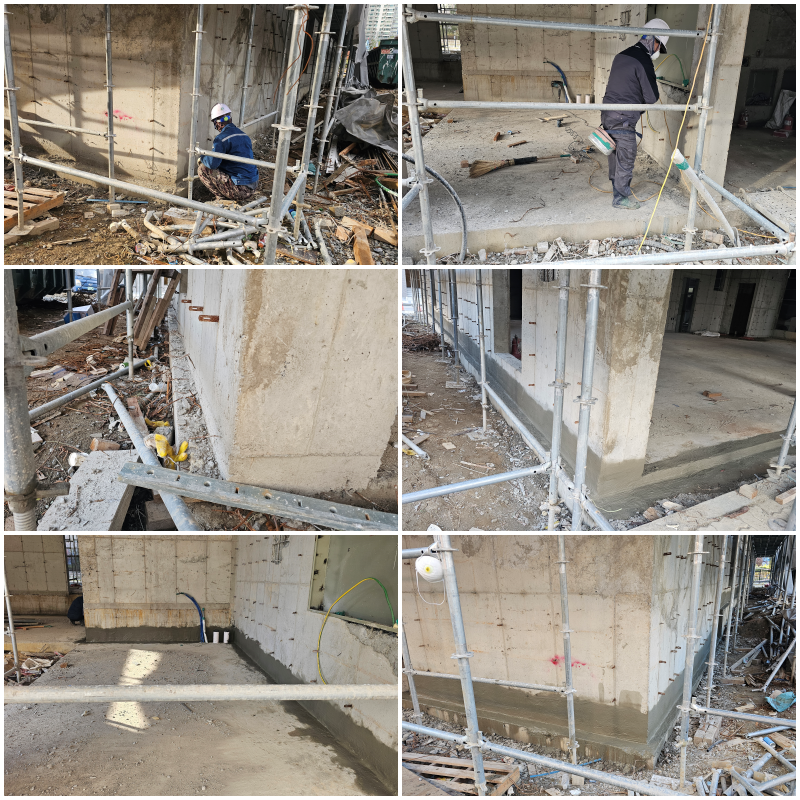

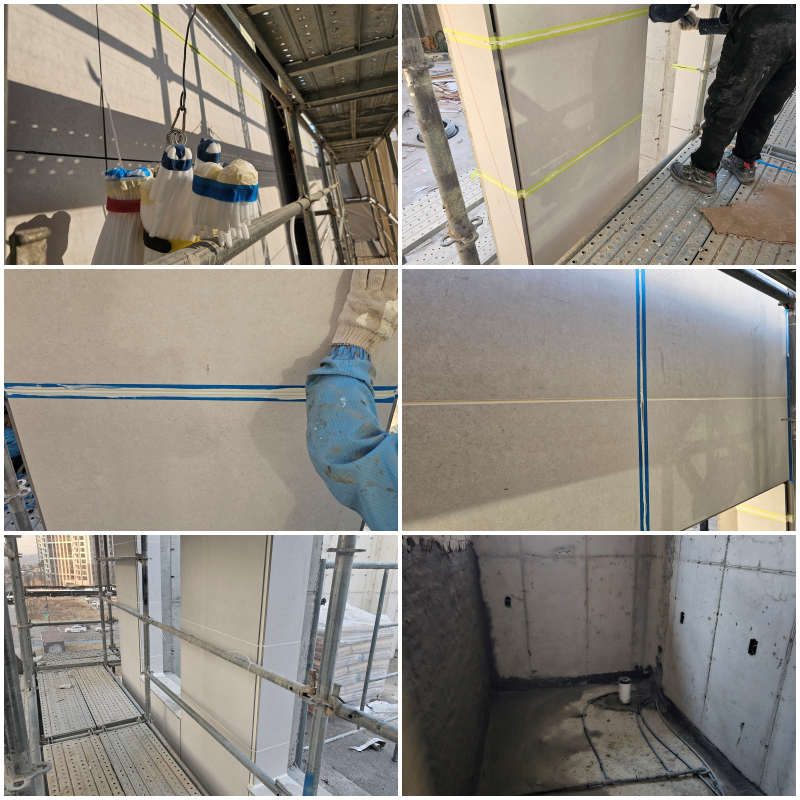

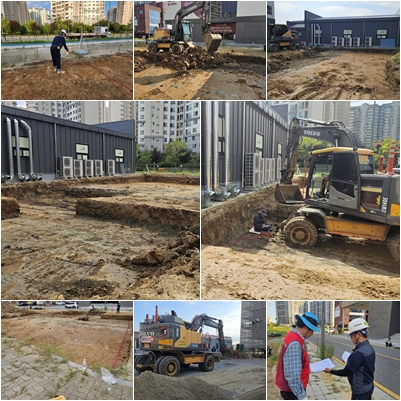

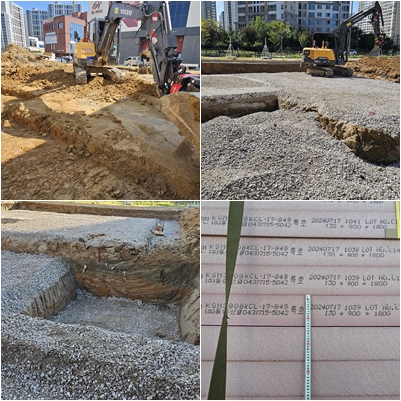

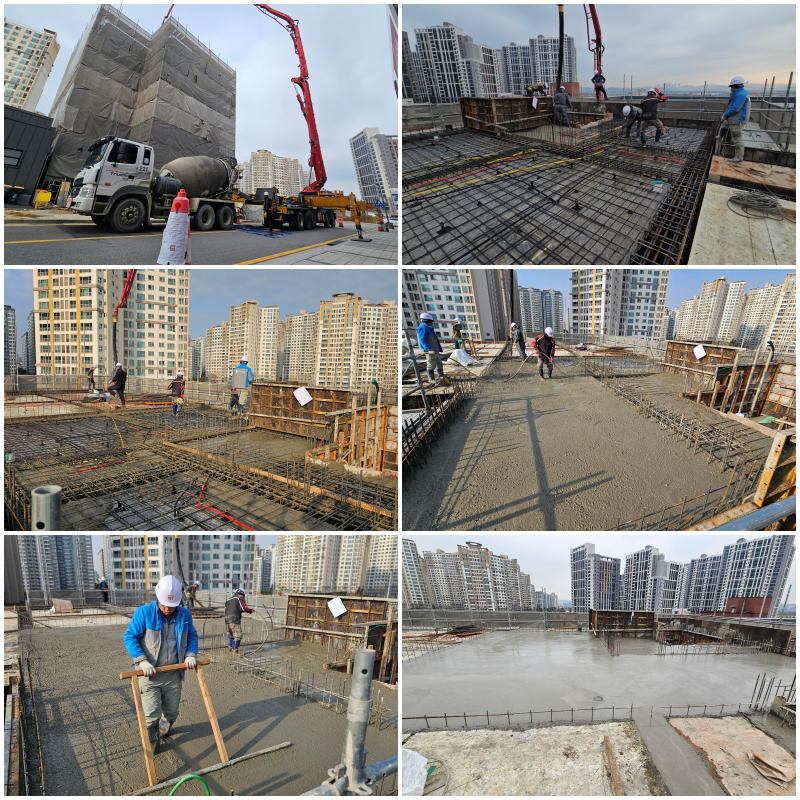

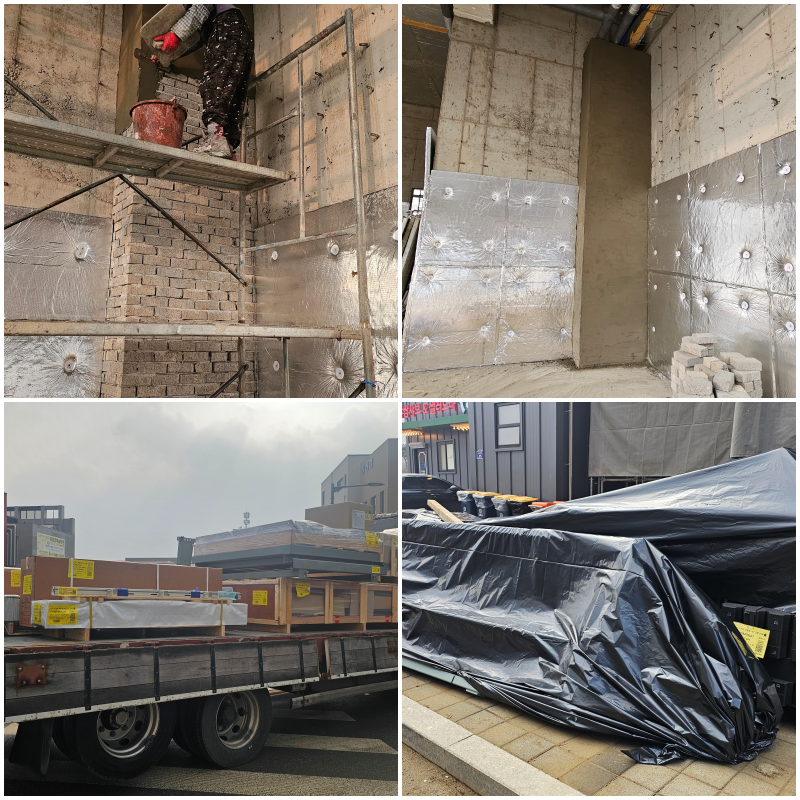

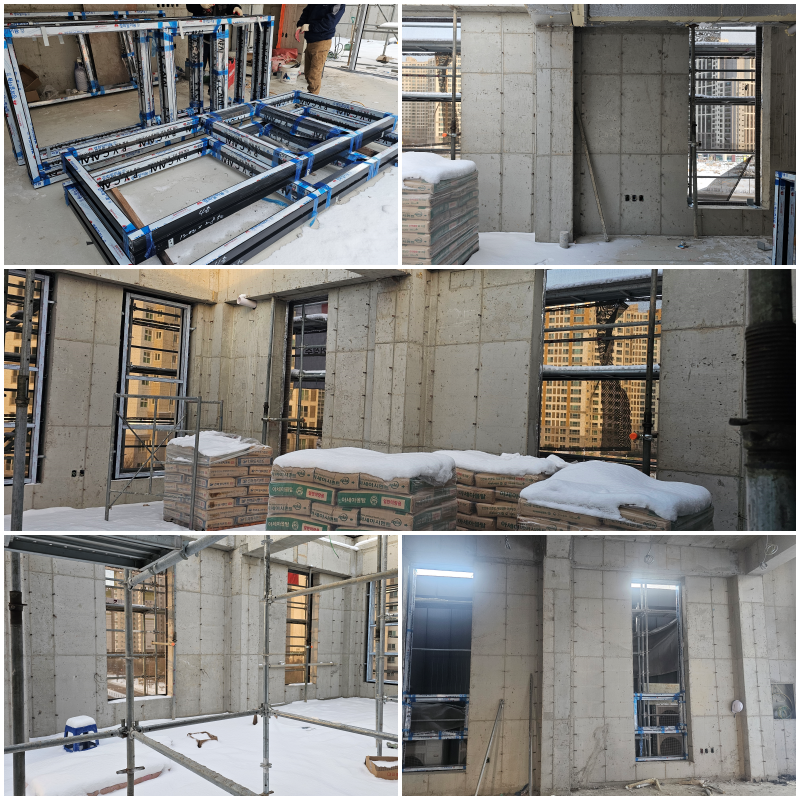

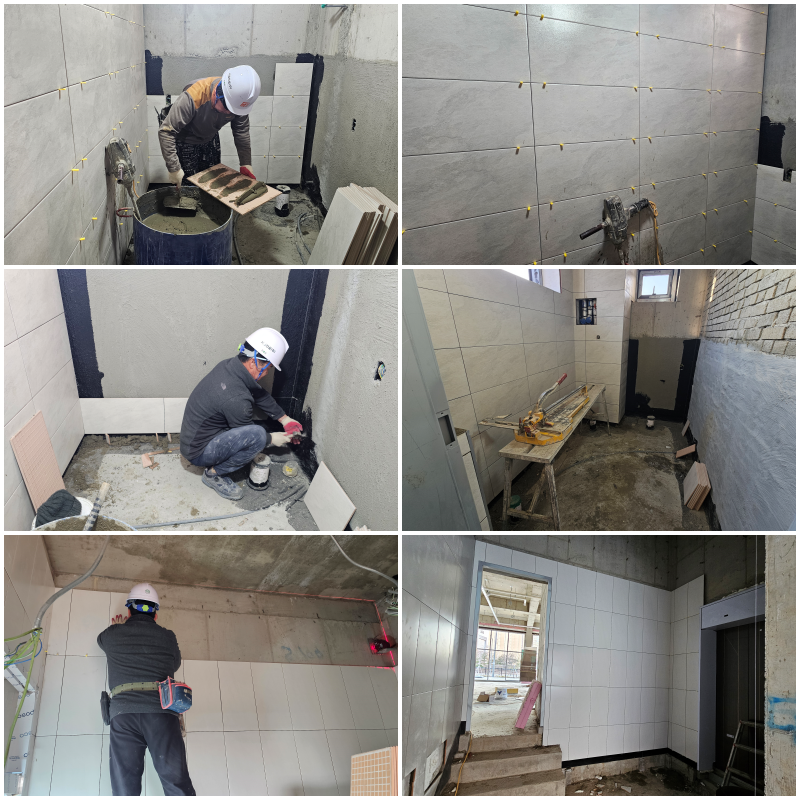

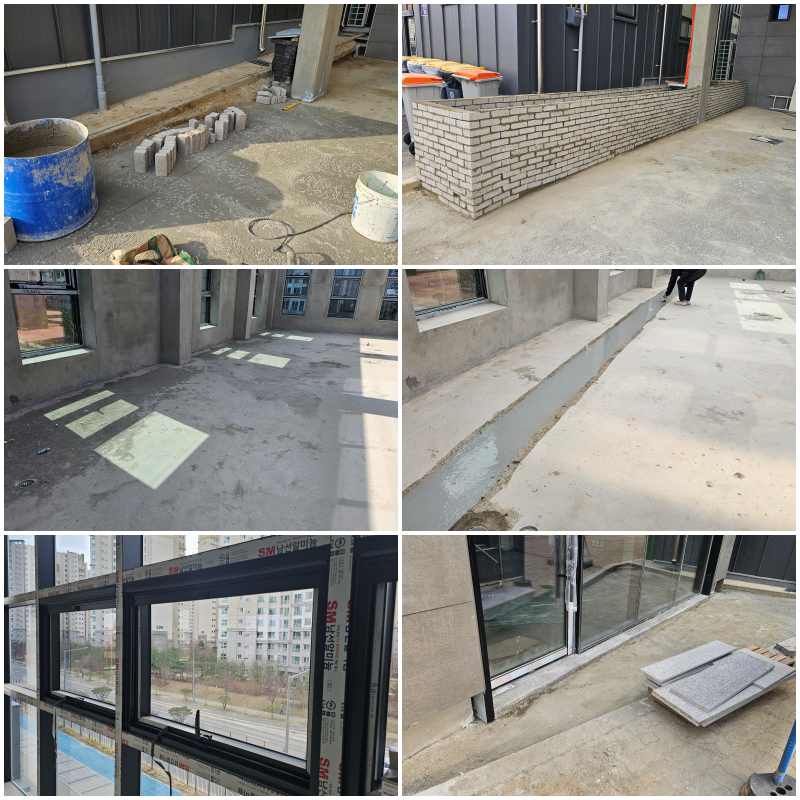

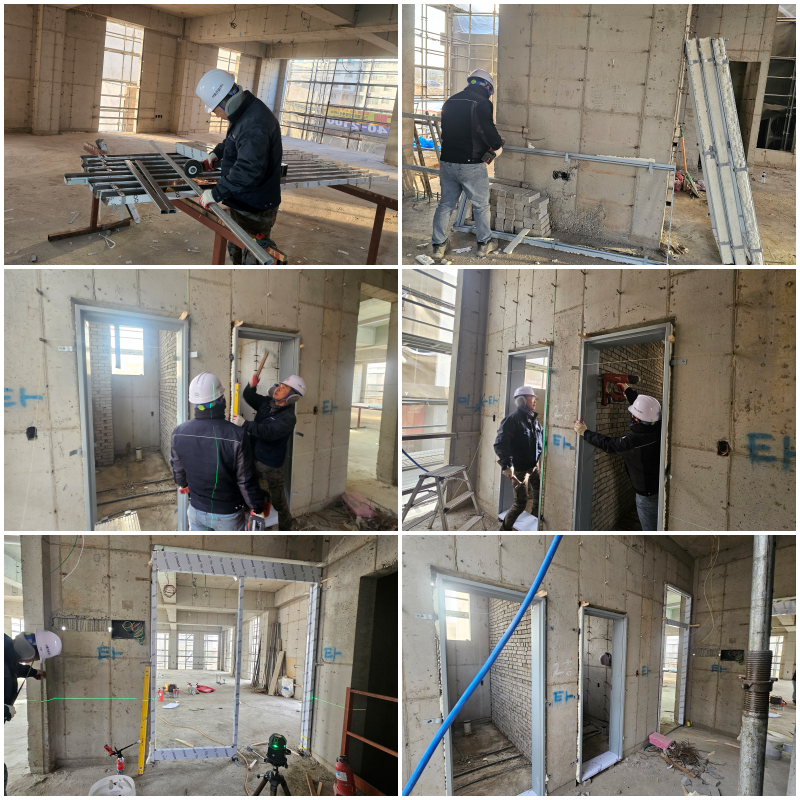

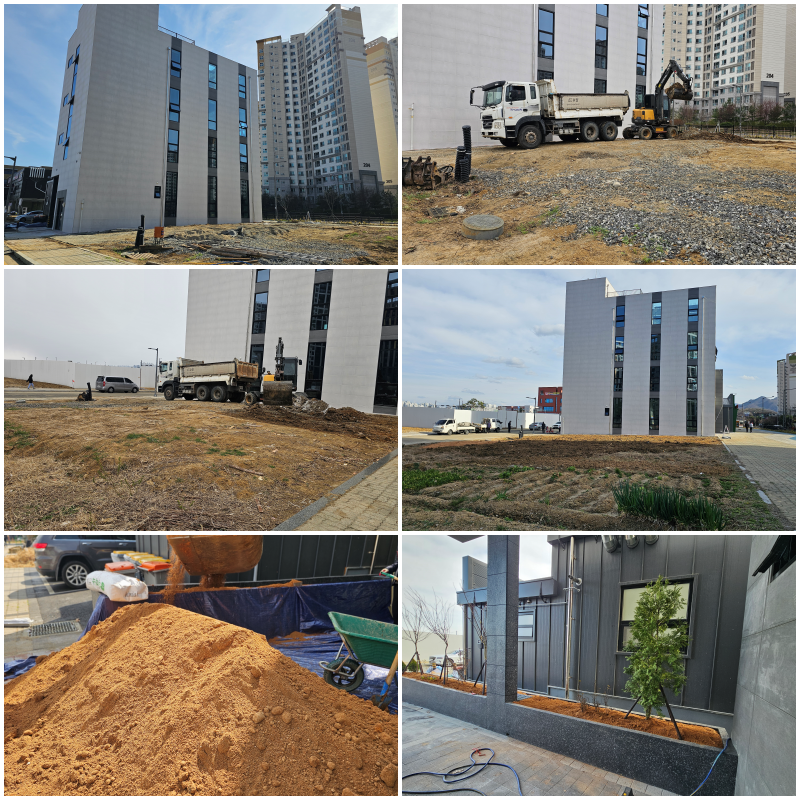

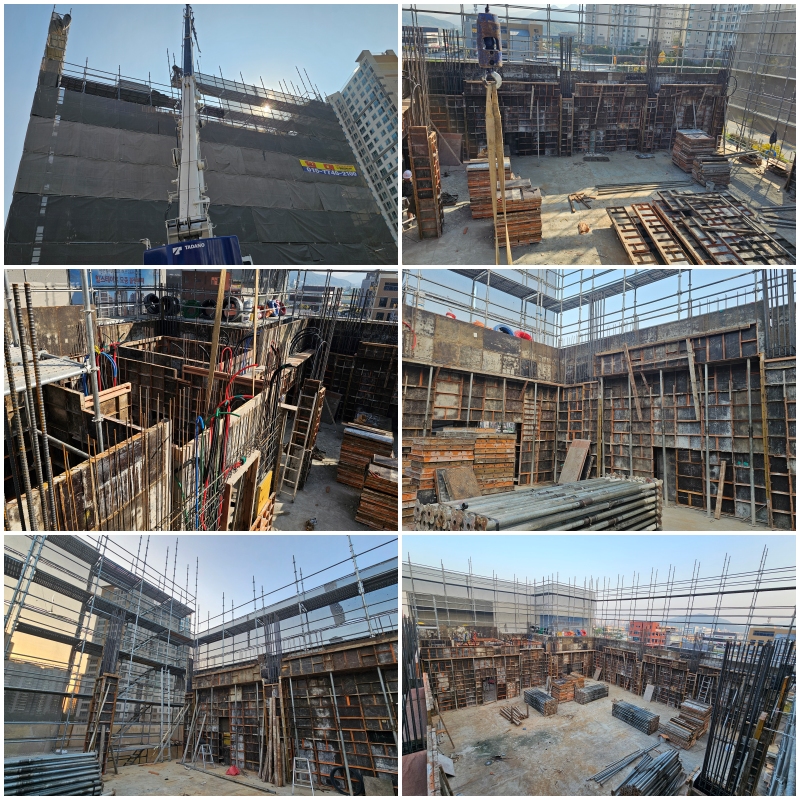

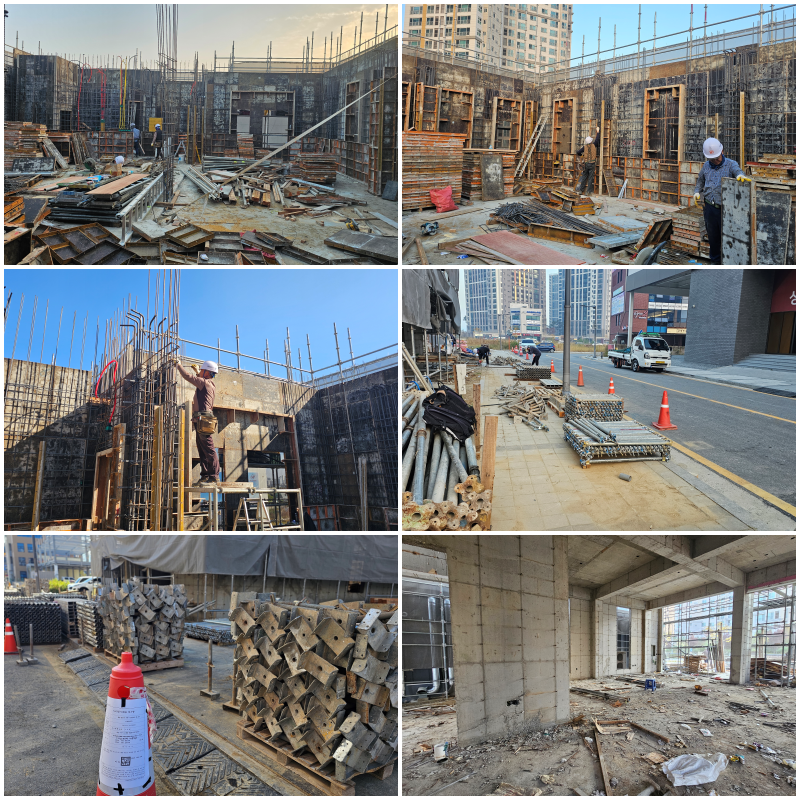

아산시 모종동 근린생활시설 신축공사 (3) 대지면적350.50㎡구조철근콘크리트조건폐율69.84%(법정:70%)용적률211.08%(법정:400%)연면적781.28㎡시공서올건설(주)설계건축사사무소 다온 2024.08.29(목) 내용 2024.08.29(목) 내용 2024.08.30(금) 내용 - 가설전기 설치 2024.08.31(토) 내용 - 현장부지 및 옆 부지 잡초제거 2024.09.02(월) 내용 - 규준틀 작업 - 명일 터파기 예정 2024.09.03(화) 내용 - 터파기 및 토사반출 - 지내력시험(평판재하) 2024.09.04(수) 내용 - 줄기초, EV PIT 터파기 - 잡석깔기(치환공법) 및 다짐 - 기초 단열재 반입 2024.09.05(목) 내용 - 전기 바닥 접지작업 - 잡석다짐 - 기초 단열재깔기 - PE필름깔기 - 버림콘크리트 타설 2024.09.06(금) 내용 - 기초 먹매김 - 철근 자재반입 2024.09.07(토) 내용 - 기초 철근 가공 및 배근 - 기초 거푸집작업 2024.09.09(월) 내용 - 기초 철근 가공 및 배근 마무리 - 1층 벽체 정착 철근 시공 - 기초 형틀작업 2024.09.10(화) 내용 - 1층 화장실 벽체 기초 정착철근시공 - 기초 설비 배관작업 - 기초 전기 배관작업 2024.09.11(수) 내용 - 기초 콘크리트 타설 2024.09.12(목) 내용 - 기초 콘크리트 양생 2024.09.13(금) 내용 - 철근 자재반입 - 기초 거푸집 해체 - 먹매김,1층 수평목작업 - 기초 주변 되메우기 - 전기,통신 맨홀설치 2024.09.19(목) 내용 - 1층 기둥 및 벽체 철근작업 - 철근, 목수 자재반입 - 1층 벽체 형틀 수평목작업 2024.09.20(금) 내용 - 시스템비계 자재반입 - 시스템비계시공(우천으로연기) 2024.09.21(토) 내용 - 시스템비계,전기,설비 작업 우천으로 취소 2024.09.23(월) 내용 - 1층 외부 시스템비계 설치 - 형틀 1층 벽체 거푸집 제작 - 1층 벽체 전기 배관작업 2024.09.24(화) 내용 - 1층 벽체 전기 배관작업 - 1층 설비 배관,슬리브 작업 - 1층 벽체 거푸집조립 2024.09.25(수) 내용 - 2층 바닥 보 철근가공 - 1층 벽체 내외부 형틀작업 2024.09.26(목) 내용 - 1층 내부 형틀작업,거푸집제작 - 1층 소방 잔손보기 2024.09.27(금) 내용 - 1층 내부 거푸집조립(크레인) - 1층 계단 형틀작업 2024.09.28(토) 내용 - 1층 계단 형틀작업 - 2층 바닥 슬라브,보 형틀 제작 - 1층 시스템동바리 설치 2024.09.30(월) 내용 - 1층 필로티 천정 단열재 자재반입 - 1층 형틀작업 2024.10.01(화) 내용 - 2층바닥 보,슬라브 형틀작업(크레인) -우천으로 철수 2024.10.02(수) 내용 - 철근 자재반입 - 2층 바닥 보,슬라브 형틀작업(크레인) - 필로티구간 단열재깔기 2024.10.03(목) 내용 - 2층바닥 형틀 마무리작업 - 필로티구간 단열재깔기 마무리 - 설비 슬리브설치 2024.10.04(금) 내용 - 2층바닥 보,슬라브 철근작업 - 3층바닥 슬라브 형틀제작, 1층 형틀하부보기 2024.10.05(토) 내용 - 1층 형틀 마무리작업 - 2층바닥 전기,설비 배관작업 - 1층 시스템동바리 정기안전점검 2024.10.07(월) 내용 - 2층바닥 콘크리트 타설 2024.10.08(화) 내용 - 외부 시스템비계 인상작업 - 1층 콘크리트 살수양생 2024.10.09(수) 내용 - 2층바닥 먹매김 - 1층 벽체 거푸집 해체 - 외부 거푸집인양작업(1층->2층) - 2층 기둥 철근작업 2024.10.10(목) 내용 - 1층 거푸집 해체정리 - 2층 벽체 철근작업 - 시스템비계 벽이음철물 설치 - 2층벽체 전기작업 2024.10.11(금) 내용 - 2층 수평목작업,벽체 형틀작업 - 2층 벽체 전기 배관작업 2024.10.12(토) 내용 - 2층 벽체 형틀작업 2024.10.14(월) 내용 - 2층 내부 벽체,3층 바닥 보 형틀작업(크레인) (우천으로 철수) 2024.10.15(화) 내용 - 우천으로 형틀작업 취소 2024.10.16(수) 내용 - 2층 벽체 형틀작업 2024.10.17(목) 내용 - 3층바닥 보,슬라브 형틀작업(크레인) 2024.10.18(금) 내용 - 2층 형틀작업 마무리 - 3층바닥 보 철근 가공 (우천으로 철수) 2024.10.19(토) 내용 - 철근 자재반입 - 3층바닥 보,슬라브 철근작업 - 3층바닥 형틀 하부보기 2024.10.21(월) 내용 - 3층바닥 전기 배관작업 - 3층바닥 설비 배관작업 2024.10.22(화) 내용 - 우천으로 작업없음 2024.10.23(수) 내용 - 3층바닥 콘크리트 타설 (기계미장중) 2024.10.24(목) 내용 - 3층바닥 먹매김 - 3층바닥 콘크리트 양생 (살수양생) - 4층 바닥 보,슬라브 형틀제작 2024.10.25(금) 내용 - 3층바닥 콘크리트 양생 - 2층 내부거푸집 해체 - 혼합폐기물박스 교체 2024.10.26(토) 내용 - 외부 시스템비계 연장작업 - 2층 형틀자재 3층바닥으로 운반 2024.10.27(일) 내용 - 2층 외부 거푸집 3층으로 인상 2024.10.28(월) 내용 - 3층 벽체 기둥 철근작업 2024.10.29(화) 내용 - 3층벽체 전기배관작업 - 3층벽체 형틀작업 2024.10.30(수) 내용 - 3층 벽체 내부 형틀작업(크레인) 2024.10.31(목) 내용 - 4층바닥 보 형틀작업 (크레인) 2024.11.01(금) 내용 - 우천으로 오전 형틀 크레인작업 취소 - 오후 4층바닥 슬라브 형틀작업(크레인) - 단열재 자재반입 및 인양 - 외부 잔여 시스템비계 및 수직보호망 설치 2024.11.02(토) 내용 - 4층바닥 형틀 작업,하부보기 - 옥상구간 단열재깔기 - 철근 자재반입 2024.11.03(일) 내용 - 철근가공 - 4층바닥 보,슬라브 철근작업 2024.11.04(월) 내용 - 4층바닥 단차구간 형틀작업 - 4층바닥 전기 설비 배관작업 2024.11.05(화) 내용 - 4층바닥 콘크리트 타설 - 4층바닥 기계미장 2024.11.06(수) 내용 - 4층바닥 콘크리트 양생 - 2층바닥 슬라브 형틀 해체정리 2024.11.07(목) 내용 - 4층바닥 콘크리트 양생 - 2층바닥 형틀 해체정리 - 3층 벽체(내부)거푸집해체 - 4층 보,슬라브 형틀제작 2024.11.08(금) 내용 - 외부 거푸집 인양(3층->4층) - 4층 기둥 철근작업 2024.11.09(토) 내용 - 철근가공 - 4층 기둥,벽체 철근작업 - 설비 벽체슬리브작업 2024.11.11(월) 내용 - 4층벽체 전기배관작업 - 4층벽체 형틀 수평목작업 - 1층 시스템동바리 해체 2024.11.12(화) 내용 - 1층 시스템동바리 정리,반출 - 1층 형틀자재 정리 - 4층벽체 형틀작업,거푸집제작 2024.11.13(수) 내용 - 1,2층 전기 입선작업 - 4층 벽체 형틀작업(크레인) - 단열재 자재반입 2024.11.14(목) 내용 - 4층벽체 형틀작업 2024.11.16(토) 내용 - 옥상바닥 보,슬라브 형틀작업 (크레인) - 2층 전기 입선작업 2024.11.18(월) 내용 - 옥상바닥 보 철근작업 - 1층 전기 입선작업 2024.11.19(화) 내용 - 옥상바닥 보,슬라브 철근작업 - 옥상 바닥 보,슬라브 형틀 잔손보기 - 옥상바닥 전기배관작업 2024.11.20(수) 내용 - 옥상바닥 콘크리트 타설 - 옥상바닥 기계미장 2024.11.21(목) 내용 - 옥상바닥 콘크리트 양생 - 옥탑 외부비계인상(오후) 2024.11.22(금) 내용 - 4층 벽체 해체 - 외부 거푸집 해체 - 외부 거푸집인양(4층->옥탑) 2024.11.23(토) 내용 - 3층바닥 보 거푸집탈형, 형틀자재정리 - 옥탑 벽체 철근작업 - 옥탑 벽체 전기배관작업 2024.11.25(월) 내용 - 옥탑지붕 슬라브 형틀작업 - 옥탑지붕 단열재깔기 - 옥탑지붕 철근작업 - 옥탑지붕 전기배관작업 2024.11.26(화) 내용 - 옥탑 콘크리트 타설 2024.11.27(수) 내용 - 옥탑 콘크리트 양생 2024.11.28(목) 내용 - 우천으로 작업없음 2024.11.29(금) 내용 - 우천예상으로 작업없음 2024.11.30(토) 내용 - 옥탑 내부 벽체 거푸집 해체,정리 2024.12.02(월) 내용 - 형틀자재 정리, 반출 2024.12.03(화) 내용 - 기초,벽체 조인트 액체방수 작업 2024.12.04(수) 내용 - 4층바닥 보 거푸집 해체정리 2024.12.05(목) 내용 - 4층바닥 보 거푸집 해체정리 - 형틀자재정리 - 현장주변정리 - 안전난간설치 2024.12.06(금) 내용 - 형틀 자재정리,반출 - 설비 배관 준비작업 2024.12.07(토) 내용 - 설비 오배수 배관준비작업 2024.12.09(월) 내용 - 설비 배관 준비작업 2024.12.10(화) 내용 - 설비 배관작업 - 현장 안전시설물 설치 2024.12.11(수) 내용 - 설비 배관작업 2024.12.12(목) 내용 - 설비배관작업 - 기초,벽체 조인트 액체방수부위 도막방수 2024.12.13(금) 내용 - 형틀 옥상바닥,보 거푸집 해체 정리,반출 - 설비 배관작업 - 혼합폐기물박스 교체 2024.12.14(토) 내용 - 설비 배관작업 2024.12.16(월) 내용 - 설비 급수배관작업 - 필로티 배관 보온작업 2024.12.17(화) 내용 - 설비 급수배관작업 - 현장 정리 및 청소 2024.12.18(수) 내용 - 설비 급수배관작업 - 전기 4층입선작업 2024.12.19(목) 내용 - 설비 급수배관작업 - 전기 입선작업 - 현장 정리 및 청소 2024.12.20(금) 내용 - 설비 배관작업,배관보온작업 - e/v pit 청소 2024.12.21(토) 내용 - 설비 수도배관 공기압체크 - 시멘트벽돌 자재반입 - 계단석재 실측 2024.12.23(월) 내용 - 각종 피트 시멘트벽돌쌓기 2024.12.24(화) 내용 - 화장실 피트, 사이벽 시멘트벽돌쌓기 - 시멘트벽돌 부족분 자재반입 2024.12.26(목) 내용 - 피트 시멘트벽돌쌓기 - 시멘트벽돌 부족분 자재반입 - 엘리베이터 피트 액체방수 - 내부 도어 자재반입 2024.12.27(금) 내용 - 내부 문틀 조립 및 설치 2024.12.28(토) 내용 - 현장정리 2025.01.02(목) 내용 - 설비 수도배관 압체크 및 보수작업 2025.01.03(금) 내용 - 설비 수도배관 압체크 2025.01.04(토) 내용 - 설비 수도배관 압체크 2025.01.05(일) 내용 - 외부단열재 반입 및 시공 2025.01.06(월) 내용 - 외부 설비피트 미장작업 - 엘리베이터 자재반입 2025.01.07(화) 내용 - 엘리베이터시공용 작업발판 설치 2025.01.08(수) 내용 - 외부 단열재 시공 2025.01.09(목) 내용 - 외부 단열재 시공 - 엘리베이터 설치 2025.01.10(금) 내용 - 엘리베이터 설치 2025.01.11(토) 내용 - 엘리베이터 설치 - 외부 세라믹타일 자재반입 - 외부 세라믹타일 준비작업(피아노선작업) - 외부 세라믹타일 기초작업 2025.01.13(월) 내용 - 외부 세라믹타일 시공 2025.01.14(화) 내용 - 외부 세라믹타일 시공 - 세라믹타일 2차 자재반입 2025.01.15(수) 내용 - 외부 세라믹타일 시공 2025.01.16(목) 내용 - 외부 세라믹타일 시공 - 외부 세라믹타일 일부 줄눈 코킹작업 2025.01.17(금) 내용 - 외부 세라믹타일 시공 2025.01.18(토) 내용 - 외부 세라믹타일 시공 2025.01.20(월) 내용 - 외부 세라믹타일 시공 - 외부 창호 1차 실측 2025.01.21(화) 내용 - 외부 세라믹타일 시공 - 세라믹타일 부족분 자재반입 - 화장실 액체방수 준비작업 - 엘리베이터 잠,도어 시공 2025.01.22(수) 내용 - 외부 세라믹타일 시공, 두겁시공 - 화장실 액체방수 2025.01.23(목) 내용 - 외부 세라믹타일 시공 - 세라믹타일 두겁시공 - 세라믹타일 줄눈 코킹작업 - 화장실 액체방수 2025.01.24(금) 내용 - 외부 세라믹타일 시공 - 세라믹타일 줄눈 코킹작업 - 화장실 액체방수 2025.01.25(토) 내용 - 외부 세라믹타일 시공 - 세라믹타일 줄눈 코킹작업 - 화장실 액체방수 2025.02.03(월) 내용 - 창호 자재반입,현장조립 - 옥탑 외부 세라믹타일 잔여분 자재반입 2025.02.04(화) 내용 - 외부 창호 조립,시공 2025.02.05(수) 내용 - 외부 창호 조립,시공 2025.02.06(목) 내용 - 외부창호 조립,시공 - 외부 방화창 자재반입,양중 2025.02.08(토) 내용 - 1층,4층 외부 방화창 시공 - 1층 자동문틀 시공 2025.02.10(월) 내용 - 작업없음 - 추위관련으로 견출,미장작업 명일로 연기 2025.02.11(화) 내용 - 미장팀 핀 제거작업 - 창호 잔손보기 - 외부 우수 선홈통시공 이전글서창리 상가주택 신축공사 다음글안성시 석정동 근린생활시설 신축공사 목록
