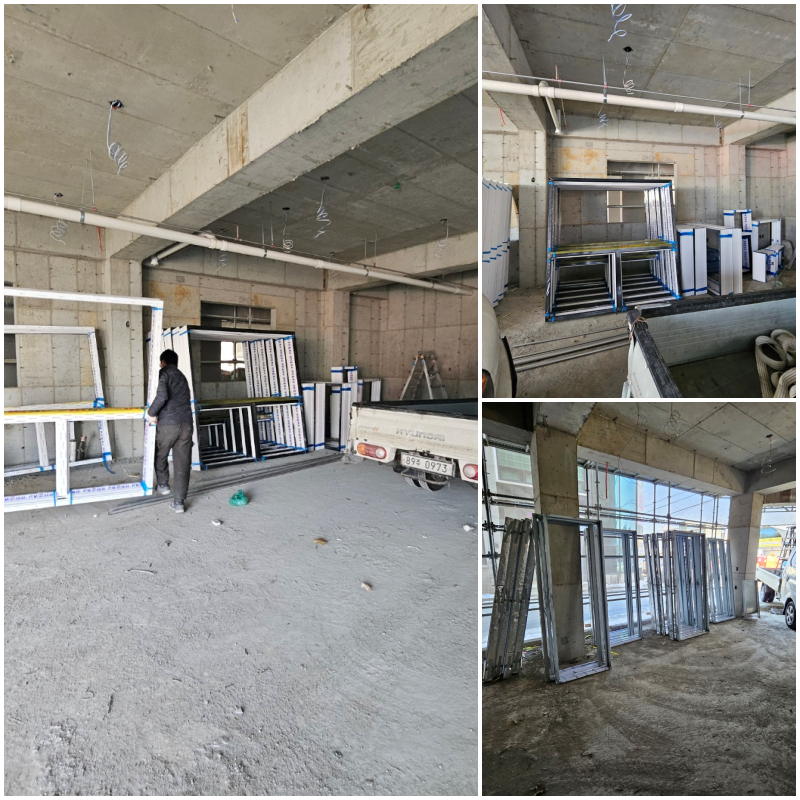

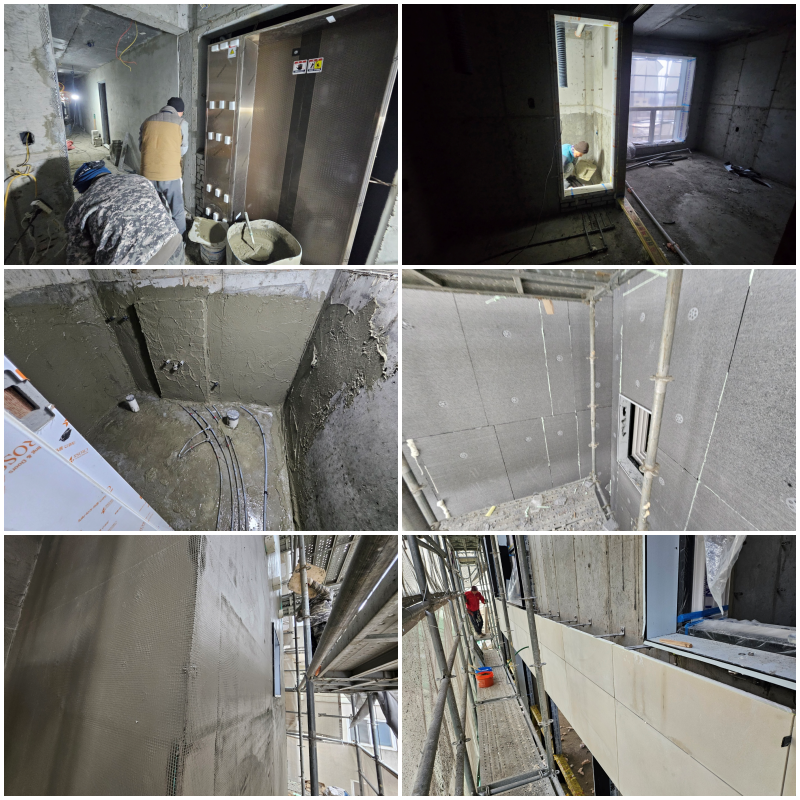

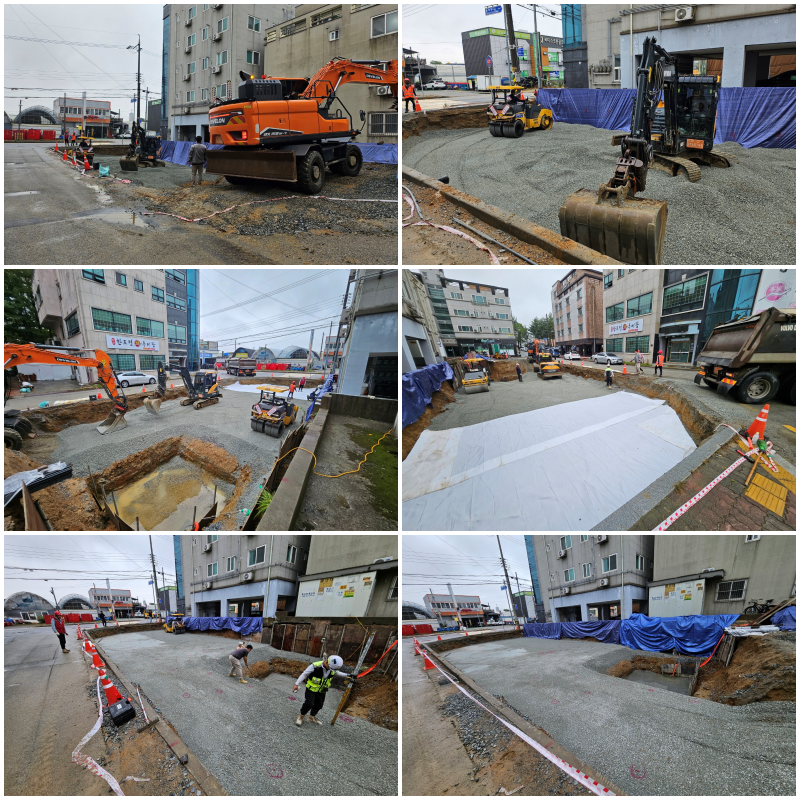

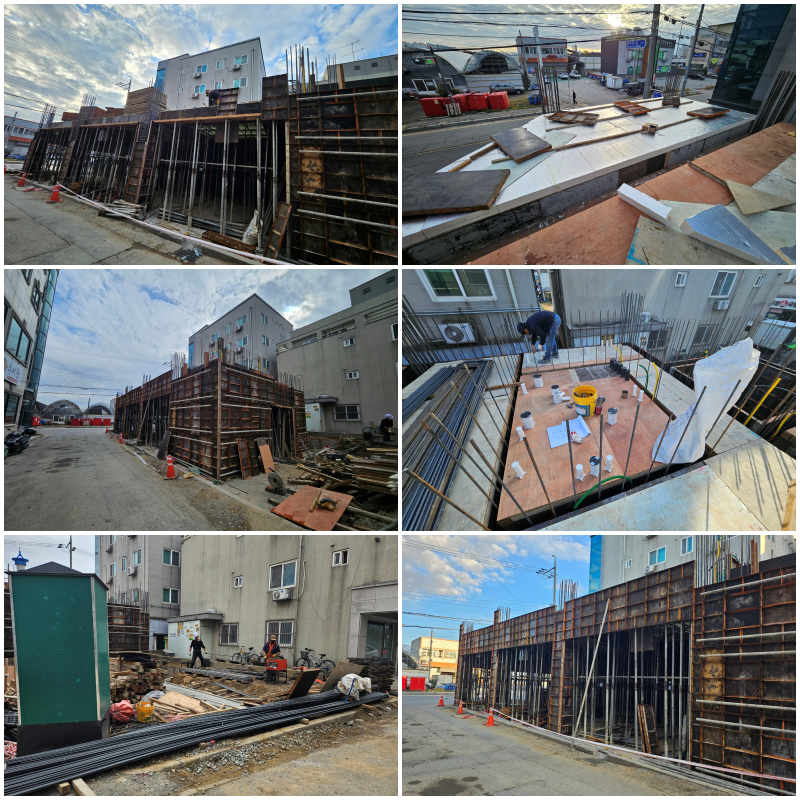

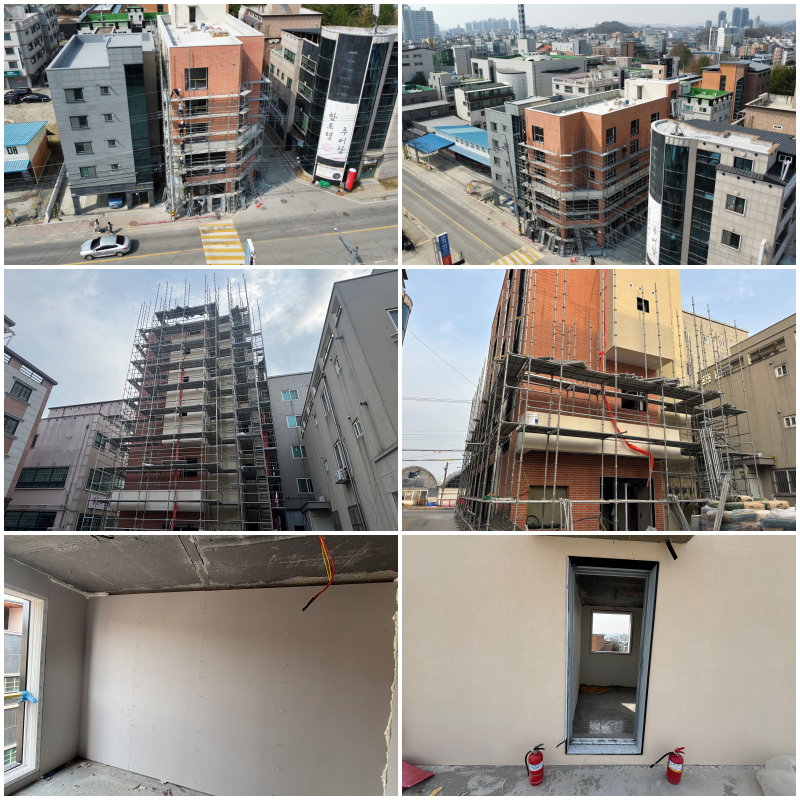

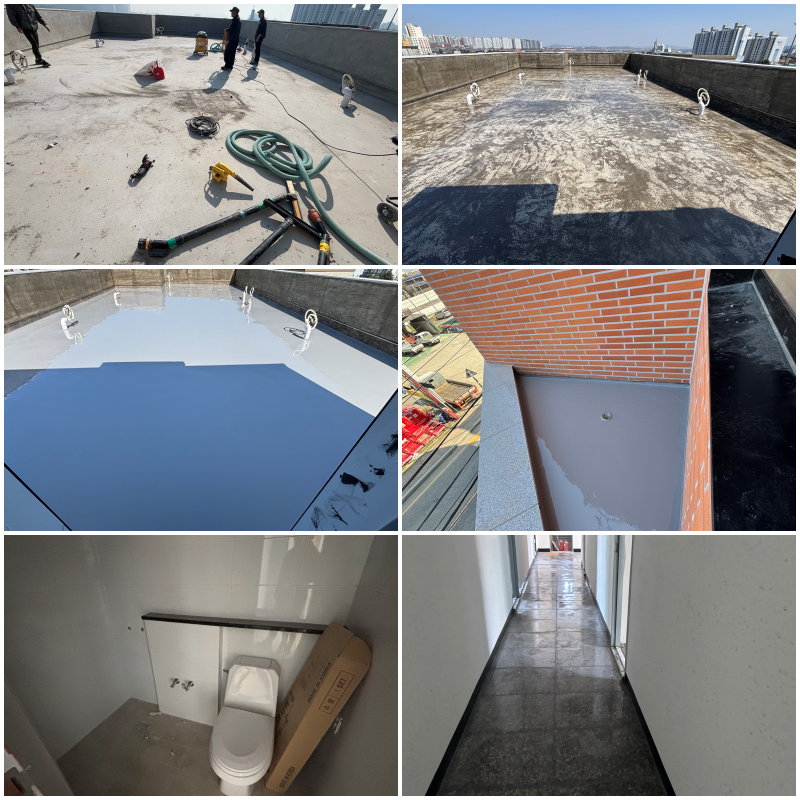

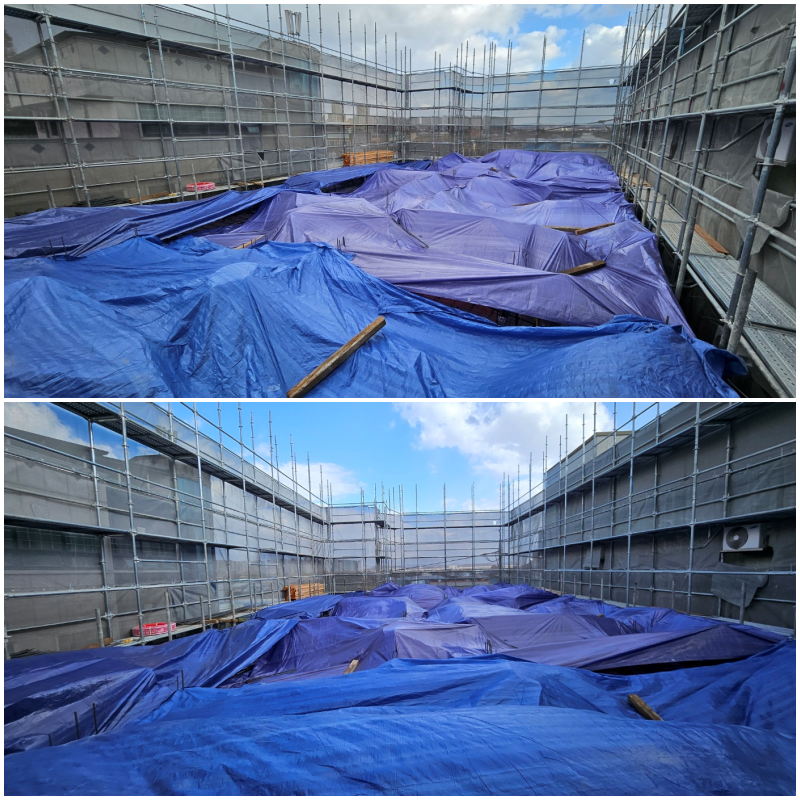

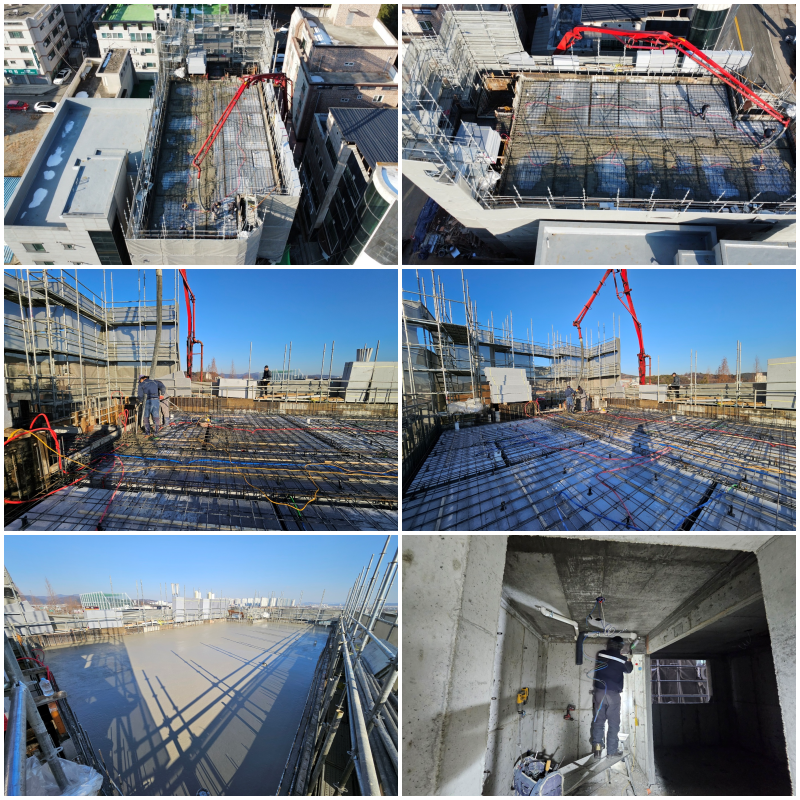

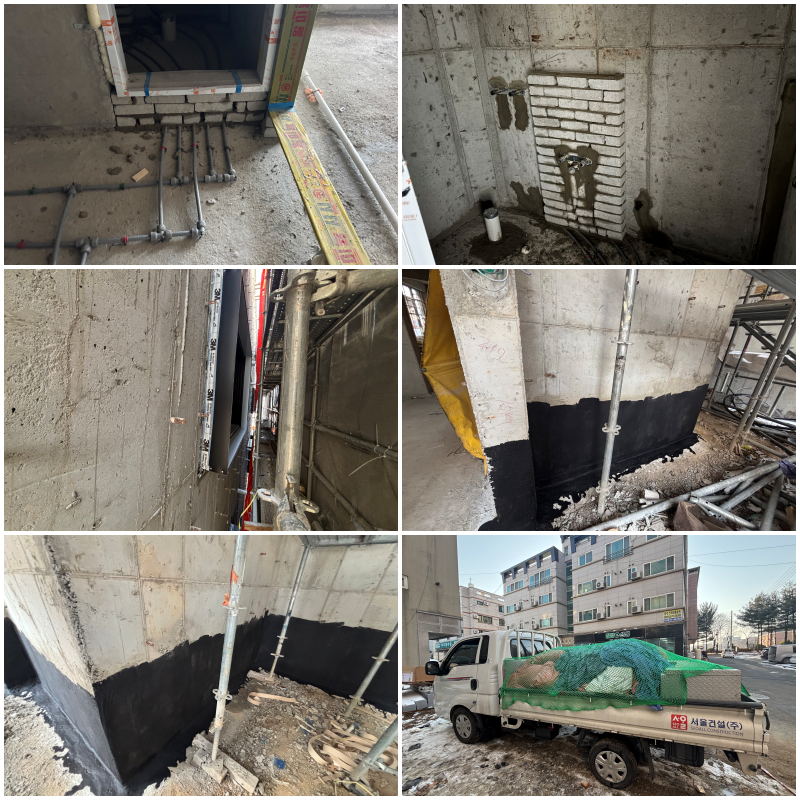

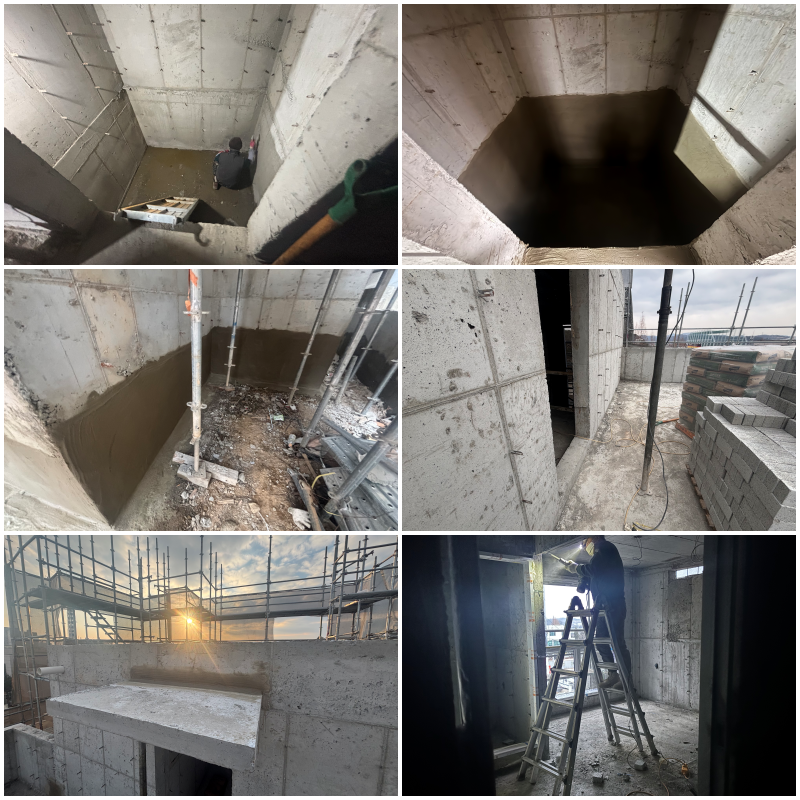

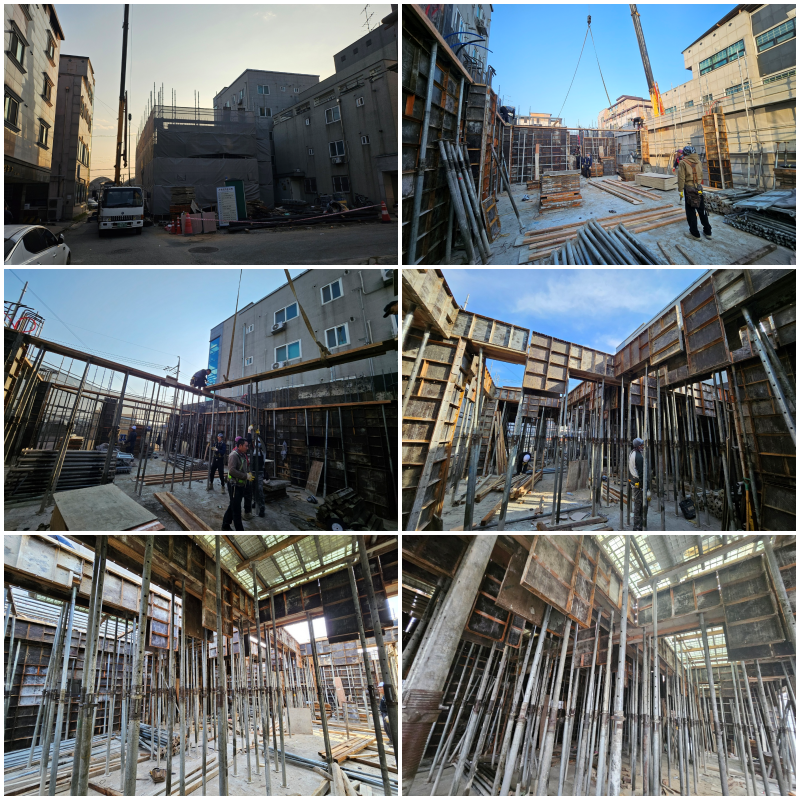

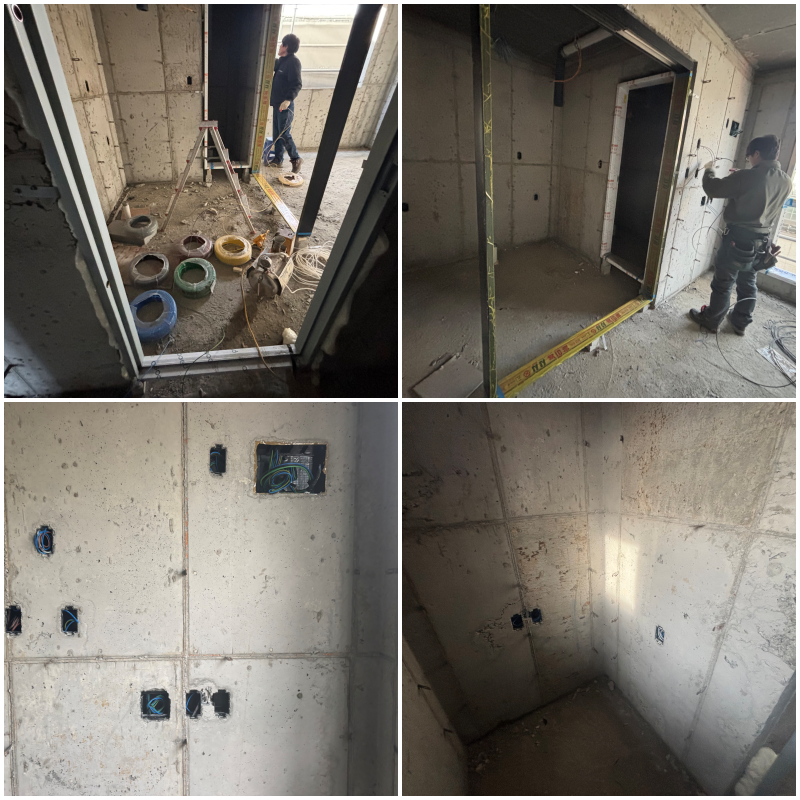

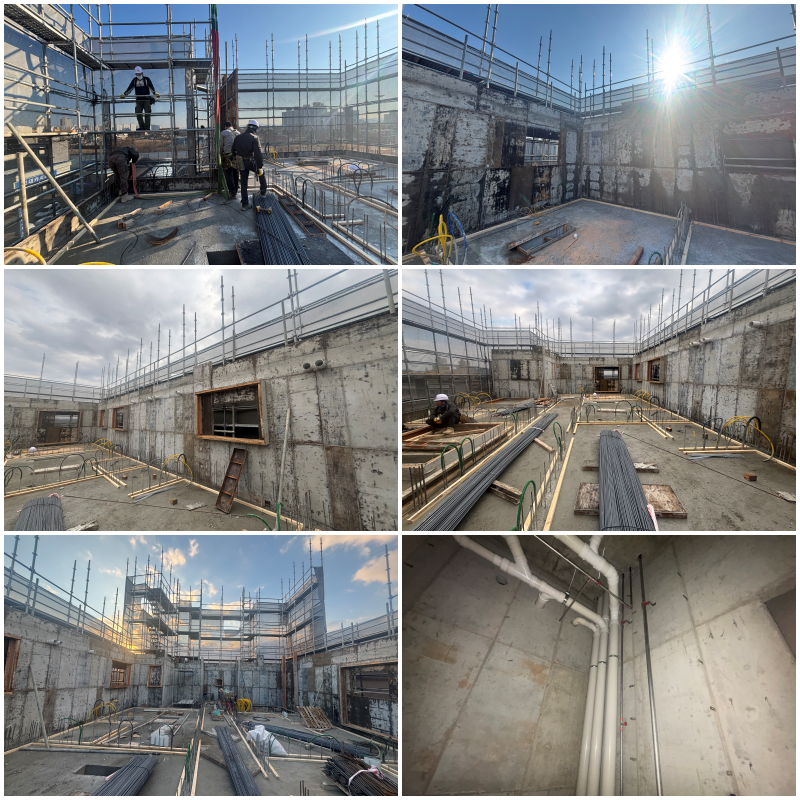

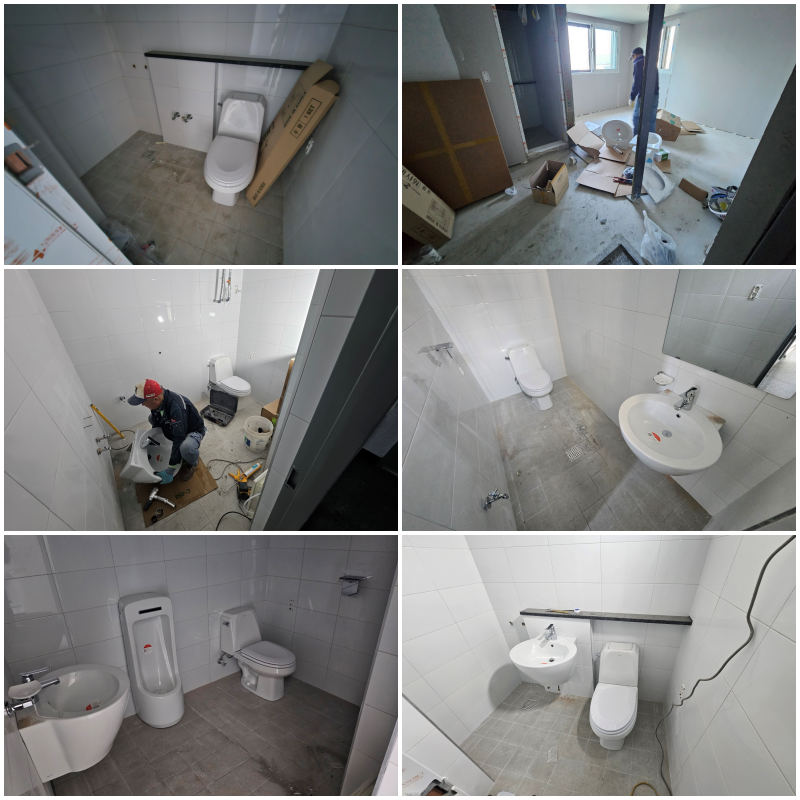

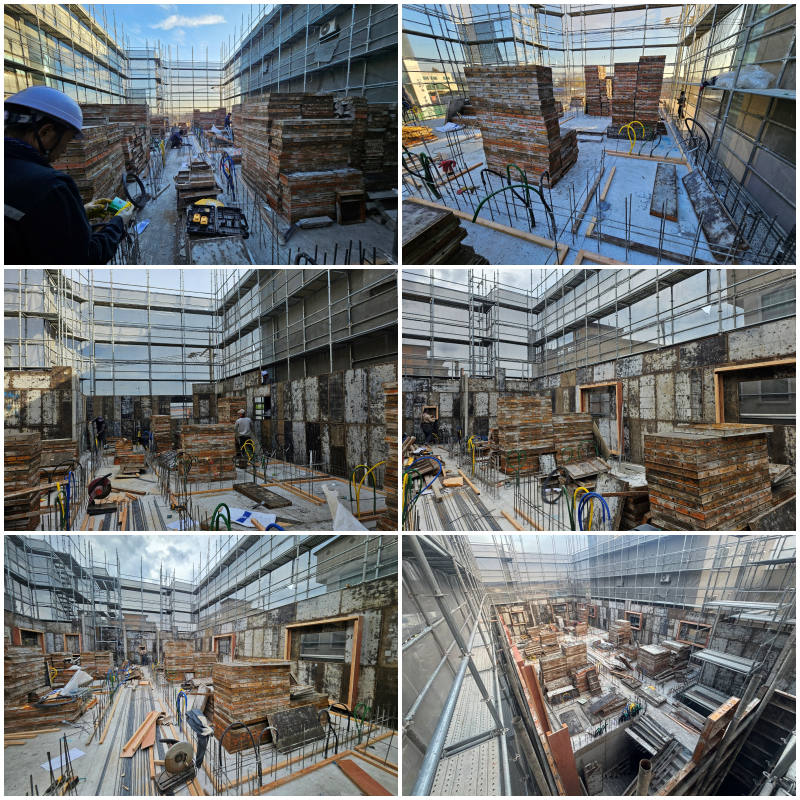

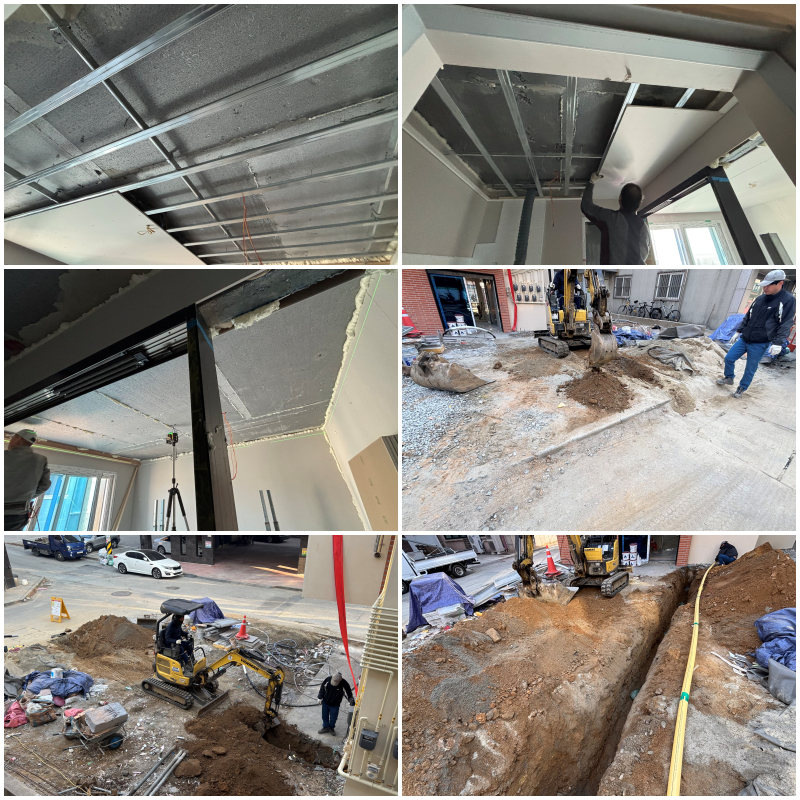

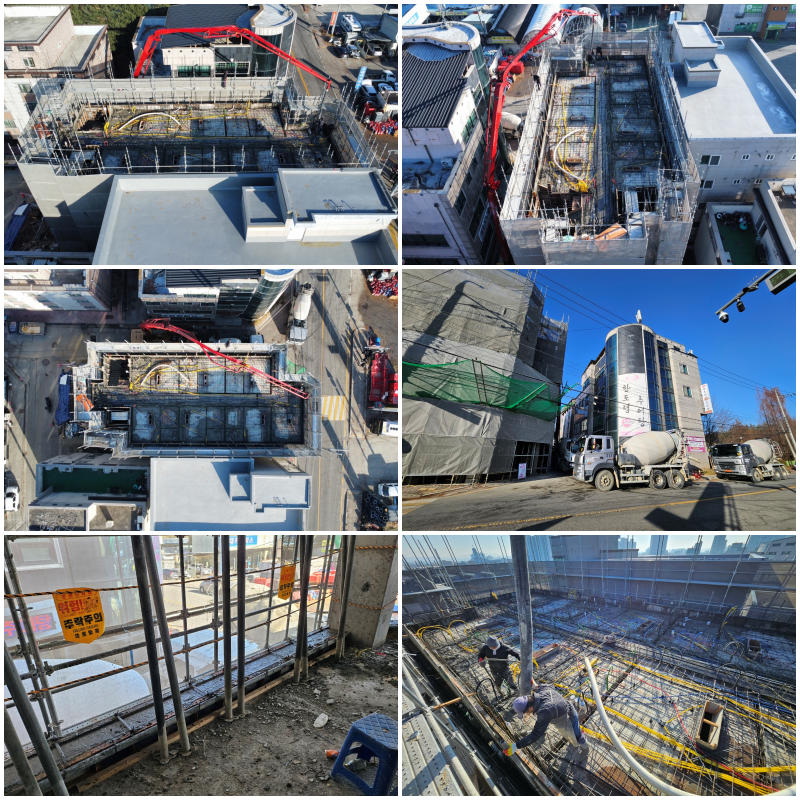

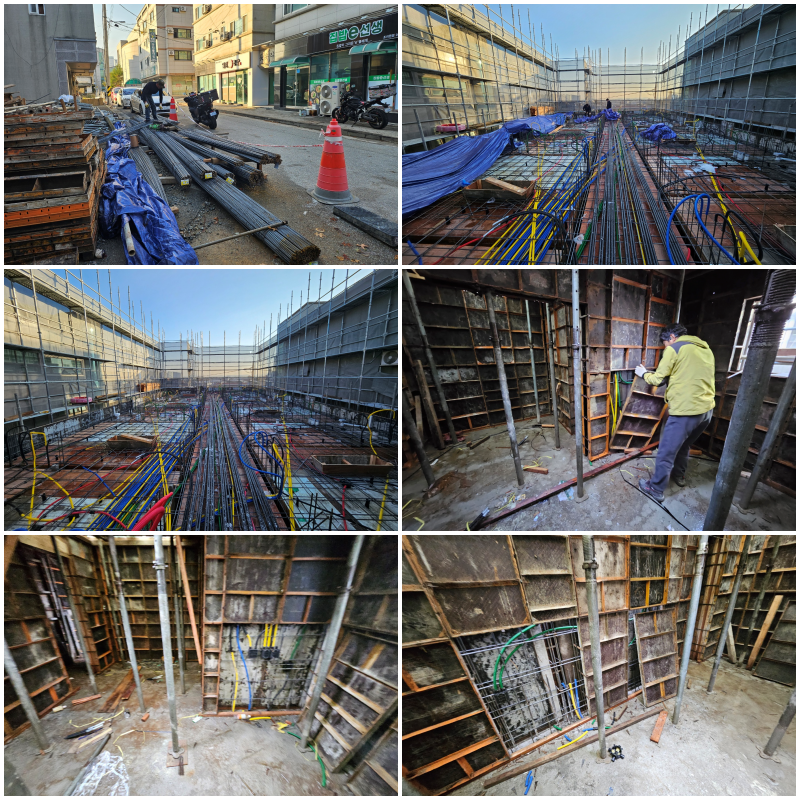

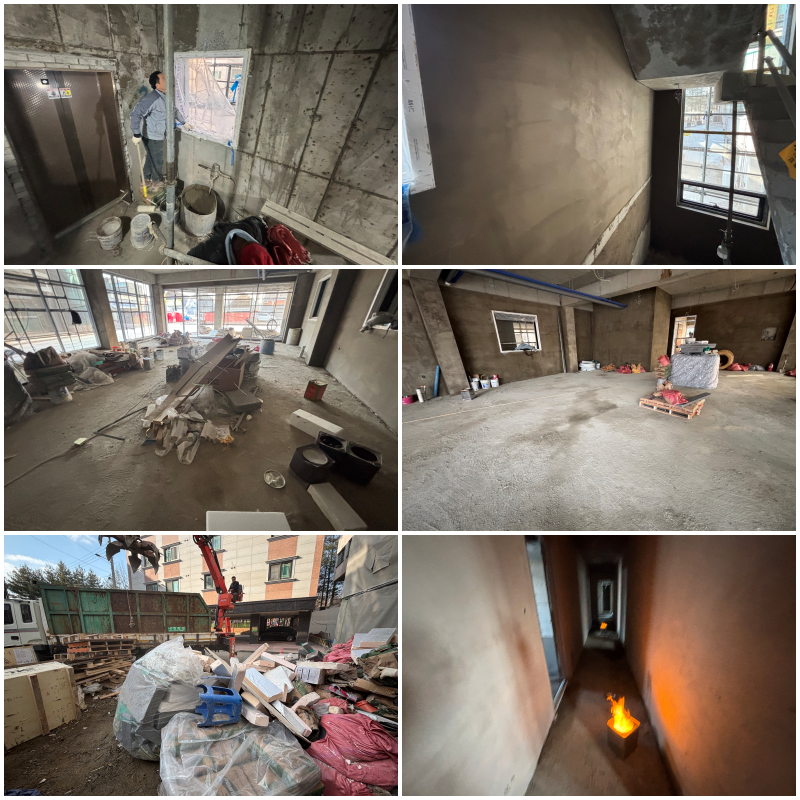

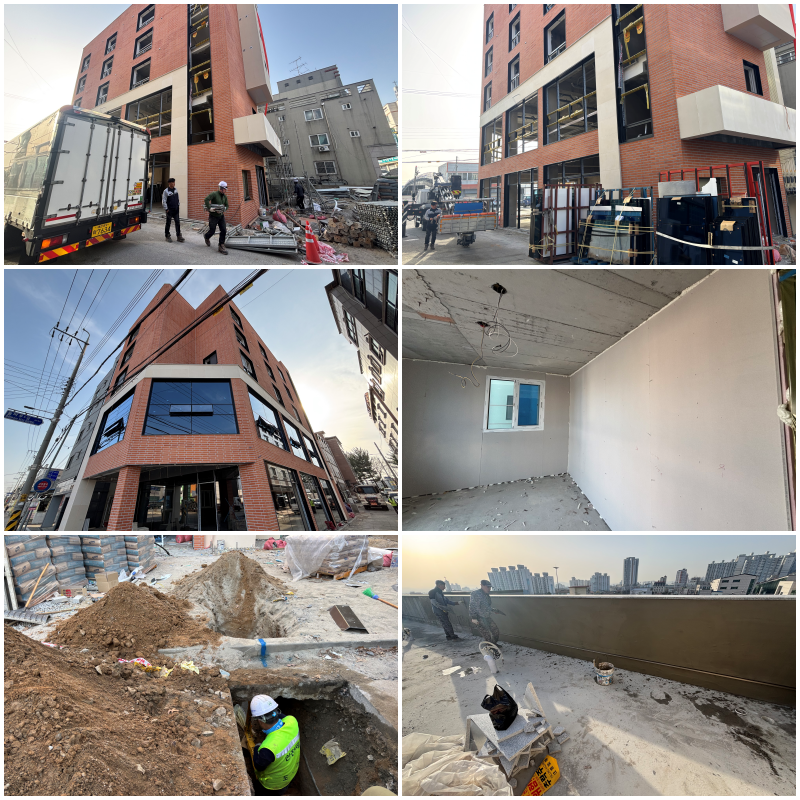

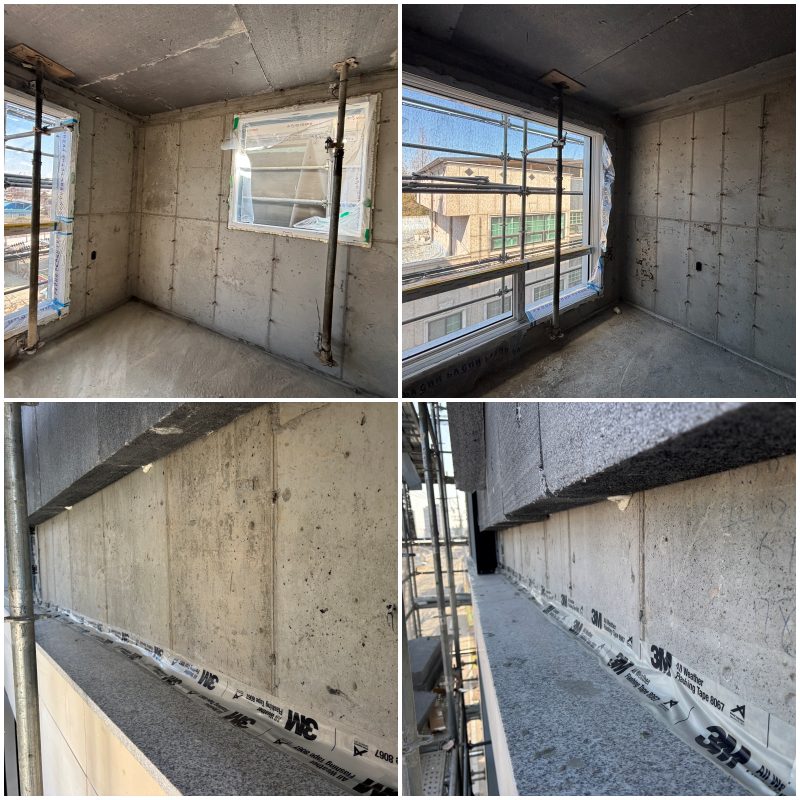

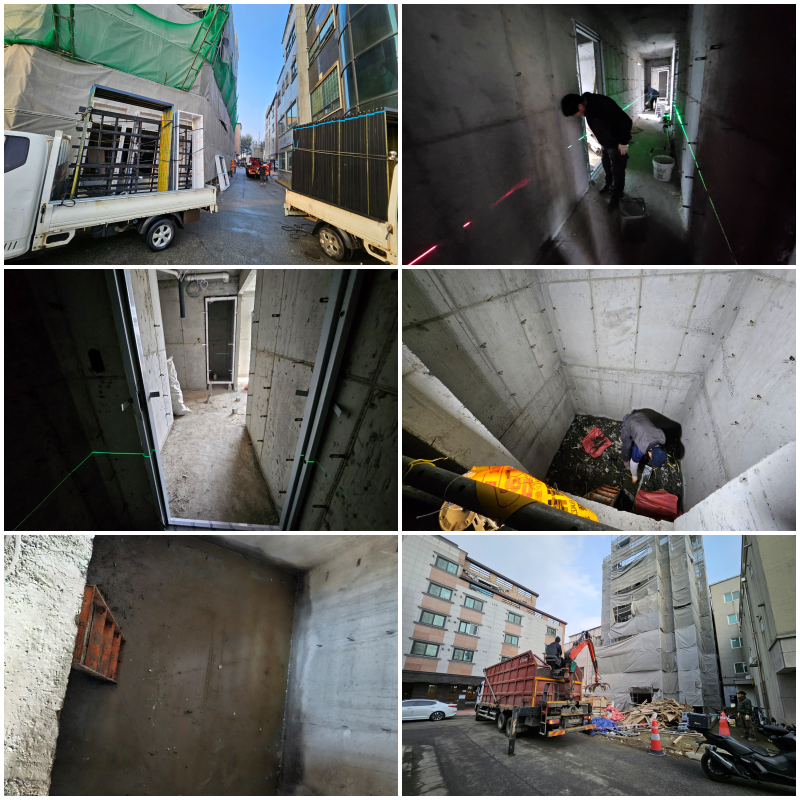

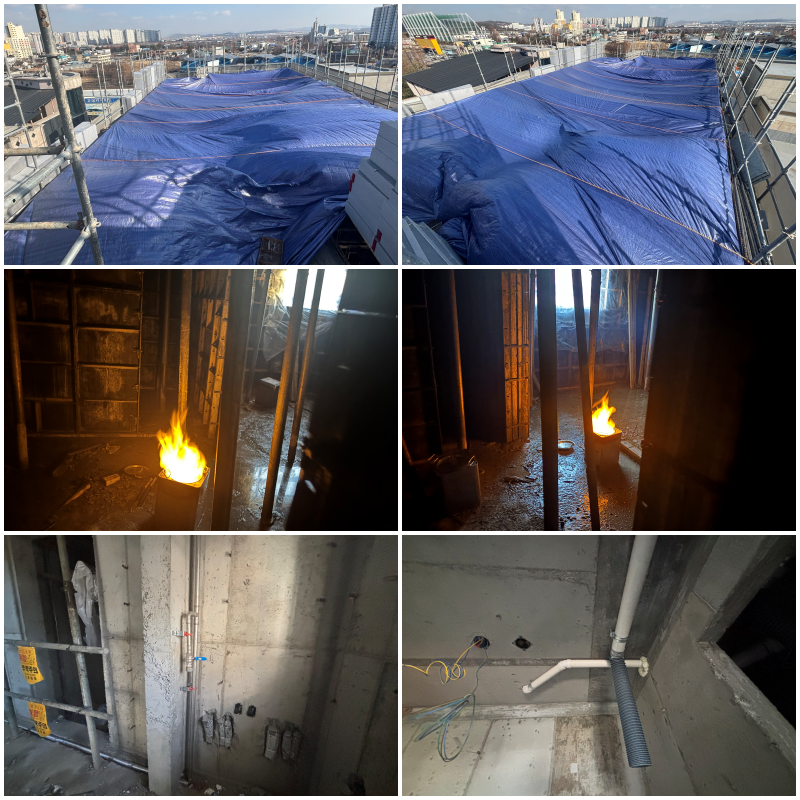

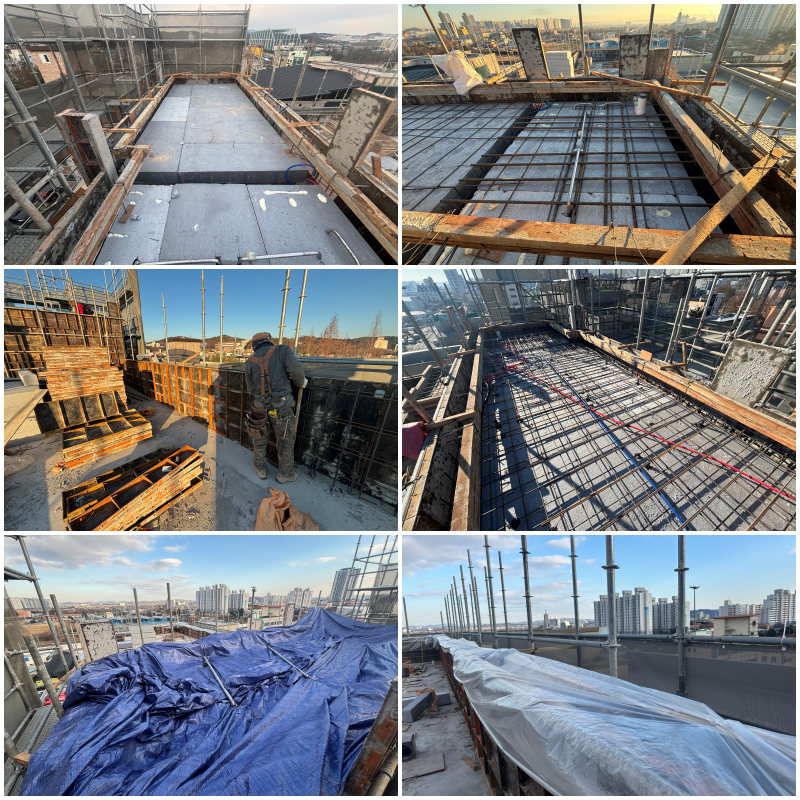

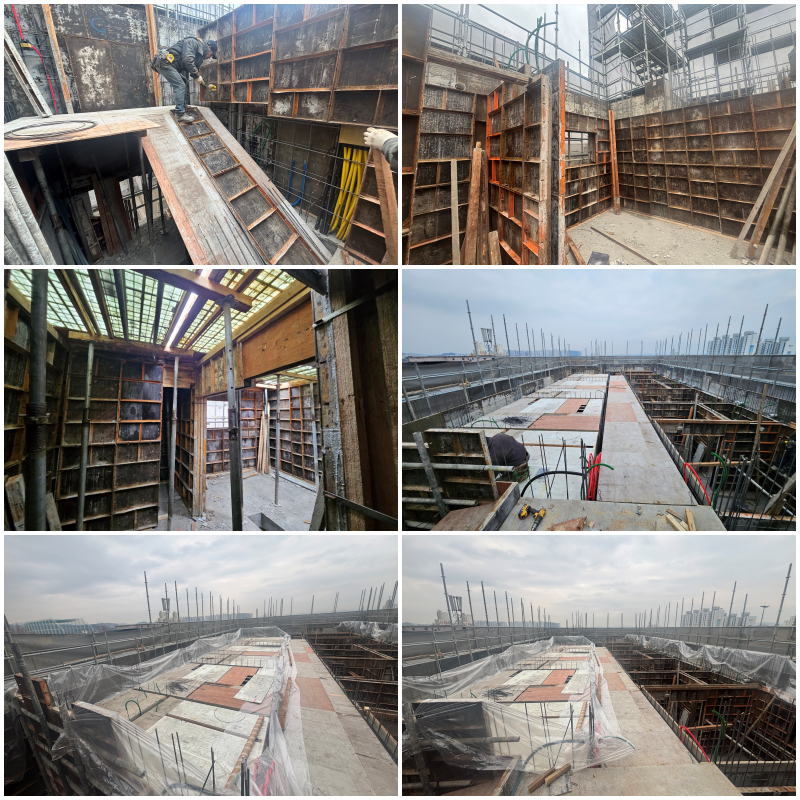

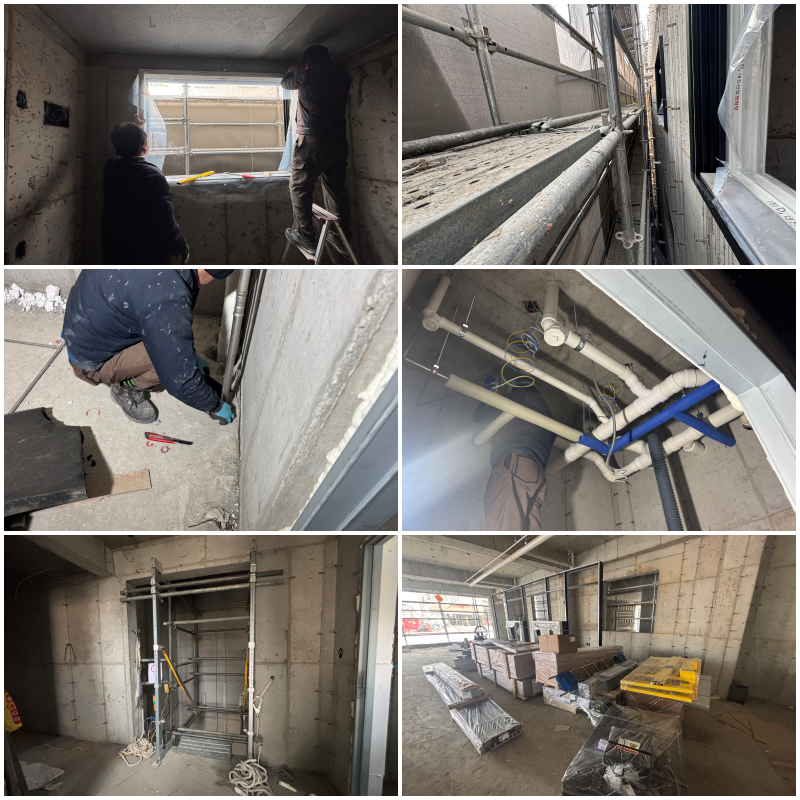

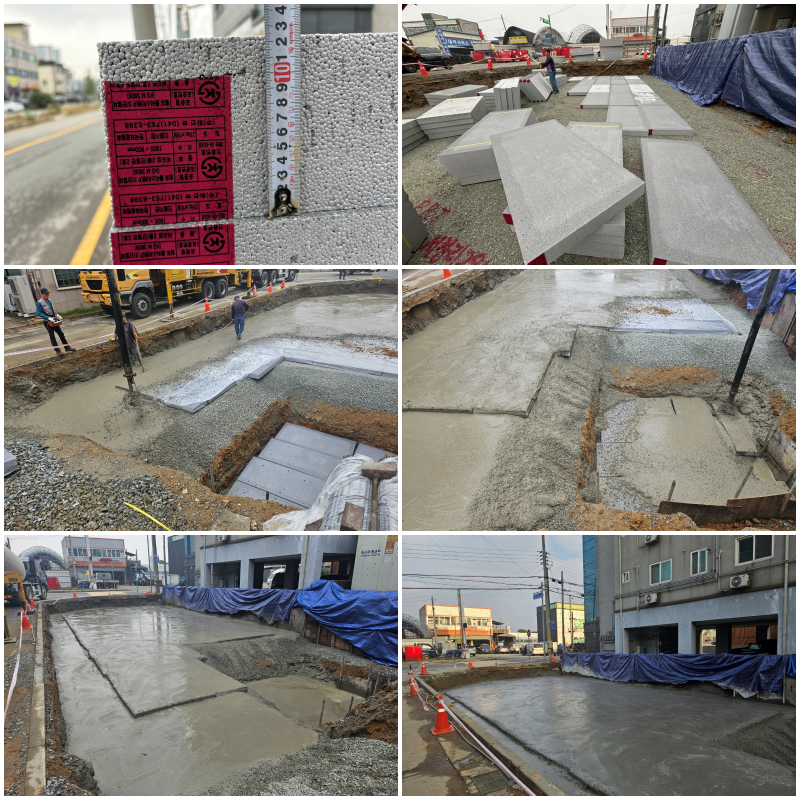

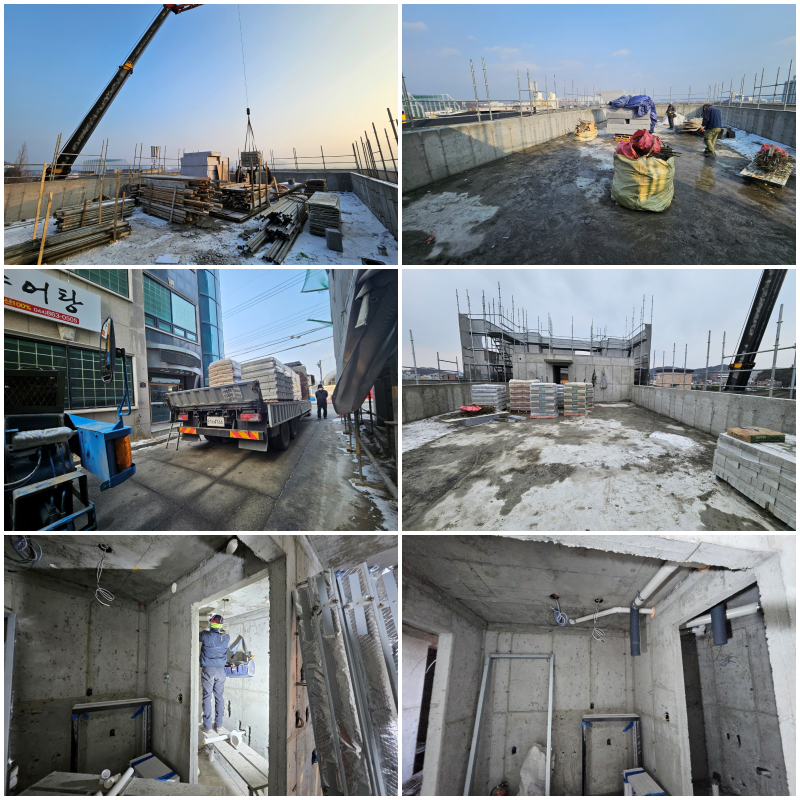

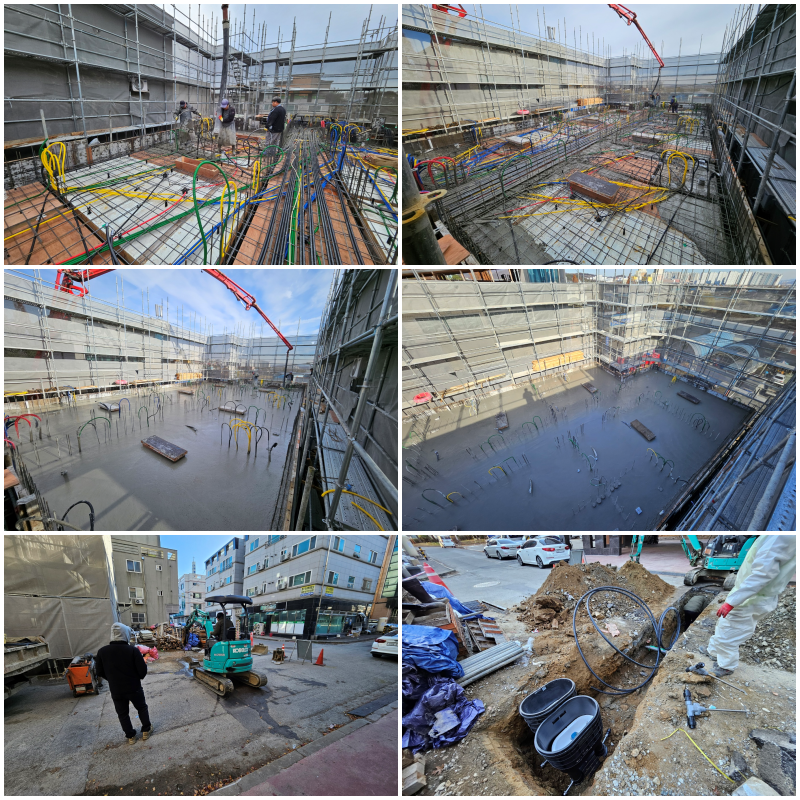

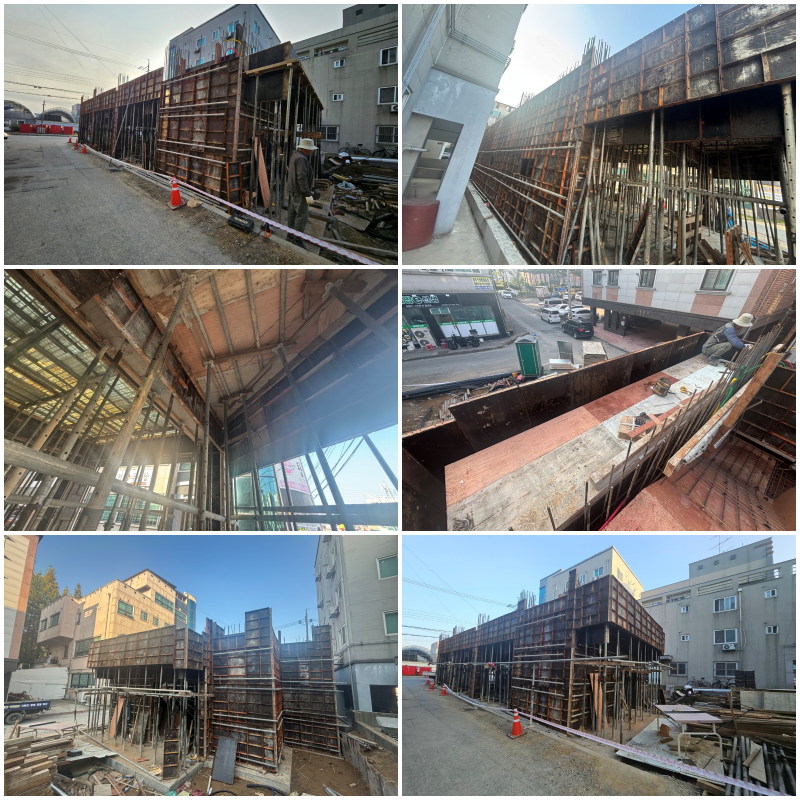

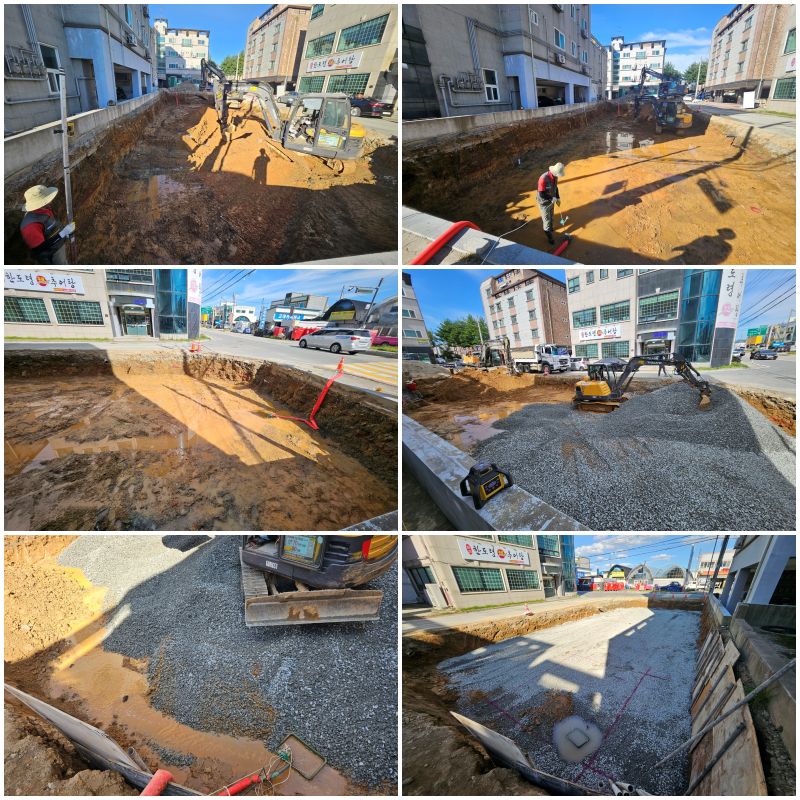

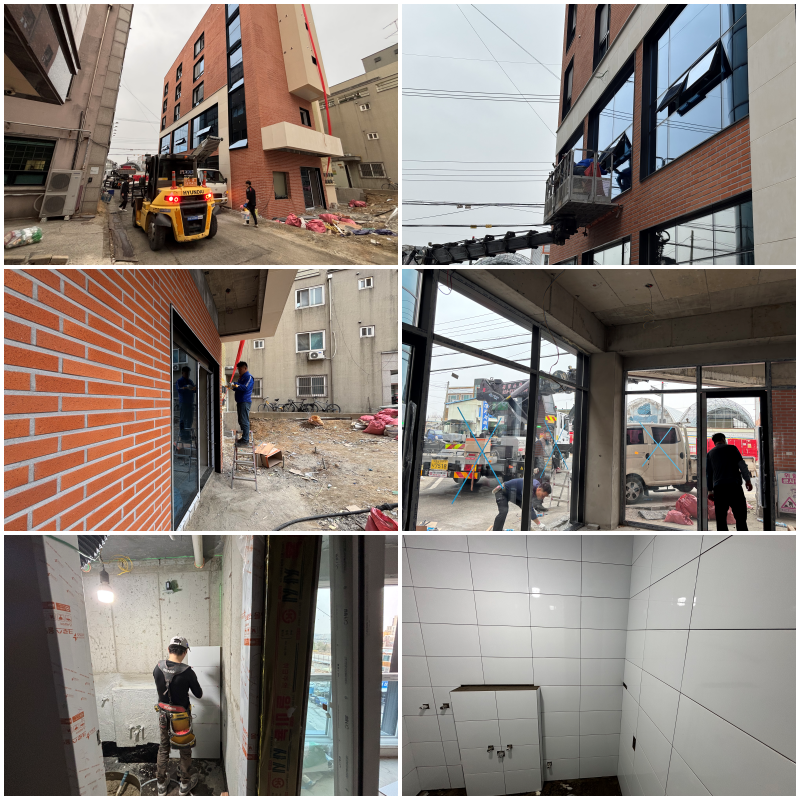

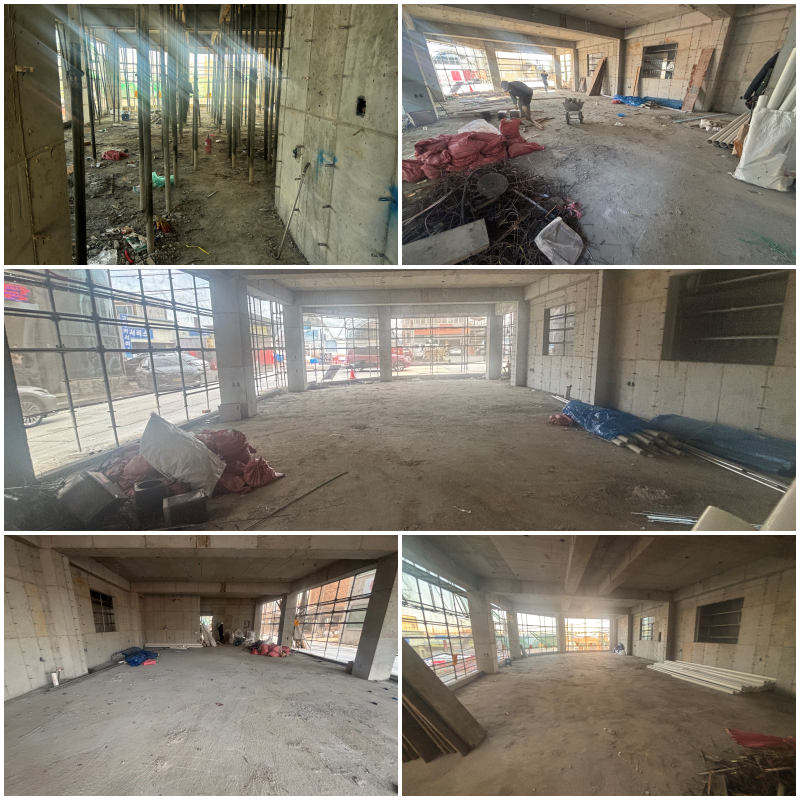

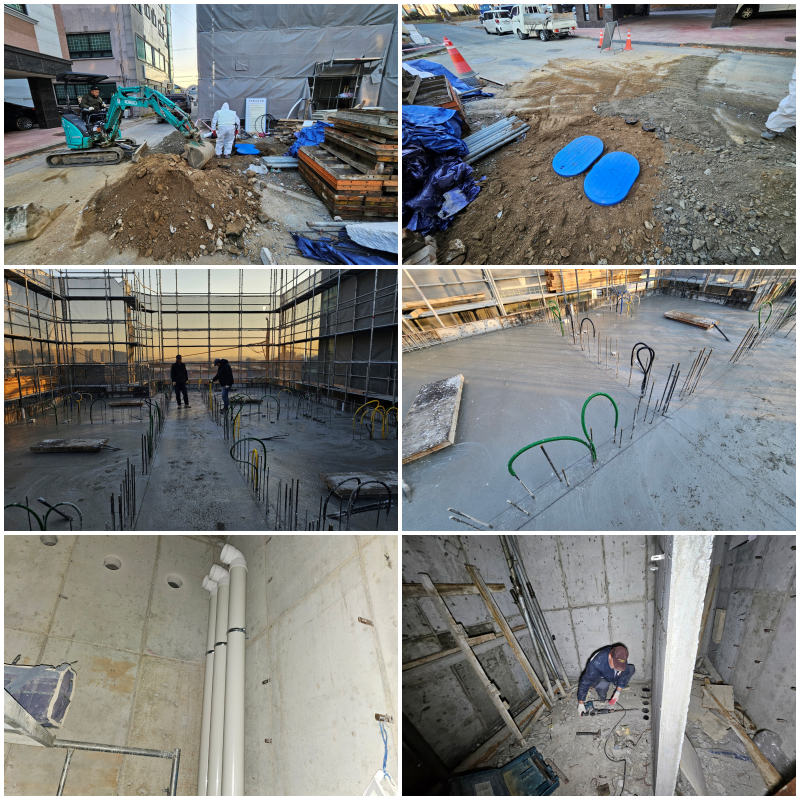

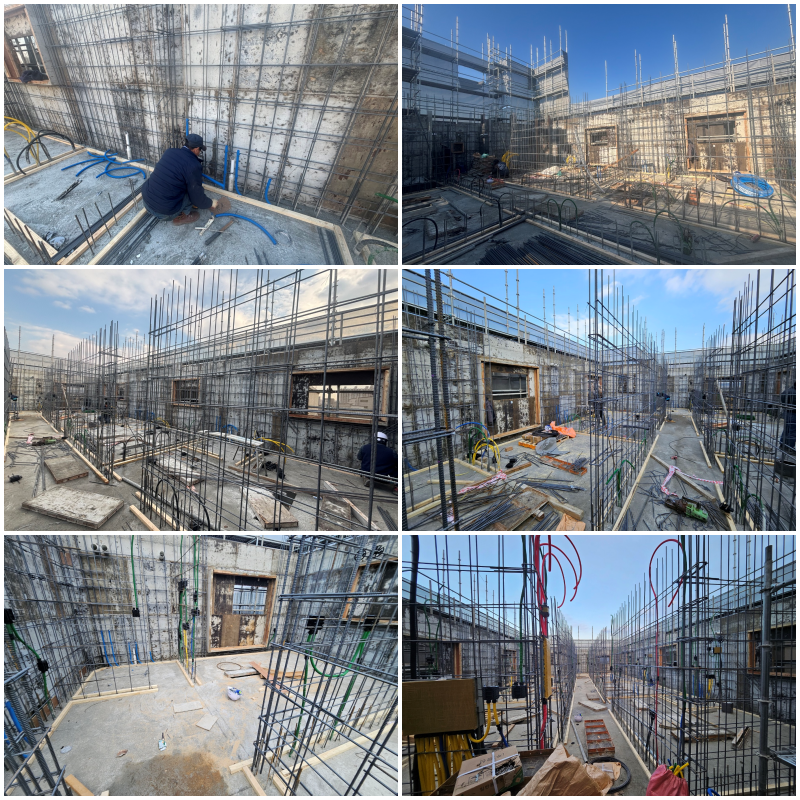

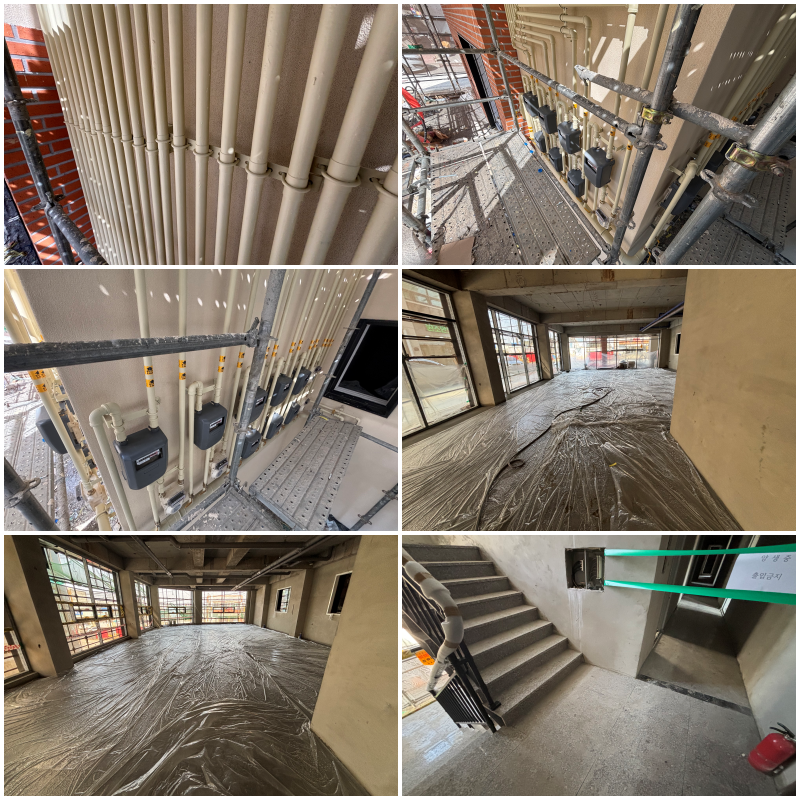

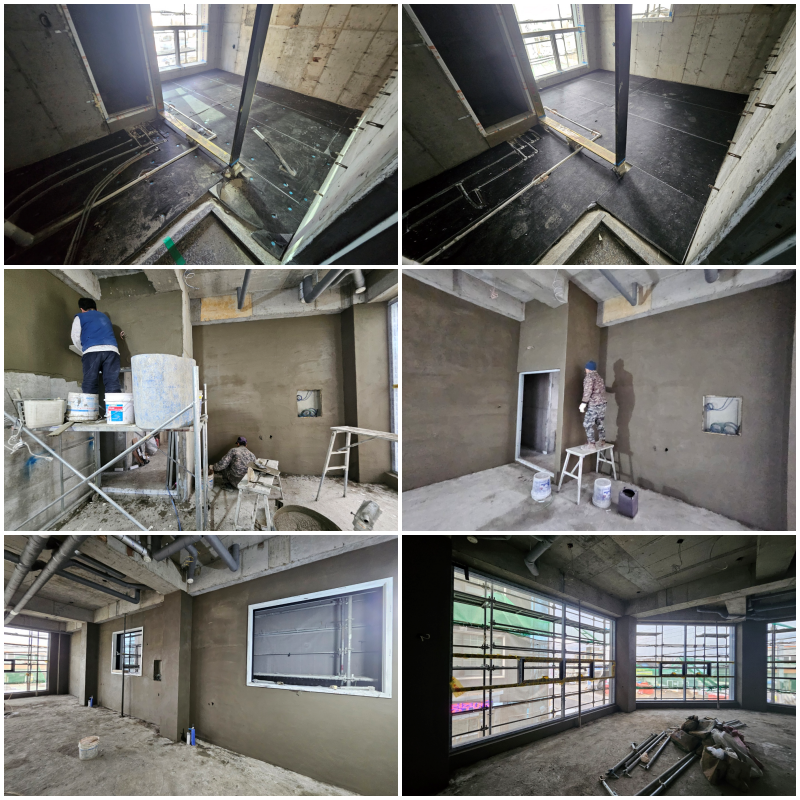

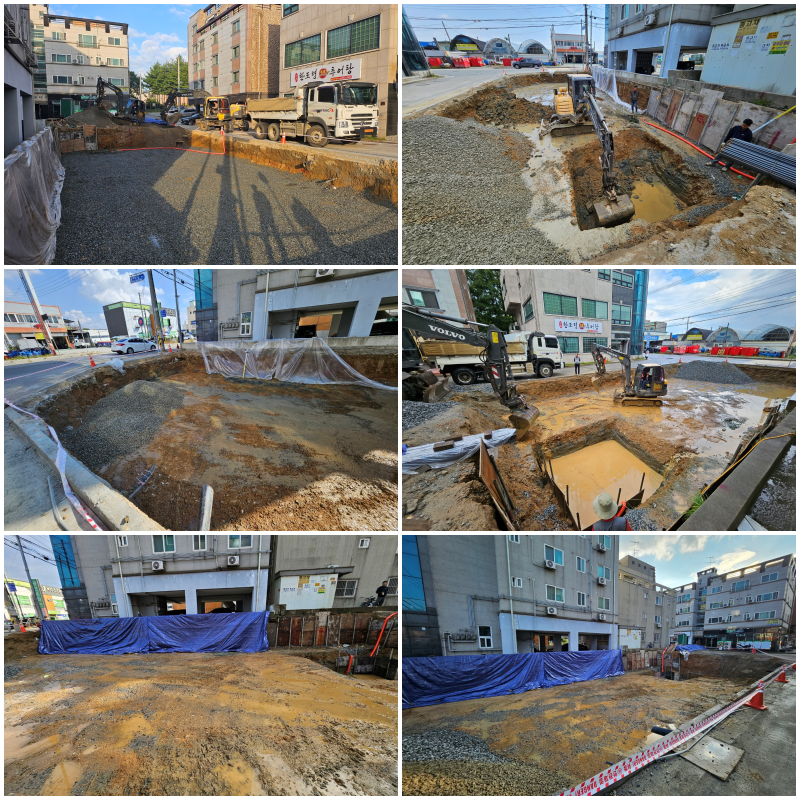

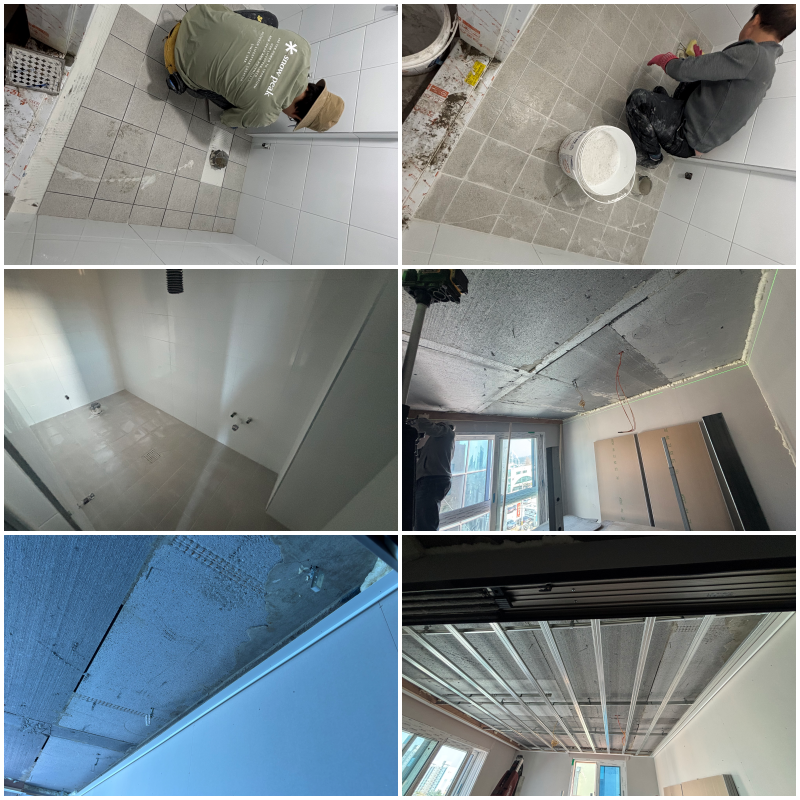

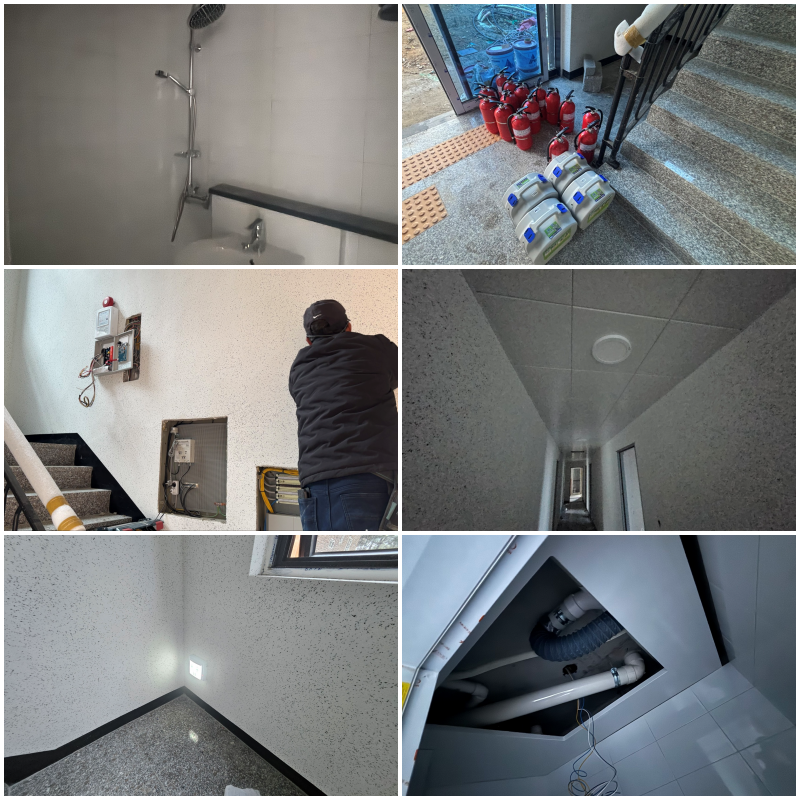

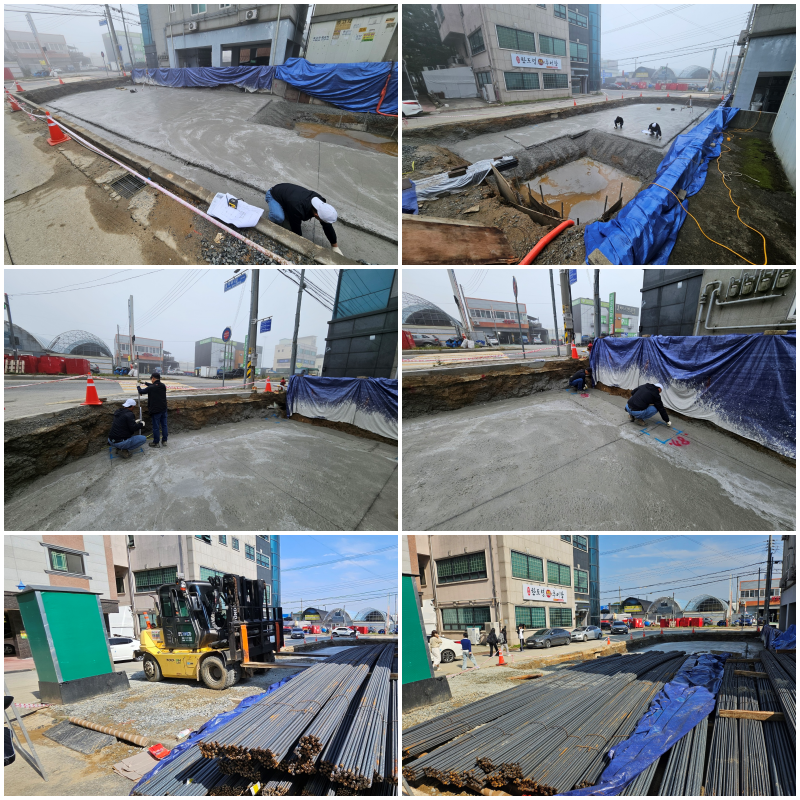

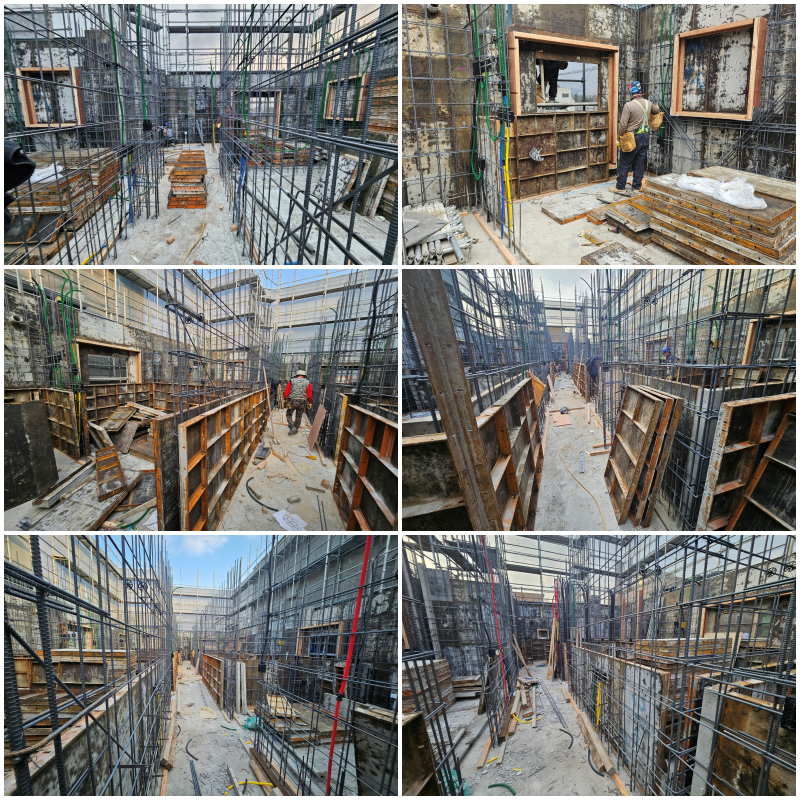

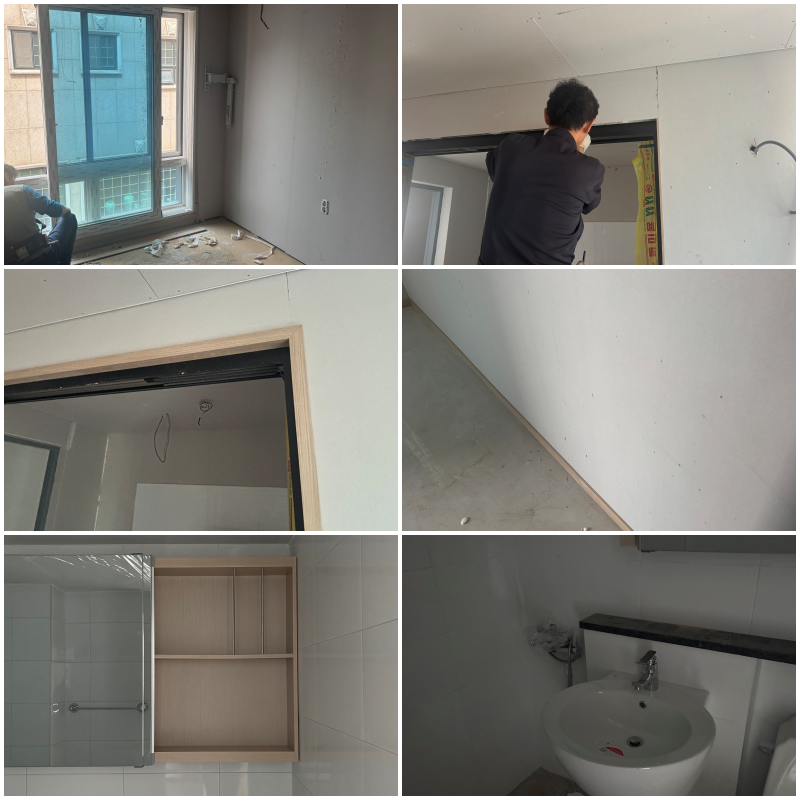

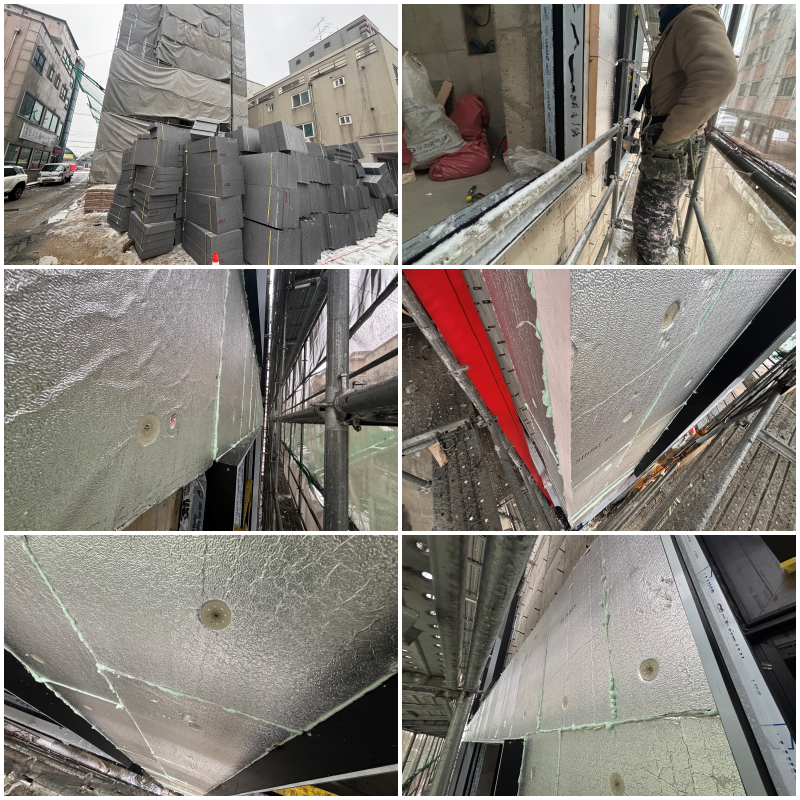

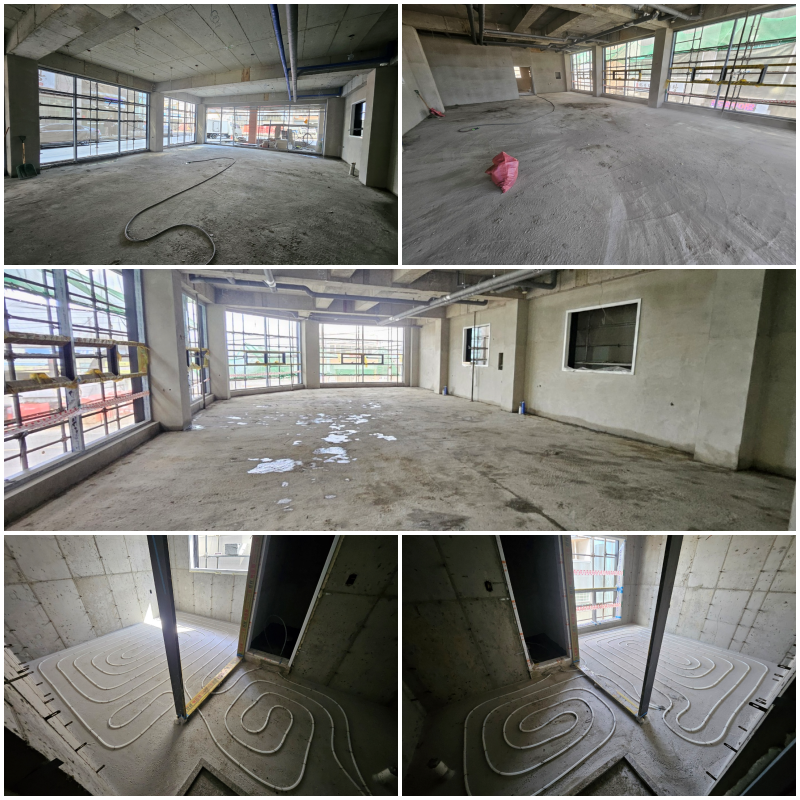

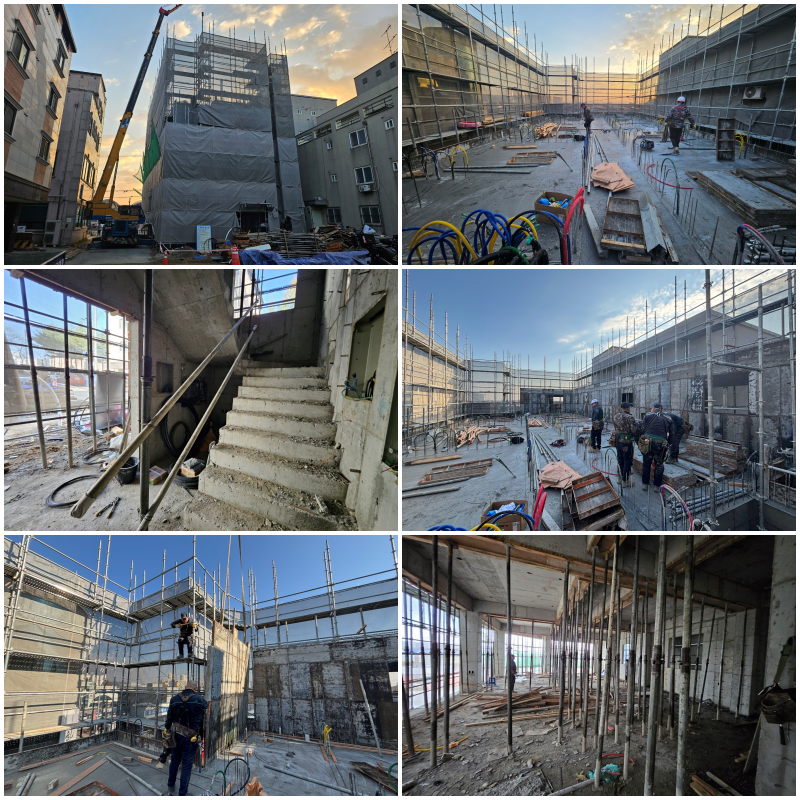

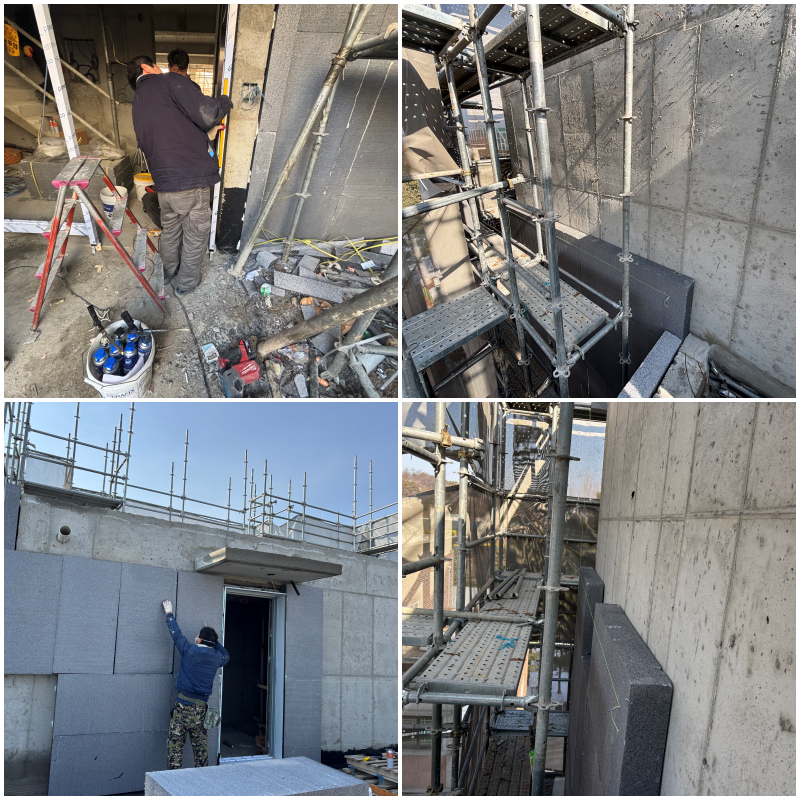

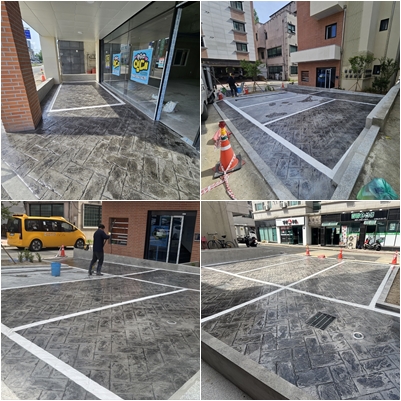

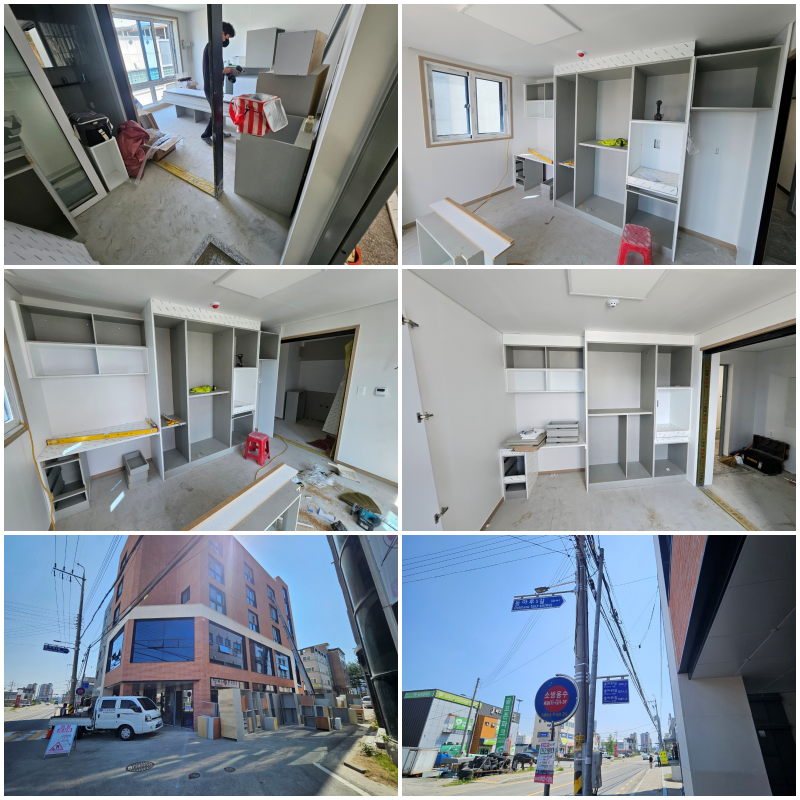

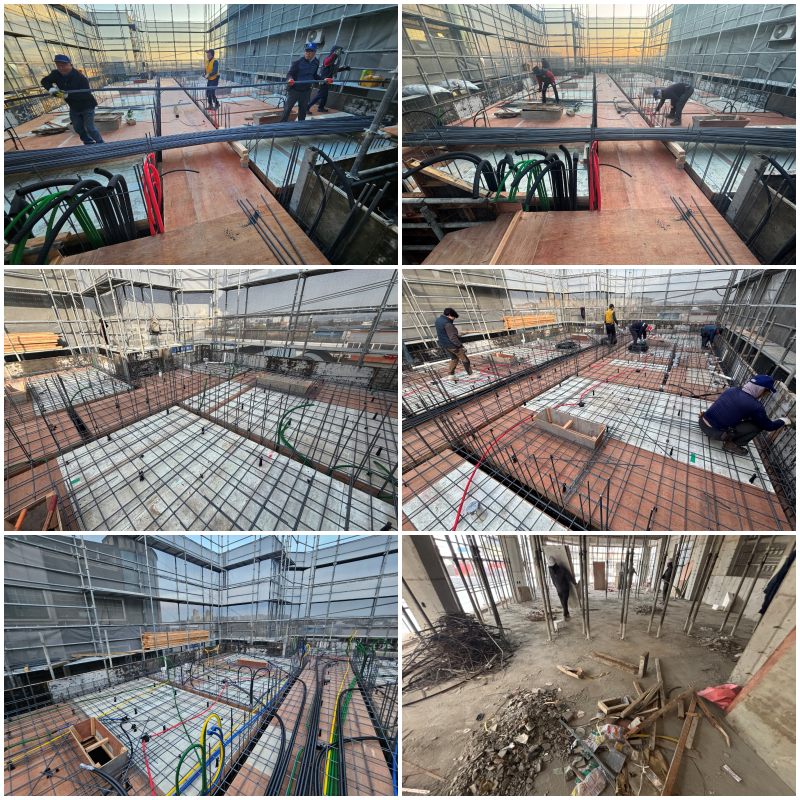

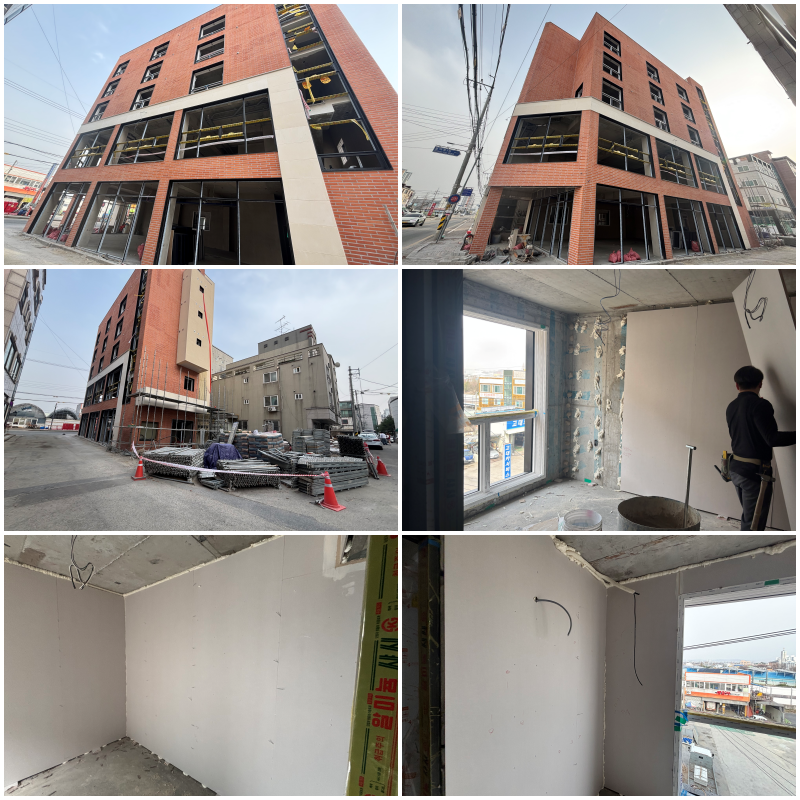

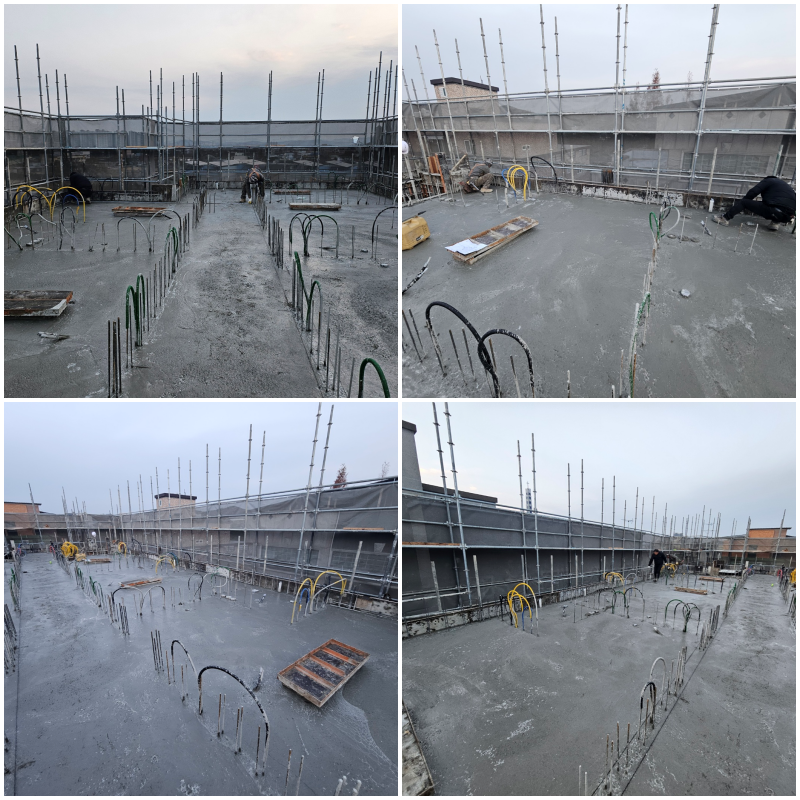

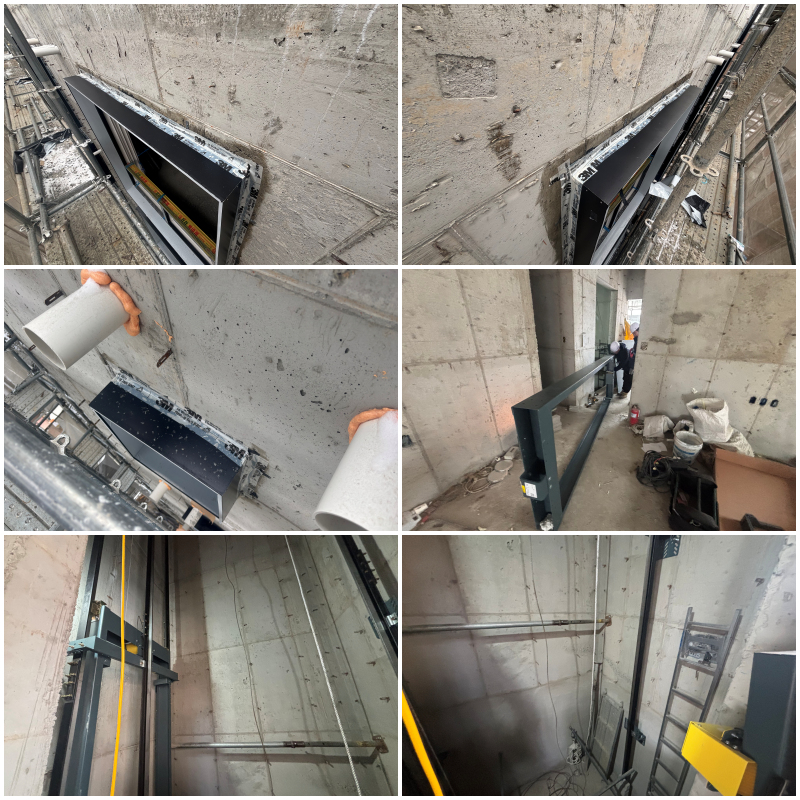

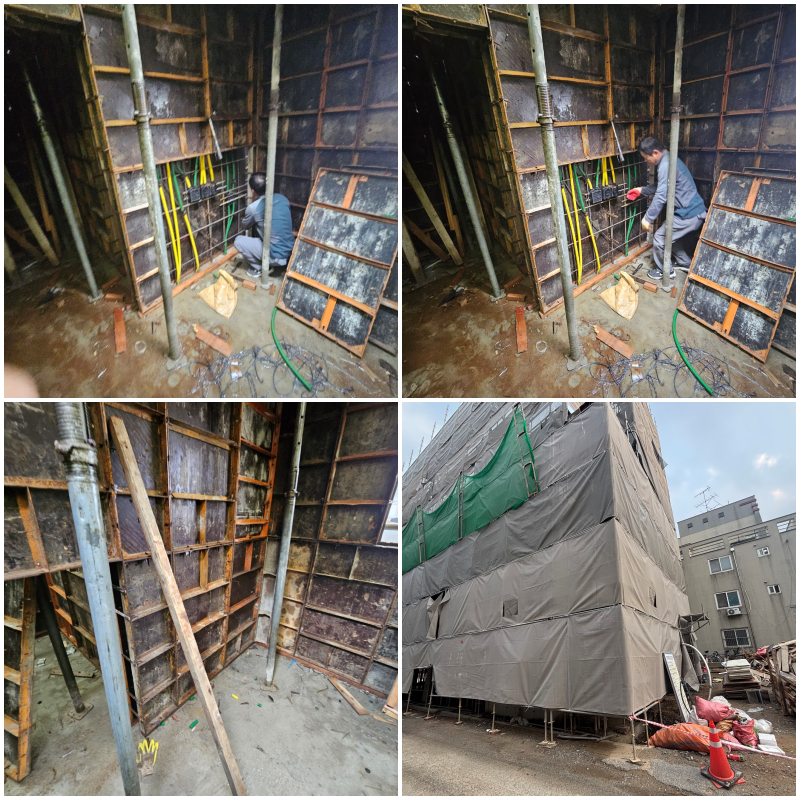

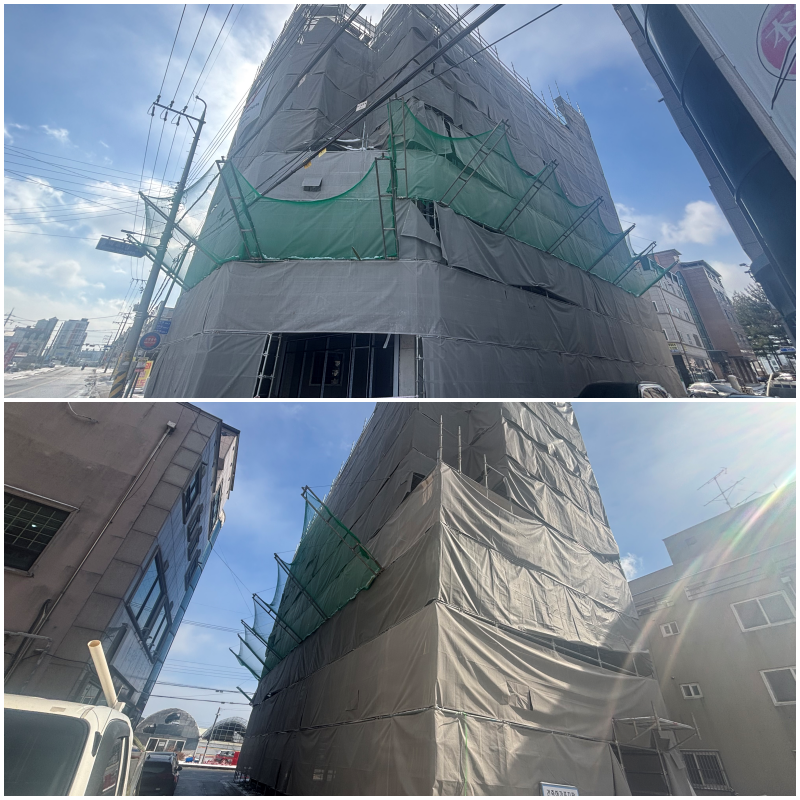

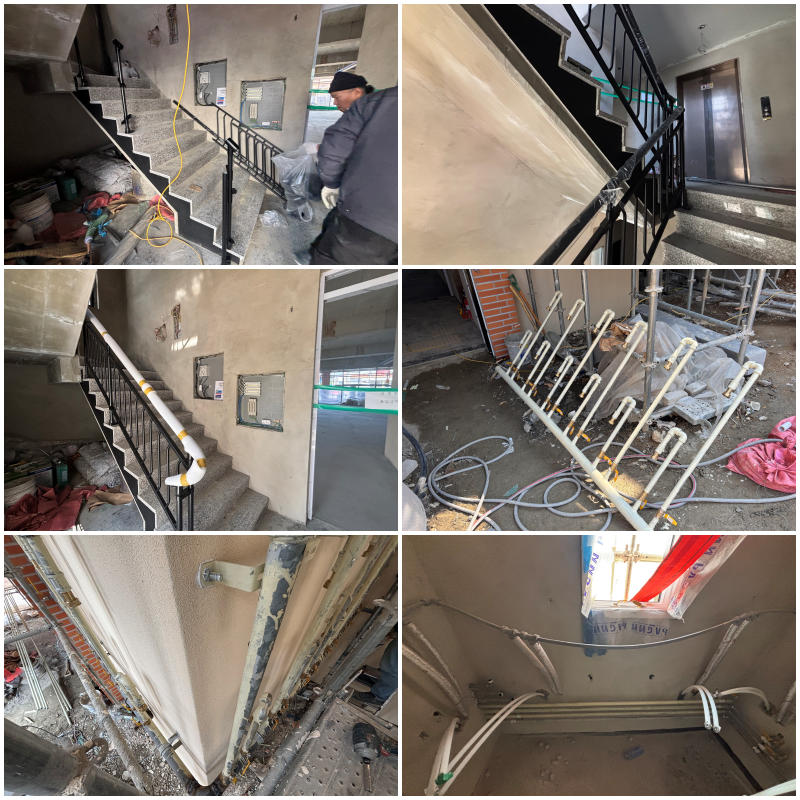

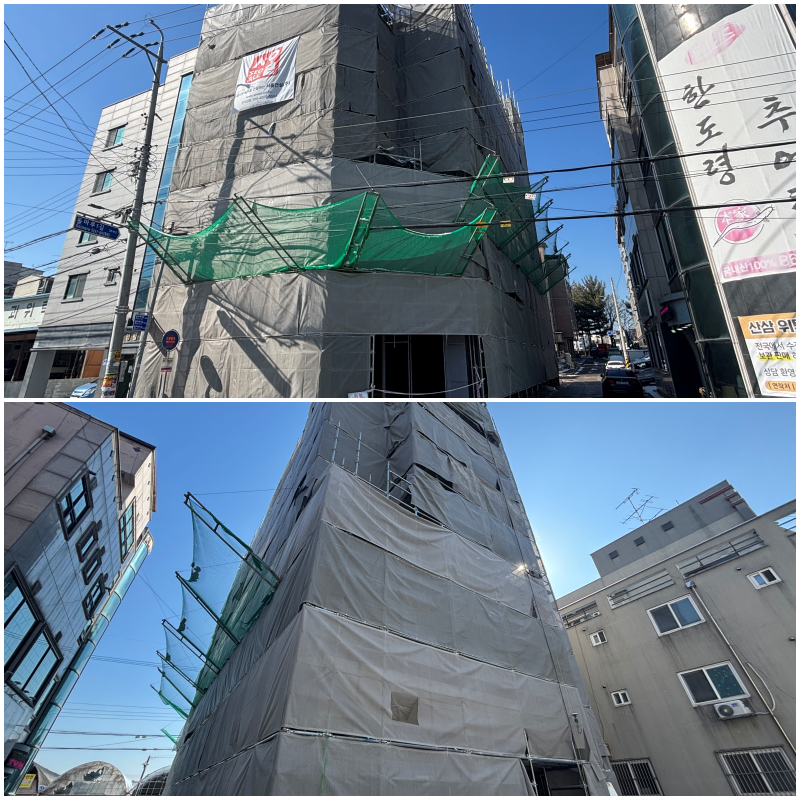

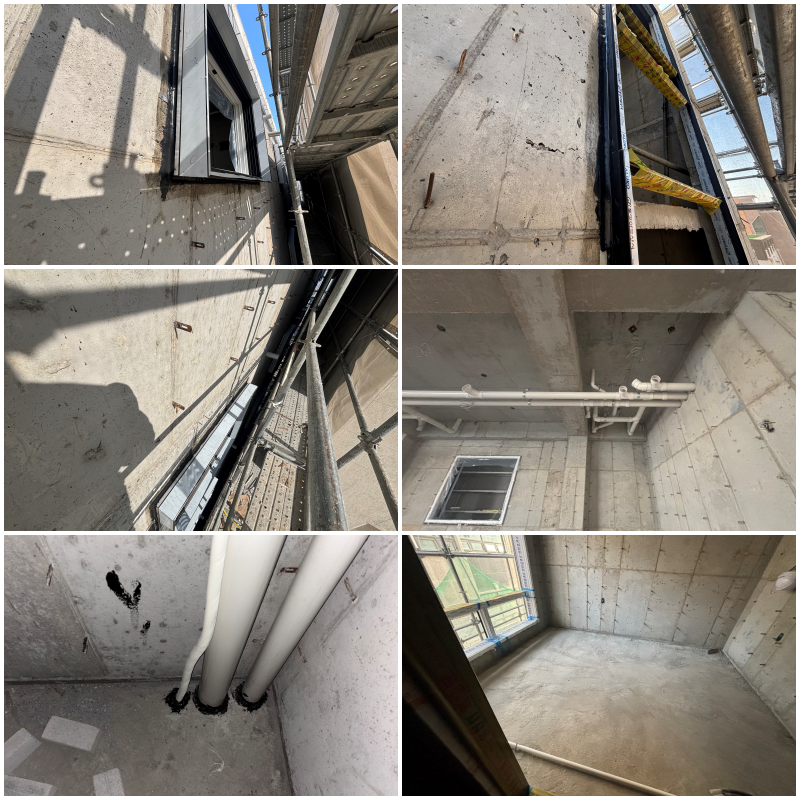

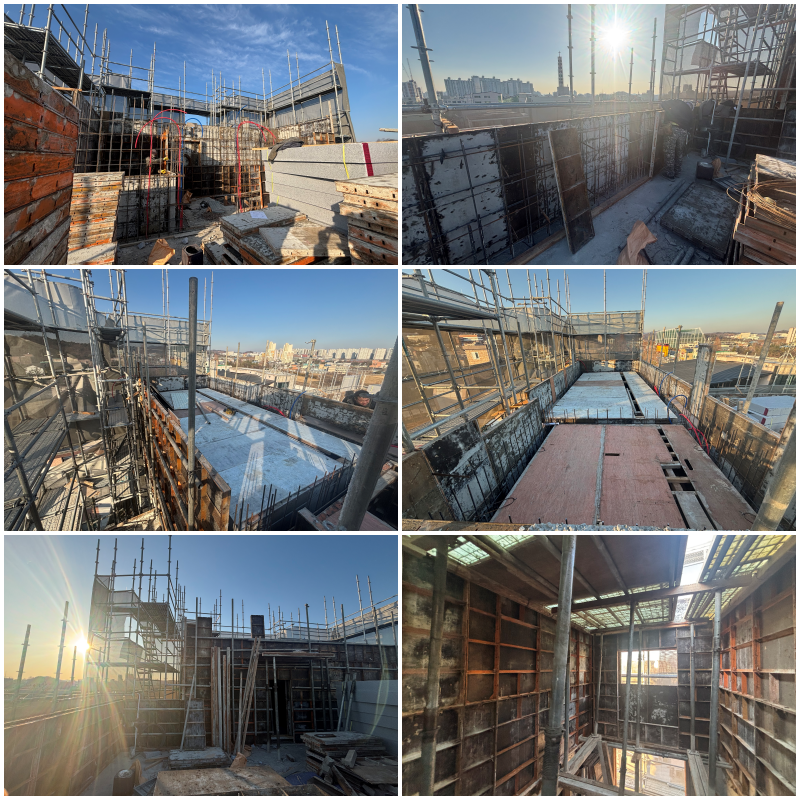

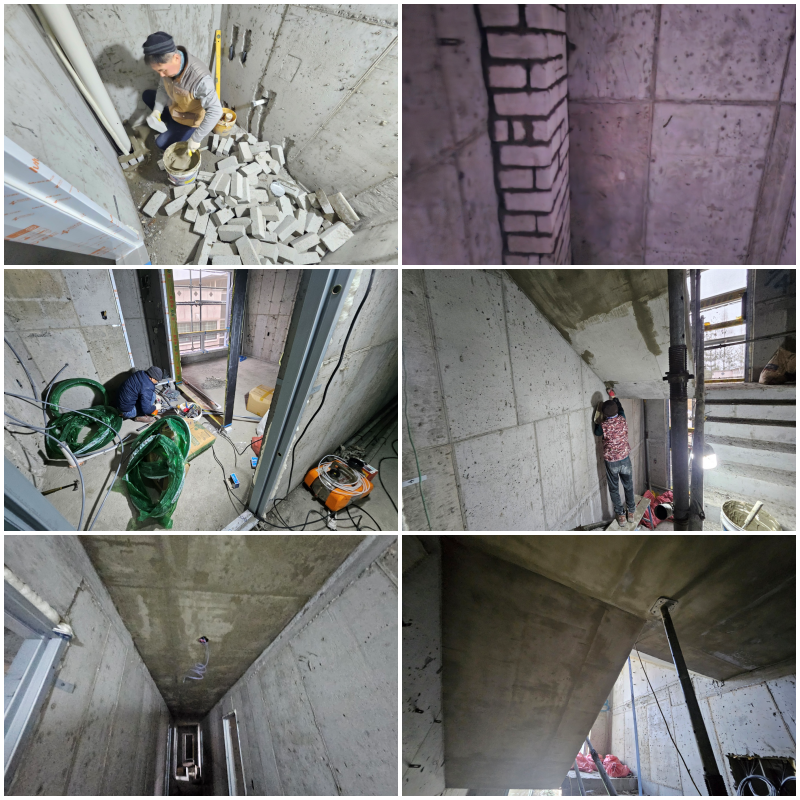

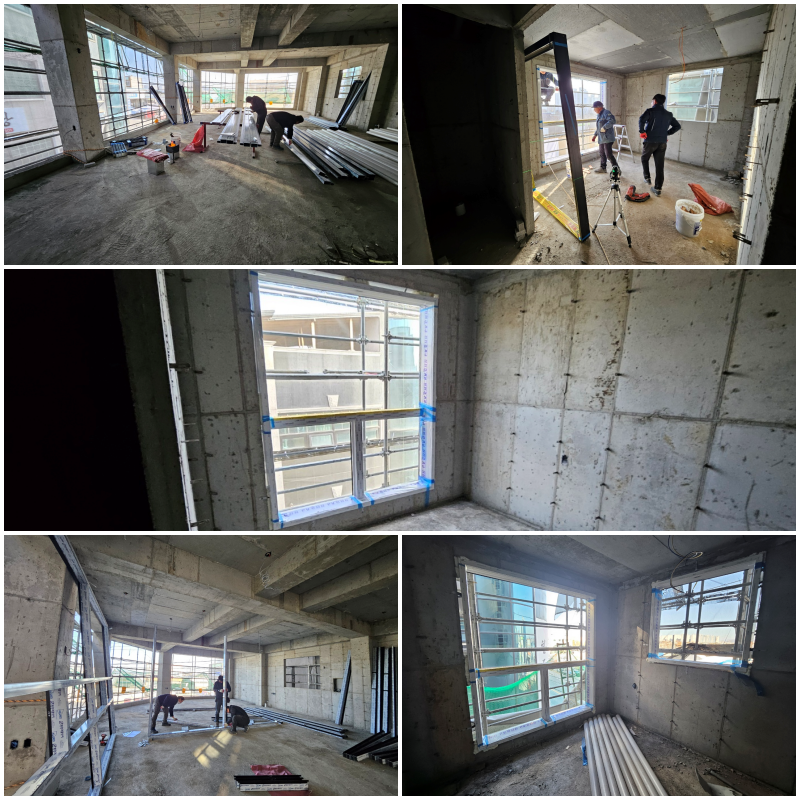

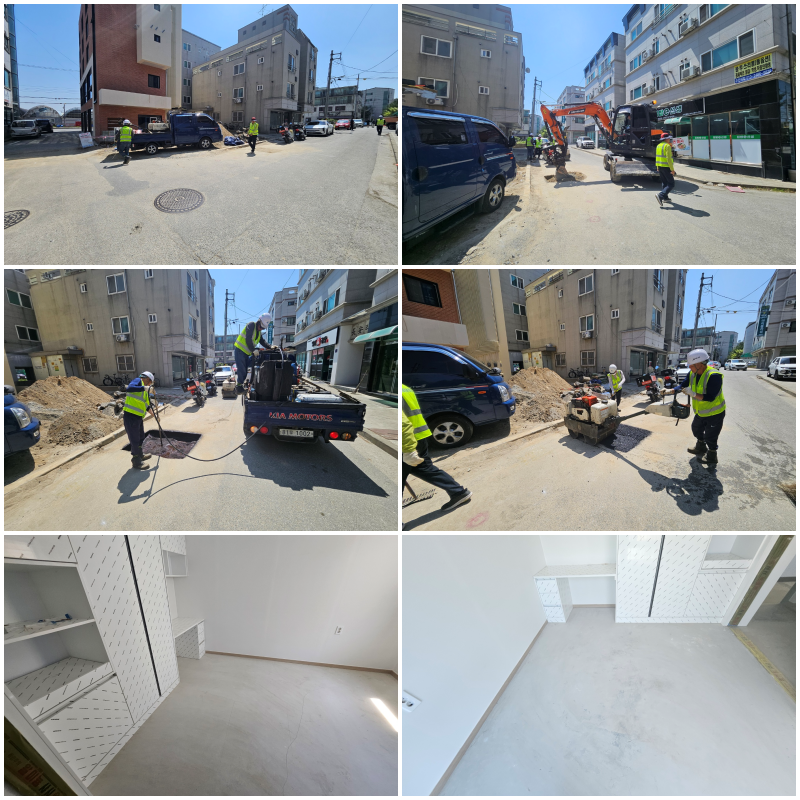

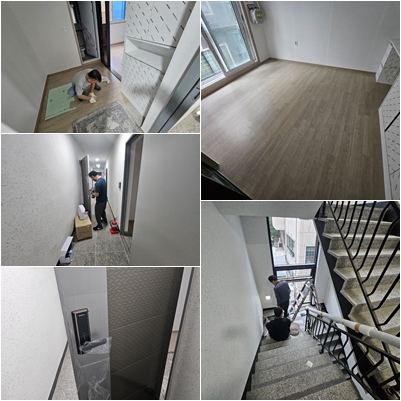

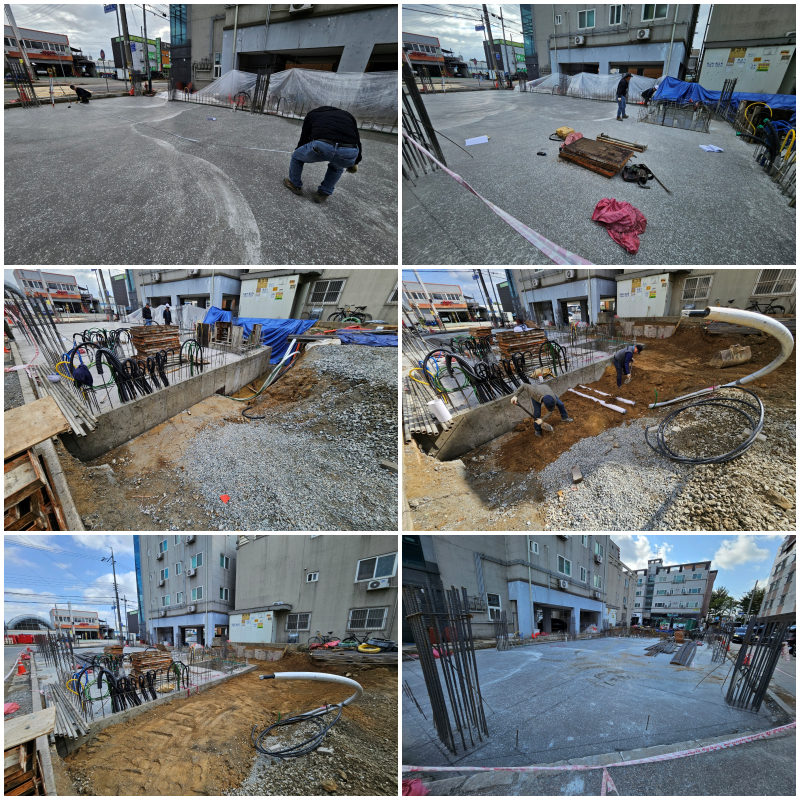

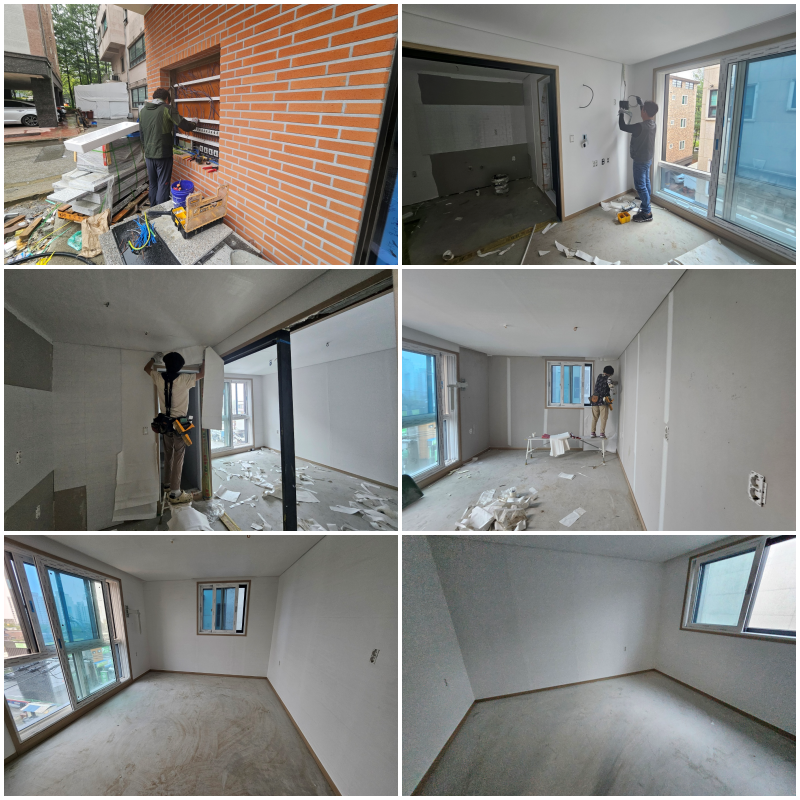

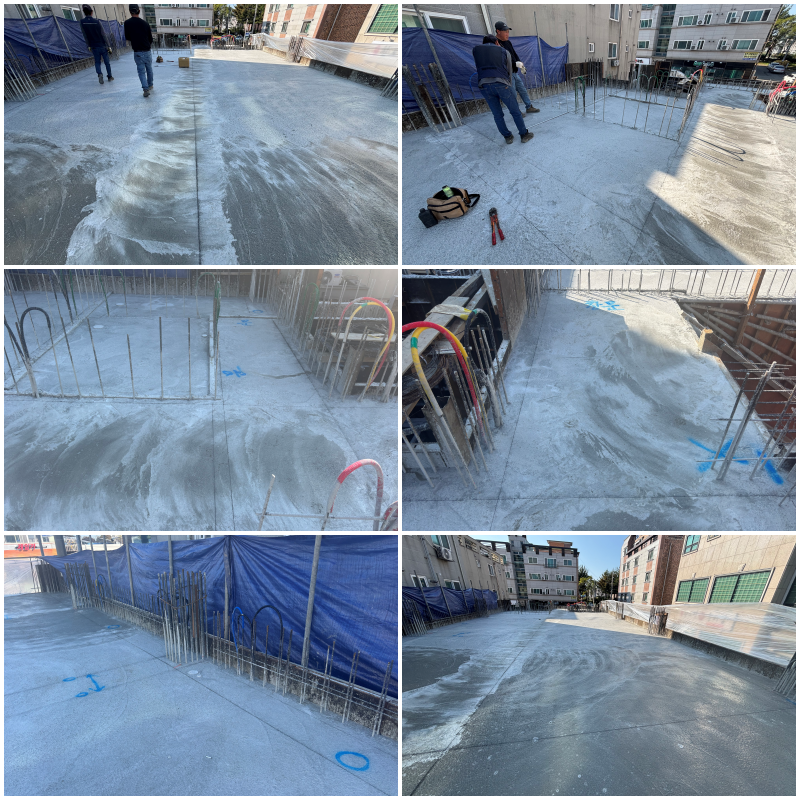

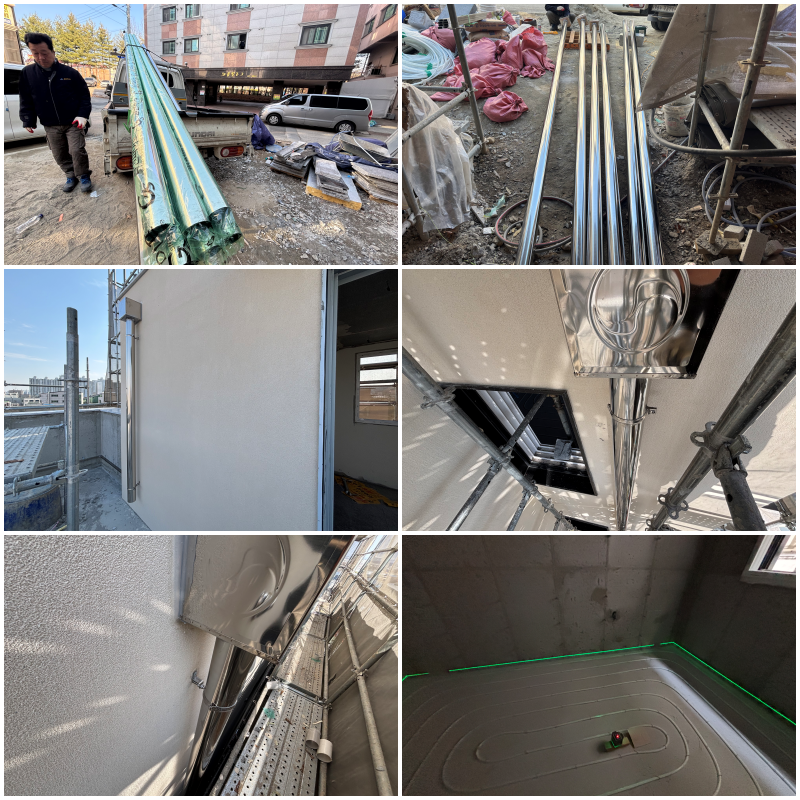

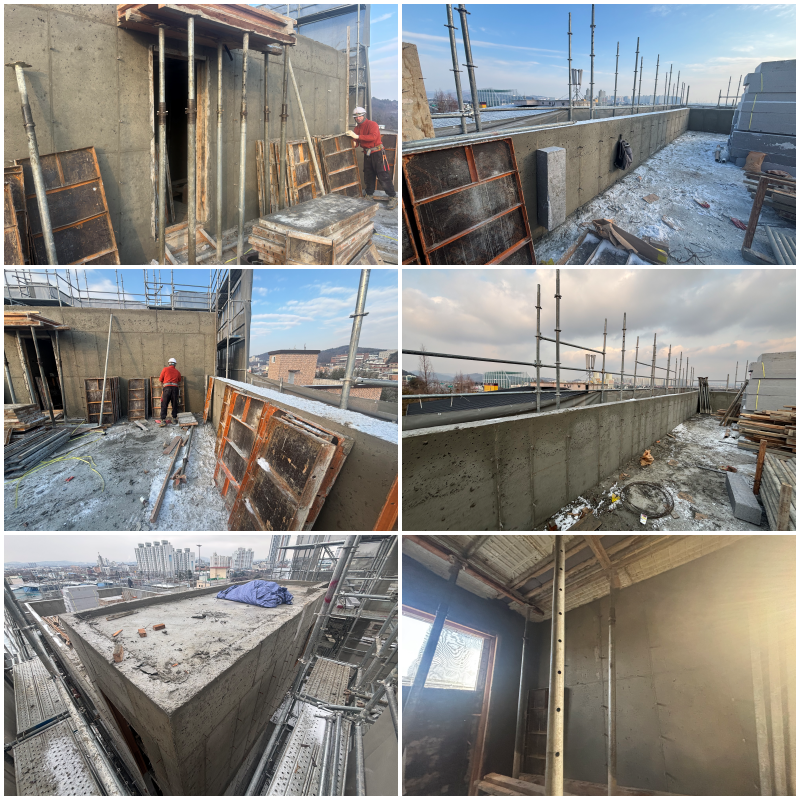

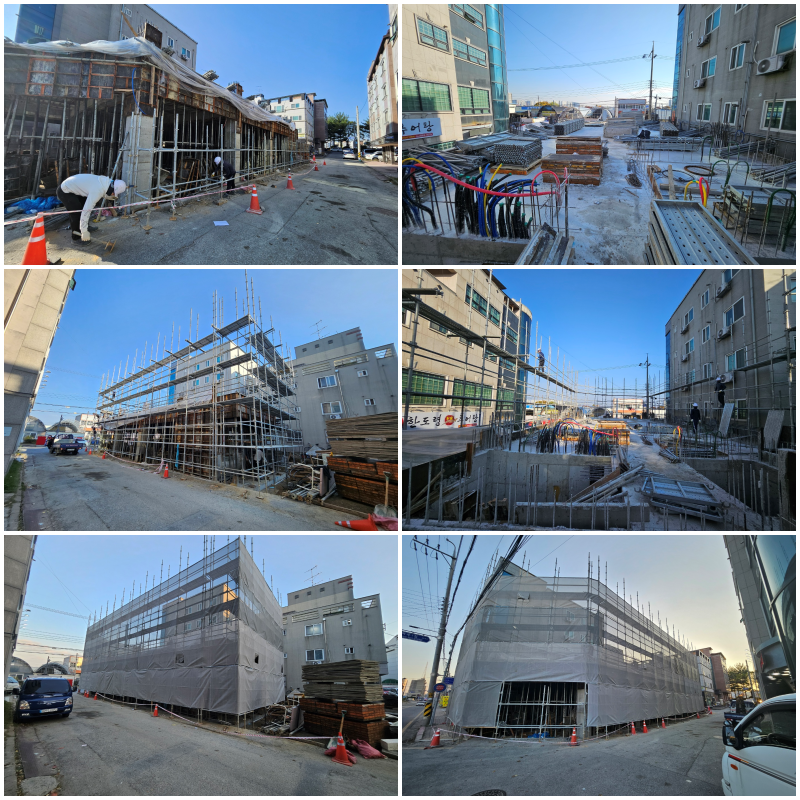

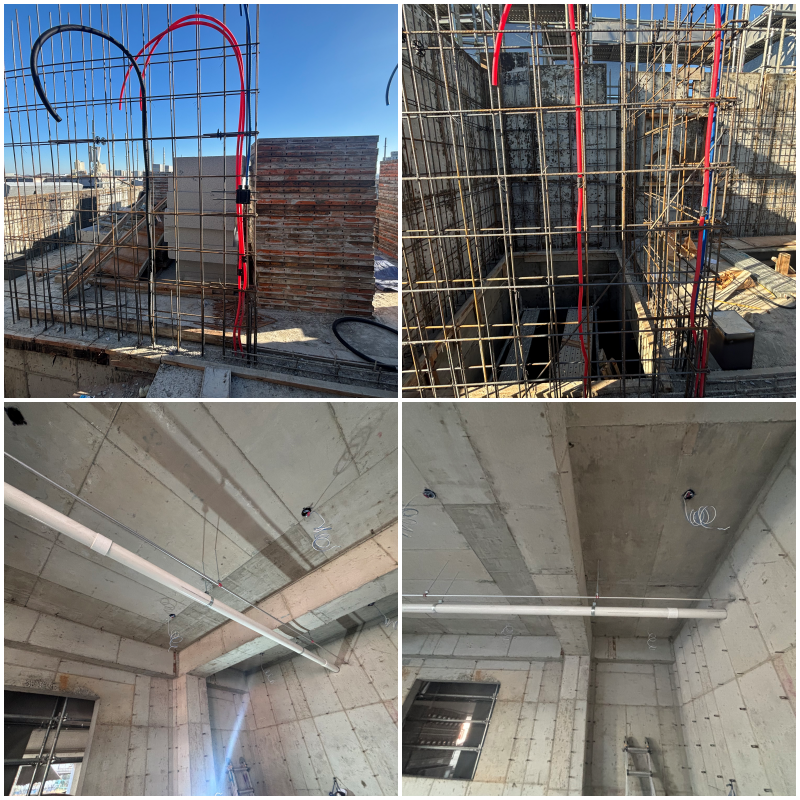

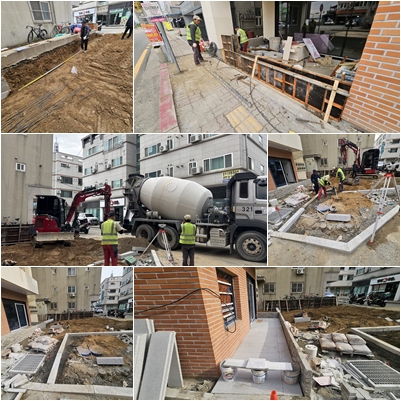

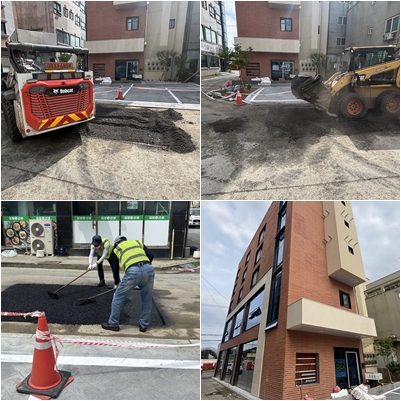

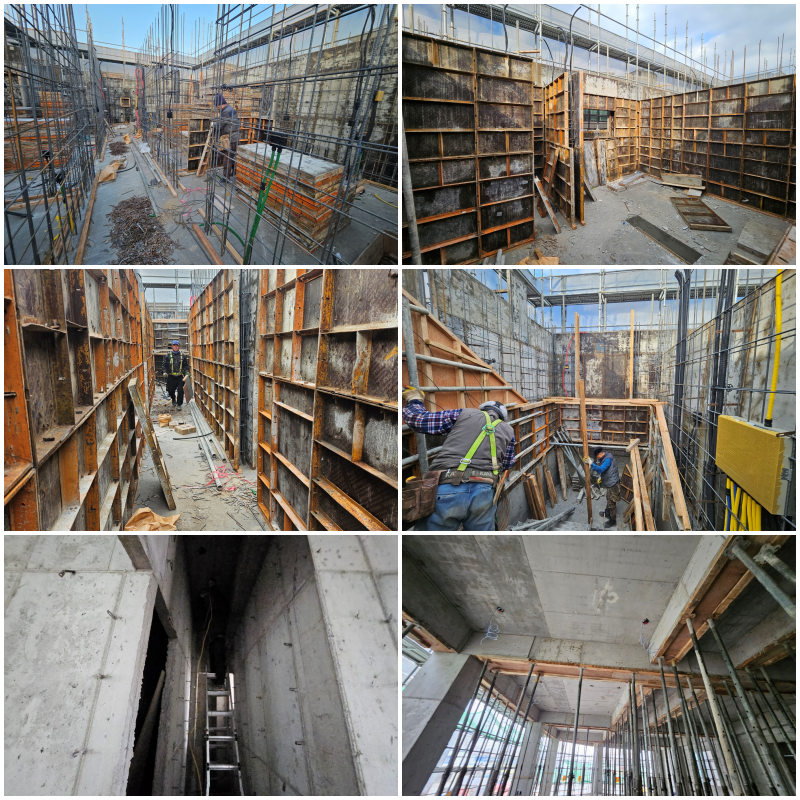

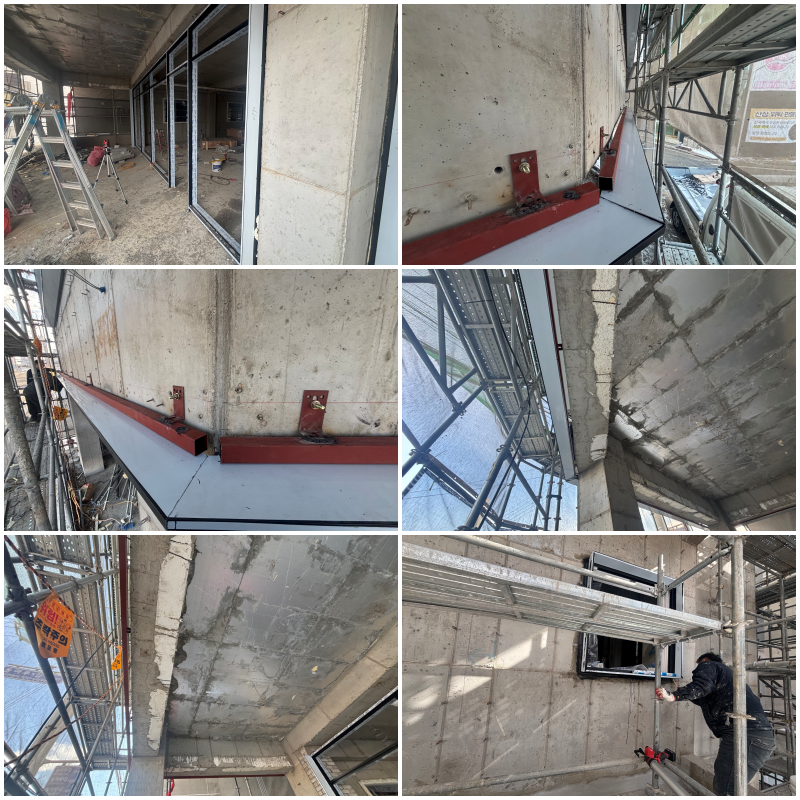

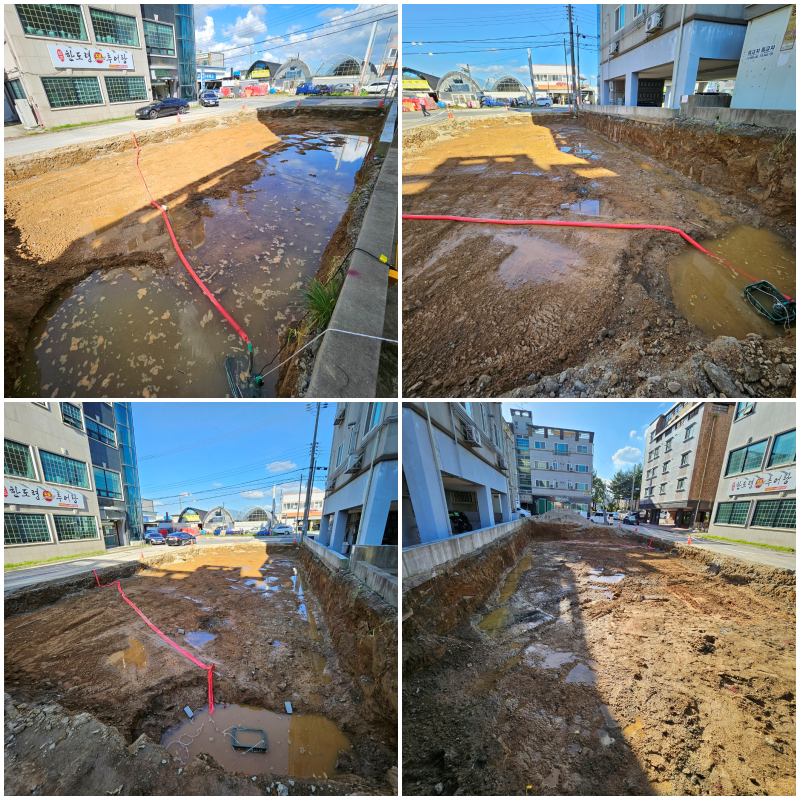

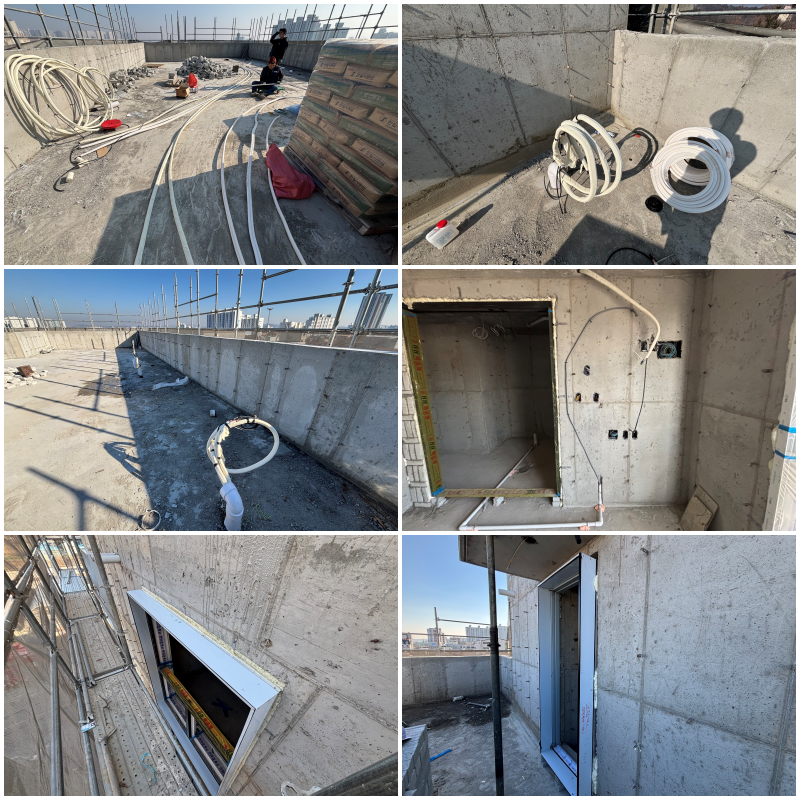

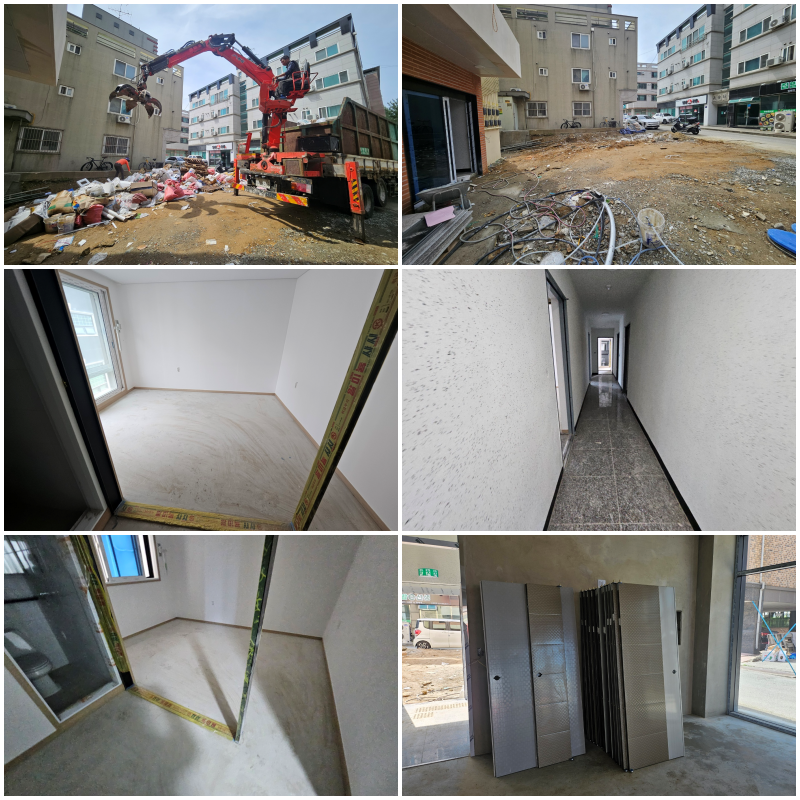

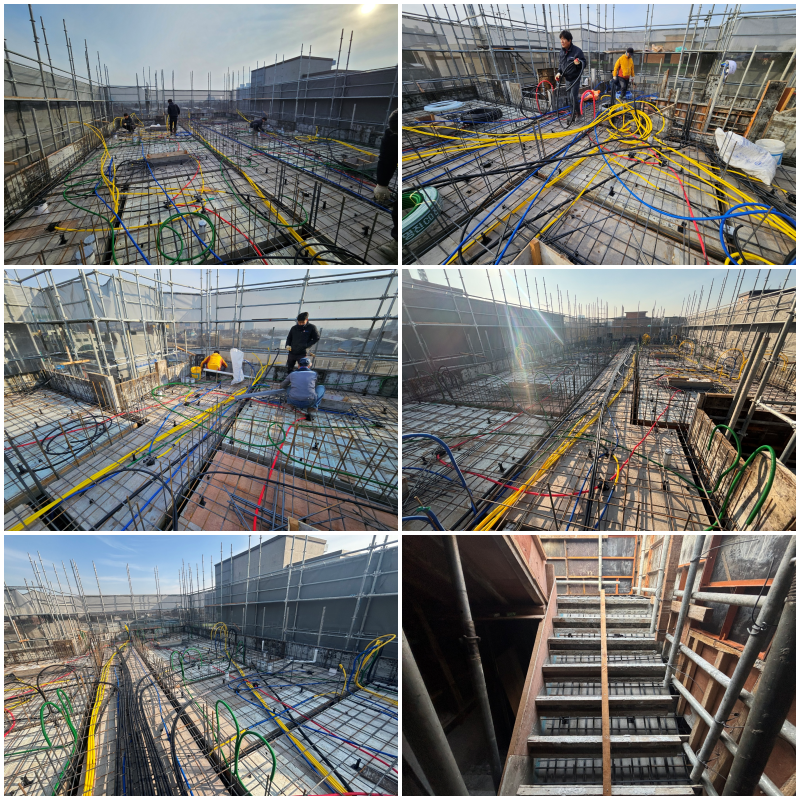

서창리 상가주택 신축공사 대지면적321.2㎡구조철근콘크리트조건폐율56.91%(법정:60%)용적률237.18%(법정:250%)연면적761.84㎡시공서올건설(주) 설계길건축사사무소 2024.09.19(목) 내용 2024.09.20(금) 내용 - 현장정리 2024.09.24(화) 내용 -터파기 및 토사반출 -평판재하시험 2024.09.25(수) 내용 -기초바닥 양수작업 2024.09.26(목) 내용 -바닥양수작업 2024.09.30(월) 내용 -터파기 및 일부잡석시공 -건축주 퍼즐쏘일공법 변경(예정)으로 인한 작업중지 2024.10.10(목) 내용 -E/V피트 및 추가터파기 2024.10.14(월) 내용 -기초 퍼즐쏘일 시공(바닥 파이프매입) 2024.10.15(화) 내용 -기초 퍼즐쏘일 시공(바닥 골재포설 및 다짐) -평판재하시험 2024.10.16(수) 내용 - 기초 단열재깔기,PE필름깔기 - 버림콘크리트 타설 2024.10.17(목) 내용 -기초 먹메김 -기초 철근 정리 2024.10.18(금) 내용 -기초철근 가공 및 배근 -기초 설비배관시공 2024.10.20(일) 내용 -기초철근배근 -기초형틀시공 -우수배관 시공 2024.10.21(월) 내용 -기초 전기배관 작업 -기초 콘크리트 타설 2024.10.22(화) 내용 -기초 콘크리트 양생 2024.10.23(수) 내용 -1층 바닥 먹메김 -기초 형틀 해체 -기초 외부 되메우기 작업 2024.10.24(목) 내용 -1층 수평목 작업 -1층 기둥,벽체 철근배근 -주출입구 바닥 일부타설 2024.10.25(금) 내용 -1층 벽체,기둥 철근배근 -형틀 자재 반입 및 외벽거푸집 제작,시공 -1층 벽체 전기배관 시공 -1층 벽체 설비배관 시공 2024.10.26(토) 내용 -1층 내,외부 벽체 형틀 시공 2024.10.28(월) 내용 -1층 계단 형틀시공 -2층 바닥,보 슬라브 형틀 시공 -2층 바닥,보 슬라브 철근 가공 2024.10.29(화) 내용 -2층 바닥 보,슬라브.형틀시공 -필로티구간 단열재 시공 -2층 바닥 설비슬리브 시공 2024.10.30(수) 내용 -2층 바닥 보,슬라브 형틀시공 -1층 벽체 거푸집 잔손보기 2024.10.31(목) 내용 -2층 바닥 보,슬라브 철근배근 -2층 바닥 전기배관작업 2024.11.01(금) 내용 -1층 콘크리트 타설 2024.11.02(토) 내용 - 2층바닥 먹메김 2024.11.04(월) 내용 -시스템비계자재 반입 2024.11.05(화) 내용 -외부 시스템비계 설치 2024.11.07(목) 내용 -2층 외벽거푸집 시공 -2층 기둥,벽체 철근배근 -2층 벽체 전기배관 시공 -2층 벽체 설비배관 시공 2024.11.08(금) 내용 -2층 내부 기둥,벽체 형틀시공 2024.11.09(토) 내용 -3층 바닥 보,슬라브 형틀제작 및 시공 2024.11.11(월) 내용 -3층 바닥 슬라브 형틀 시공 -3층 바닥 설비 슬리브 시공 -3층 바닥보,슬라브 철근자재반입 및 가공 2024.11.12(화) 내용 -3층 바닥 보,슬라브 철근배근 2024.11.13(수) 내용 -3층 바닥 설비배관 시공 -3층 바닥 전기배관 시공 -주차장구간 현장정리 2024.11.14(목) 내용 -2층 콘크리트 타설 2024.11.15(금) 내용 -콘크리트 양생 -3층 바닥 먹메김 2024.11.16(토) 내용 - 외부 시스템비계 인상 - 2층 벽체 거푸집해체 2024.11.18(월) 내용 -외부 시스템비계 낙하물방지망 설치 -2층 외부벽체거푸집 해체 2024.11.19(화) 내용 -3층 바닥 수평목 작업 -3층 외벽 거푸집 시공 2024.11.20(수) 내용 -3층 벽체 철근배근 -3층 벽체 전기배관 시공 -3층 벽체 설비배관 시공 2024.11.21(목) 내용 -3층 내부벽체 거푸집 시공 2024.11.22(금) 내용 -3층 내부벽체 거푸집 시공 2024.11.23(토) 내용 -3층 내부벽체 거푸집 잔손보기 -4층 바닥 슬라브 형틀 시공 -4층 바닥 설비 슬리브 시공 2024.11.25(월) 내용 -4층 바닥 슬라브 철근배근 -4층 바닥 슬라브 형틀잔손보기 -4층 바닥 전기,설비배관 시공 -1층 슬라브형틀 해체 및 정리 2024.11.26(화) 내용 -우천으로 인한 타설작업 취소 -눈 대비 작업현장 천막보양 2024.11.28(목) 내용 -우천으로 인한 타설연기 2024.11.29(금) 내용 -4층 벽체철근 철근가공 -3층 벽체전기,통신배관 수정작업 2024.12.02(월) 내용 - 3층 벽체 거푸집설치 2024.12.03(화) 내용 -3층 콘크리트 타설 -수도계량기 설치 2024.12.04(수) 내용 -콘크리트 양생 -4층 바닥 먹메김 -수도계량기 잔여시공 -1층 설비배관 시공 2024.12.05(목) 내용 -4층 외벽 거푸집 시공 -4층 바닥 수평목 시공 -2층 형틀자재 정리 2024.12.06(금) 내용 -4층 벽체 철근배근 -4층 벽체 전기배관 시공 -4층 벽체 설비배관 시공 -3층 형틀자재 4층 인상 -외부비계 벽이음시공 2024.12.07(토) 내용 -4층 내부벽체 거푸집 시공 -2층 전기입선 작업 2024.12.09(월) 내용 - 5층 바닥슬라브 형틀시공 - 5층 바닥슬라브 설치슬리브시공 - 1층 화장실 설비배관 입상 2024.12.10(화) 내용 -5층 바닥 슬라브 철근배근 2024.12.11(수) 내용 -5층 바닥 설비배관 시공 -5층 바닥 전기배관 시공 2024.12.12(목) 내용 -4층 콘크리트 타설 2024.12.13(금) 내용 -콘크리트 양생 -5층 바닥 먹메김 2024.12.14(토) 내용 - 외부 시스템비계인상 - 4층 거푸집해체 - 5층 벽체 철근가공 2024.12.16(월) 내용 - 5층 외벽 거푸집시공 - 5층 바닥 수평목시공 - 1층 화장실 급수배관작업 2024.12.17(화) 내용 -5층 벽체 철근배근 -5층 벽체 전기배관 시공 -5층 벽체 설비배관 시공 2024.12.18(수) 내용 -4층 거푸집자재 5층 인상 -5층 내부벽체 거푸집 시공 2024.12.19(목) 내용 - 5층 내부벽체 거푸집시공 2024.12.20(금) 내용 -5층 벽체 형틀 시공 -옥상 바닥 슬라브 형틀 시공 2024.12.21(토) 내용 -옥상 바닥 슬라브 형틀 시공 -옥상 바닥 단열재 시공 -옥상 바닥 설비슬리브 시공 2024.12.23(월) 내용 -옥상 바닥 슬라브 철근배근 -옥상 바닥 전기배관 시공 -3층 설비배관 입상 2024.12.24(화) 내용 -5층 콘크리트 타설 -옥상바닥 기계미장 -3층 설비배관 입상 2024.12.26(목) 내용 -5층 콘크리트 양생 -3~4층 설비입상 및 수도배관작업 2024.12.27(금) 내용 - 5층 콘크리트양생 - 1,2층 형틀자재정리 2024.12.28(토) 내용 - 3,4층 현장 내부청소 - 5층 내부 거푸집해체 및 자재반출 - 외부거푸집인양 (5층->옥탑) 2024.12.30(월) 내용 - 옥탑 벽체 철근배근 - 옥탑 벽체 전기배관작업 2024.12.31(화) 내용 - 옥탑 벽체 전기배관작업 - 1층 상가배수 배관작업 2025.01.02(목) 내용 - 옥탑 슬라브 형틀작업 2025.01.03(금) 내용 - 옥탑 슬라브 단열재시공 2025.01.04(토) 내용 - 옥탑 슬라브 철근배근 - 옥탑 슬라브 전기배관작업 - 파라펫내부 거푸집작업 2025.01.06(월) 내용 -옥탑 및 파라펫 콘크리트 타설 2025.01.07(화) 내용 - 옥탑 콘크리트 양생 2025.01.08(수) 내용 - 옥탑 벽체 거푸집해체 - 파라펫 거푸집해체 2025.01.09(목) 내용 - 현장정리 2025.01.11(토) 내용 -창호자재 일부반입 2025.01.13(월) 내용 -5층,옥상 형틀자재 정리 및 반출 -4~5층 설비배관 입상작업 -조적,레미탈 자재 옥상양중 2025.01.14(화) 내용 -엘리베이터 피트 정리 및 폐목반출 -창호자재 반입 및 3~4층 내부 문틀 시공 -4~5층 설비배관 입상작업 2025.01.15(수) 내용 -4~5층 내부문틀 시공 -외부 창틀 시공 -1~2층 현장정리 2025.01.16(목) 내용 -기초 벽체 및 엘리베이터pit 액체방수작업 -4~5층 세대 내 인방 일부할석 - 현장 폐기물반출 2025.01.17(금) 내용 -외부 창호틀 조립 및 시공 -세대 내 문틀 시공 -각 세대 전기선 입선작업 2025.01.18(토) 내용 -각 세대 전기선 입선작업 2025.01.20(월) 내용 -세대 내 에어컨 배수배관 할석작업 -2층 수도배관 시공 -각 층 문틀 사춤작업 2025.01.21(화) 내용 - 1,2층 화장실 수도배관시공 - 3,4층 새대 내 에어컨 배수배관설치 - 방화창,PJ창 입고 및 시공 2025.01.22(수) 내용 -방화창 자재양중 및 시공 -각 세대 내 에어컨배관 시공 -엘리베이터 자재 입고 및 작업발판설치 -1~2층 수도배관 보온 및 내화충진 작업 2025.01.23(목) 내용 - 외부창호 후레슁시공 - 새대 내 에어컨배관작업 - 새대 내 에어컨 배수배관설치 - 각 층 세대 화장실피트 조적운반 - 2층 설비배관 작업 2025.01.24(금) 내용 - 외부창호 후레슁시공 - 새대 내 에어컨배관작업 - 새대 내 에어컨 배수배관설치 - 각 층 세대 화장실피트 조적운반 - 2층 설비배관 작업 2025.01.25(토) 내용 -2층 설비배관 작업 -각 층 화장실 피트 조적시공 2025.01.31(금) 내용 - 3~5층 수도배관 시공 2025.02.01(토) 내용 -3~4층 세대 내 화장실피트 조적시공 -계단실 견출 작업 -5층 수도배관 시공 2025.02.03(월) 내용 -3~5층 복도벽체미장 -1~2층 화장실피트 조적시공 -5층 수도배관 시공 2025.02.04(화) 내용 - 4층 수도배관작업 - 설비 보일러실 배수배관작업 - 1층 외부창호 설치,후레슁 하지작업 2025.02.05(수) 내용 - 3층 설비수도 배관작업 - 2층 설비배관 보온작업 - E/V 설치 2025.02.06(목) 내용 - 3층 설비수도 배관작업 - 1~2층 설비배관 보온작업 - E/V 설치 2025.02.08(토) 내용 - E/V 설치 (한파로 차주에 작업예정) 2025.02.10(월) 내용 -외부창호 방수테이프 시공 -E/V설치 2025.02.11(화) 내용 - 각 세대 화장실선반 조적시공 - 외부창호 방수테이프시공 - E/V 설치 - 외부 조인트 도막방수 - 현장정리 2025.02.12(수) 내용 -외벽 단열재자재 반입 -외벽 석재구간 단열재 시공 -E/V설치 2025.02.13(목) 내용 - 외부 드라이비트시공 - 외부 석재시공 - 3층 화장실 선반 조적시공,상가 문틀 사춤작업 - E/V 잠 입고 및 설치 2025.02.14(금) 내용 - 외부 드라이비트시공 - 외부 석재시공 - 각 세대 및 상가화장실 방수(청소작업) - E/V 잠 설치 - 1층 주출입구 자동문설치 2025.02.15(토) 내용 - 외부 드라이비트시공 - 외부 석재시공 - 각 세대 및 상가화장실 방수작업 - E/V틀 사춤작업 2025.02.17(월) 내용 - 외벽 단열재 시공 - 외벽 석재 시공 - 계단실 벽체 및 복도벽체 미장 - 세대 내 현관 마루귀틀 시공 2025.02.18(화) 내용 - 외벽 단열재 및 메쉬미장 시공 - 외벽 석재 시공 - 계단실 벽체 및 복도 미장 - 각층 내부 현장정리 - E/V 내부벽체조립 2025.02.20(목) 내용 - 외벽 석재 조인트구간 방수테이프시공 - 외부 비계 벽이음 시공 2025.02.21(금) 내용 - 외벽 메쉬미장 시공 (한파로연기) - 1,2층 상가내부미장 (한파로연기) - 각 세대 기포콘크리트 시공 전 먹메김 - 현장정리 2025.02.22(토) 내용 - 외벽 메쉬미장 시공 (한파로연기) - 1,2층 상가내부미장 (한파로연기) - 현장정리 2025.02.24(월) 내용 -외벽 메쉬미장 시공 -각 세대 내 바닥단열재 시공 2025.02.25(화) 내용 -계단실 벽체 및 상가벽체 미장 -각 세대 내 바닥단열재 시공 2025.02.26(수) 내용 -1층 계단실 벽체 및 상가벽체 미장 -각 세대 내 기포콘크리트 시공 2025.02.27(목) 내용 -1층 상가 벽체미장 -기포콘크리트 양생 2025.02.28(금) 내용 - 2층복도,계단실 미장 - 현장내부청소 - 기포콘크리트양생 2025.03.01(토) 내용 - 1층 홀 벽체, 계단실 미장 - 각 층 화장실 및 보일러실 비노출방수 시공 2025.03.04(화) 내용 - 각 세대 내 난방배관시공 - 현장정리 2025.03.05(수) 내용 -외벽 타일자재반입 및 시공 2025.03.07(금) 내용 - 외부 롱브릭타일 시공 - 계단실 석재습식작업 - 미장 잔손보기 2025.03.08(토) 내용 - 외벽 롱브릭타일 메지시공 - 내부 복도,계단실 석재습식시공 2025.03.10(월) 내용 - 내부 복도,계단실 석재습식시공 - 옥상 파라펫,옥탑 두겁석시공 2025.03.11(화) 내용 - 1층 홀 석재습식시공 - 내부청소 및 폐기물처리 2025.03.12(수) 내용 -외부 스타코 마감 -계단옆면 미장작업 2025.03.13(목) 내용 -외부 스타코 마감 -각 층 미장잔손보기,옥상 난간 조인트방수 2025.03.14(금) 내용 - 외부 석재 실리콘작업 - 외부 창호 실리콘작업 - 외부 후드캡시공 - 현장 내부정리 2025.03.15(토) 내용 -각 층 내부청소(방통전청소) 2025.03.17(월) 내용 -외부 홈통 및 우수드레인 시공 -각 층 방통 전 먹메김 및 청소 2025.03.18(화) 내용 -각 층 세대,상가 내 방통 시공 -건물 가스배관 시공(자재반입 및 타공) 2025.03.19(수) 내용 - 건물 가스배관 시공 - 계단 핸드레일 시공 - 내부 방통 양생 2025.03.20(목) 내용 - 건물 가스배관시공 - 현장 폐기물정리 2025.03.21(금) 내용 -건물 가스배관 시공 -각 층 현장정리 2025.03.22(토) 내용 - 세대내부 석고보드반입 및 폼타이제거 - 외벽 발수작업 2025.03.24(월) 내용 - 세대 벽체 석고보드시공 - 외부 시스템 비계 1차 해체 2025.03.25(화) 내용 - 세대 벽체 석고보드시공 - 외부 시스템 비계 2차해체(명일 마무리) 2025.03.26(수) 내용 -외부 시스템 비계 해체 -1~2층 외부창호 유리시공 -세대 벽체 석고보드 시공 -옥상 난간 미장 -외부 도시가스 배관공사 2025.03.27(목) 내용 - 외부 유리시공 및 실리콘작업 - 화장실 타일자재 반입 및 시공 2025.03.28(금) 내용 - 화장실 타일시공 - 세대 벽체 석고보드시공 - 현장 정리청소 - 주출입구 자동문설치 2025.03.29(토) 내용 -세대 내 화장실 벽체,바닥 타일시공 2025.03.31(월) 내용 -세대 내 화장실 벽체,바닥 타일시공 -옥탑,5층 천정 DMC시공 2025.04.01(화) 내용 -1,2층 상가,세대 화장실 타일시공 -세대 내 천정 석고보드시공 2025.04.02(수) 내용 -세대 내 천정 석고보드시공 -가스배관 매설공사 2025.04.03(목) 내용 -세대 내 천정 석고보드시공 -각 층 복도,보일러실,계단실 도장초벌작업 2025.04.04(금) 내용 -세대 내 천정 석고보드시공 -각 층 복도,보일러실,계단실 도장작업 -상가,세대 내부 스위치 및 콘센트설치 2025.04.05(토) 내용 -세대 내 천정 석고보드시공 -각 층 복도,계단실 도장,보일러실 탄성코트시공 -전기,통신 분전반 결선작업 2025.04.07(월) 내용 -세대 내 천정 석고보드시공 -내부 복도,계단실 무늬코트페인트 시공 2025.04.08(화) 내용 - 상가 화장실,주차장 천정 DMC시공 - 각층 복도,계단실 무늬코트시공 2025.04.09(수) 내용 - 방화문틀,계단 걸레받이 도장 - 세대 보일러설치 - 세대 내부 청소 2025.04.10(목) 내용 - 세대 보일러설치 - 상가 화장실 온수기설치 - 방화문틀 도장작업 2025.04.11(금) 내용 -각층 화장실 위생기구 반입 및 설치 -옥상 방수자재 반입 및 시공(하도,중도) -복도,계단실 메지시공 -현장정리 청소 2025.04.12(토) 내용 -각층 화장실 위생기구 설치 2025.04.14(월) 내용 -각 층 화장실 위생기구 설치 -각 층 화장실 돔천정 설치 -각 층 소방기구 및 완강기 설치 -복도 및 공용부 전등 설치 2025.04.15(화) 내용 -각 층 소방기구 및 완강기 설치 -보일러 배관연결 2025.04.16(수) 내용 - 보일러실 설비배관 입상작업 - 세대 내부 몰딩작업 - 옥상,옥탑 방수작업(상도) 2025.04.17(목) 내용 - 세대 내부 몰딩작업 - 세대 내부 화장실 샤워기,슬라이드장 설치 2025.04.18(금) 내용 - 세대 내부 몰딩작업 - 세대 내부 화장실 샤워기,슬라이드장 설치 2025.04.19(토) 내용 - 세대 내부 화장실 악세서리설치 및 실리콘작업 2025.04.21(월) 내용 -세대 내 벽지시공 -엘리베이터 검사 2025.04.22(화) 내용 -세대 내 벽지시공 -공용부 스위치시공 및 전기선입선 -건물 내부청소 2025.04.23(수) 내용 -현장 내부청소 및 외부폐기물반출 -방화문 자재입고 2025.04.24(목) 내용 -시 오,우수관로 연결 2025.04.25(금) 내용 -붙박이장,책상 등 가구입고 -각 층 세대,화장실 전등설치 -전기 메인배관 시공 2025.04.26(토) 내용 -각 세대 내 가구시공 -소방감지기 설치 -전기 메인배관 시공 2025.04.28(월) 내용 -각 세대 내 가구시공 2025.04.29(화) 내용 -각 세대 현장정리 -도시가스 임시포장 2025.04.30(수) 내용 -외부 부대토목 작업(우수배관,경계석철거) 2025.05.02(금) 내용 - 외부 부대토목 작업(우수배관마무리,경계석 설치) 2025.05.03(토) 내용 - 세대 내 가벽시공 - 세대 내 ABS도어시공 2025.05.05(월) 내용 - 주출입구 방수턱 조적시공 - 1층 창호외부 고뫄스방수 2025.05.06(화) 내용 - 외부 부대토목공사(화단 경계석,담장 거푸집작업) - 주출입구 석재습식시공 2025.05.07(수) 내용 - 1층 외부바닥, 2층 발코니 파라펫 석재시공 - 외부 담장 미장작업 - 외부 부대토목공사(바닥평탄화 및 다짐, 골재포설, 아스콘포장) 2025.05.08(목) 내용 - 주차장 바닥매입등 전기배관시공 - 주차장구간 콘크리트 타설 2025.05.09(금) 내용 - 세대 내 소화기배치, 완강기설치 - 주차장 콘크리트 양생 2025.05.10(토) 내용 - 우천으로 인한 미장작업 취소 - 준공서류준비 2025.05.12(월) 내용 - 2층 발코니 벽체미장 - 1층 외부담장 및 옹벽미장 2025.05.13(화) 내용 - 각 세대 실외기 시공 - 외부 우수드레인 시공 - 외부 바닥석재 메지작업 2025.05.14(수) 내용 - 외부 조경시공 - 2층 발코니 바닥 우레탄방수(하도, 중도) 시공 - 주차장 차선도색 시공 2025.05.15(목) 내용 - 각 세대 바닥 장판시공 - 각 세대 방화문 도어락 시공 - 계단실 난간대 시공 2025.05.16(금) 내용 - 우천으로 인한 방수작업 연기 - 현장정리 2025.05.17(토) 내용 - 현장 내부정리 - 도시가스 도로포장 2025.05.19(월) 내용 - 2층 발코니바닥 우레탄방수작업 2025.05.20(화) 내용 - 각 세대 화장실 젠다이 코킹시공 - 2층 발코니 파라펫 석재 및 기둥 코킹시공 - 현장정리 2025.05.21(수) 내용 - 주차장 칼라콘크리트 코팅작업 2025.05.22(목) 내용 - 각 세대 화장실 코킹잔손보기 - 외부 담장 페인트작업 2025.05.23(금) 내용 - 각 세대 수도계량기 시공 - 1~2층 화장실 칸막이 시공 2025.05.24(토) 내용 - 세대 호수판 설치 - 소방관 진입창 스티커설치 - 방화문 도어클로저 설치 2025.05.26(월) 내용 - 각 층 세대 블라인드 시공 2025.05.27(화) 내용 - 건물 내, 외부 cctv 입선작업 2025.05.28(수) 내용 - 옥상 pvc배관 보온재시공 2025.05.30(금) 내용 - 도로명주소 및 장애인표지판 부착 - 준공준비 2025.05.31(토) 내용 - 주출입구 및 1층상가 바닥 단차 미장작업 2025.06.02(월) 내용 - 내부 보양지제거 및 준공청소 2025.06.05(목) 내용 - 외벽 준공청소 - 내, 외부 cctv 설치 2025.06.09(월) 내용 - 전기 계량기 설치 및 본 전기연결 2025.06.13(금) 내용 - 각 층 창문 차면시설 시공 - 주차장 카스토퍼 시공 2025.06.25(수) 내용 - 각 세대 주방가구 반입 및 시공 2025.06.26(목) 내용 이전글부수리 근린생활시설 신축공사 다음글아산시 모종동 근린생활시설 신축공사 (3) 목록
