아산시 세교리 근린생활시설 신축현장 > 상업시설

본문 바로가기

상업시설

아산시 세교리 근린생활시설 신축현장

위치

아산시 세교리

대지면적

500.2㎡

구조

철근콘크리트

건폐율

59.63%(법정:60%)

용적률

198.33%(법정:240%)

연면적

992.05㎡

시공

서올건설(주)

설계

YEZO PLUS 건축사사무소

2026.02.19(목)
내용

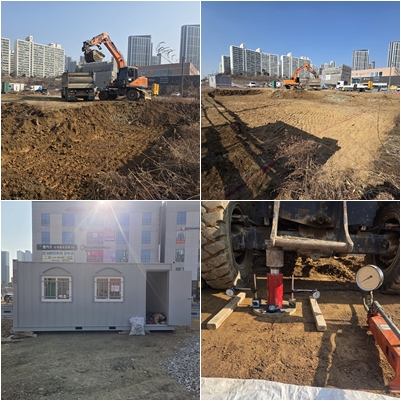

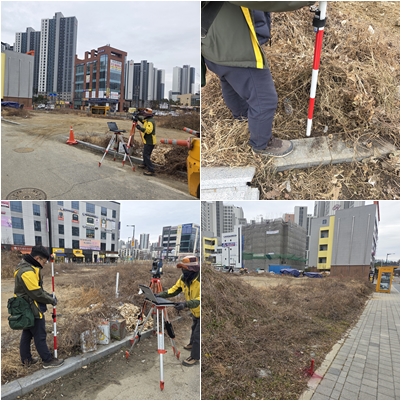

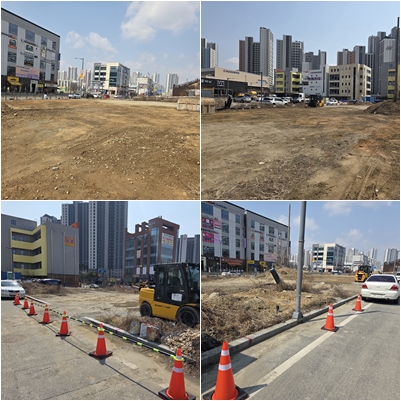

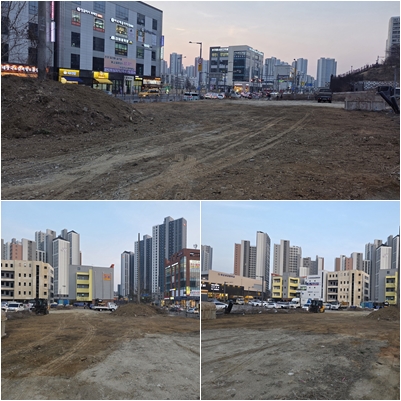

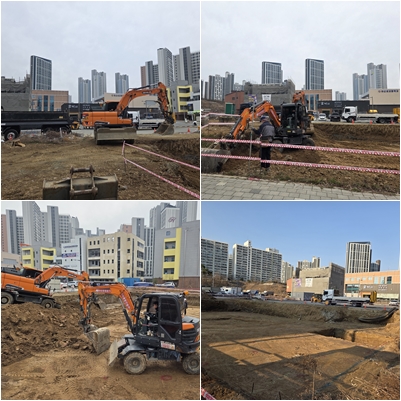

- 현장 주변 TBM 기준 레벨 측량
2026.02.25(수)
내용
- 지반조사
2026.02.27(금)
내용
- 경계측량
2026.03.16(월)
내용
- 공사부지 옆 사무실 및 야적장 바닥 평탄화 작업
- 전신주 업체 회수예정날짜확인중
2026.03.20(금)
내용

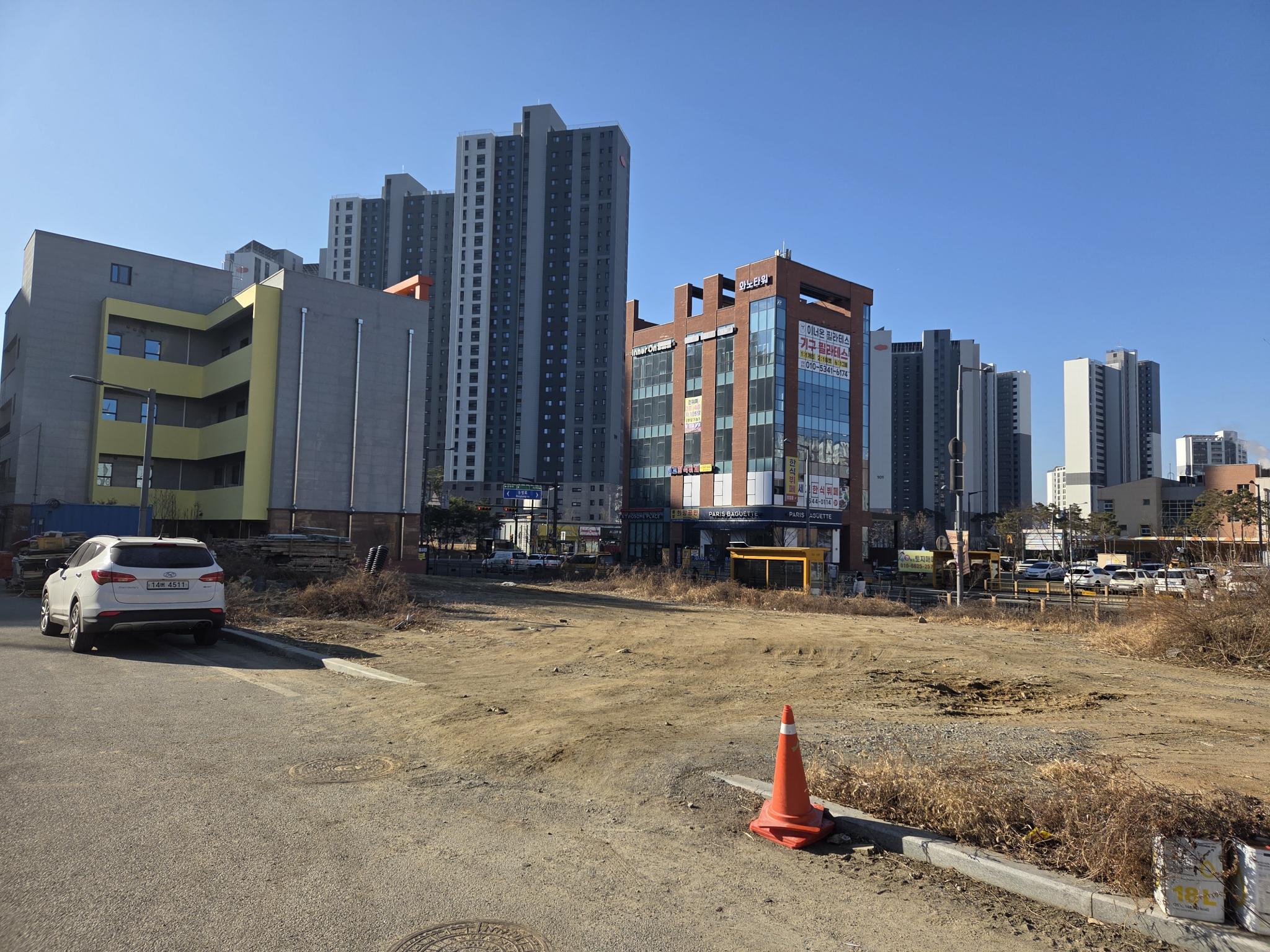

- 터파기 준비(주변정리)
2026.03.21(토)
내용

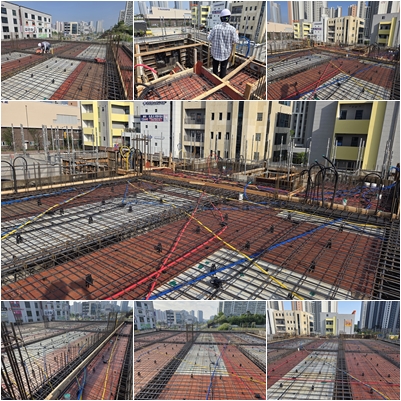

- 터파기 및 사토 반출
- 시험실 겸 사무실 컨테이너 입고

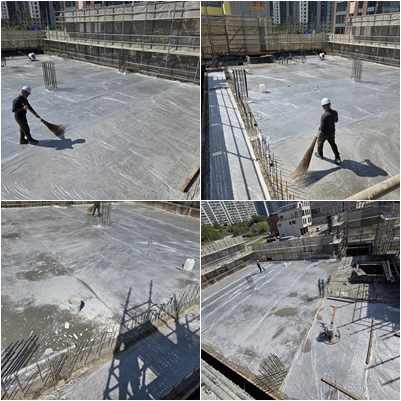

- 평판재하시험
2026.03.22(일)
내용

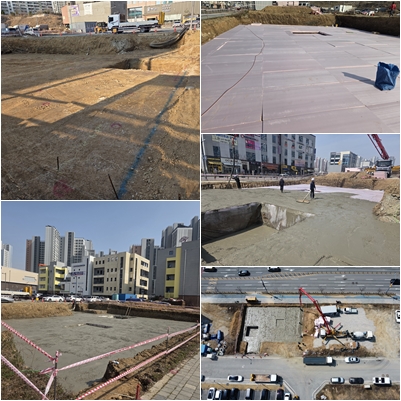

- 터파기 및 사토 반출
2026.03.23(월)
내용
- 바닥 필름 및 단열재 깔기

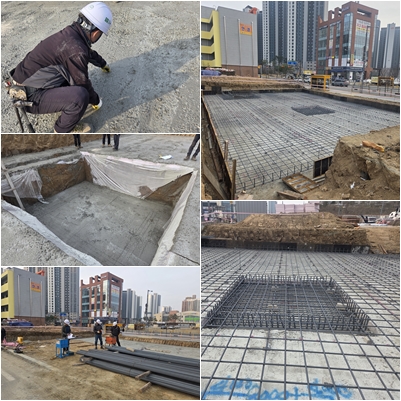

- 버림 콘크리트 타설
- 건물 기초 하부 접지 매설 및 포설 작업
- 자재반입(압출 단열재 및 철근)
2026.03.24(화)
내용

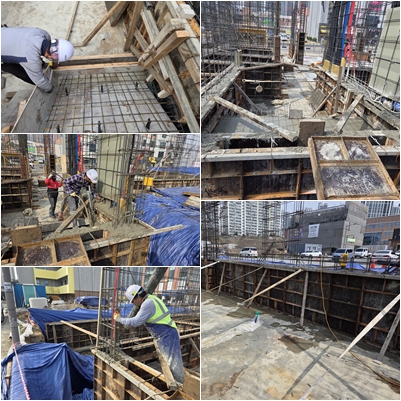

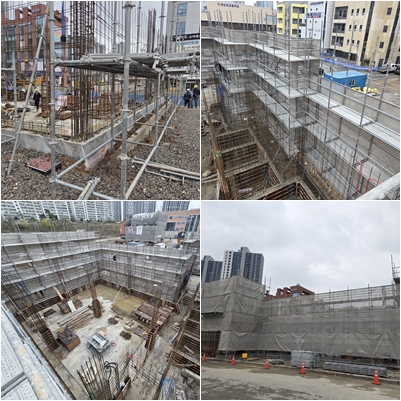

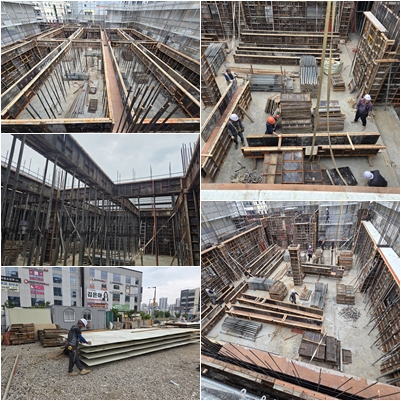

- 기초 먹매김

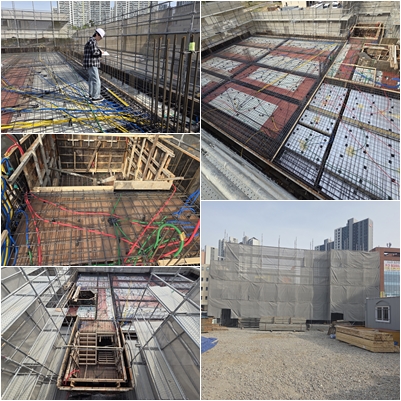

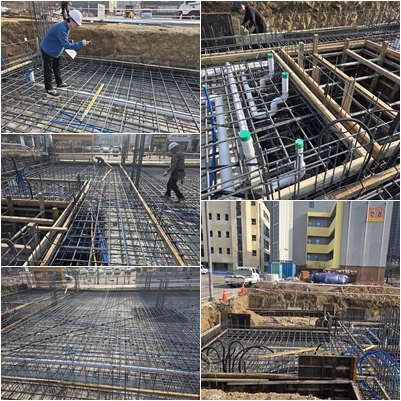

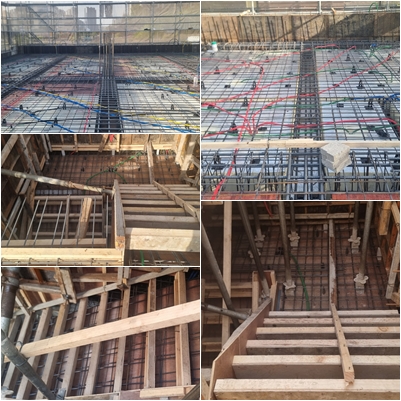

- 기초 매트 철근 가공 및 조립
- 기초 매트 거푸집 설치
- 자재반입(철근,거푸집)
2026.03.25(수)
내용
- 기초 매트 철근 가공 및 조립

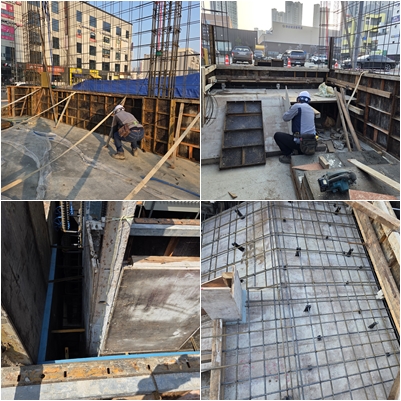

- 기초 매트 거푸집 설치
- 전기설비 배관 및 슬리브 설치
2026.03.26(목)
내용

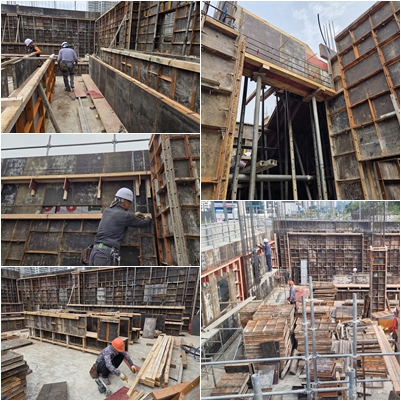

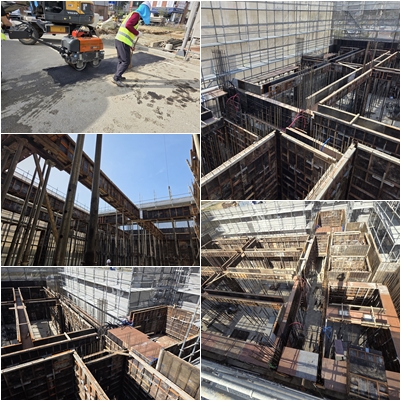

- 기초매트 거푸집 설치

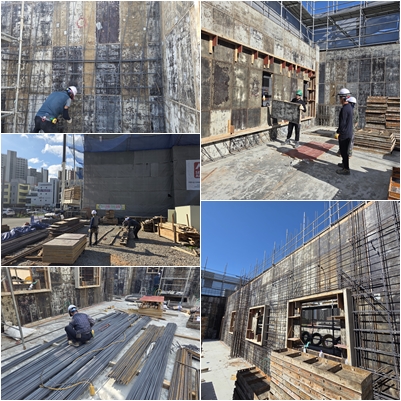

- 감리 철근 검측
2026.03.27(금)
내용

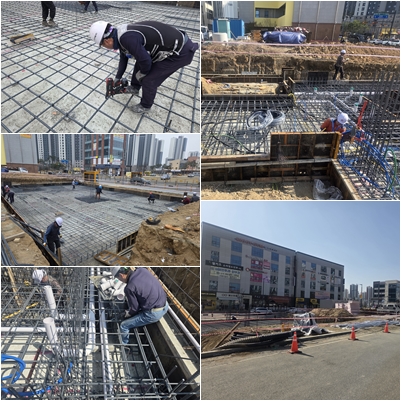

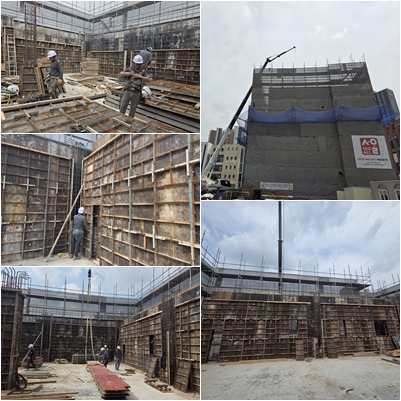

- 기초 매트 콘크리트 타설 및 휘니셔 마감
2026.03.28(토)
내용

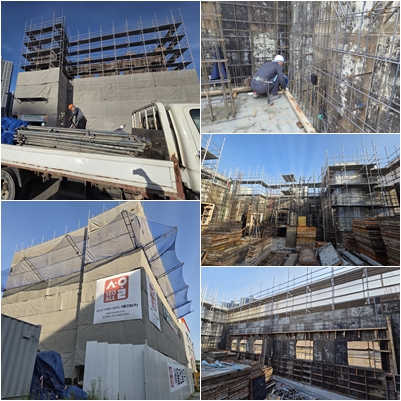

- 기초 거푸집 해체 및 먹매김
- 1층 외벽 수평목 및 거푸집 설치
2026.03.30(월)
내용
- 1F 기둥, 벽체 철근 인양, 가공, 조립
- 1F 기둥, 벽체 수평목 설치
2026.03.31(화)
내용
- 1F 벽체 철근 가공 및 조립
- 1F 기둥, 벽체 거푸집 설치
- 1F 전기 배관 작업
- 안전보건공단 패트롤 불시 점검
- 전신주 회수
2026.04.01(수)
내용
- 1F 기둥,벽체 거푸집 설치
- 감리 철근 검측
2026.04.02(목)
내용
- 1F 기둥, 벽체 거푸집 잔손보기
- 1F 계단 철근 가공 및 조립
2026.04.03(금)
내용

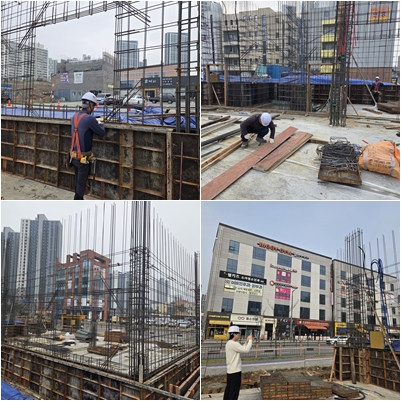

- 1F 벽체, 기둥, 옹벽 콘크리트 타설
- 1F 외벽 거푸집 틀 제작
2026.04.04(토)
내용

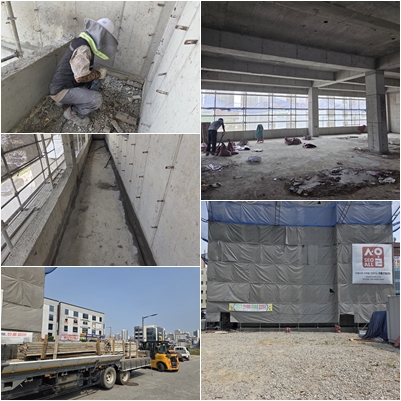

- 1층 외벽옹벽 거푸집 해체(오후)
2026.04.05(일)

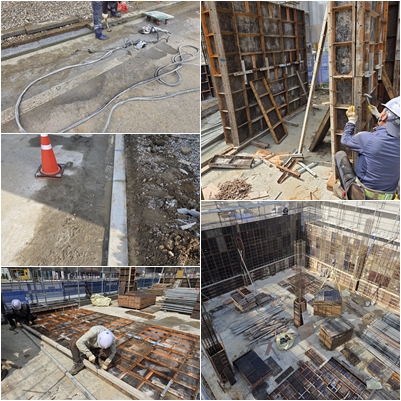

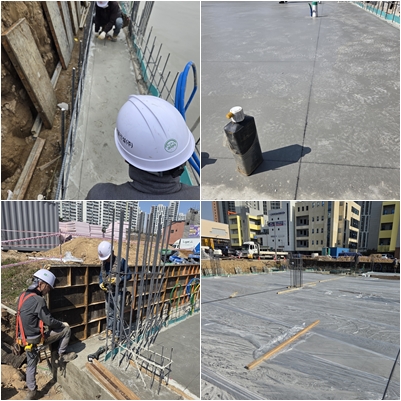

내용

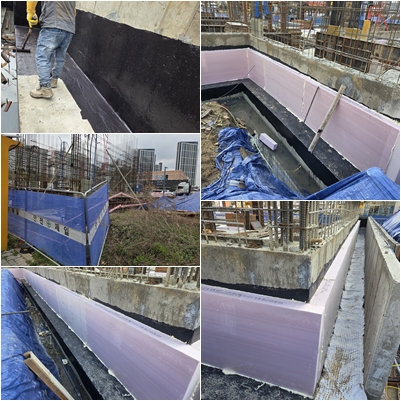

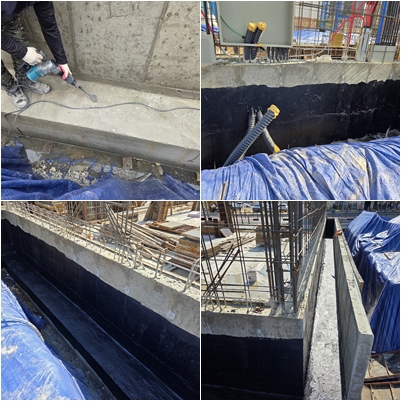

- 1층 외벽 및 기초 바닥 시멘트 액체 방수 및 고뫄스 작업
2026.04.06(월)
내용

- 1층 외벽 고뫄스 작업 및 단열재 부착(오후)
- 기초 바닥 드레인 보드 및 비닐 작업(오후)
- 정면 간이 휀스 설치
2026.04.07(화)
내용

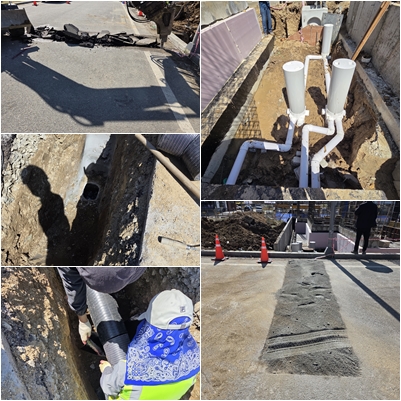

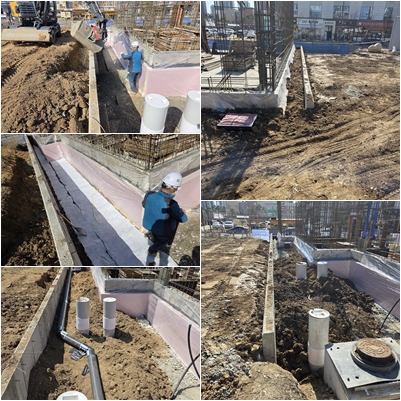

- 우수오수 맨홀 설치 및 분기관 연결
- 설비 오수 맨홀 설치
2026.04.08(수)
내용

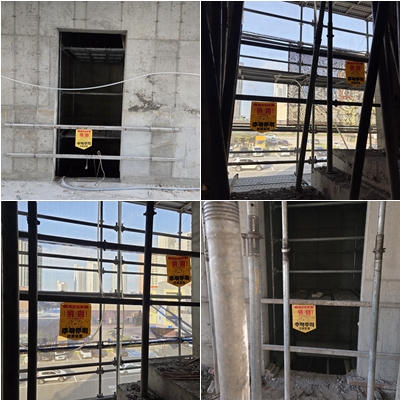

- 벽체 비닐 보양

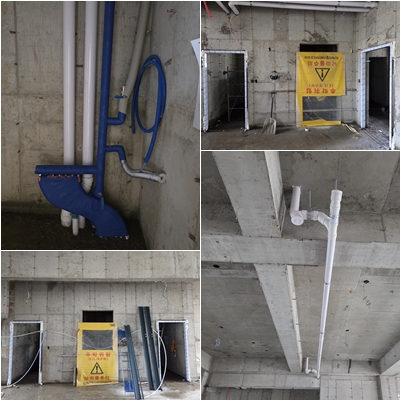

- 수도 배관
- 우수 배관 설치 및 되메우기
2026.04.09(목)
내용
- 되메우기(오전작업)
- 배면좌측 바닥 골재 포설
2026.04.10(금)
내용

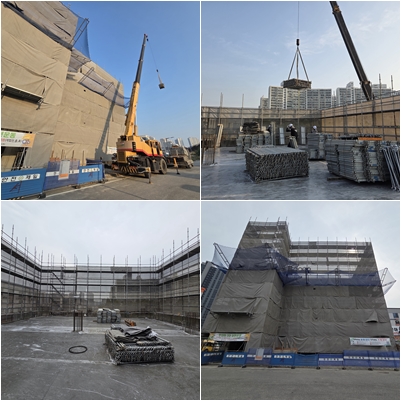

- 시스템 비계 설치
2026.04.11(토)
내용

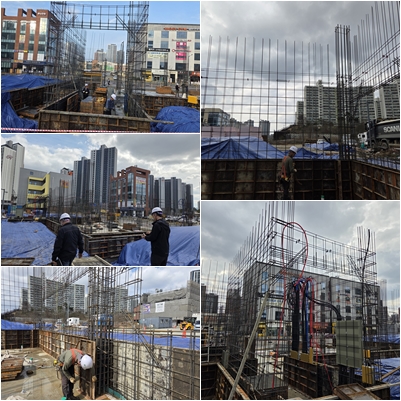

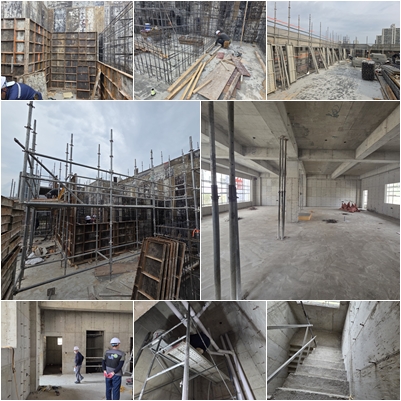

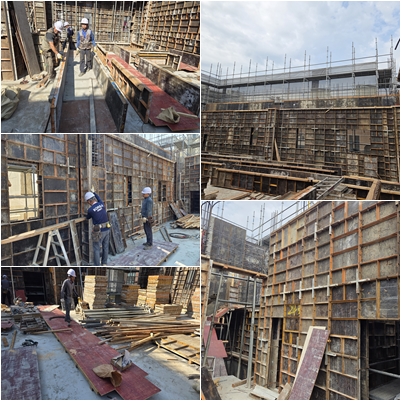

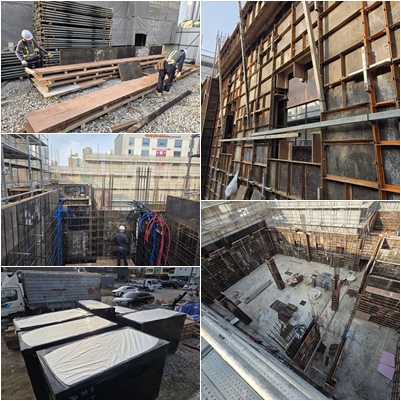

- 1층 벽체 거푸집 틀 제작 및 설치
- 배면 경계석 컷팅
2026.04.12(일)
내용
- 정면 방음휀스 설치
2026.04.13(월)
내용
- 1층 내벽 거푸집 틀 제작 및 설치
2026.04.14(화)
내용
- 1층 내벽 거푸집 틀 제작 및 인양 설치
2026.04.15(수)
내용

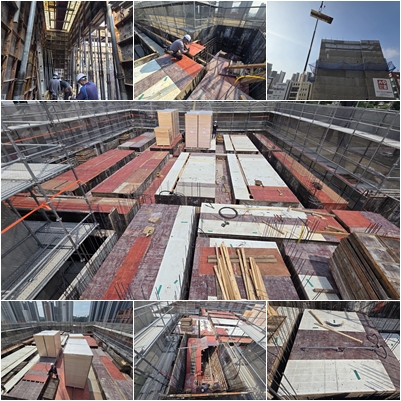

- 1층 벽체 거푸집 설치
- 1층 보+슬라브 거푸집 틀 제작

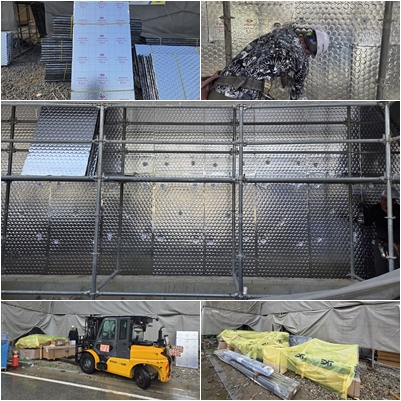

- 준불연 우레탄 단열재(210T) 반입
2026.04.16(목)
내용
- 도로 아스콘 포장
- 1층 보 거푸집 인양 및 설치
- 1층 슬라브 거푸집 틀 제작 및 벽체 거푸집 설치
2026.04.17(금)
내용
- 1층 슬라브 거푸집 틀 제작 및 벽체+기둥 거푸집 설치
2026.04.18(토)
내용

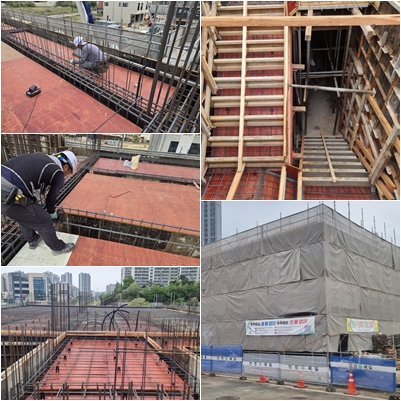

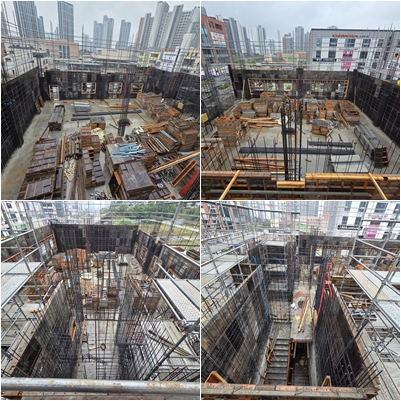

- 2층 바닥 거푸집 인양 및 설치
2026.04.20(월)
내용
- 2층 바닥 거푸집 잔손보기
- 2층 테라스 바닥 준불연 우레탄 단열재 설치

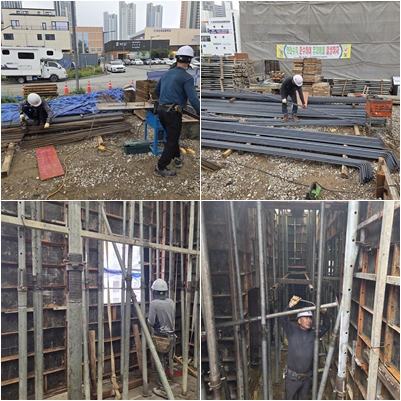

- 자재반입(철근)
- 2층 바닥 보 철근 가공 및 계단 철근 가공 및 조립
2026.04.21(화)
내용
- 자재인양(철근, 거푸집)

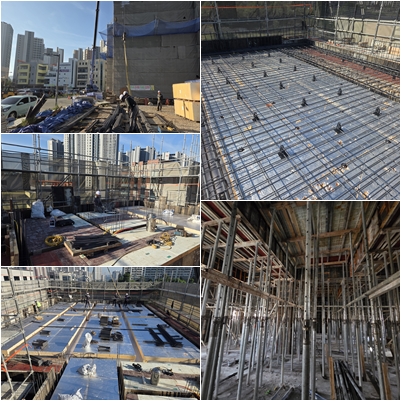

- 2층 바닥 보슬라브 철근 가공 및 조립
- 2층 바닥 발코니테라스 거푸집 설치
2026.04.22(수)
내용
- 2층바닥 거푸집 잔손보기

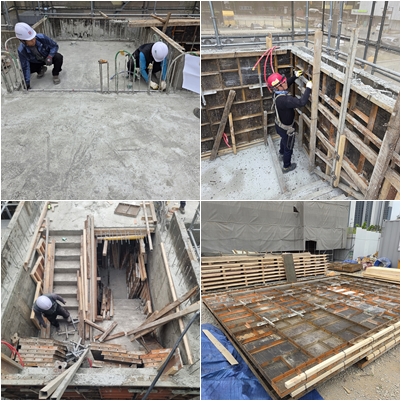

- 계단 거푸집 제작, 시공
- 2층바닥, 계단 배근 잔손보기
- 2층바닥, 계단 전기통신소방 배관
2026.04.23(목)
내용
- 2층 바닥 슬라브 거푸집 청소 및 시스템 비계 발판 정리
- 감리 철근 검측
2026.04.24(금)
내용

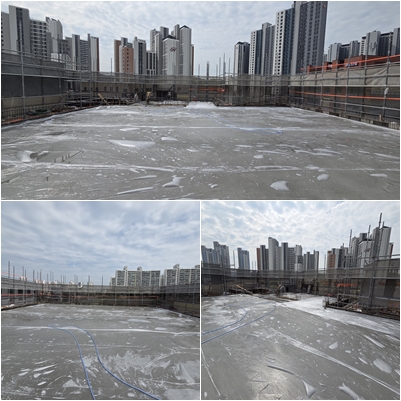

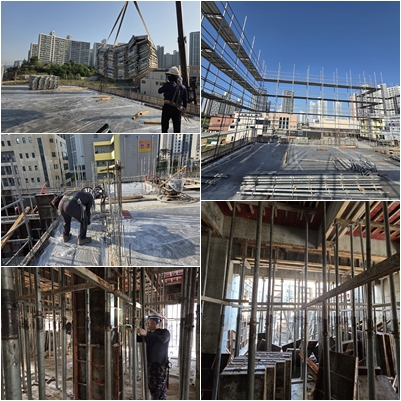

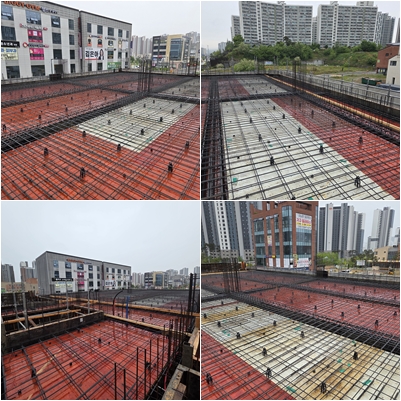

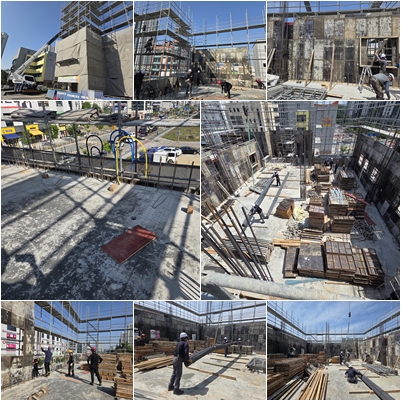

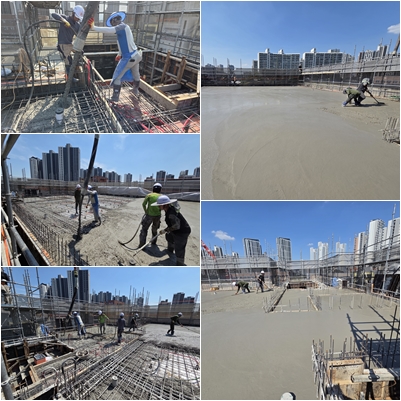

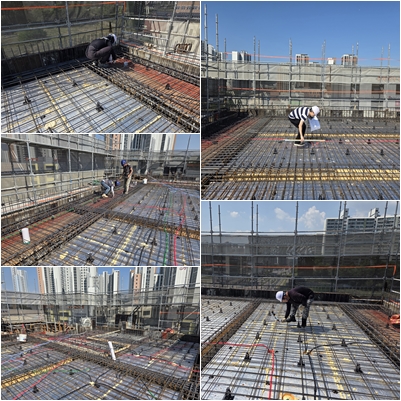

- 2층 바닥 콘크리트 타설
- 2층 바닥 휘니셔 마감
2026.04.25(토)
내용
- 2층 바닥 비닐보양 및 콘크리트 양생
2026.04.27(월)
내용
- 2층 바닥 먹매김 및 수평목 설치
- 1층 벽체 거푸집 해체 및 보+벽체 거푸집 틀 제작
2026.04.28(화)
내용
- 2층 바닥 수평목 설치
- 2층 슬라브+보 거푸집 틀 제작 및 인양
- 2층 기둥 철근 인양/가공 및 조립

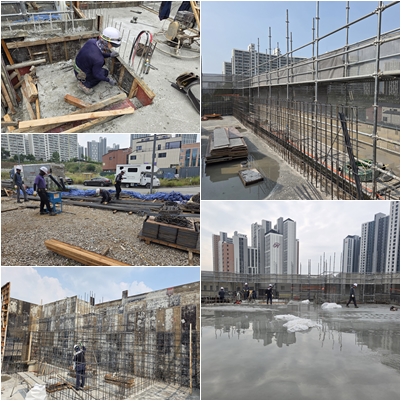

- 정면/배면/승강기 pit 시스템 비계 설치

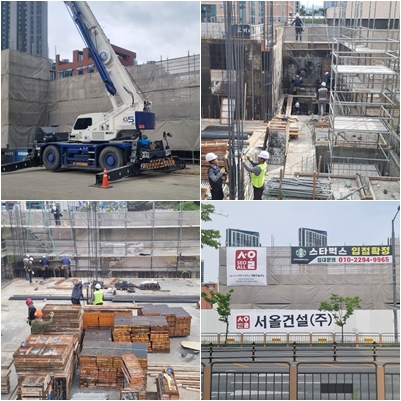

- 현수막 설치
2026.04.29(수)
내용

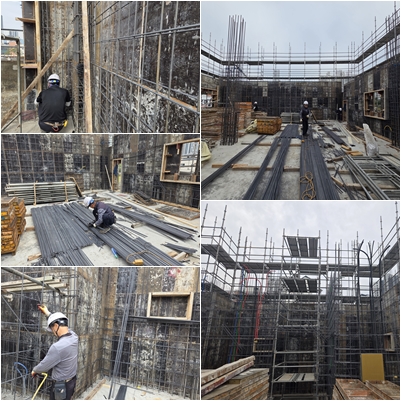

- 2층 벽체 철근 가공 및 조립
- 2층 슬라브 거푸집 틀 제작
- 전기 배관 작업
2026.04.30(목)
내용

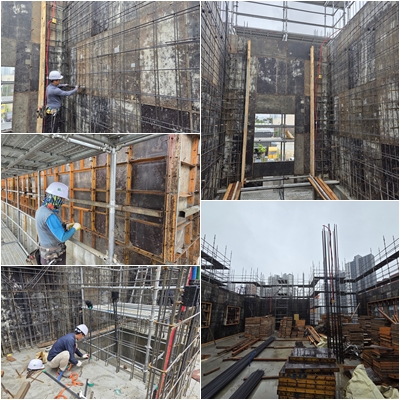

- 2층 벽체 거푸집 설치 및 슬라브 거푸집 틀 제작
- 2층 벽체 설비 슬리브 설치
- 감리 철근 검측
2026.05.04(월)
내용
- 2층 내벽 거푸집 설치 및 틀 제작
2026.05.06(수)
내용
- 2층 내벽 거푸집 인양 및 설치
- 현장정리
2026.05.07(목)
내용
- 2층 형틀 벽체 거푸집 설치 및 보 틀 제작

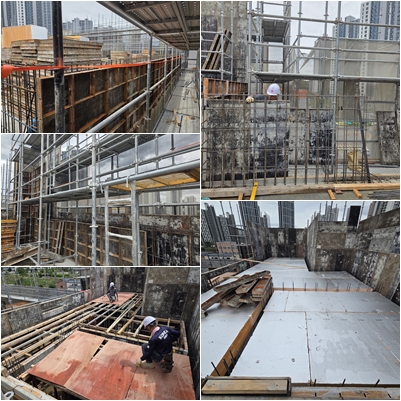

- 2층 철근 벽체 잔손보기 및 보 가공
- 노동부 안전점검(패트롤)
2026.05.08(금)
내용
- 2층 바닥 보 거푸집 설치
2026.05.09(토)
내용
- 2층 바닥 슬라브 거푸집 설치
2026.05.11(월)
내용
- 3층 바닥 슬라브+보 철근 가공 및 조립
- 3층 바닥 슬라브 거푸집 잔손보기
- 자재반입 및 인양(철근)
2026.05.12(화)
내용
- 3층 바닥 슬라브 거푸집 잔손보기(우천으로 인한 작업취소)
2026.05.13(수)
내용
- 전기/설비 배관공사
- 감리 철근 검측
- 3층 거푸집 바닥 정리
2026.05.14(목)
내용

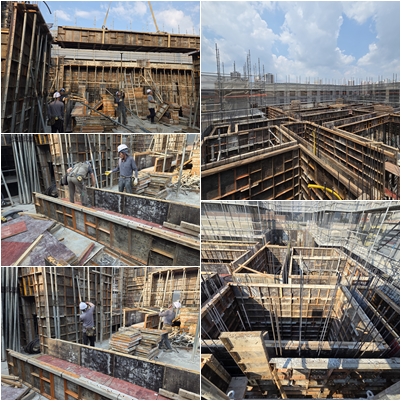

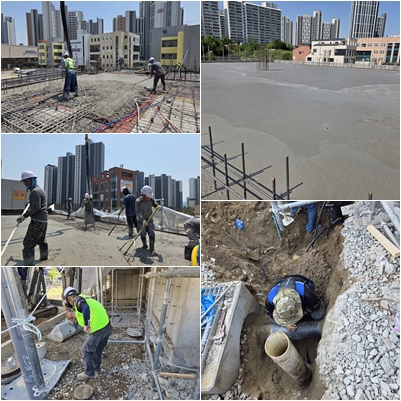

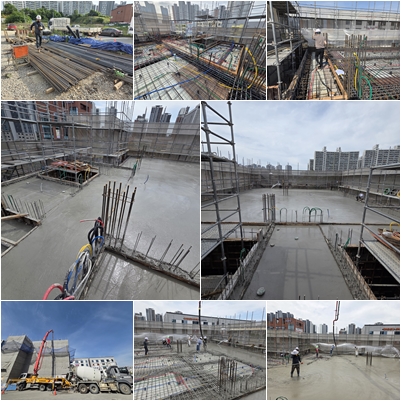

- 3층 바닥 콘크리트 타설
- 휘니셔 마감
- 상수도 인입 및 계량기함 거치
2026.05.15(금)
내용
- 3층 바닥 콘크리트 살수/비닐보양
- 1층 슬라브 거푸집 해체
2026.05.16(토)
내용

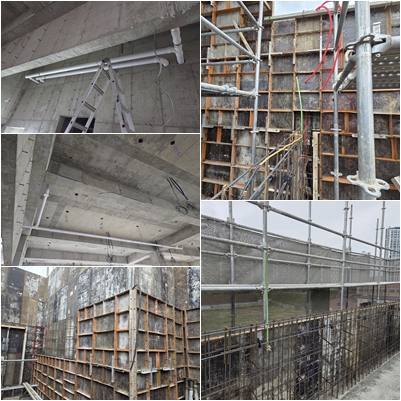

- 시스템 비계 설치

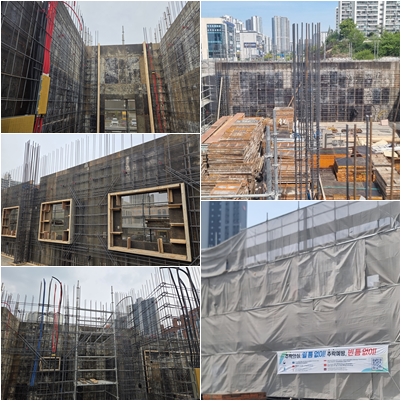

- 2층 벽체 거푸집 해체
- 4층 바닥 보 거푸집 틀 제작
- 3층 바닥 살수
2026.05.18(월)

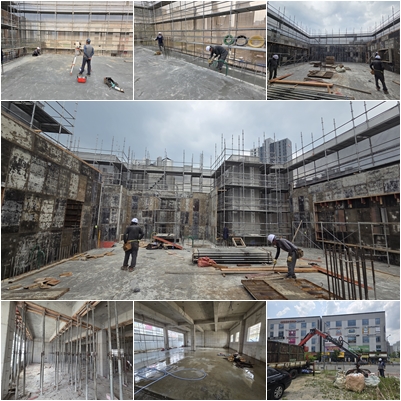

내용

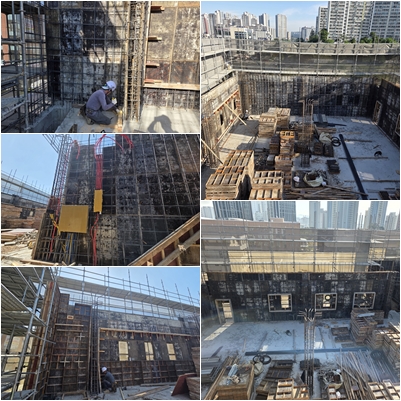

- 3층 외벽 거푸집 양중 및 설치
- 2층 벽체 거푸집 인양
- 3층 바닥 먹매김
- 3층 벽체 거푸집 틀 제작
- 3층 벽체기둥 철근 가공 및 인양
2026.05.19(화)
내용
- 3층 벽체기둥 철근 가공 및 조립
- 전기 배관 작업
2026.05.20(수)
내용
- 우천으로 인해 작업 취소
2026.05.21(목)
내용
- 3층 벽체 거푸집 폼타이 체결 및 수평목 설치
- 설비 배관 작업
2026.05.22(금)
내용

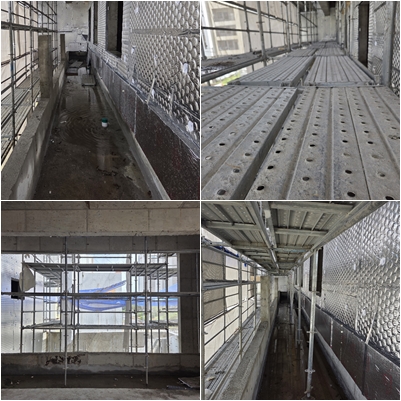

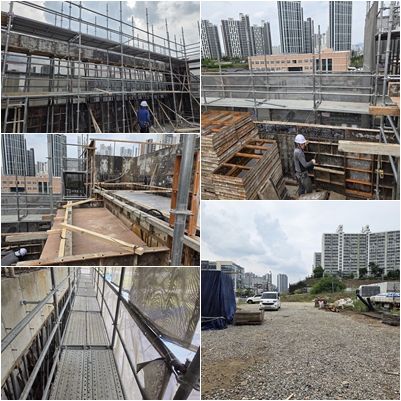

- 시스템비계 수직 보호망 및 낙하물 방지망 설치

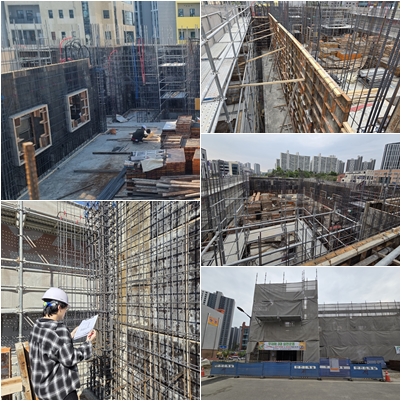

- 3층 벽체 거푸집 설치
2026.05.23(토)
내용
- 3층 벽체 거푸집 설치 및 틀 제작
2026.05.24(일)
내용
- 3층 벽체 거푸집 설치 및 슬라브 틀 제작
2026.05.25(월)
내용
- 3층 벽체 거푸집 설치 및 잔손보기
2026.05.26(화)
내용
- 4층 바닥 보 거푸집 양중 및 설치
2026.05.27(수)
내용
- 1층 천정 보 거푸집 해체

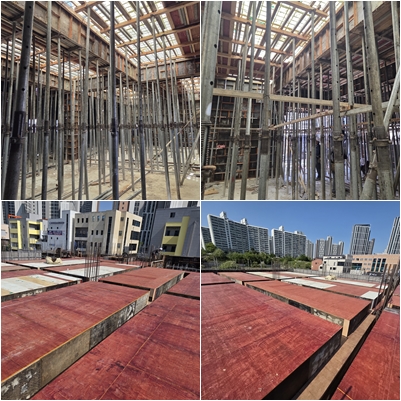

- 4층 바닥 슬라브 거푸집 양중 및 설치

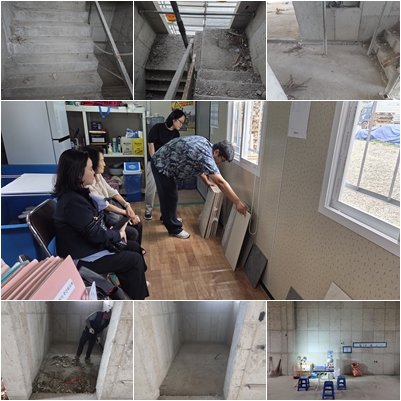

- 건축주 현장 점검 및 자재선정(석재, 유리, 방화문, 핸드레일)
2026.05.28(목)
내용
- 4층 바닥 거푸집 잔손보기
- 4층 바닥 보 철근 가공
2026.05.29(금)
내용
- 4층 바닥 보+슬라브 철근 가공 및 조립
- 1층 바닥 정리 및 발코니 거푸집 설치
2026.05.30(토)
내용

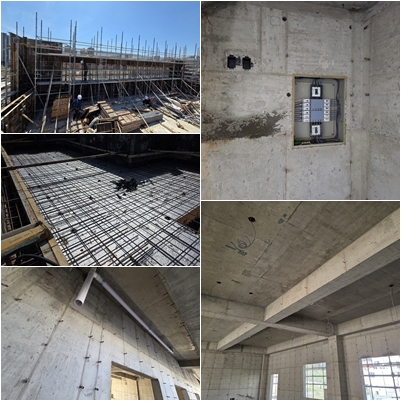

- 4층 바닥 전기설비 배관 공사
- 4층 바닥 거푸집 정리 및 살수

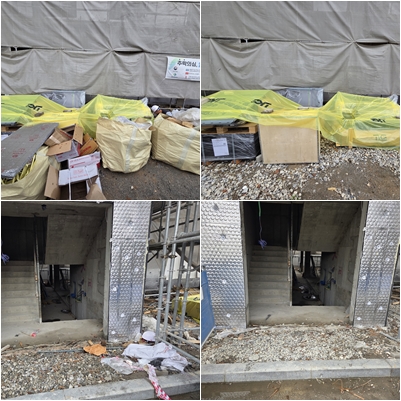

- 현장 정리
2026.06.01(월)
내용
- 4층 벽체 기둥 및 벽체 철근 가공
- 4층 바닥 거푸집 살수
- 4층 바닥 콘크리트 타설 및 휘니셔
2026.06.02(화)
내용
- 4층 바닥 먹매김
- 4층 바닥 살수 및 비닐 보양
- 지붕층 바닥 보 거푸집 틀 제작
2026.06.03(수)
내용
- 시스템 비계 인상 및 잔손보기
- 4층 바닥 콘크리트 양생 및 살수
2026.06.04(목)
내용
- 4층 벽체 거푸집 양중 및 설치

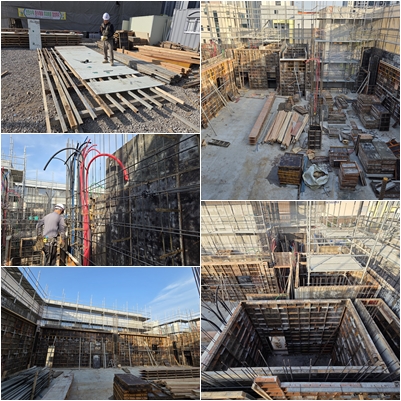

- 3층 벽체 거푸집 해체
- 2층 천정 슬라브 거푸집 해체
- 1층 바닥 살수 및 정리
- 현장 부지 정리 및 폐기물 반출
2026.06.05(금)
내용
- 4층 벽체 기둥+벽체 철근 가공 및 조립
- 4층 바닥 보+슬라브 거푸집 틀 제작
- 자재 반입(철근) 및 인양(4층 바닥 보 거푸집 및 철근)
- 3층 벽체 거푸집 해체 및 인양
2026.06.06(토)
내용
- 4층 벽체 전기설비 배관작업
- 4층 벽체 거푸집 설치
2026.06.08(월)
내용
- 4층 벽체 거푸집 양중 및 설치
- 4층 바닥 자재 하역 및 지붕층 바닥 보 거푸집 양중
2026.06.09(화)
내용
- 4층 벽체 거푸집 설치
- 지붕층 바닥 보 거푸집 틀 제작
2026.06.10(수)
내용
- 지붕층 바닥 보 거푸집 양중 및 설치
2026.06.11(목)
내용
- 지붕층 바닥 거푸집 양중 및 설치
- 자재 반입 및 인양(PF보드 단열재)

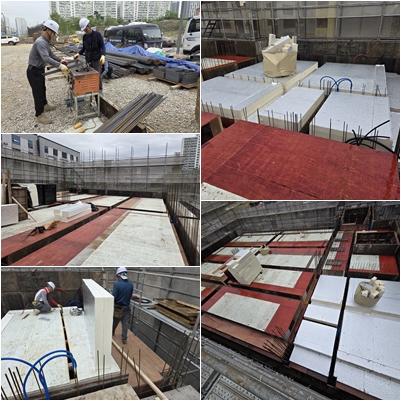

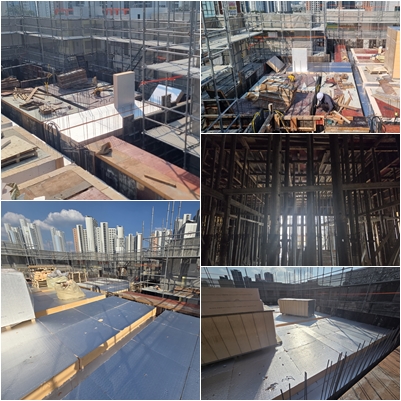

- 지붕층 바닥 거푸집 PF보드 단열재 설치
- 지붕층 바닥 승강기 후크 설치
2026.06.12(금)
내용
- 지붕층 바닥 슬라브 단열재 설치
- 지붕층 바닥 보 철근 가공
2026.06.13(토)
내용
- 지붕층 바닥 철근 인양 및 보+슬라브 철근 가공 및 조립
- 4층 벽체 거푸집 잔손보기
2026.06.15(월)
내용
- 3층 발코니 외부 벽체 거푸집 설치
- 지붕층 바닥 철근 감리 검측
- 지붕층 바닥 전기/설비 배관공사
- 지붕층 바닥 정리+살수+현장정리
2026.06.16(화)
내용

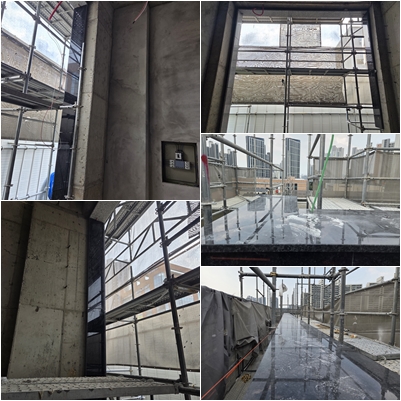

- 지붕층 바닥 콘크리트 타설 및 휘나셔 마감
2026.06.17(수)
내용
- 지붕층 바닥 살수 및 비닐보양
2026.06.18(목)
내용
- 2층 천정 보 해체 및 4층 벽체 거푸집 해체
- 옥탑 벽체 및 파라펫 철근 가공 및 조립
- 옥탑 벽체 거푸집 양중 및 설치
2026.06.19(금)
내용
- 파라펫 및 옥탑 벽체 거푸집 설치
- 시스템 비계 정면부 인상 및 옥탑 벽체 부위 설치
- 설비 1층 오수 배관 작업
- 4층 거푸집 인양
- 2층 바닥 및 현장 부지 정리
- 자재 반출(거푸집,동바리)
- 안전 보건 공단 지킴이 현장 점검
2026.06.20(토)
내용
- 설비 1층 오수 배관 작업
- 전기 옥탑+지붕 파라펫 벽체 배관 및 전선관 작업
2026.06.21(일)
내용
- 옥탑 슬라브 및 지붕 파라펫 거푸집 설치
- 옥탑 슬라브 단열재 설치
2026.06.22(월)
내용
- 지붕층 벽체 거푸집 설치 및 옥탑 거푸집 잔손보기
- 현장정리
2026.06.23(화)
내용
- 지붕 벽체 거푸집 잔손보기
- 옥탑 바닥 및 지붕 벽체 철근 가공 및 조립
- 설비 1층 발코니 배관공사
- 전기 옥탑 바닥 배관 공사
2026.06.24(수)
내용

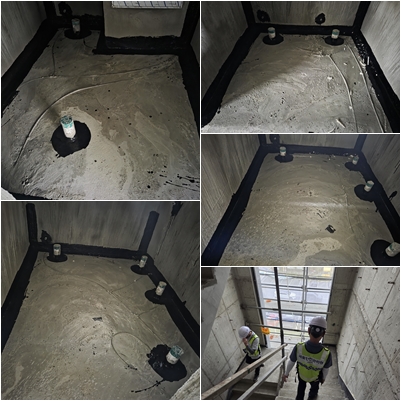

- 옥탑 바닥+지붕 벽체(파라펫, 가벽)+4층 바닥 발코니 방수턱 콘크리트 타설
2026.06.25(목)
내용
- 옥탑 바닥 살수 및 비닐 보양
2026.06.26(금)
내용
- 옥탑 벽체+정면 가벽+파라펫 거푸집 해체 및 정리
- 3층 슬라브+계단 거푸집 해체
2026.06.27(토)
내용
- 안전시설물 설치 및 현장정리
2026.06.29(월)
내용
- 3층 천정 슬라브+보 거푸집 해체 및 정리
- 지붕층 바닥 자재 하역 및 반출

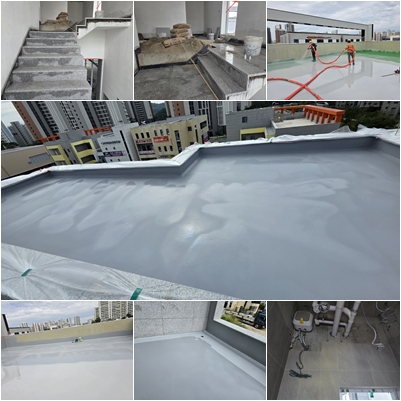

- 외벽+발코니+베란다+조인트 시멘트 액체 방수
- 안전보건공단 시스템 비계 점검
- 현장정리(폐기물,자재)
2026.06.30(화)
내용

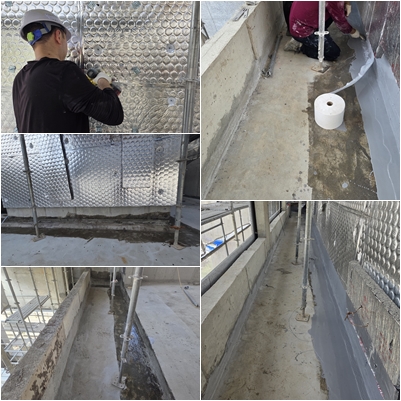

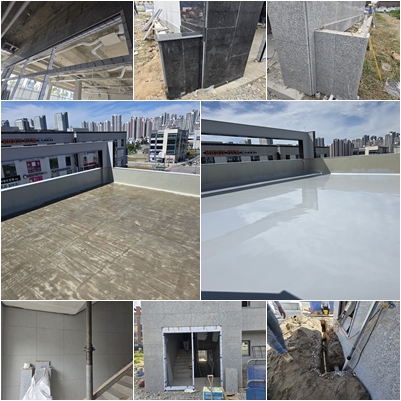

- 3층 발코니+지붕층 조인트 시멘트 액체 방수
- 자재 정리 및 폐기물반출
- 지붕층+3층 바닥 정리
2026.07.01(수)
내용
- 3층 바닥 및 계단 정리
- 근로자 휴게실 설치
- 건축주 미팅(도시가스 배관, 타일, 석재 나누기, 창호)
2026.07.02(목)
내용

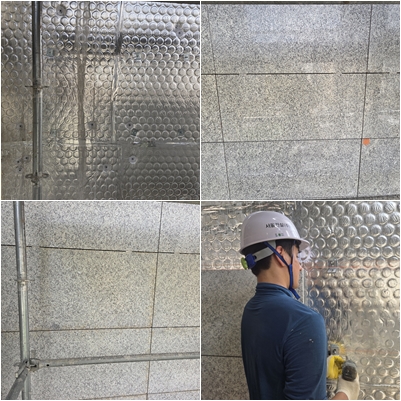

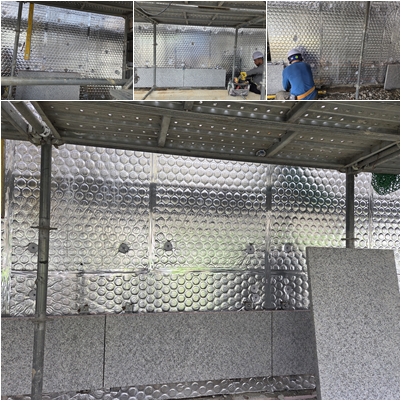

- 외벽 심재 준불연 폼보드 50T 자재 반입 및 설치
- 승강기 자재 반입 및 강관 비계 설치
- 승강기 시스템 비계 해체 및 정리
2026.07.03(금)
내용
- 외벽 심재 준불연 폼보드 50T 자재 반입 및 설치
- 3층 전기 입선
- 각층 승강기 수직보호망 설치
2026.07.04(토)
내용
- 1층 천정 우레탄 단열재 설치
- 우천 대비 비계 하부 토사 유실 방지 및 지반 보강 조치
2026.07.06(월)
내용
- 우천으로 인한 작업없음
- 현장 내·외 주변 정리
2026.07.07(화)
내용

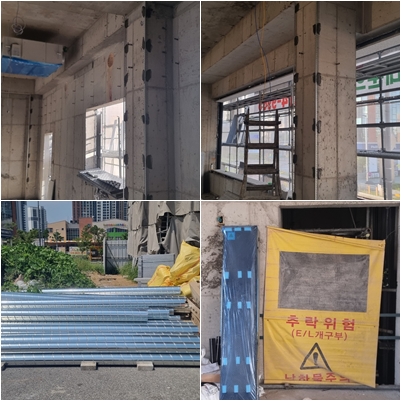

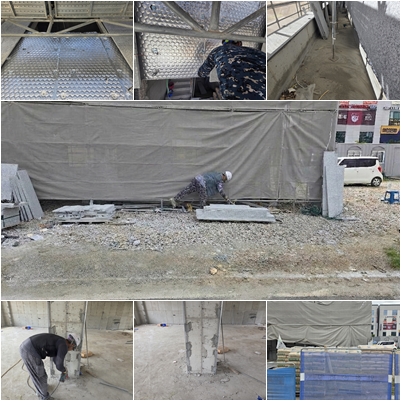

- 각층 발코니 시스템 비계 설치
2026.07.08(수)
내용
- 3층 오.우수 배관공사
2026.07.09(목)
내용
- 1층 급수 배관 공사
- 3층 오.배수 배관공사
2026.07.10(금)
내용
- 1층 급수 및 4층 오.배수 배관공사

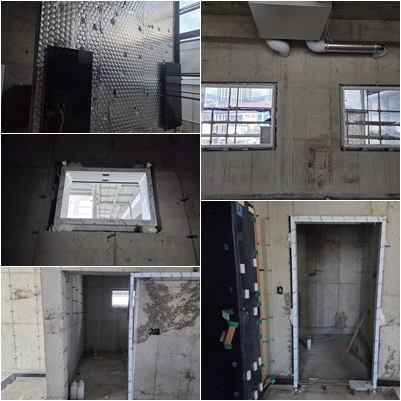

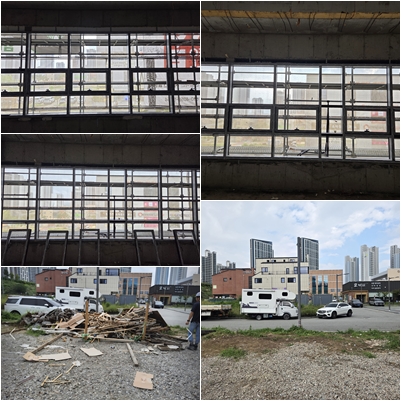

- 1층~3층 화장실 출입구 창호 틀 설치
2026.07.11(토)
내용

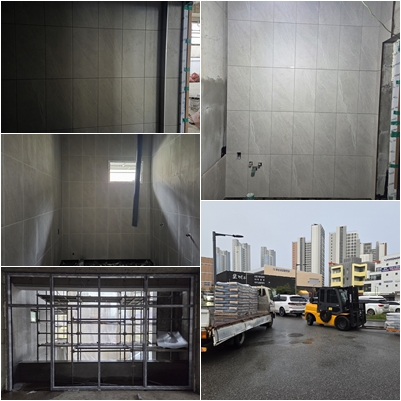

- 화장실 PD 시멘트 벽돌쌓기
2026.07.13(월)
내용

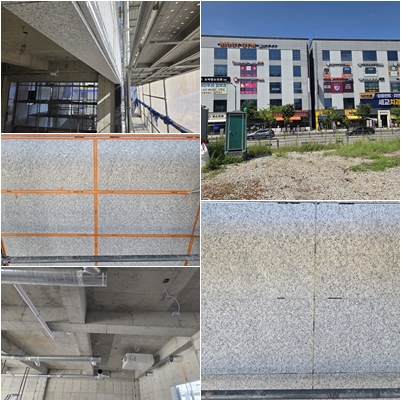

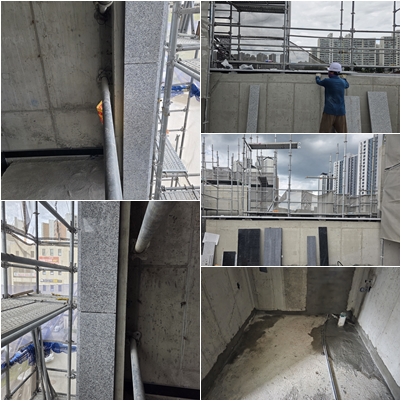

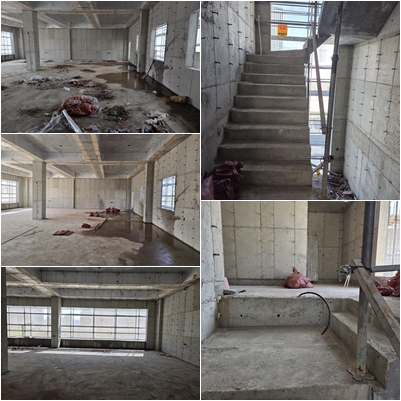

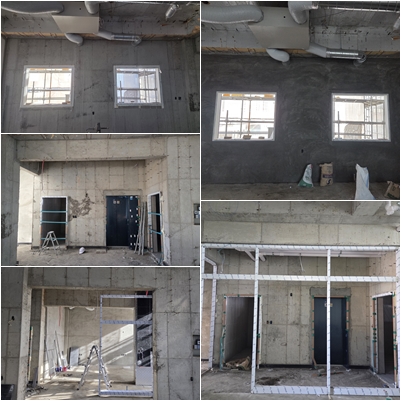

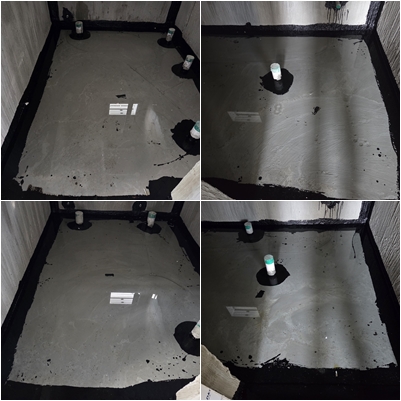

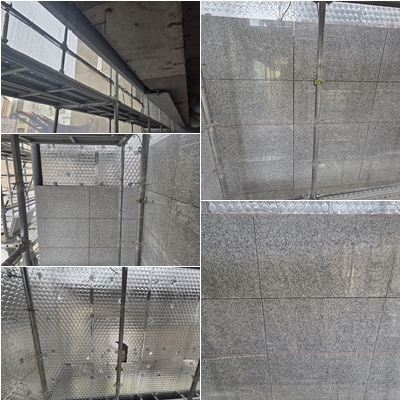

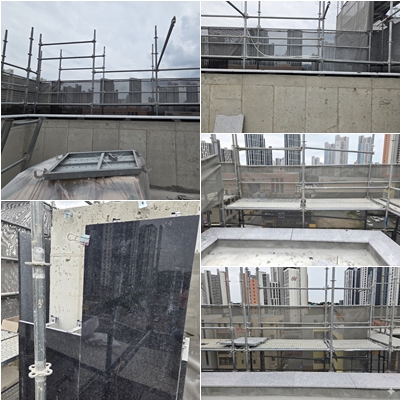

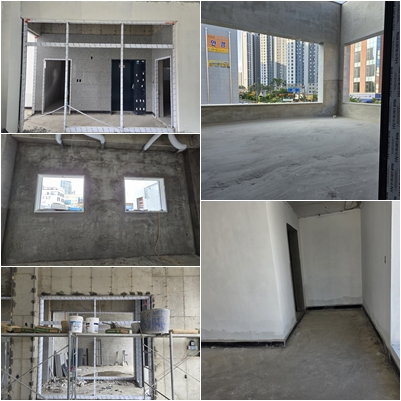

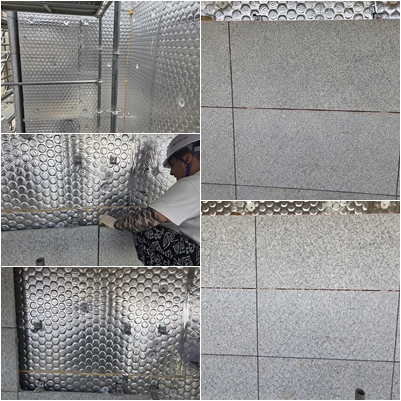

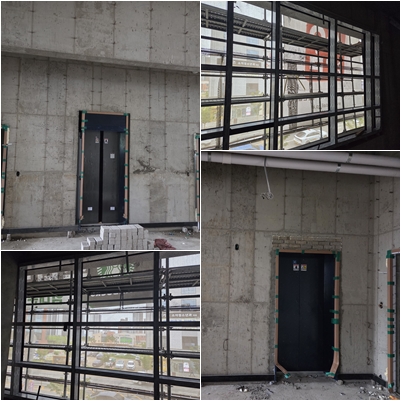

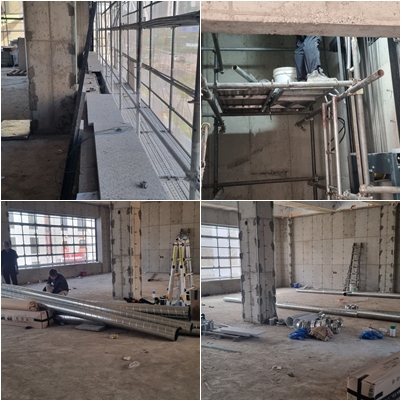

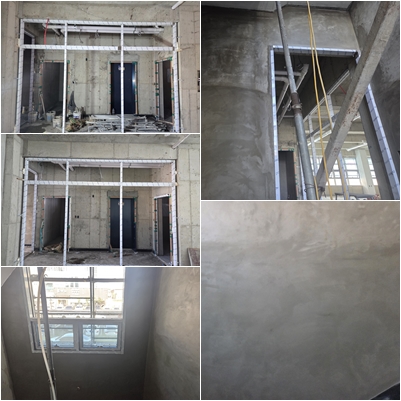

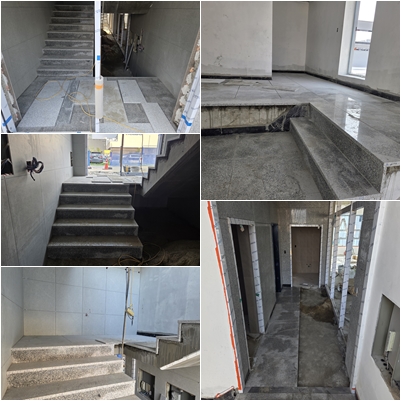

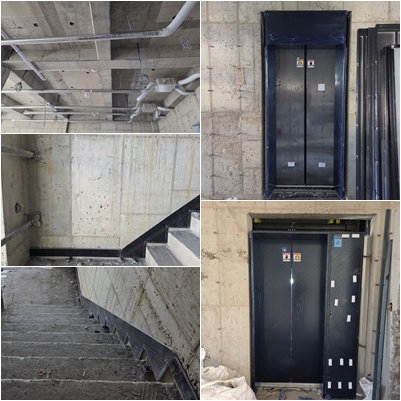

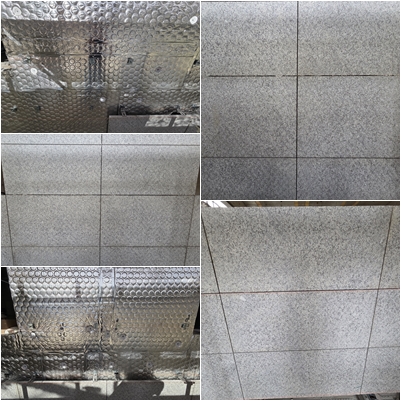

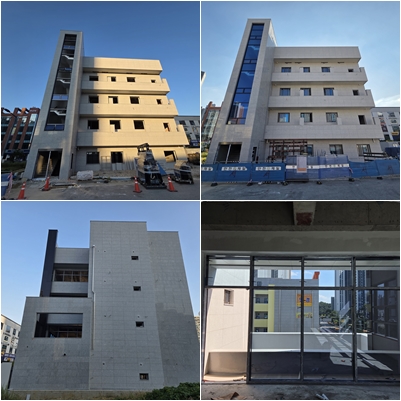

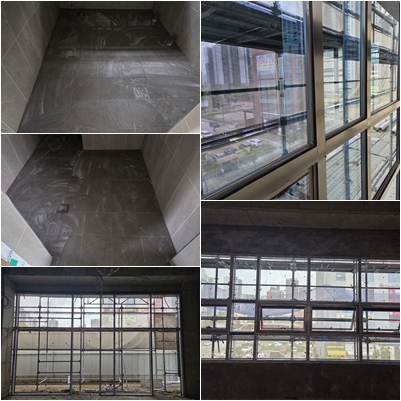

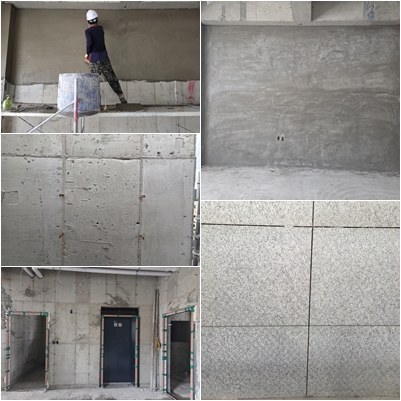

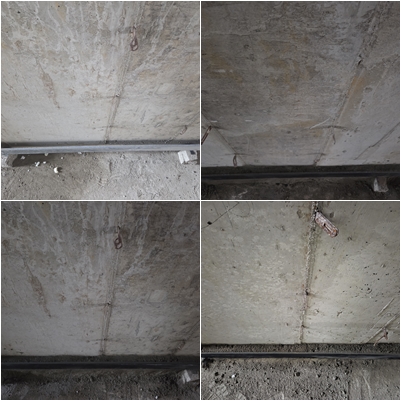

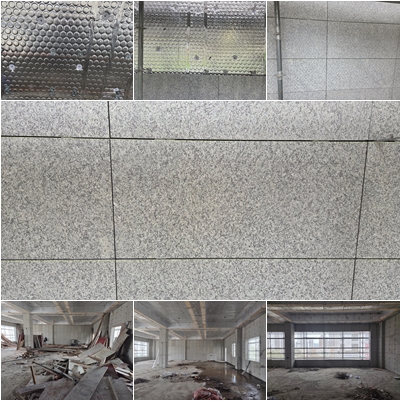

- 석재 반입 및 나누기
대표자 한대현 사업자등록번호 312-86-36633 주택건설업등록번호 충남 - 주택2012 - 0016
주소 충청남도 천안시 서북구 불당14로 39, 1층(불당동) 대표번호 041-553-8181 팩스번호 041-553-8191
이메일문의 seoall@nate.com 개인정보책임자 류병진 (bj-0924@hanmail.net)
Copyright ⓒ Seoall Construction. All Right Reserved.
